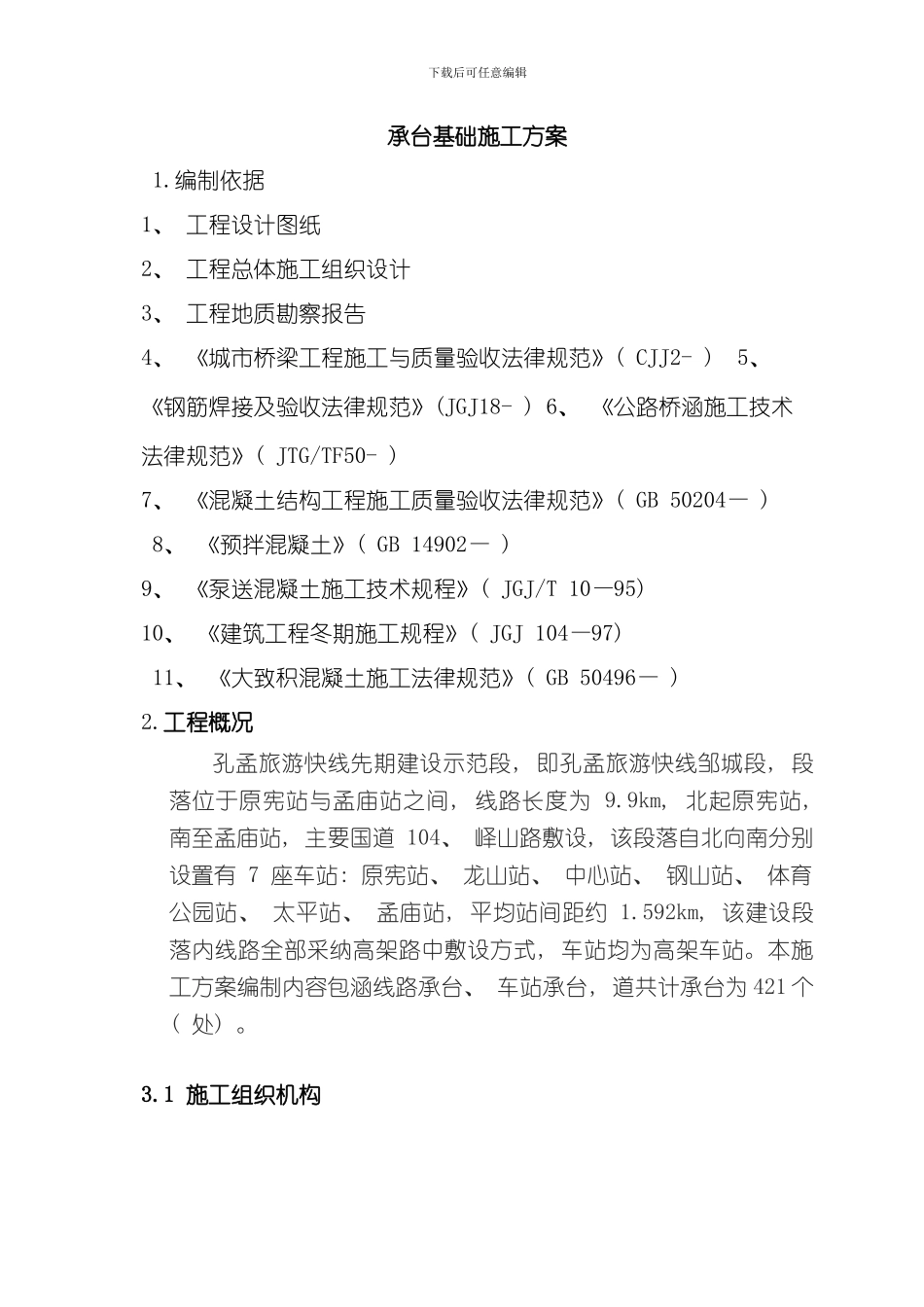

下载后可任意编辑承台基础施工方案 1
编制依据1、 工程设计图纸2、 工程总体施工组织设计3、 工程地质勘察报告 4、 《城市桥梁工程施工与质量验收法律规范》( CJJ2- ) 5、 《钢筋焊接及验收法律规范》(JGJ18- ) 6、 《公路桥涵施工技术法律规范》( JTG/TF50- ) 7、 《混凝土结构工程施工质量验收法律规范》( GB 50204— ) 8、 《预拌混凝土》( GB 14902— ) 9、 《泵送混凝土施工技术规程》( JGJ/T 10—95) 10、 《建筑工程冬期施工规程》( JGJ 104—97) 11、 《大致积混凝土施工法律规范》( GB 50496— ) 2
工程概况孔孟旅游快线先期建设示范段, 即孔孟旅游快线邹城段, 段落位于原宪站与孟庙站之间, 线路长度为 9
9km, 北起原宪站, 南至孟庙站, 主要国道 104、 峄山路敷设, 该段落自北向南分别设置有 7 座车站: 原宪站、 龙山站、 中心站、 钢山站、 体育公园站、 太平站、 孟庙站, 平均站间距约 1
592km, 该建设段落内线路全部采纳高架路中敷设方式, 车站均为高架车站
本施工方案编制内容包涵线路承台、 车站承台, 道共计承台为 421 个( 处)

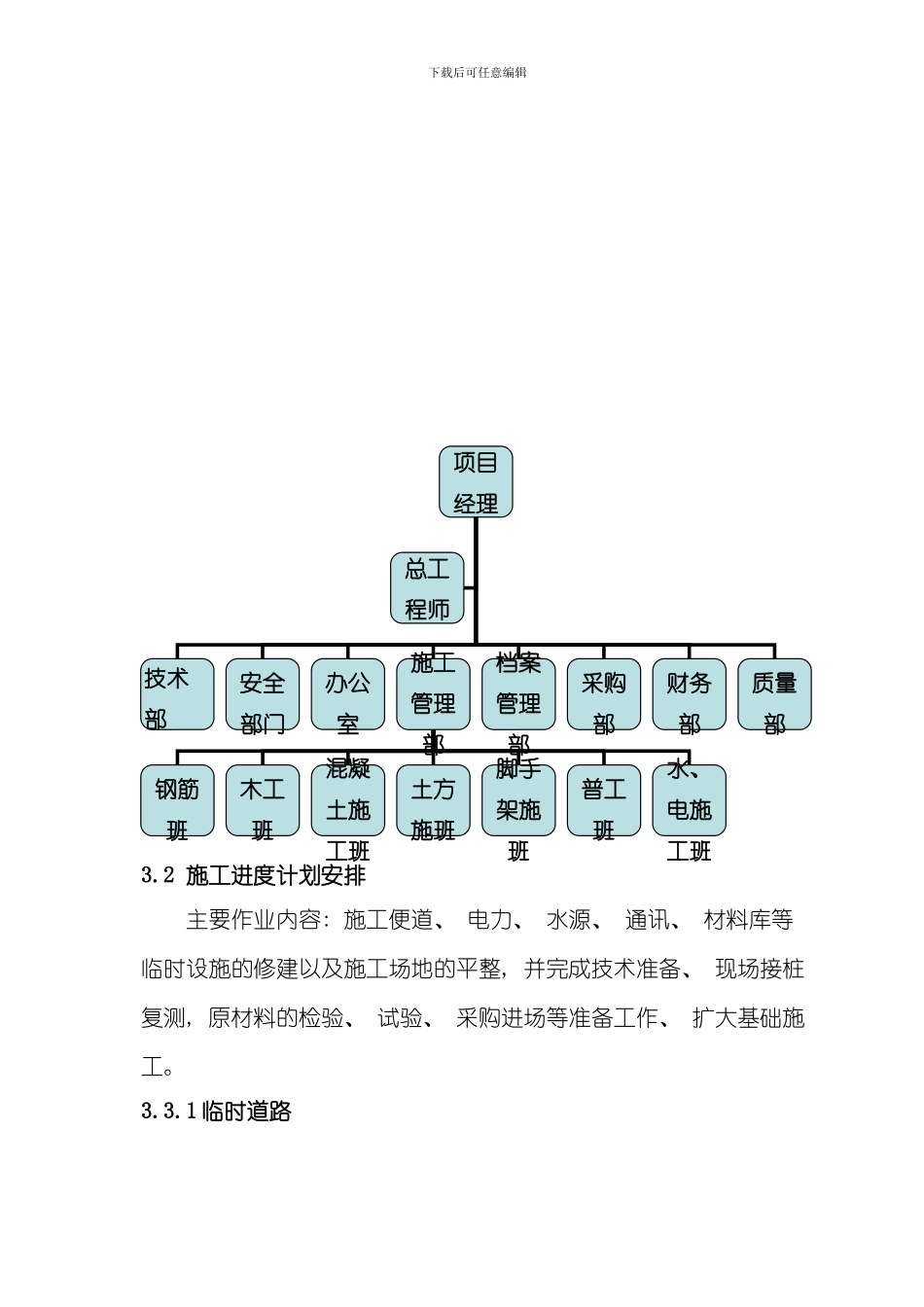

1 施工组织机构下载后可任意编辑3
2 施工进度计划安排主要作业内容: 施工便道、 电力、 水源、 通讯、 材料库等临时设施的修建以及施工场地的平整, 并完成技术准备、 现场接桩复测, 原材料的检验、 试验、 采购进场等准备工作、 扩大基础施工
1 临时道路 项目经理技术部安全部门施工管理部档案管理部采购部财务部钢筋班木工班混凝土施工班土方施班脚手架施班普工班水、 电施工班办公室总工程师质量部下载后可任意编辑既有道路及修筑的临时便道能够满足施工需要, 主要材料从施工便道运至施工现场

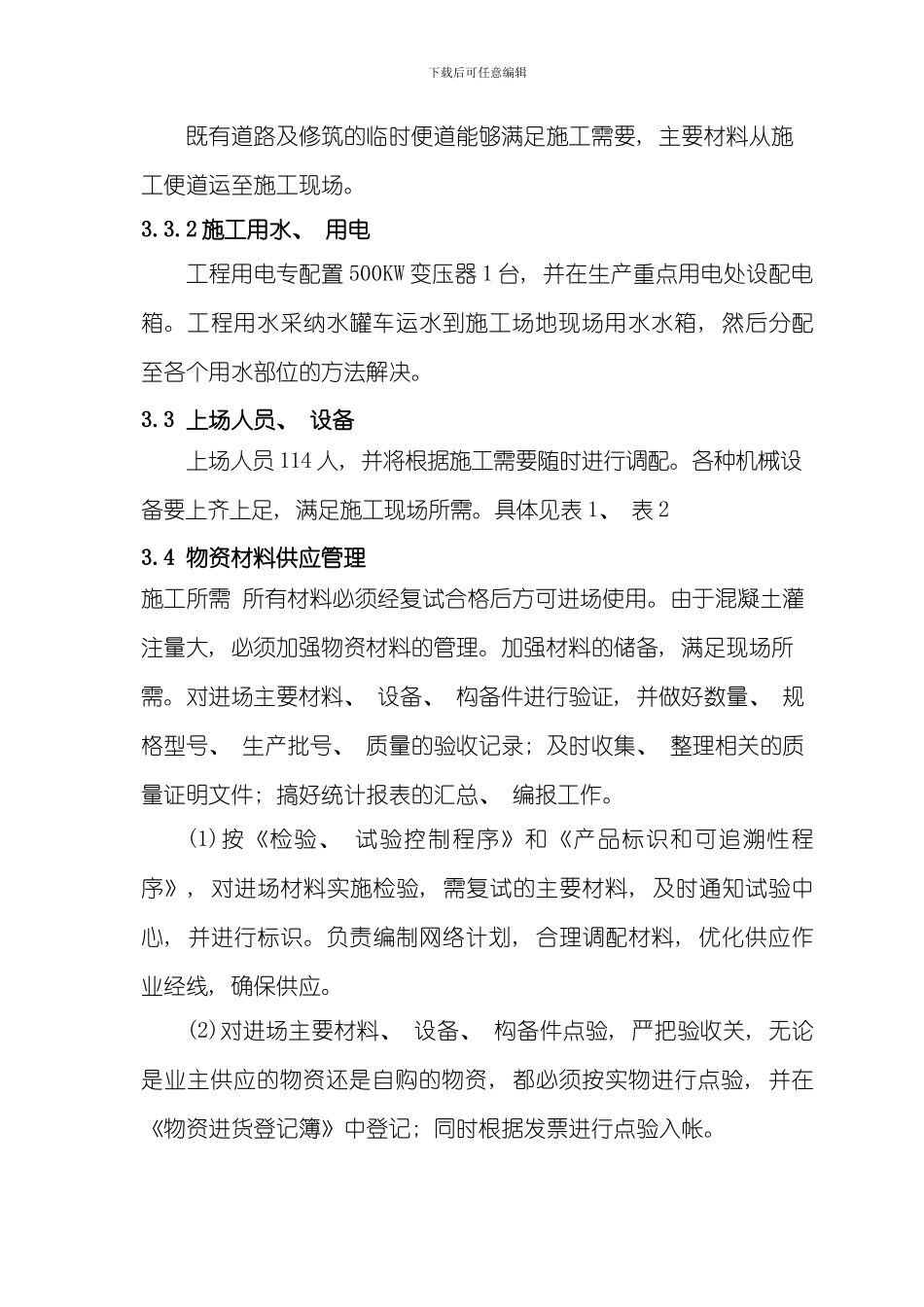

2 施工用水、 用电
