下载后可任意编辑承台、 筏板基础施工方案一、 工程概况本工程基础采纳人工挖孔桩, 桩承台下沉式整体筏板基础, 筏板面标高±0
00, ( A 区局部-1
50) , 筏板底标高-0
900m, 局部筏板底标高为-2
400m, 其中下沉的承台底标高在-1
300m 至-3
200m 之间, 共计 389 个; 在基础四周为条形深基础, 底标高为-2
500m(在 G~K/1轴线之间为-3
在 G—H/35—5 轴之间和 A—P/4—5 轴之间为底标高为-2
000m 的条形深基础
筏板总面积约 15000m2,共设置有 6 条后浇带( 纵 2 两条, 横向 4 条) , 宽 1000mm
二、施工部署根据工程的关键路线工作安排, 以 B 区的主体结构工程为主导工作, 结合现场地形及施工平面布置

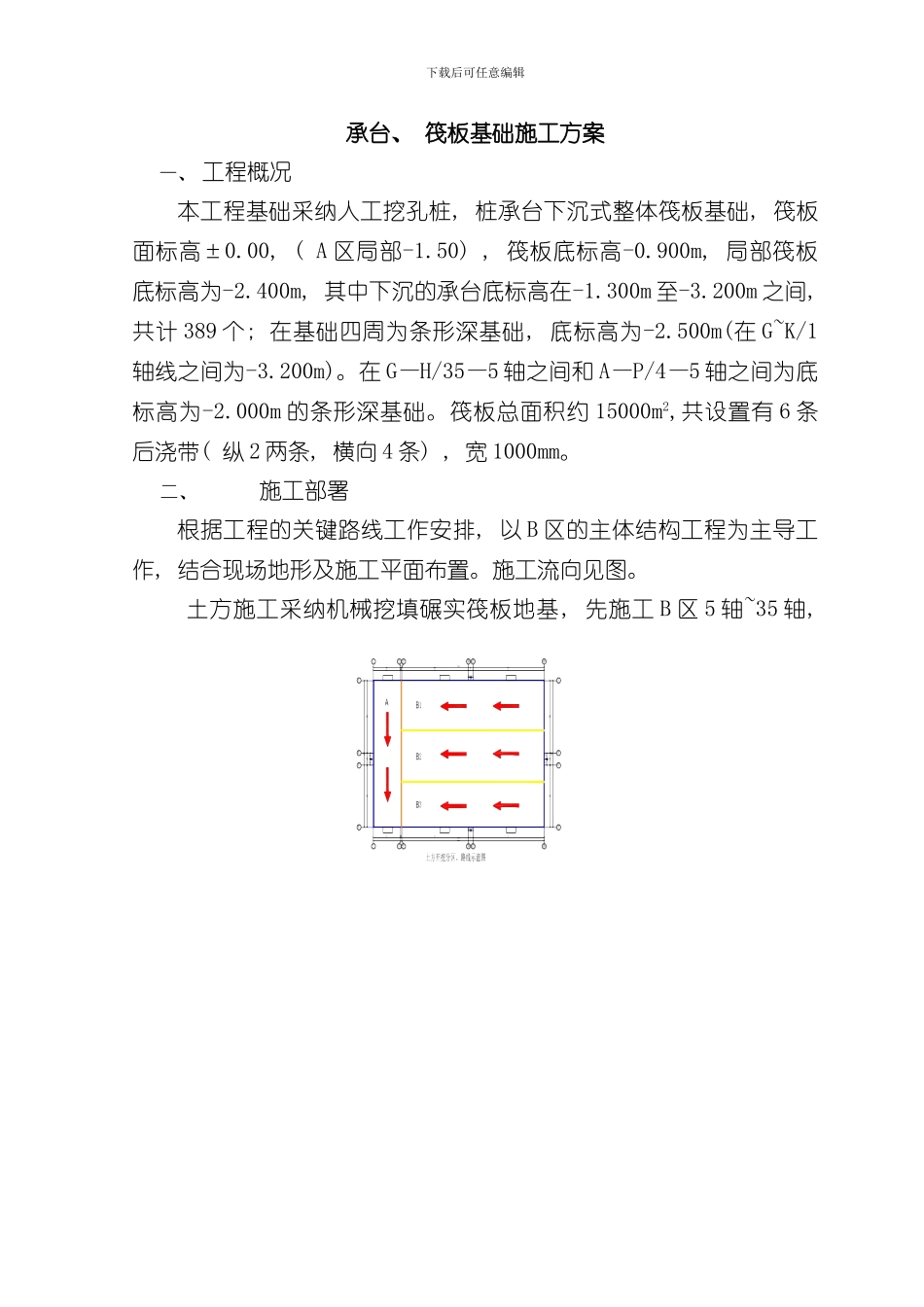

施工流向见图

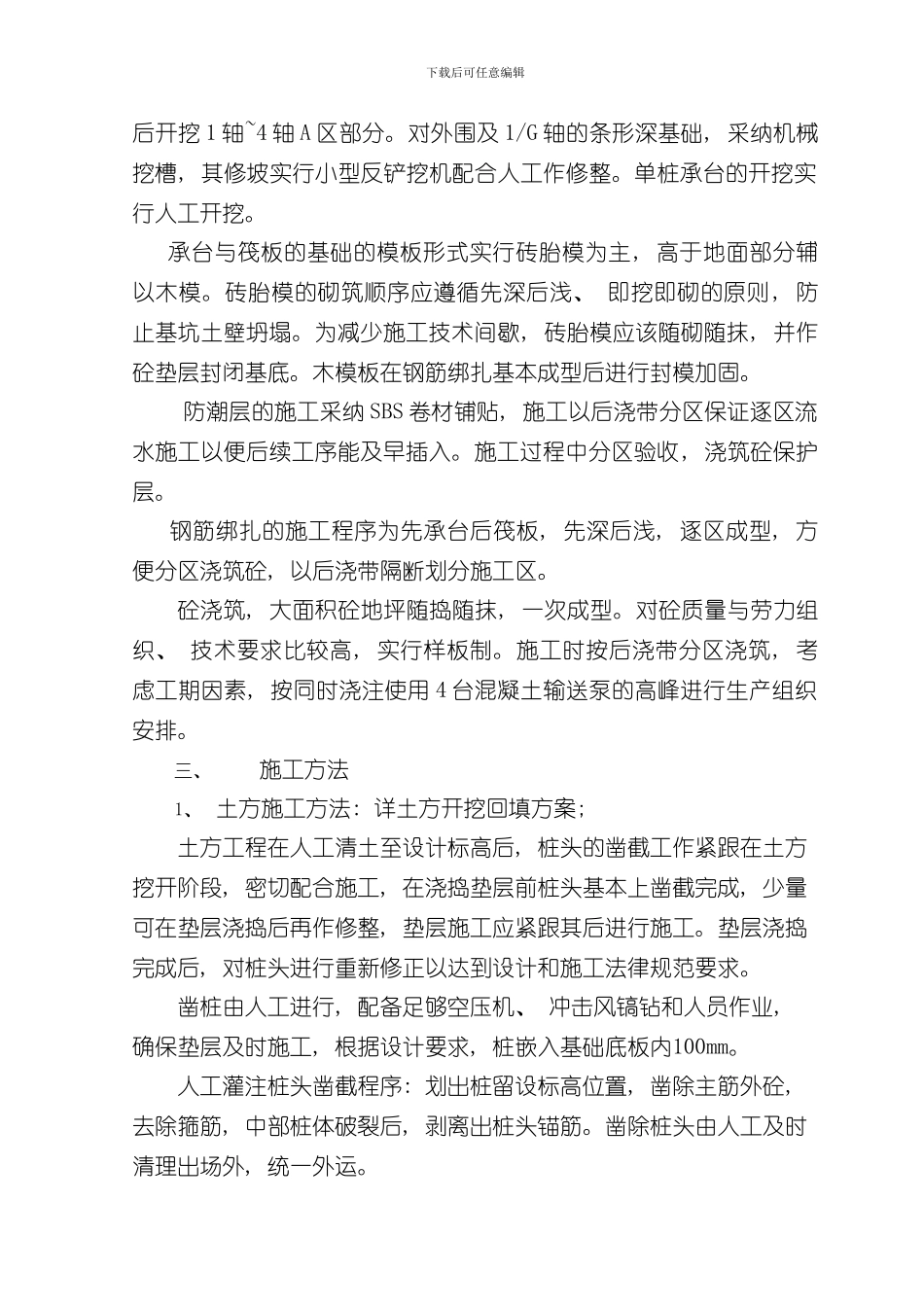

土方施工采纳机械挖填碾实筏板地基, 先施工 B 区 5 轴~35 轴, 下载后可任意编辑后开挖 1 轴~4 轴 A 区部分
对外围及 1/G 轴的条形深基础, 采纳机械挖槽, 其修坡实行小型反铲挖机配合人工作修整
单桩承台的开挖实行人工开挖
承台与筏板的基础的模板形式实行砖胎模为主, 高于地面部分辅以木模

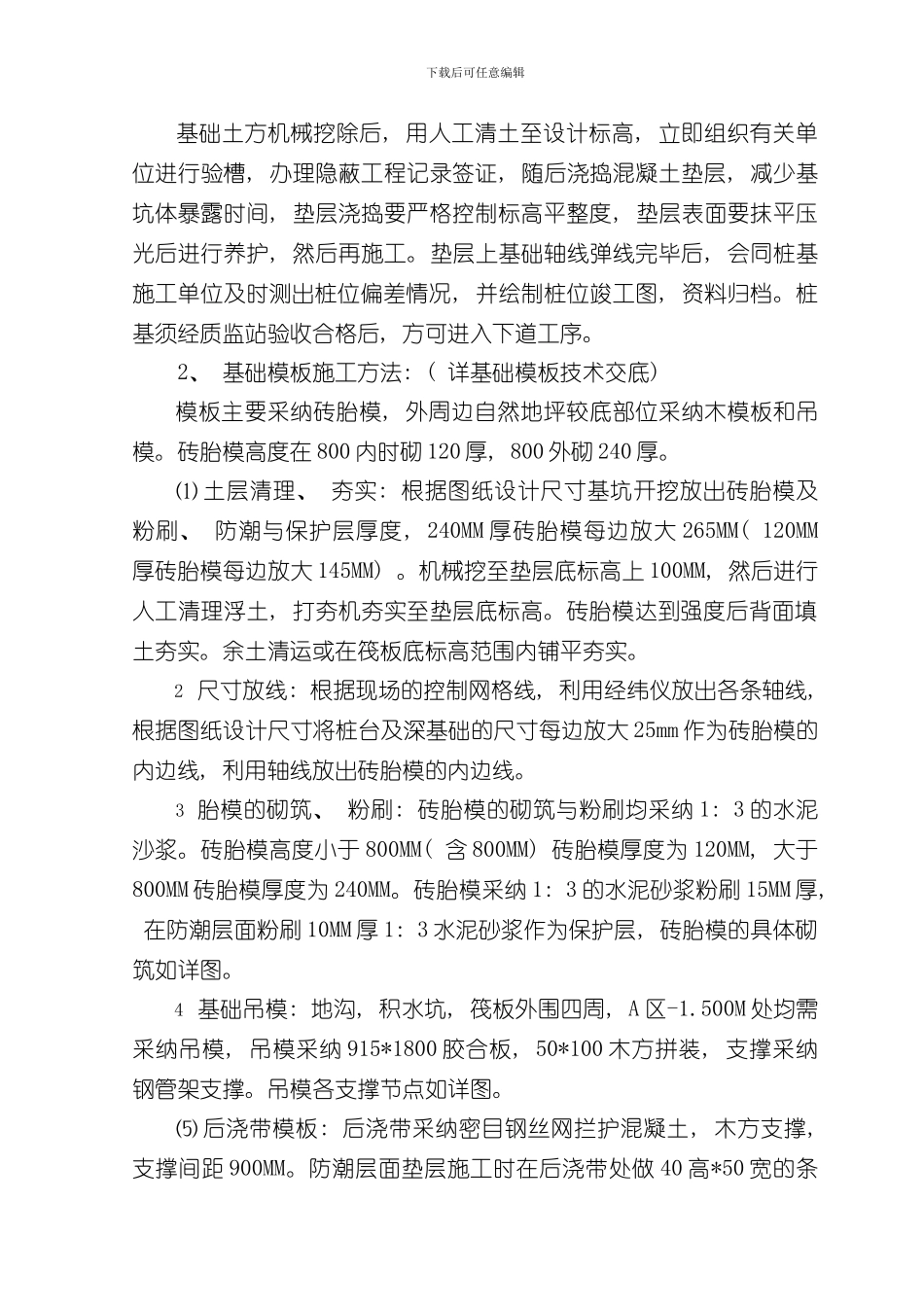

砖胎模的砌筑顺序应遵循先深后浅、 即挖即砌的原则, 防止基坑土壁坍塌
为减少施工技术间歇, 砖胎模应该随砌随抹, 并作砼垫层封闭基底
木模板在钢筋绑扎基本成型后进行封模加固
防潮层的施工采纳 SBS 卷材铺贴, 施工以后浇带分区保证逐区流水施工以便后续工序能及早插入
施工过程中分区验收, 浇筑砼保护层
钢筋绑扎的施工程序为先承台后筏板, 先深后浅, 逐区成型, 方便分区浇筑砼, 以后浇带隔断划分施工区
砼浇筑, 大面积砼地坪随捣随抹, 一次成型
对砼质量与劳力组织、 技术要求比较高, 实行样板制
施工时按后浇带分区浇筑, 考虑工期因素, 按同时浇注使用
