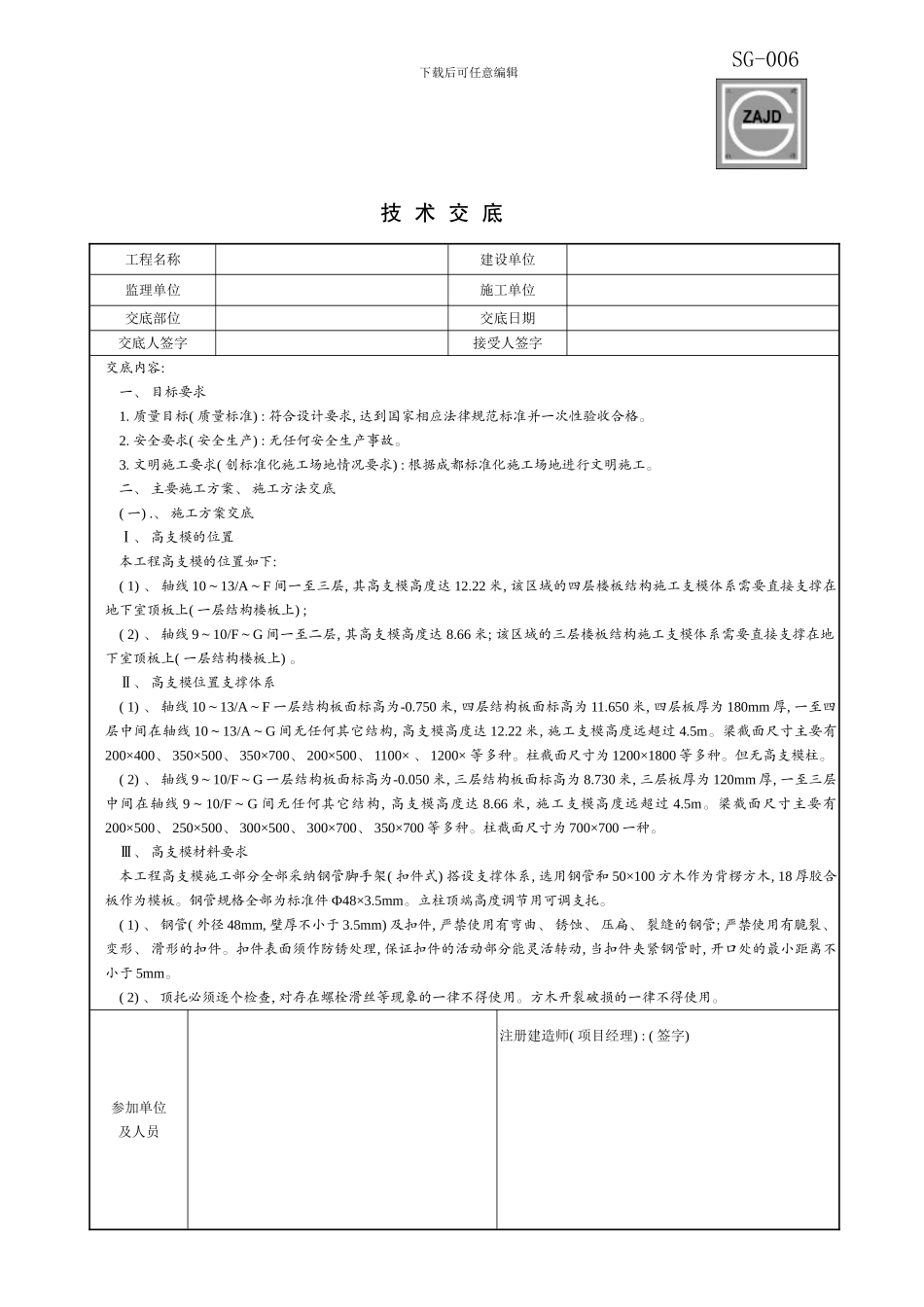

下载后可任意编辑 技 术 交 底工程名称建设单位监理单位施工单位交底部位交底日期交底人签字接受人签字交底内容: 一、 目标要求1. 质量目标( 质量标准) : 符合设计要求, 达到国家相应法律规范标准并一次性验收合格。2. 安全要求( 安全生产) : 无任何安全生产事故。3. 文明施工要求( 创标准化施工场地情况要求) : 根据成都标准化施工场地进行文明施工。二、 主要施工方案、 施工方法交底( 一) .、 施工方案交底Ⅰ、 高支模的位置本工程高支模的位置如下: ( 1) 、 轴线 10~13/A~F 间一至三层, 其高支模高度达 12.22 米, 该区域的四层楼板结构施工支模体系需要直接支撑在地下室顶板上( 一层结构楼板上) ; ( 2) 、 轴线 9~10/F~G 间一至二层, 其高支模高度达 8.66 米; 该区域的三层楼板结构施工支模体系需要直接支撑在地下室顶板上( 一层结构楼板上) 。Ⅱ、 高支模位置支撑体系( 1) 、 轴线 10~13/A~F 一层结构板面标高为-0.750 米, 四层结构板面标高为 11.650 米, 四层板厚为 180mm 厚, 一至四层中间在轴线 10~13/A~G 间无任何其它结构, 高支模高度达 12.22 米, 施工支模高度远超过 4.5m。梁截面尺寸主要有200×400、 350×500、 350×700、 200×500、 1100× 、 1200× 等多种。柱截面尺寸为 1200×1800 等多种。但无高支模柱。( 2) 、 轴线 9~10/F~G 一层结构板面标高为-0.050 米, 三层结构板面标高为 8.730 米, 三层板厚为 120mm 厚, 一至三层中间在轴线 9~10/F~G 间无任何其它结构, 高支模高度达 8.66 米, 施工支模高度远超过 4.5m。梁截面尺寸主要有200×500、 250×500、 300×500、 300×700、 350×700 等多种。柱截面尺寸为 700×700 一种。Ⅲ、 高支模材料要求本工程高支模施工部分全部采纳钢管脚手架( 扣件式) 搭设支撑体系, 选用钢管和 50×100 方木作为背楞方木, 18 厚胶合板作为模板。钢管规格全部为标准件 Ф48×3.5mm。立柱顶端高度调节用可调支托。( 1) 、 钢管( 外径 48mm, 壁厚不小于 3.5mm) 及扣件, 严禁使用有弯曲、 锈蚀、 压扁、 裂缝的钢管; 严禁使用有脆裂、 变形、 滑形的扣件。扣件表面须作防锈处理, 保证扣件的活动部分能灵活转动, 当扣件夹紧钢管时, 开口处的最小距离不小于 5mm。( 2) 、 顶托必须逐个检查, 对存在螺栓滑丝等现象的一律不得使用。方木开裂破...
