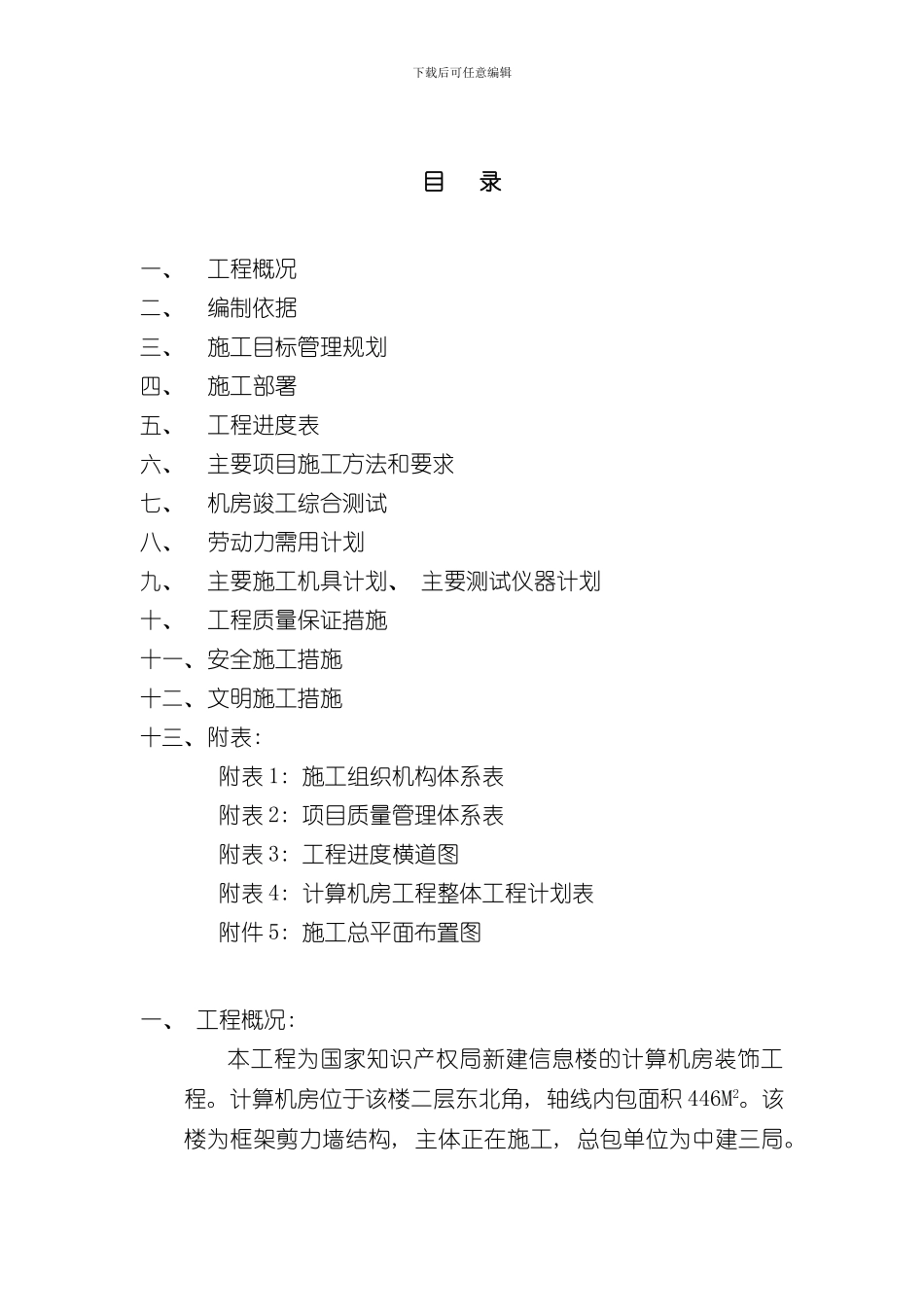

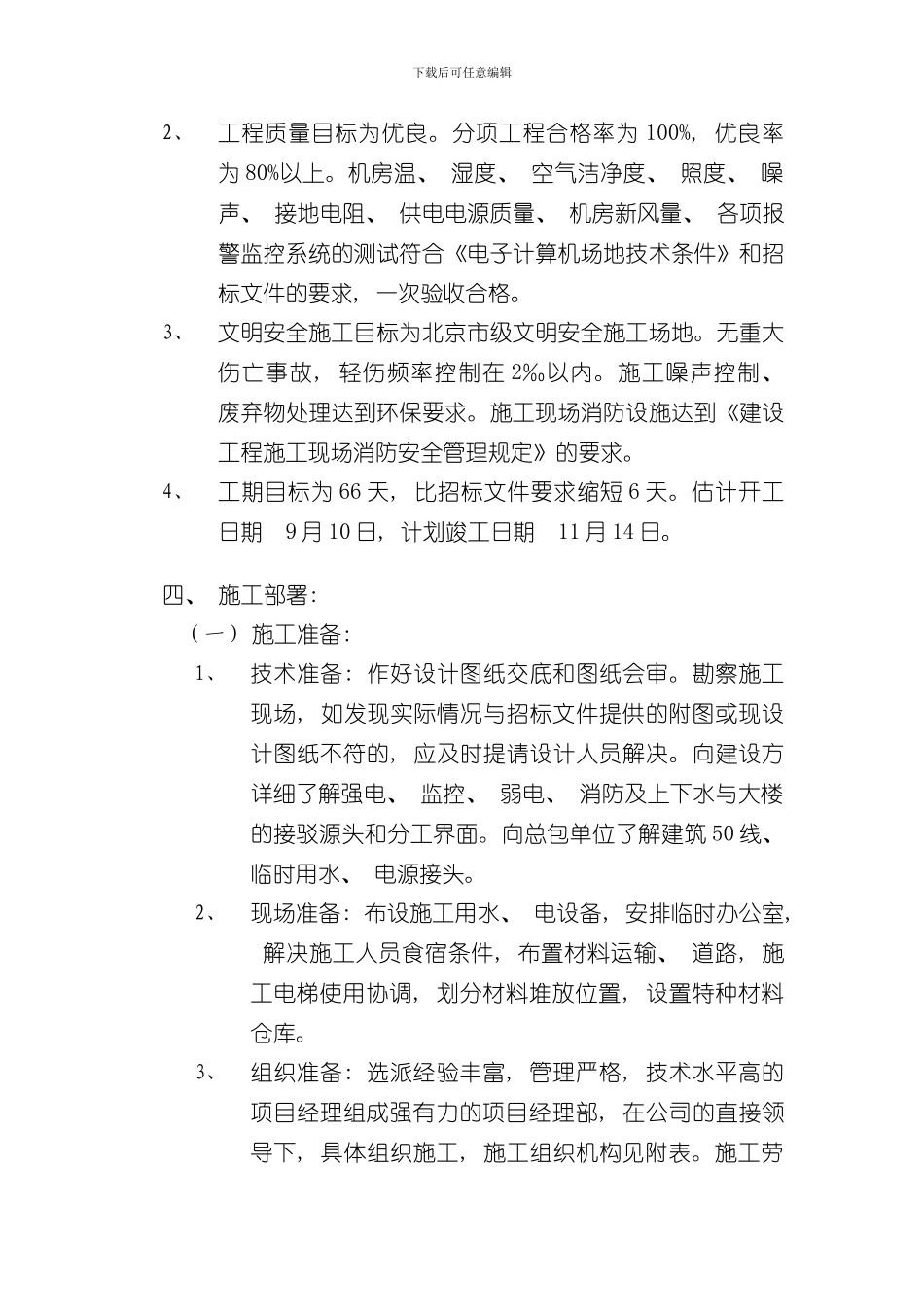

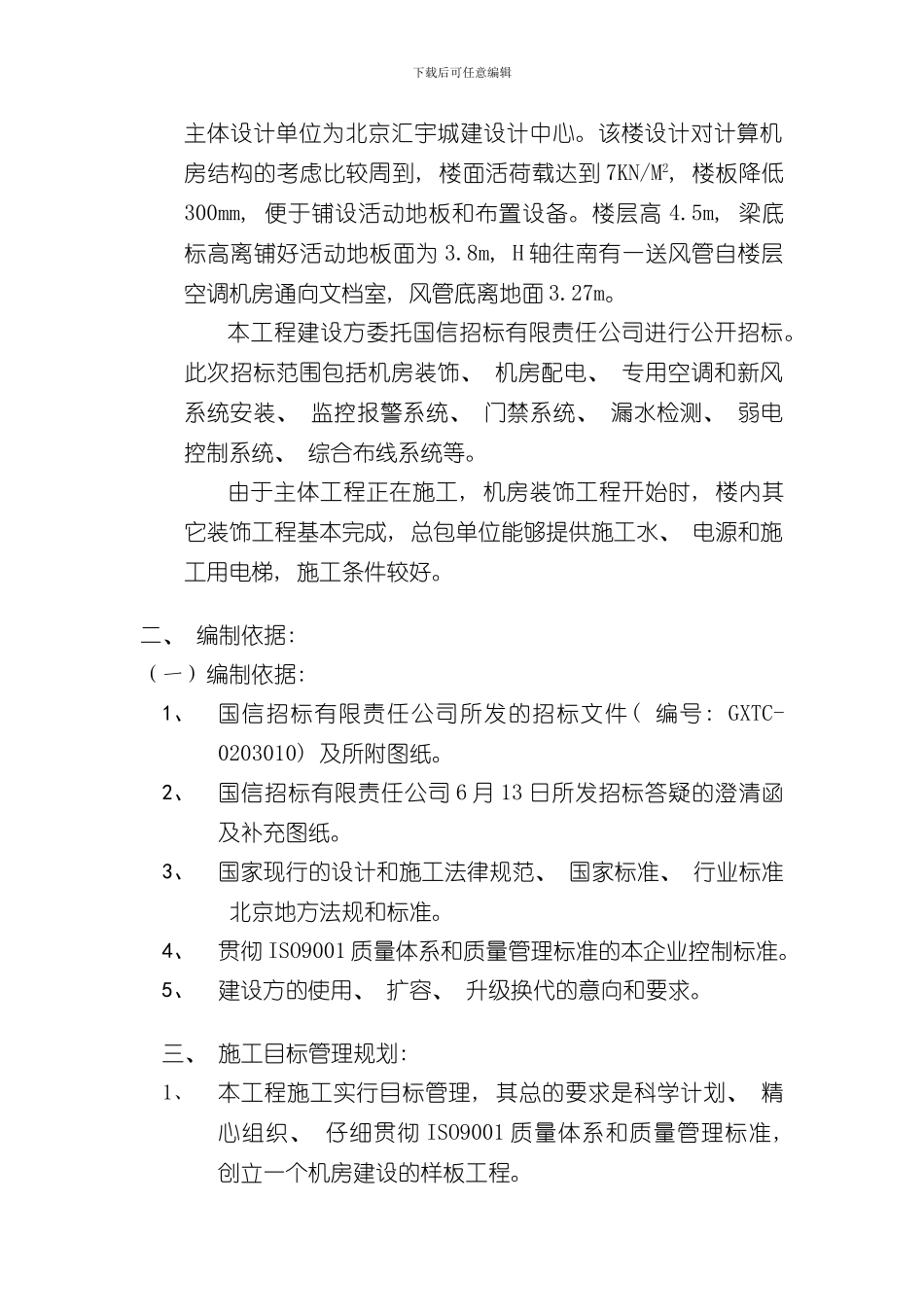

下载后可任意编辑目 录一、工程概况二、编制依据三、施工目标管理规划四、施工部署五、工程进度表六、主要项目施工方法和要求七、机房竣工综合测试八、劳动力需用计划九、主要施工机具计划、 主要测试仪器计划十、工程质量保证措施十一、安全施工措施十二、文明施工措施十三、附表: 附表 1: 施工组织机构体系表 附表 2: 项目质量管理体系表 附表 3: 工程进度横道图 附表 4: 计算机房工程整体工程计划表 附件 5: 施工总平面布置图一、 工程概况: 本工程为国家知识产权局新建信息楼的计算机房装饰工程。计算机房位于该楼二层东北角, 轴线内包面积 446M2。该楼为框架剪力墙结构, 主体正在施工, 总包单位为中建三局。下载后可任意编辑主体设计单位为北京汇宇城建设计中心。该楼设计对计算机房结构的考虑比较周到, 楼面活荷载达到 7KN/M2, 楼板降低300mm, 便于铺设活动地板和布置设备。楼层高 4.5m, 梁底标高离铺好活动地板面为 3.8m, H 轴往南有一送风管自楼层空调机房通向文档室, 风管底离地面 3.27m。本工程建设方委托国信招标有限责任公司进行公开招标。此次招标范围包括机房装饰、 机房配电、 专用空调和新风系统安装、 监控报警系统、 门禁系统、 漏水检测、 弱电控制系统、 综合布线系统等。由于主体工程正在施工, 机房装饰工程开始时, 楼内其它装饰工程基本完成, 总包单位能够提供施工水、 电源和施工用电梯, 施工条件较好。二、 编制依据: (一)编制依据: 1、国信招标有限责任公司所发的招标文件( 编号: GXTC-0203010) 及所附图纸。2、国信招标有限责任公司 6 月 13 日所发招标答疑的澄清函及补充图纸。3、国家现行的设计和施工法律规范、 国家标准、 行业标准 北京地方法规和标准。4、贯彻 ISO9001 质量体系和质量管理标准的本企业控制标准。5、建设方的使用、 扩容、 升级换代的意向和要求。三、 施工目标管理规划: 1、本工程施工实行目标管理, 其总的要求是科学计划、 精心组织、 仔细贯彻 ISO9001 质量体系和质量管理标准, 创立一个机房建设的样板工程。下载后可任意编辑2、工程质量目标为优良。分项工程合格率为 100%, 优良率为 80%以上。机房温、 湿度、 空气洁净度、 照度、 噪声、 接地电阻、 供电电源质量、 机房新风量、 各项报警监控系统的测试符合《电子计算机场地技术条件》和招标文件的要求, 一次验收合格。3、文明安全施工目标为北京市级...
