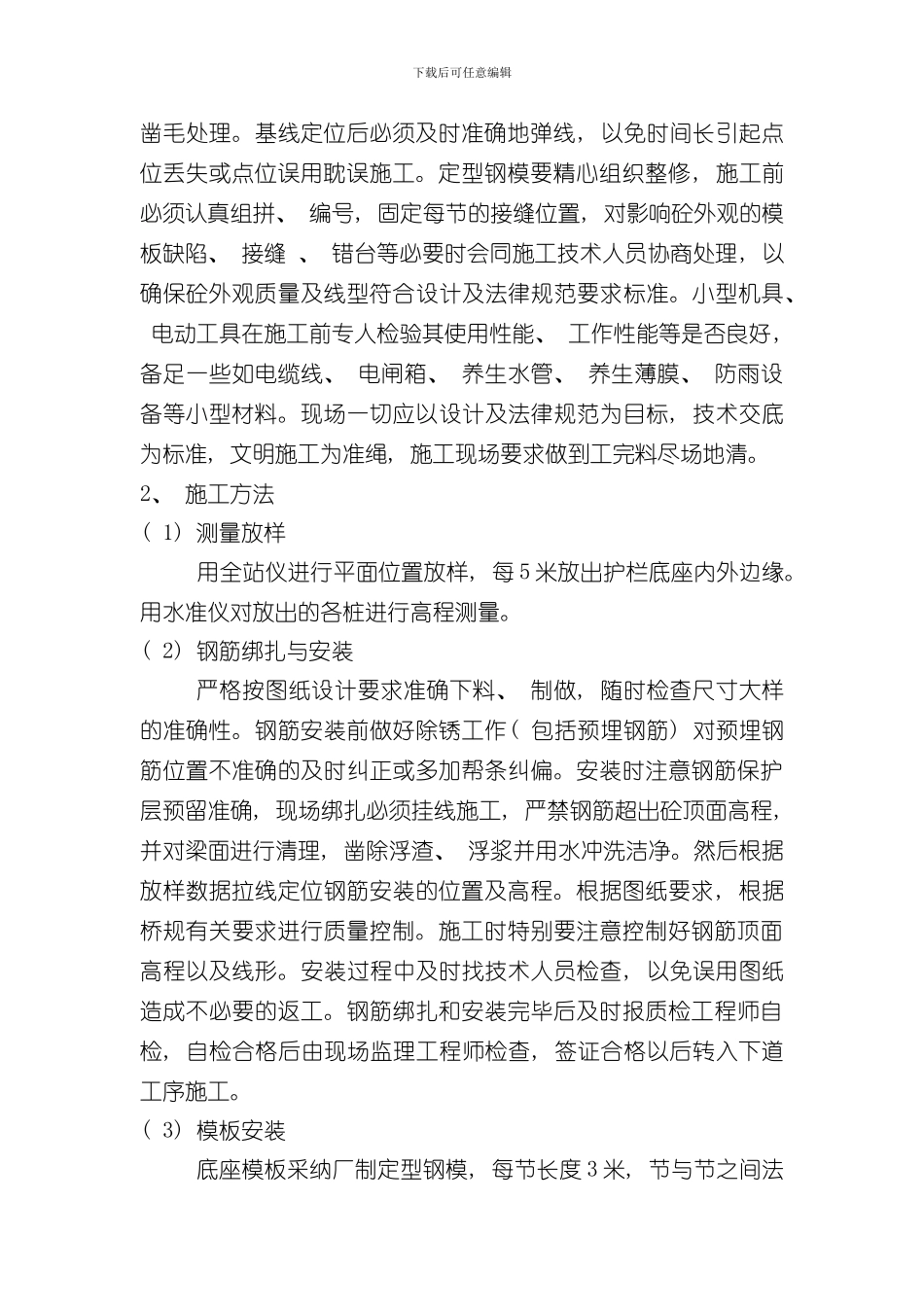

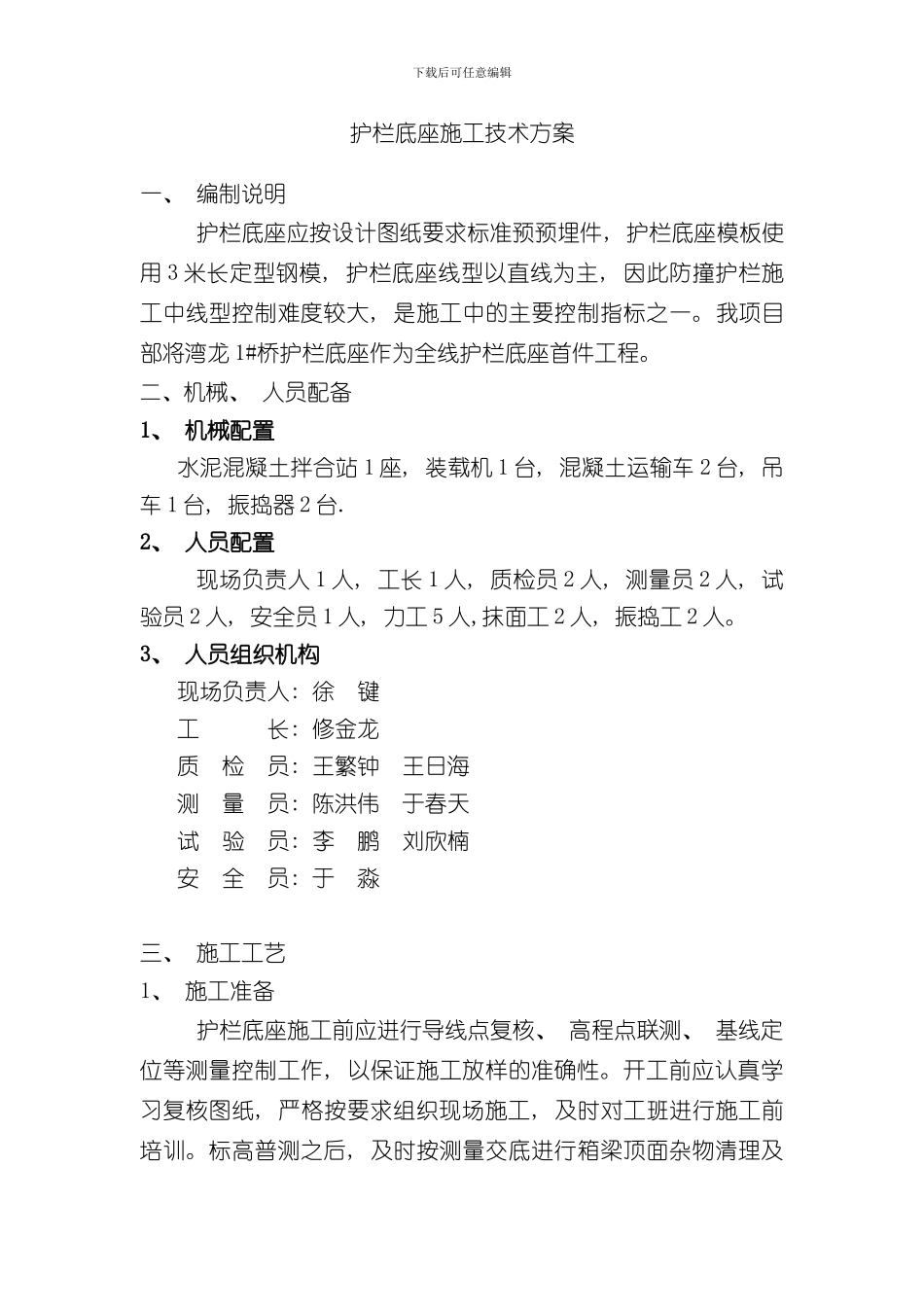

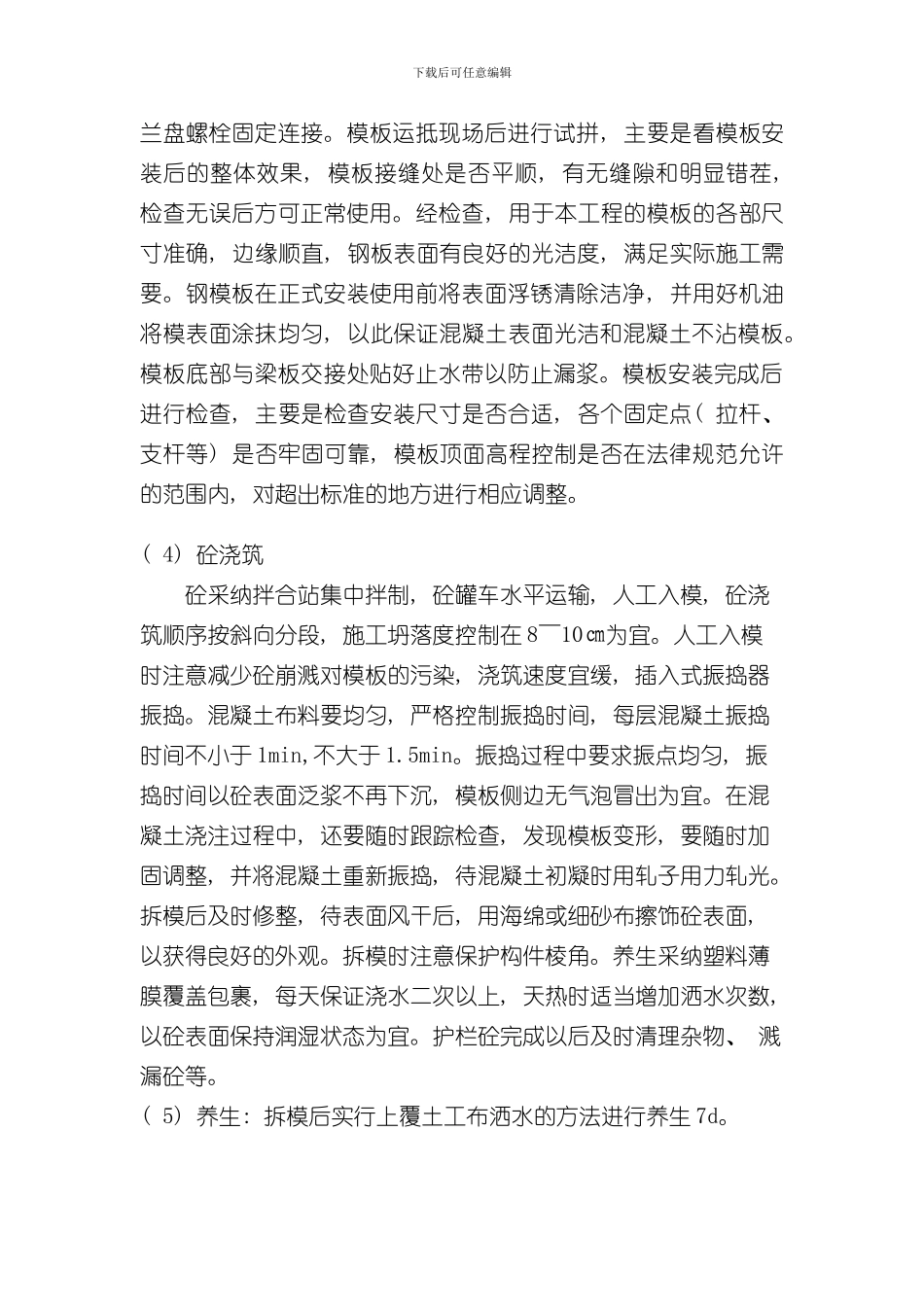

下载后可任意编辑护栏底座施工技术方案 一、 编制说明护栏底座应按设计图纸要求标准预预埋件, 护栏底座模板使用 3 米长定型钢模, 护栏底座线型以直线为主, 因此防撞护栏施工中线型控制难度较大, 是施工中的主要控制指标之一。我项目部将湾龙 1#桥护栏底座作为全线护栏底座首件工程。二、机械、 人员配备1、 机械配置水泥混凝土拌合站 1 座, 装载机 1 台, 混凝土运输车 2 台, 吊车 1 台, 振捣器 2 台.2、 人员配置现场负责人 1 人, 工长 1 人, 质检员 2 人, 测量员 2 人, 试验员 2 人, 安全员 1 人, 力工 5 人,抹面工 2 人, 振捣工 2 人。3、 人员组织机构现场负责人: 徐 键工 长: 修金龙 质 检 员: 王繁钟 王日海测 量 员: 陈洪伟 于春天试 验 员: 李 鹏 刘欣楠安 全 员: 于 淼三、 施工工艺1、 施工准备 护栏底座施工前应进行导线点复核、 高程点联测、 基线定位等测量控制工作, 以保证施工放样的准确性。开工前应认真学习复核图纸, 严格按要求组织现场施工, 及时对工班进行施工前培训。标高普测之后, 及时按测量交底进行箱梁顶面杂物清理及下载后可任意编辑凿毛处理。基线定位后必须及时准确地弹线, 以免时间长引起点位丢失或点位误用耽误施工。定型钢模要精心组织整修, 施工前必须认真组拼、 编号, 固定每节的接缝位置, 对影响砼外观的模板缺陷、 接缝 、 错台等必要时会同施工技术人员协商处理, 以确保砼外观质量及线型符合设计及法律规范要求标准。小型机具、 电动工具在施工前专人检验其使用性能、 工作性能等是否良好, 备足一些如电缆线、 电闸箱、 养生水管、 养生薄膜、 防雨设备等小型材料。现场一切应以设计及法律规范为目标, 技术交底为标准, 文明施工为准绳, 施工现场要求做到工完料尽场地清。2、 施工方法( 1) 测量放样 用全站仪进行平面位置放样, 每 5 米放出护栏底座内外边缘。用水准仪对放出的各桩进行高程测量。( 2) 钢筋绑扎与安装严格按图纸设计要求准确下料、 制做, 随时检查尺寸大样的准确性。钢筋安装前做好除锈工作( 包括预埋钢筋) 对预埋钢筋位置不准确的及时纠正或多加帮条纠偏。安装时注意钢筋保护层预留准确, 现场绑扎必须挂线施工, 严禁钢筋超出砼顶面高程, 并对梁面进行清理, 凿除浮渣、 浮浆并用水冲洗洁净。然后根据放样数据拉线定位钢筋安装的位置及高程。根据图纸要求, 根据桥规有...
