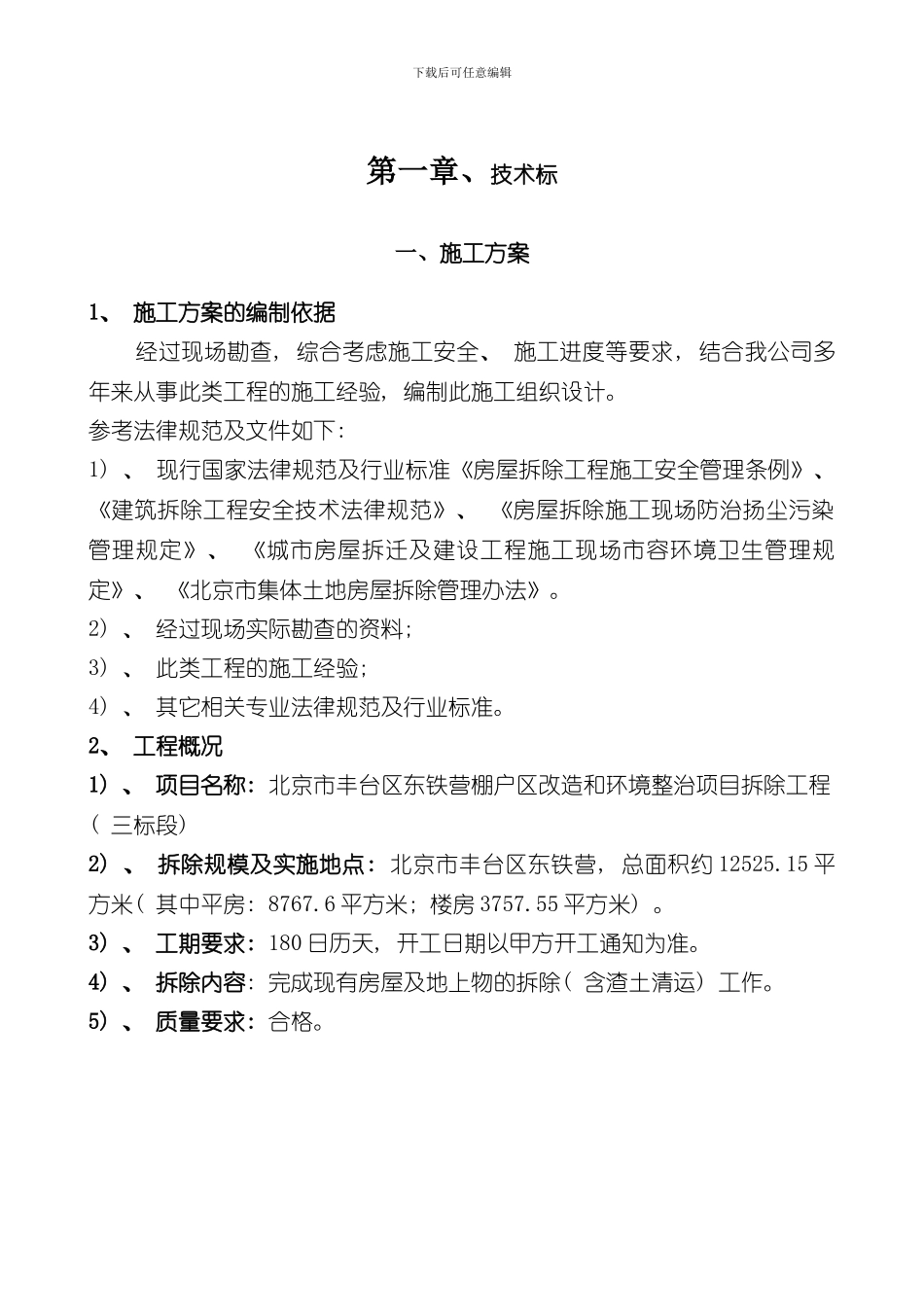

下载后可任意编辑第一章、技术标一、施工方案1、 施工方案的编制依据 经过现场勘查, 综合考虑施工安全、 施工进度等要求, 结合我公司多年来从事此类工程的施工经验, 编制此施工组织设计
参考法律规范及文件如下: 1) 、 现行国家法律规范及行业标准《房屋拆除工程施工安全管理条例》、 《建筑拆除工程安全技术法律规范》、 《房屋拆除施工现场防治扬尘污染管理规定》、 《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》、 《北京市集体土地房屋拆除管理办法》
2) 、 经过现场实际勘查的资料; 3) 、 此类工程的施工经验; 4) 、 其它相关专业法律规范及行业标准
2、 工程概况1) 、 项目名称: 北京市丰台区东铁营棚户区改造和环境整治项目拆除工程( 三标段) 2) 、 拆除规模及实施地点: 北京市丰台区东铁营, 总面积约 12525
15 平方米( 其中平房: 8767
6 平方米; 楼房 3757
55 平方米)
3) 、 工期要求: 180 日历天, 开工日期以甲方开工通知为准
4) 、 拆除内容: 完成现有房屋及地上物的拆除( 含渣土清运) 工作
5) 、 质量要求: 合格

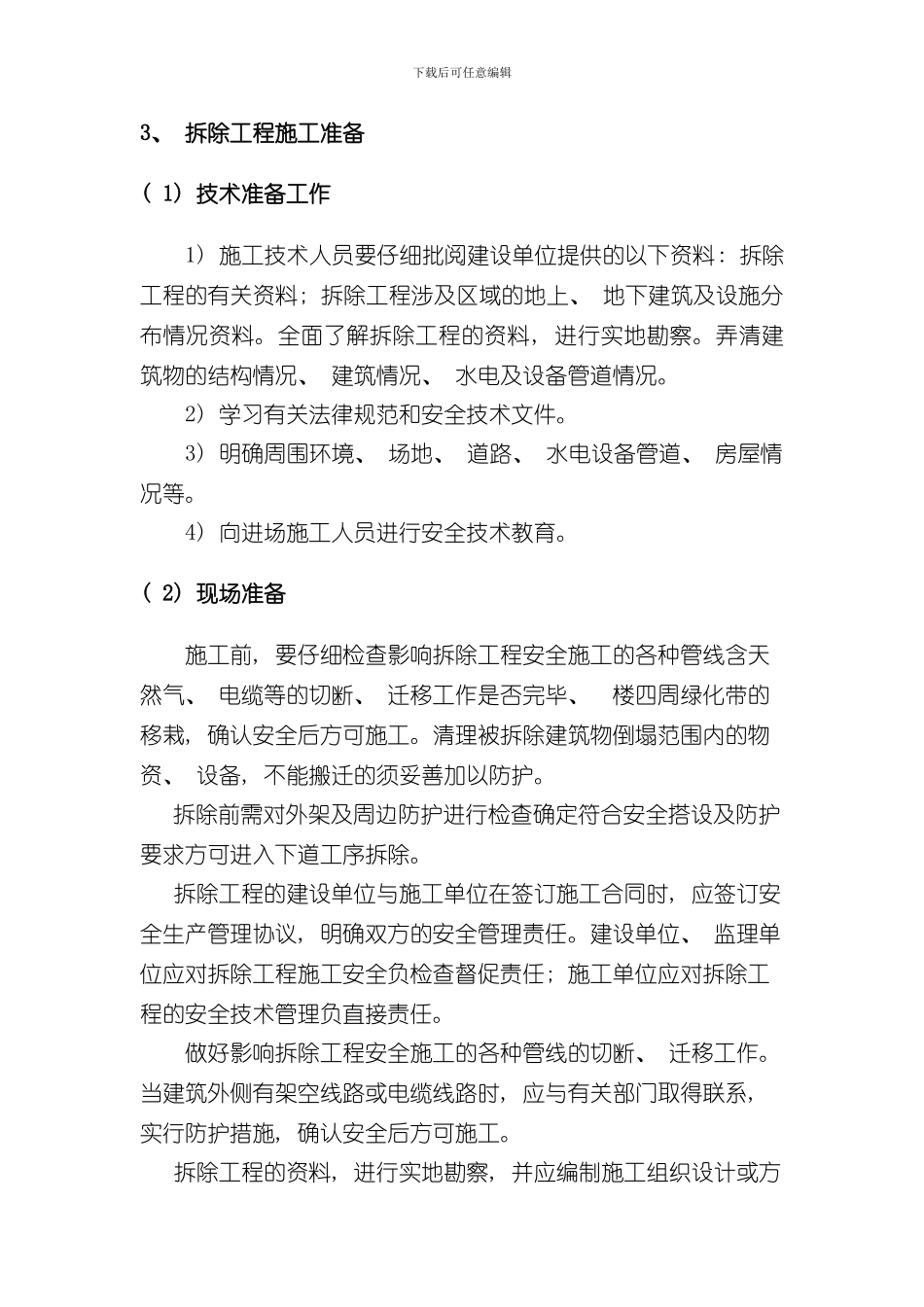

下载后可任意编辑3、 拆除工程施工准备( 1) 技术准备工作1) 施工技术人员要仔细批阅建设单位提供的以下资料: 拆除工程的有关资料; 拆除工程涉及区域的地上、 地下建筑及设施分布情况资料
全面了解拆除工程的资料, 进行实地勘察
弄清建筑物的结构情况、 建筑情况、 水电及设备管道情况
2) 学习有关法律规范和安全技术文件
3) 明确周围环境、 场地、 道路、 水电设备管道、 房屋情况等
4) 向进场施工人员进行安全技术教育
( 2) 现场准备施工前, 要仔细检查影响拆除工程安全施工的各种管线含天然气、 电缆等的切断、 迁移工作是否完毕、 楼四周绿化带的移栽, 确认安全后方可施工

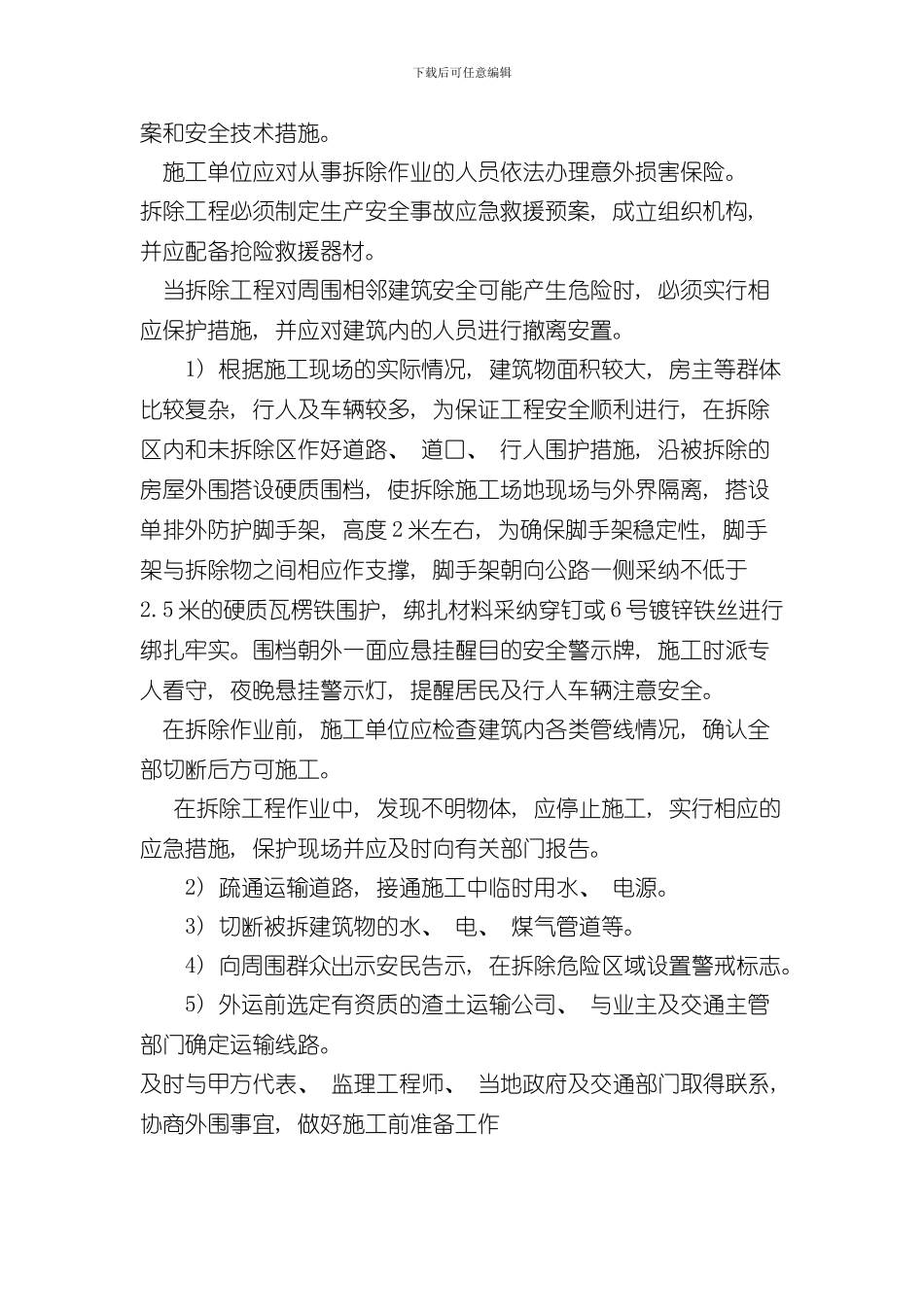

清理被拆除建筑物倒
