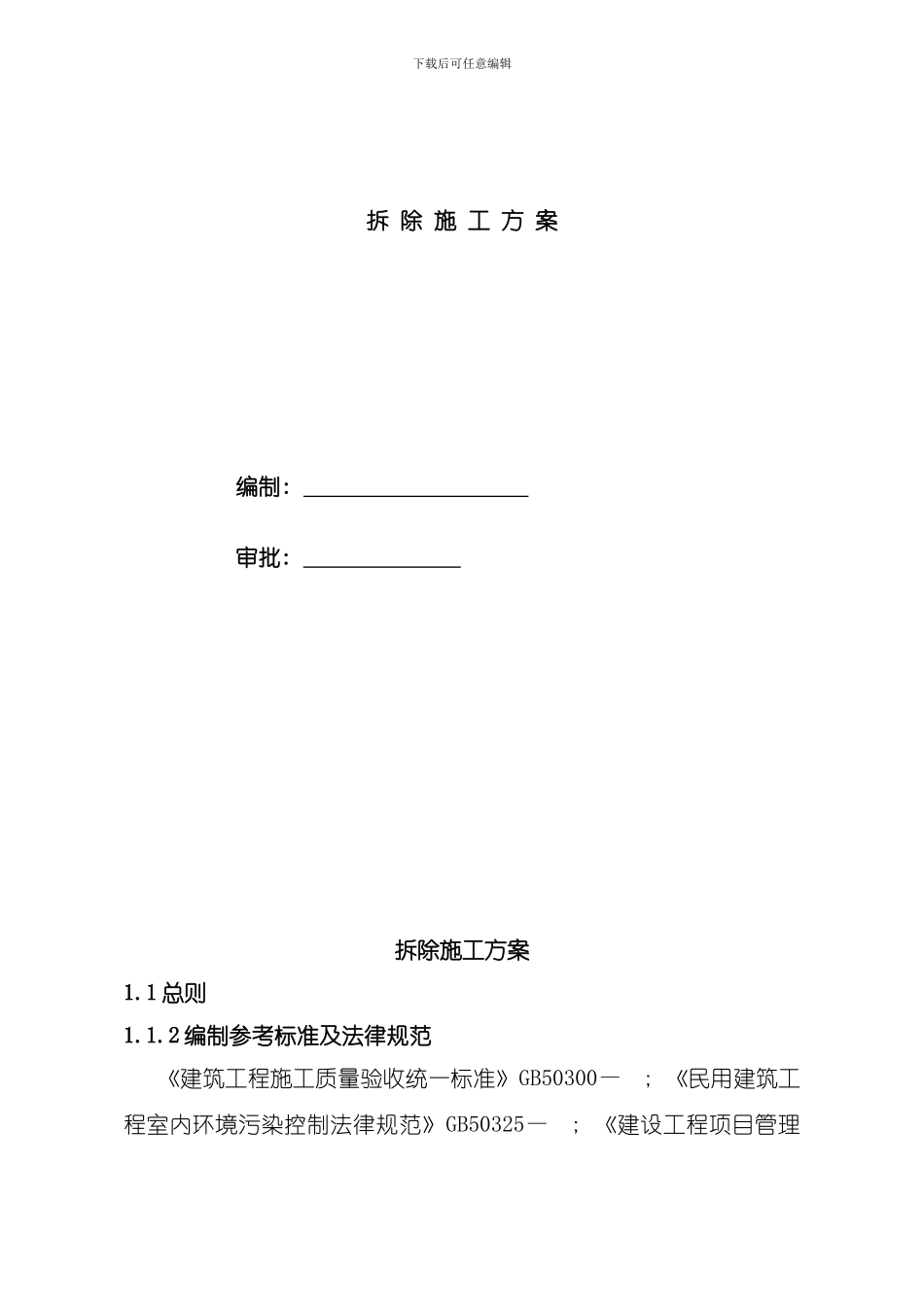

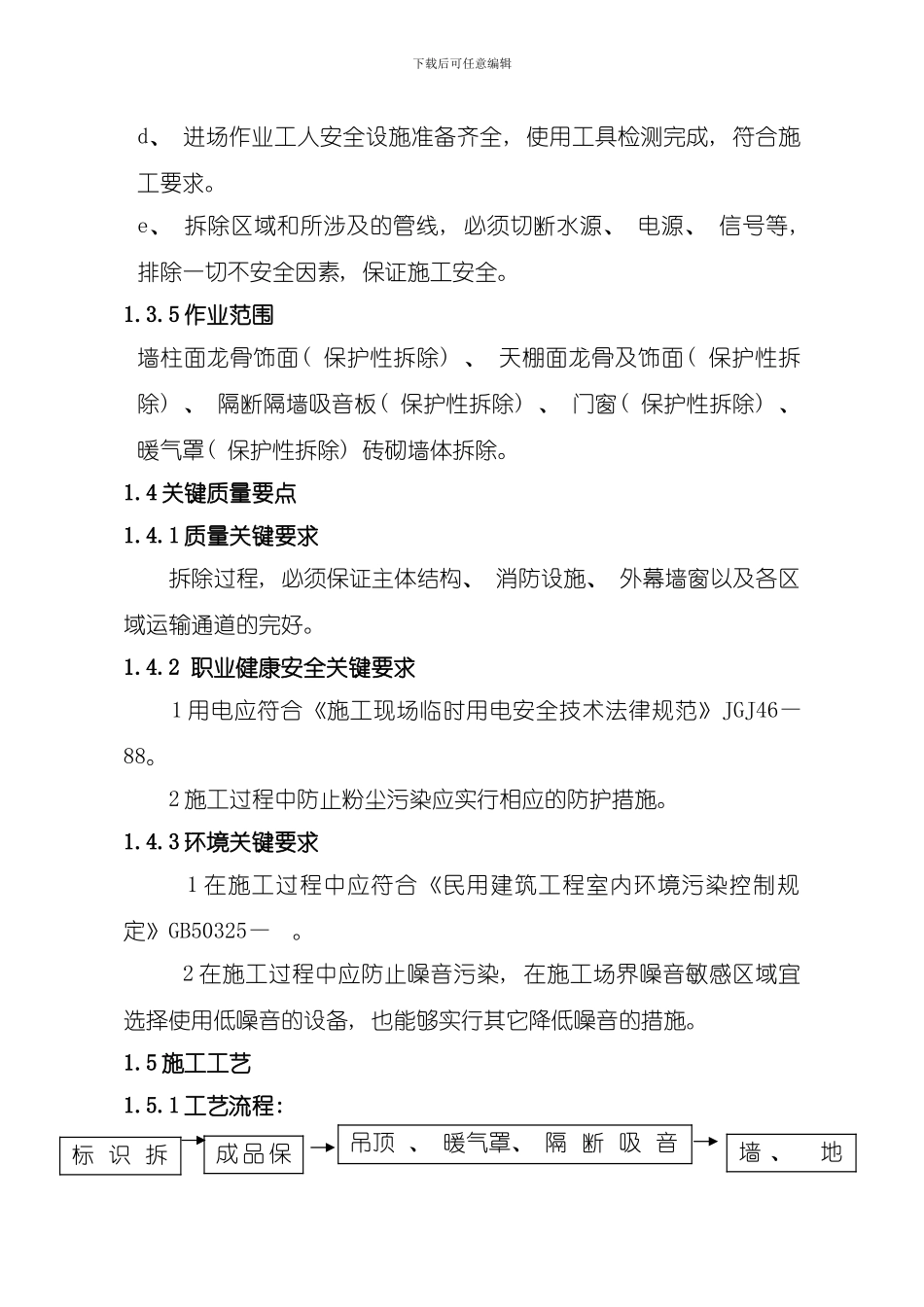

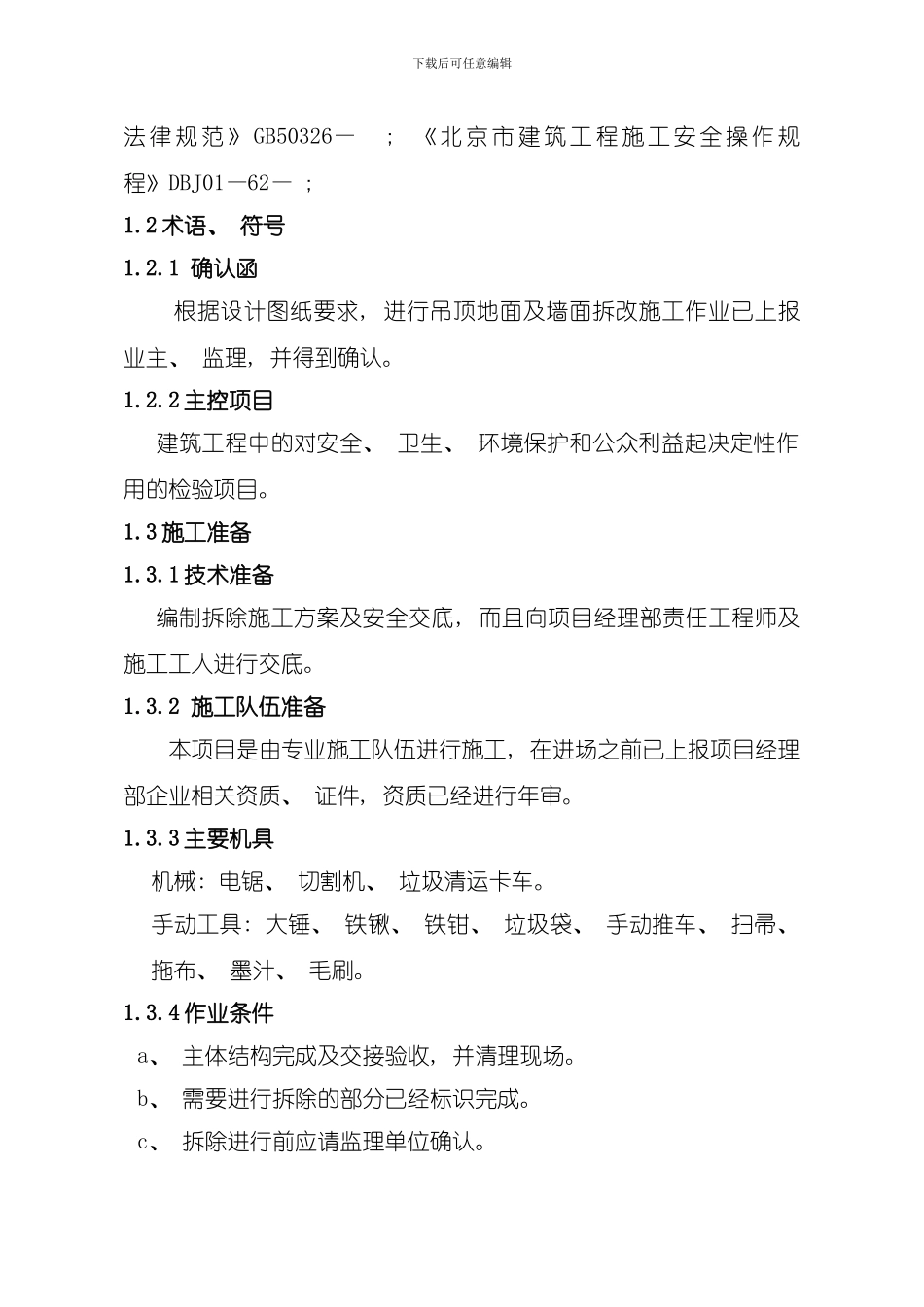

下载后可任意编辑拆 除 施 工 方 案编制: 审批: 拆除施工方案1.1 总则1.1.2 编制参考标准及法律规范 《建筑工程施工质量验收统一标准》GB50300— ; 《民用建筑工程室内环境污染控制法律规范》GB50325— ; 《建设工程项目管理下载后可任意编辑法 律 规 范 》 GB50326— ; 《 北 京 市 建 筑 工 程 施 工 安 全 操 作 规程》DBJ01—62— ; 1.2 术语、 符号1.2.1 确认函根据设计图纸要求, 进行吊顶地面及墙面拆改施工作业已上报业主、 监理, 并得到确认。1.2.2 主控项目建筑工程中的对安全、 卫生、 环境保护和公众利益起决定性作用的检验项目。1.3 施工准备1.3.1 技术准备编制拆除施工方案及安全交底, 而且向项目经理部责任工程师及施工工人进行交底。1.3.2 施工队伍准备 本项目是由专业施工队伍进行施工, 在进场之前已上报项目经理部企业相关资质、 证件, 资质已经进行年审。1.3.3 主要机具机械: 电锯、 切割机、 垃圾清运卡车。手动工具: 大锤、 铁锹、 铁钳、 垃圾袋、 手动推车、 扫帚、 拖布、 墨汁、 毛刷。1.3.4 作业条件a、 主体结构完成及交接验收, 并清理现场。b、 需要进行拆除的部分已经标识完成。c、 拆除进行前应请监理单位确认。下载后可任意编辑d、 进场作业工人安全设施准备齐全, 使用工具检测完成, 符合施工要求。e、 拆除区域和所涉及的管线, 必须切断水源、 电源、 信号等, 排除一切不安全因素, 保证施工安全。1.3.5 作业范围墙柱面龙骨饰面( 保护性拆除) 、 天棚面龙骨及饰面( 保护性拆除) 、 隔断隔墙吸音板( 保护性拆除) 、 门窗( 保护性拆除) 、 暖气罩( 保护性拆除) 砖砌墙体拆除。1.4 关键质量要点1.4.1 质量关键要求拆除过程, 必须保证主体结构、 消防设施、 外幕墙窗以及各区域运输通道的完好。1.4.2 职业健康安全关键要求 1 用电应符合《施工现场临时用电安全技术法律规范》JGJ46—88。 2 施工过程中防止粉尘污染应实行相应的防护措施。1.4.3 环境关键要求 1 在施工过程中应符合《民用建筑工程室内环境污染控制规定》GB50325— 。 2 在施工过程中应防止噪音污染, 在施工场界噪音敏感区域宜选择使用低噪音的设备, 也能够实行其它降低噪音的措施。1.5 施工工艺1.5.1 工艺流程: 标 识 拆 除 部 分成 品 保护吊顶 、 暖气罩、 隔 断 吸 音 板 、 门窗、 拆 除 、 回收墙 、 ...
