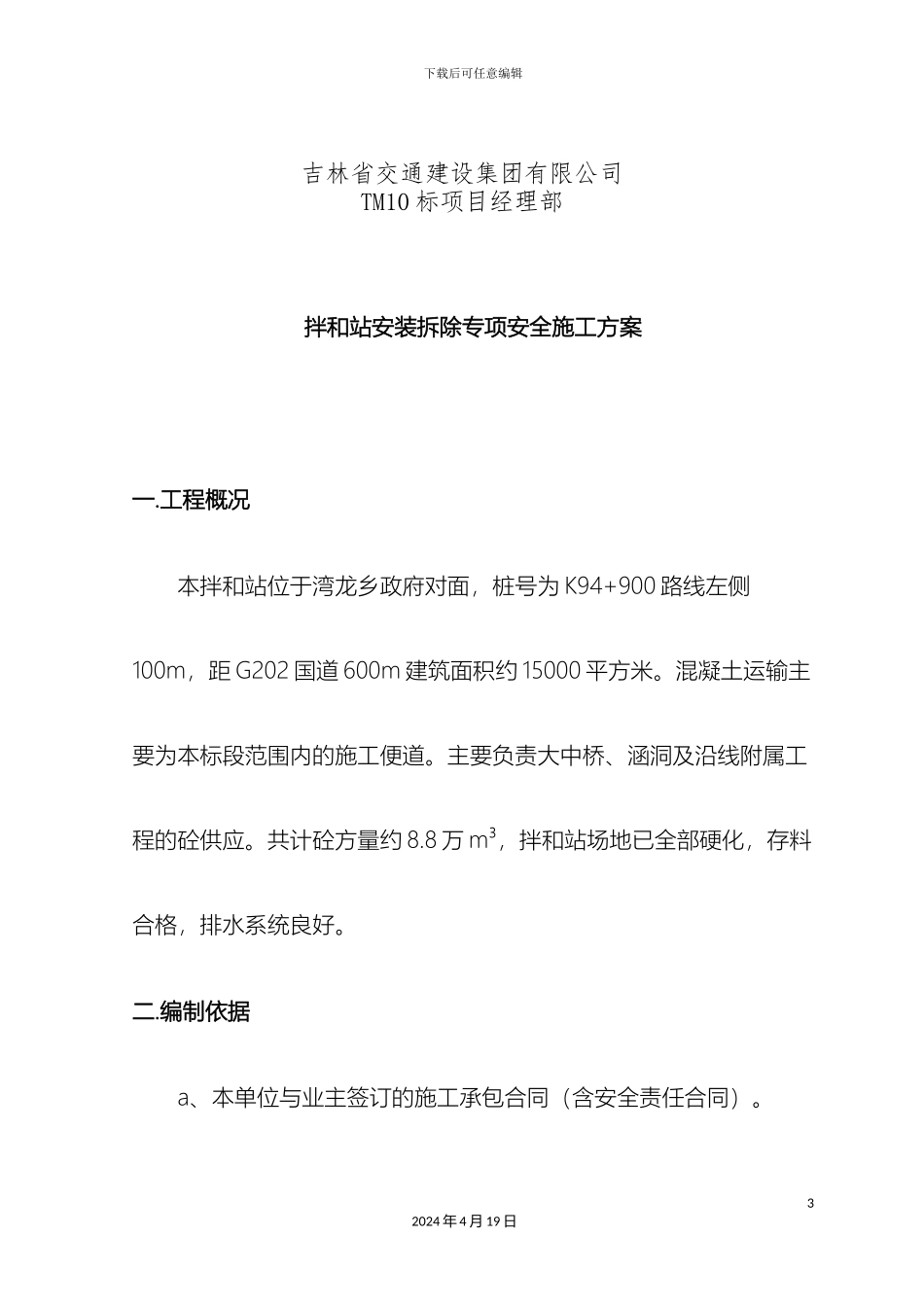

下载后可任意编辑拌和站安装拆除安全专项方案12024 年 4 月 19 日下载后可任意编辑拌和站安装拆除专项安全施工方案22024 年 4 月 19 日通梅高速公路建设项目 拌和站安装拆除 专项安全施工方案下载后可任意编辑拌和站安装拆除专项安全施工方案 一
工程概况 本拌和站位于湾龙乡政府对面,桩号为 K94+900 路线左侧100m,距 G202 国道 600m 建筑面积约 15000 平方米
混凝土运输主要为本标段范围内的施工便道
主要负责大中桥、涵洞及沿线附属工程的砼供应
共计砼方量约 8
8 万 m³,拌和站场地已全部硬化,存料合格,排水系统良好
编制依据 a、本单位与业主签订的施工承包合同(含安全责任合同)
32024 年 4 月 19 日吉林省交通建设集团有限公司TM10 标项目经理部下载后可任意编辑b、中华人民共和国交通部颁布的现行《公路桥涵施工技术法律规范》、《公路工程施工安全技术规程》和《台州市公路水运工程安全专项施工方案编制及论证审查实施细则》
c、本合同段的两阶段施工设计图纸、图纸技术交底及图纸会审纪要;本合同段总体《施工组织设计》以及施工组织设计会审纪要
d、结合现场的实际情况,依据本单位多年来参加建设的高速公路工程、市政工程所积累的经验和现有的技术人员、机械设备和综合管理水平
三、施工计划 拆卸日期: 10 月四、施工工艺技术 项目部本着工厂化、集约化、专业化的建站原则,根据筹建处标准42024 年 4 月 19 日下载后可任意编辑化施工的要求,本合同段设置两个混凝土集中拌和站
一号拌和站拌和机的生产能力为 120m3∕h
二号拌和站拌和机的生产能力为 100m3∕h
1、拌合站场地处理拌合站场地用 100cm 厚山砂作垫层,20cm 厚的水泥砼作为面层
料仓部位为防止积水进入料仓而无法外排,在料场处设置 0
2%的坡度,并设置排水沟,在整
