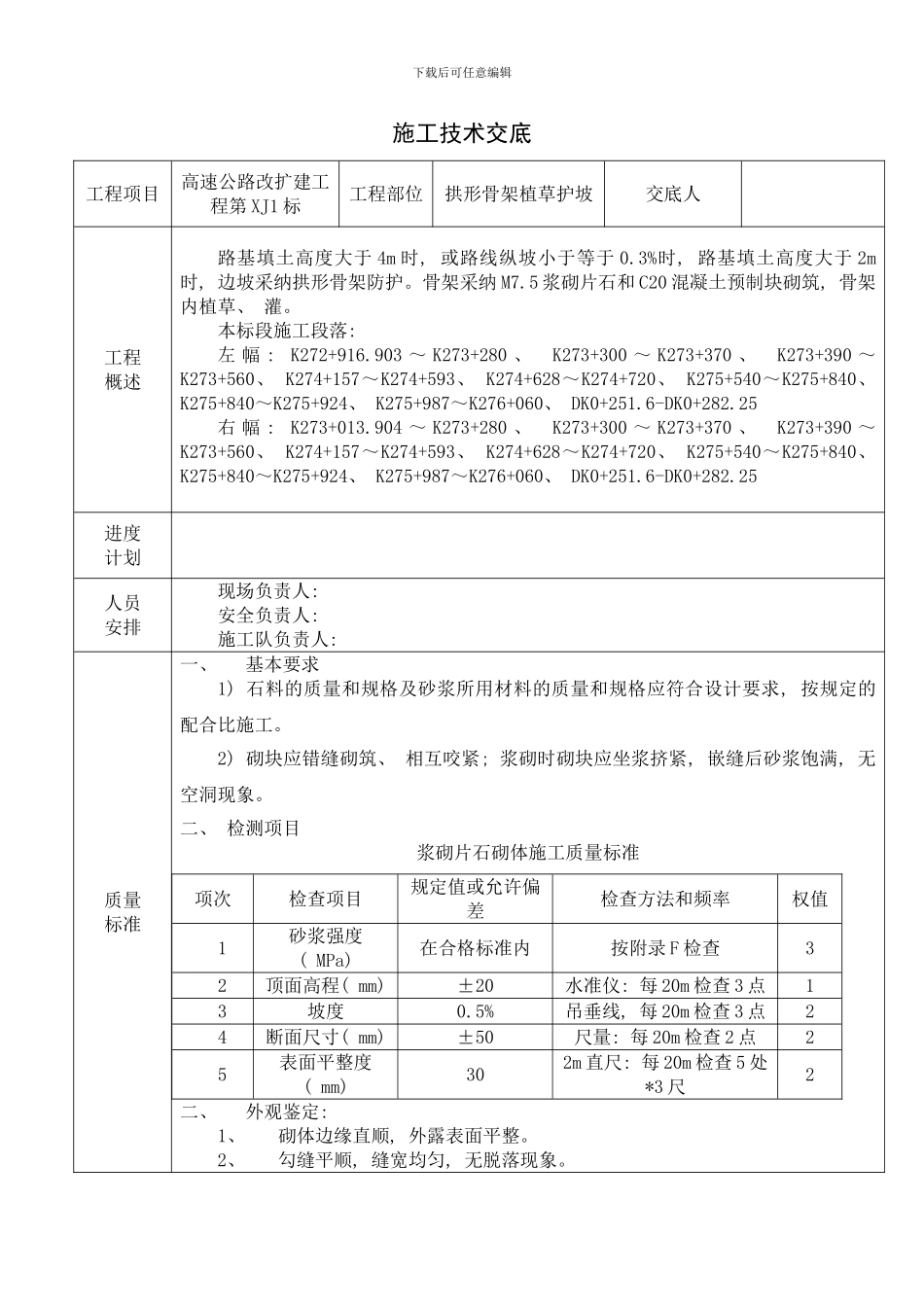

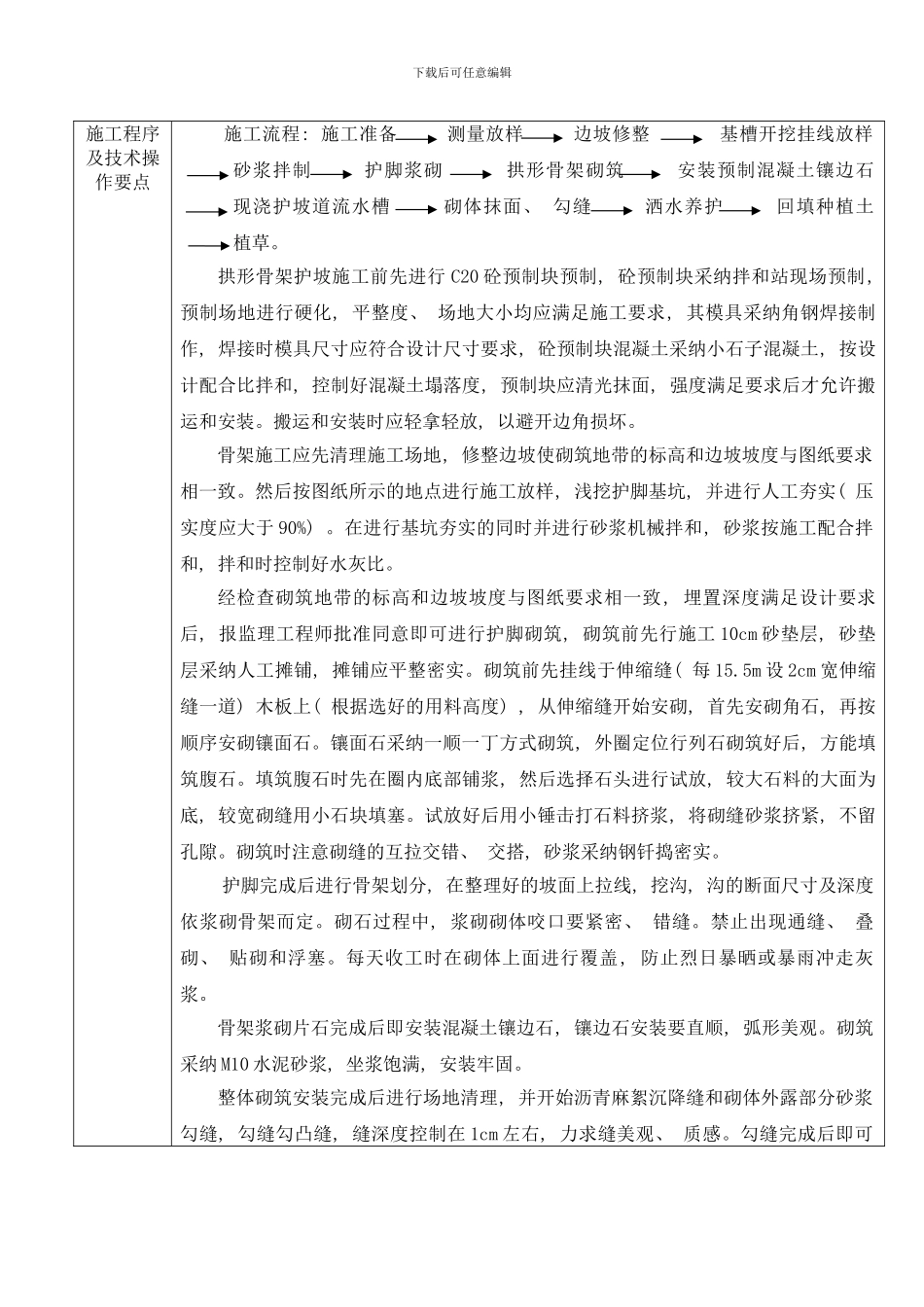

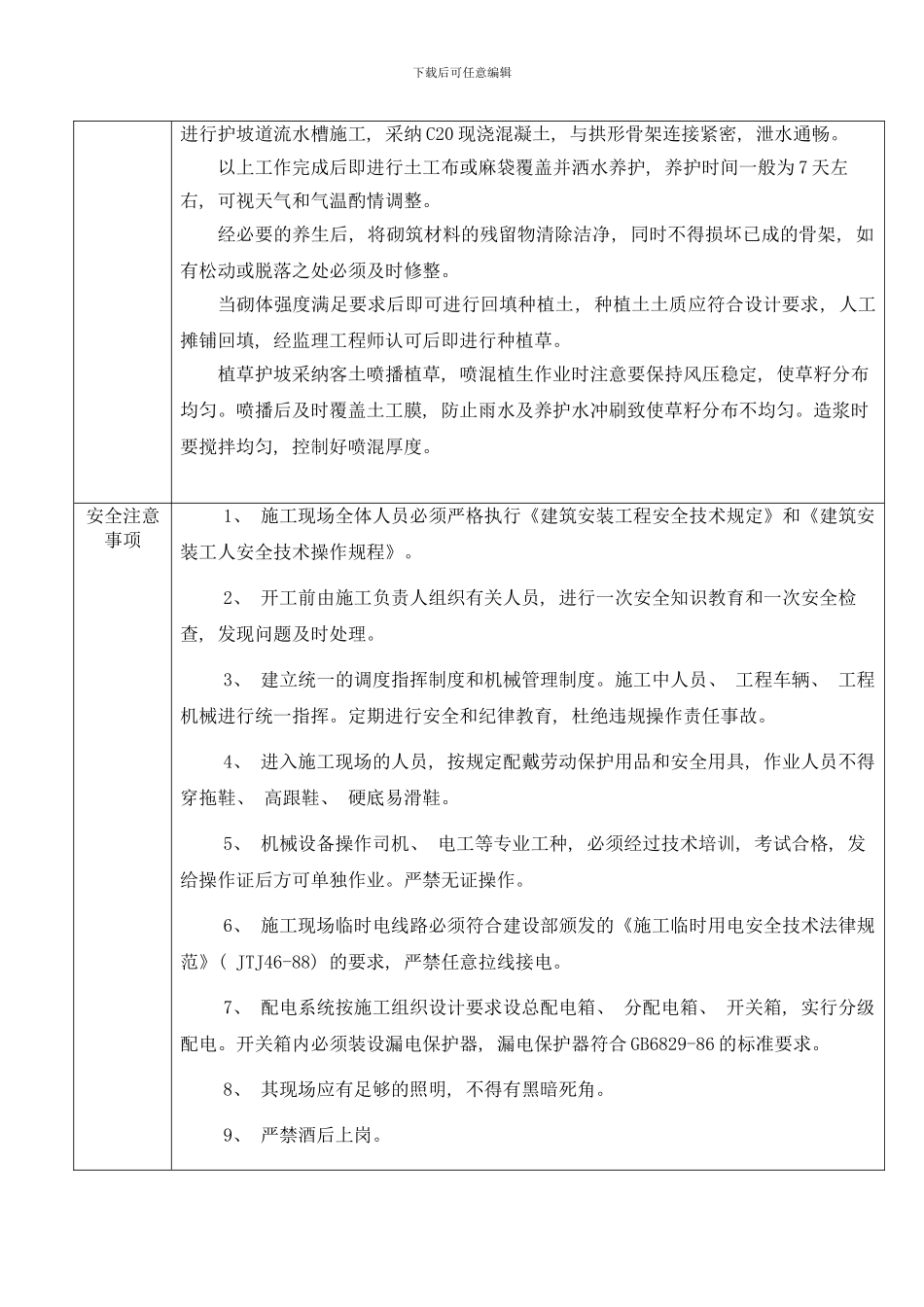

下载后可任意编辑施工技术交底工程项目高速公路改扩建工程第 XJ1 标工程部位拱形骨架植草护坡交底人工程概述路基填土高度大于 4m 时, 或路线纵坡小于等于 0.3%时, 路基填土高度大于 2m时, 边坡采纳拱形骨架防护。骨架采纳 M7.5 浆砌片石和 C20 混凝土预制块砌筑, 骨架内植草、 灌。本标段施工段落: 左 幅 : K272+916.903 ~ K273+280 、 K273+300 ~ K273+370 、 K273+390 ~K273+560、 K274+157~K274+593、 K274+628~K274+720、 K275+540~K275+840、 K275+840~K275+924、 K275+987~K276+060、 DK0+251.6-DK0+282.25右 幅 : K273+013.904 ~ K273+280 、 K273+300 ~ K273+370 、 K273+390 ~K273+560、 K274+157~K274+593、 K274+628~K274+720、 K275+540~K275+840、 K275+840~K275+924、 K275+987~K276+060、 DK0+251.6-DK0+282.25进度计划人员安排现场负责人: 安全负责人: 施工队负责人: 质量标准一、基本要求1) 石料的质量和规格及砂浆所用材料的质量和规格应符合设计要求, 按规定的配合比施工。2) 砌块应错缝砌筑、 相互咬紧; 浆砌时砌块应坐浆挤紧, 嵌缝后砂浆饱满, 无空洞现象。二、 检测项目浆砌片石砌体施工质量标准项次检查项目规定值或允许偏差检查方法和频率权值1砂浆强度( MPa) 在合格标准内按附录 F 检查32顶面高程( mm) ±20水准仪: 每 20m 检查 3 点13坡度0.5%吊垂线, 每 20m 检查 3 点24断面尺寸( mm) ±50尺量: 每 20m 检查 2 点25表面平整度( mm) 302m 直尺: 每 20m 检查 5 处*3 尺2二、外观鉴定: 1、砌体边缘直顺, 外露表面平整。2、勾缝平顺, 缝宽均匀, 无脱落现象。下载后可任意编辑施工程序及技术操作要点施工流程: 施工准备 测量放样 边坡修整 基槽开挖挂线放样 砂浆拌制 护脚浆砌 拱形骨架砌筑 安装预制混凝土镶边石 现浇护坡道流水槽 砌体抹面、 勾缝 洒水养护 回填种植土 植草。拱形骨架护坡施工前先进行 C20 砼预制块预制, 砼预制块采纳拌和站现场预制, 预制场地进行硬化, 平整度、 场地大小均应满足施工要求, 其模具采纳角钢焊接制作, 焊接时模具尺寸应符合设计尺寸要求, 砼预制块混凝土采纳小石子混凝土, 按设计配合比拌和, 控制好混凝土塌落度, 预制块应清光抹面, 强度满足要求后才允许搬运和安装。搬运和安装时应轻拿轻放, 以避开边角损坏。骨架施工应先清理施工场地...
