下载后可任意编辑 桥梁桩基拆除施工方案桥梁桩基拆除专项方案一、 编制依据1、 连续拱桥施工图

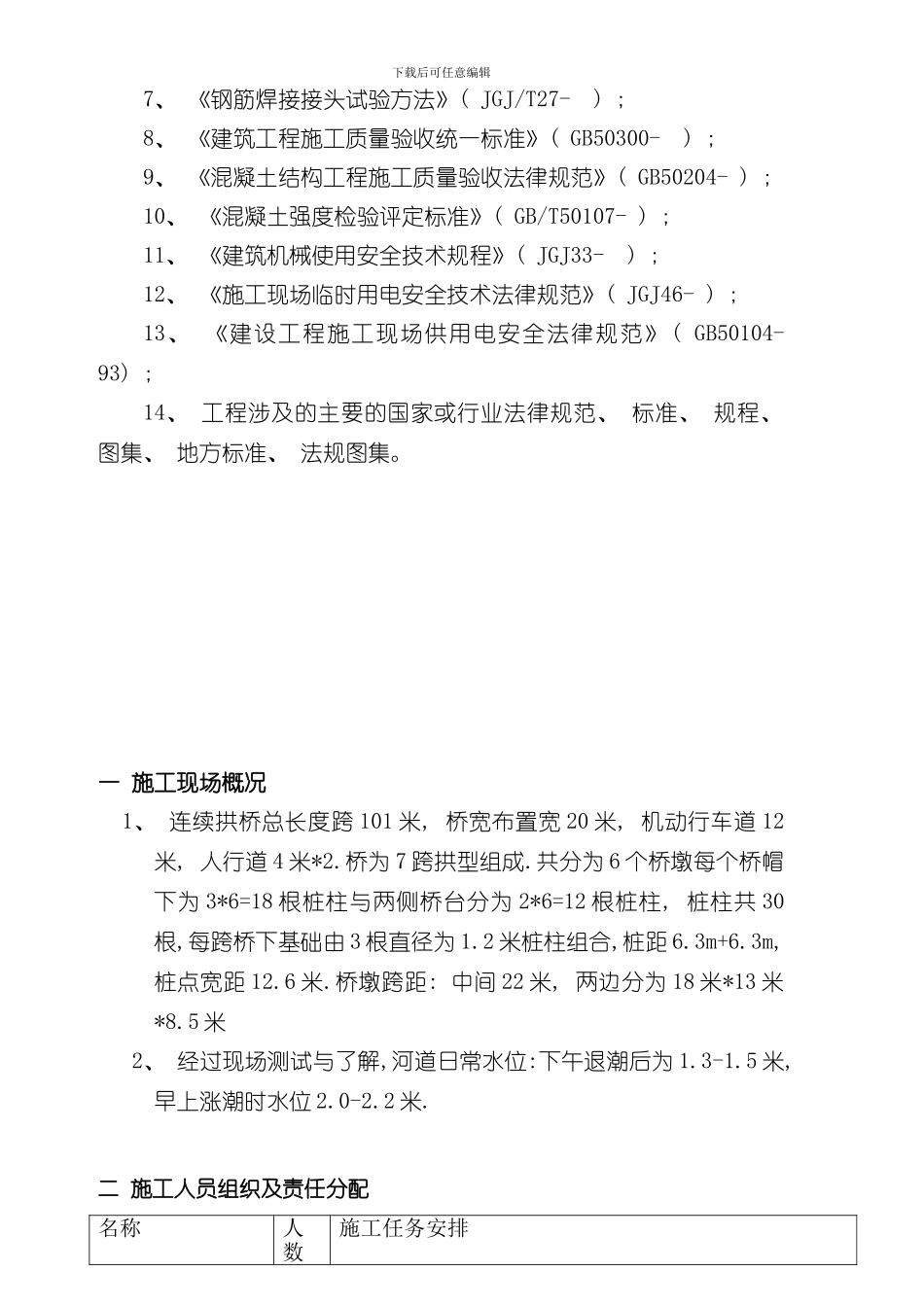

2、 《建筑桩基技术法律规范》( JGJ94- )
3、 《公路桥涵施工技术法律规范》( JTGT F50- )
4、 《工程测量法律规范》( GB50026— ) ; 5、 《公路工程技术标准》( JTJB01- ) 6、 《钢筋焊接及验收法律规范》( JGJ 18- ) ; 下载后可任意编辑7、 《钢筋焊接接头试验方法》( JGJ/T27- ) ; 8、 《建筑工程施工质量验收统一标准》( GB50300- ) ; 9、 《混凝土结构工程施工质量验收法律规范》( GB50204- ) ; 10、 《混凝土强度检验评定标准》( GB/T50107- ) ; 11、 《建筑机械使用安全技术规程》( JGJ33- ) ; 12、 《施工现场临时用电安全技术法律规范》( JGJ46- ) ; 13、 《建设工程施工现场供用电安全法律规范》( GB50104-93) ; 14、 工程涉及的主要的国家或行业法律规范、 标准、 规程、 图集、 地方标准、 法规图集
一 施工现场概况 1、 连续拱桥总长度跨 101 米, 桥宽布置宽 20 米, 机动行车道 12米, 人行道 4 米*2
桥为 7 跨拱型组成
共分为 6 个桥墩每个桥帽下为 3*6=18 根桩柱与两侧桥台分为 2*6=12 根桩柱, 桩柱共 30根,每跨桥下基础由 3 根直径为 1
2 米桩柱组合,桩距 6
3m,桩点宽距 12
桥墩跨距: 中间 22 米, 两边分为 18 米*13 米*8
5 米 2、 经过现场测试与了解,河道日常水位:下午退潮后为 1
5 米,早上涨潮时水位 2
二 施工人员组织及责任分配名称人数施工任务安排下载后可任意编辑工程负责人1 负责项目全面管理施工技术
