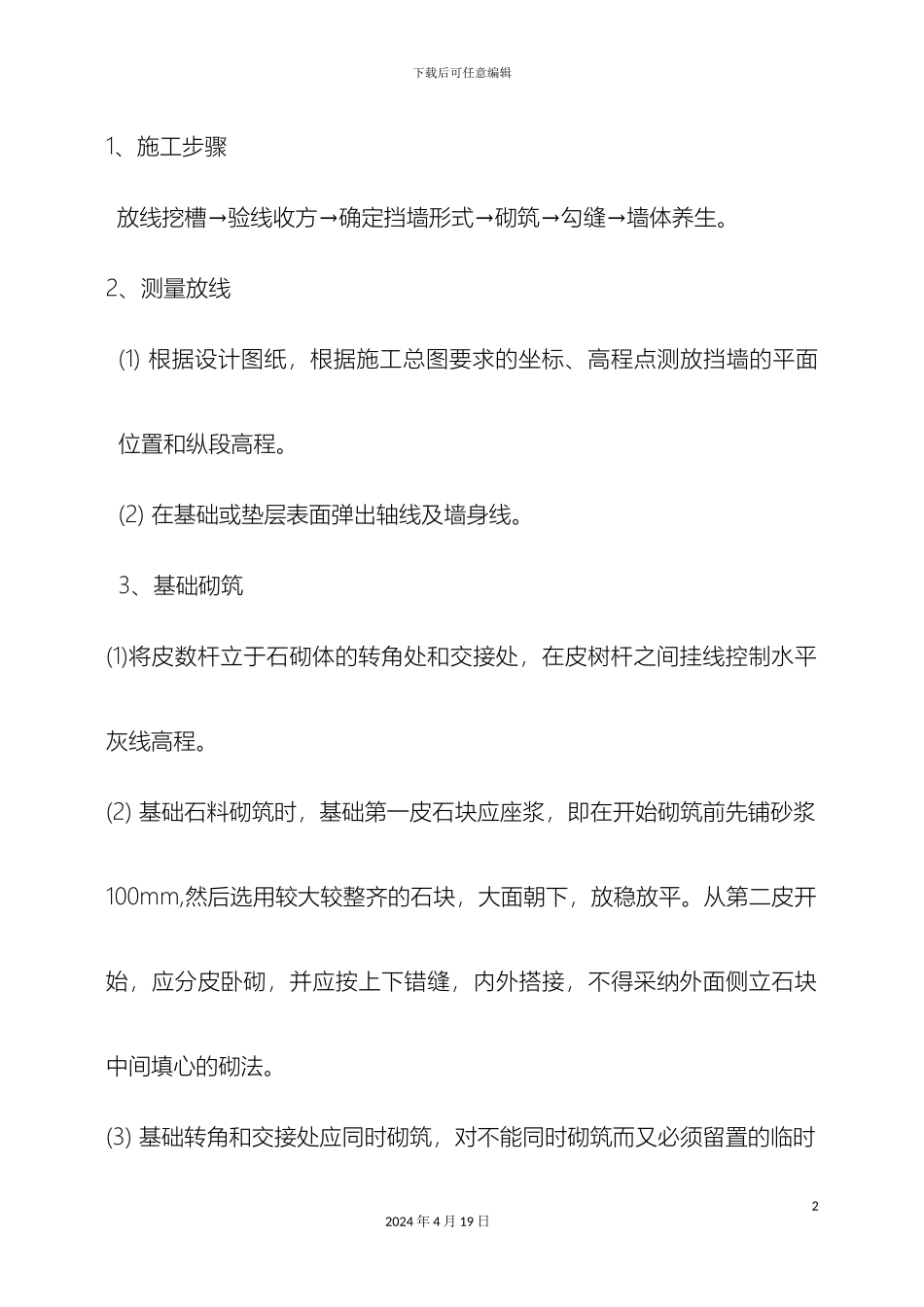

下载后可任意编辑挡墙施工方案12024 年 4 月 19 日下载后可任意编辑1、施工步骤放线挖槽→验线收方→确定挡墙形式→砌筑→勾缝→墙体养生
2、测量放线(1) 根据设计图纸,根据施工总图要求的坐标、高程点测放挡墙的平面位置和纵段高程
(2) 在基础或垫层表面弹出轴线及墙身线
3、基础砌筑(1)将皮数杆立于石砌体的转角处和交接处,在皮树杆之间挂线控制水平灰线高程
(2) 基础石料砌筑时,基础第一皮石块应座浆,即在开始砌筑前先铺砂浆100mm,然后选用较大较整齐的石块,大面朝下,放稳放平
从第二皮开始,应分皮卧砌,并应按上下错缝,内外搭接,不得采纳外面侧立石块中间填心的砌法

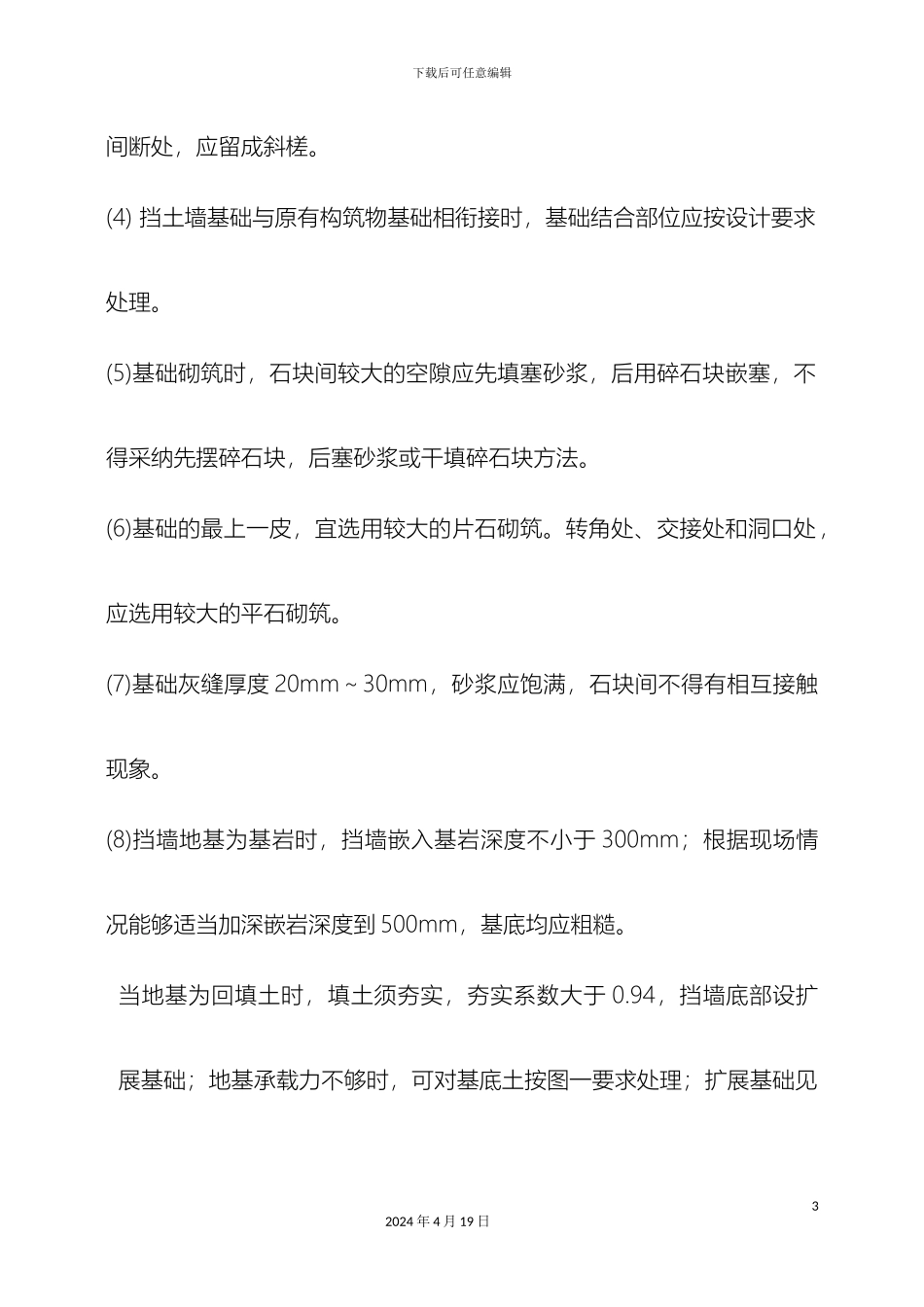

(3) 基础转角和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时22024 年 4 月 19 日下载后可任意编辑间断处,应留成斜槎
(4) 挡土墙基础与原有构筑物基础相衔接时,基础结合部位应按设计要求处理
(5)基础砌筑时,石块间较大的空隙应先填塞砂浆,后用碎石块嵌塞,不得采纳先摆碎石块,后塞砂浆或干填碎石块方法
(6)基础的最上一皮,宜选用较大的片石砌筑
转角处、交接处和洞口处,应选用较大的平石砌筑
(7)基础灰缝厚度 20mm~30mm,砂浆应饱满,石块间不得有相互接触现象
(8)挡墙地基为基岩时,挡墙嵌入基岩深度不小于 300mm;根据现场情况能够适当加深嵌岩深度到 500mm,基底均应粗糙
当地基为回填土时,填土须夯实,夯实系数大于 0
94,挡墙底部设扩展基础;地基承载力不够时,可对基底土按图一要求处理;扩展基础见32024 年 4 月 19 日下载后可任意编辑附图二,扩展基础底部需设 100 厚 C20 垫层,垫层宽出挡墙基础底部100mm
4、墙体砌筑 (1)分段砌筑时,分段位置应设在基础变形缝或伸缩缝处,各段水平砌缝应一致
相邻砌筑高差不宜超过 1
缝板安装应设置准确、牢固,缝
