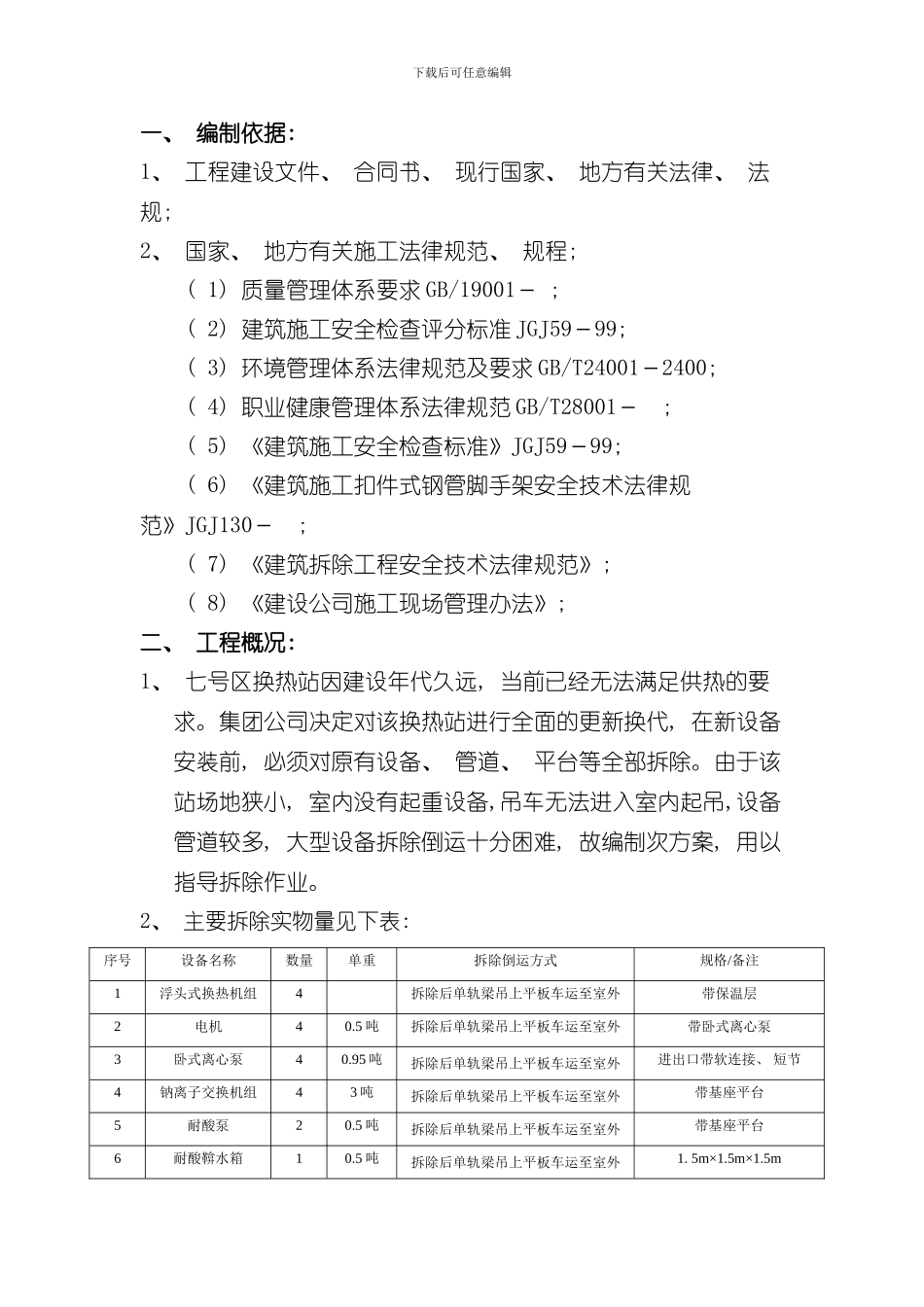

下载后可任意编辑一、 编制依据: 1、 工程建设文件、 合同书、 现行国家、 地方有关法律、 法规; 2、 国家、 地方有关施工法律规范、 规程; ( 1) 质量管理体系要求 GB/19001- ; ( 2) 建筑施工安全检查评分标准 JGJ59-99; ( 3) 环境管理体系法律规范及要求 GB/T24001-2400; ( 4) 职业健康管理体系法律规范 GB/T28001- ; ( 5) 《建筑施工安全检查标准》JGJ59-99; ( 6) 《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130- ; ( 7) 《建筑拆除工程安全技术法律规范》; ( 8) 《建设公司施工现场管理办法》; 二、 工程概况: 1、 七号区换热站因建设年代久远, 当前已经无法满足供热的要求
集团公司决定对该换热站进行全面的更新换代, 在新设备安装前, 必须对原有设备、 管道、 平台等全部拆除
由于该站场地狭小, 室内没有起重设备,吊车无法进入室内起吊,设备管道较多, 大型设备拆除倒运十分困难, 故编制次方案, 用以指导拆除作业

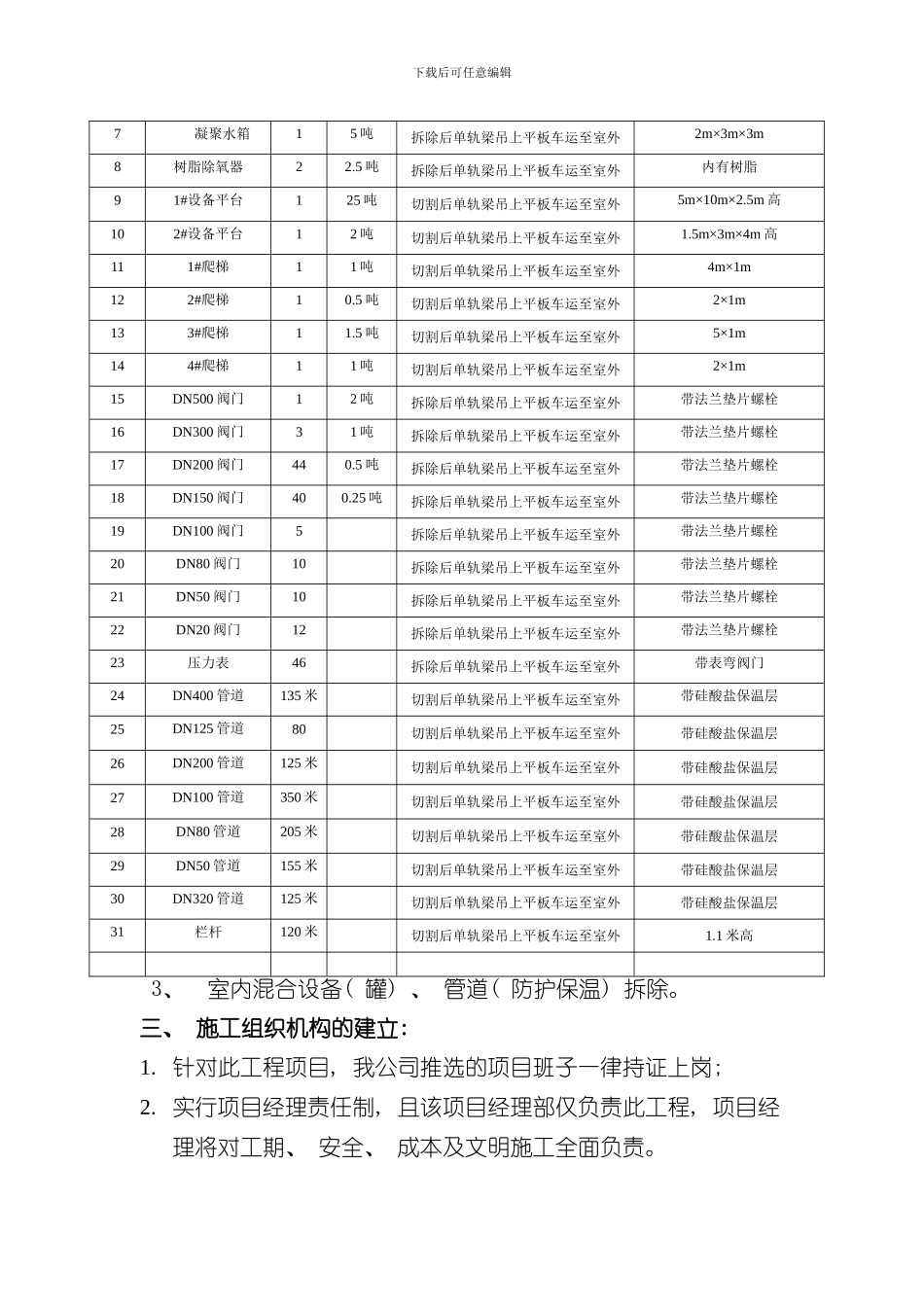

2、 主要拆除实物量见下表: 序号设备名称数量单重拆除倒运方式规格/备注1浮头式换热机组4拆除后单轨梁吊上平板车运至室外带保温层2电机40
5 吨拆除后单轨梁吊上平板车运至室外带卧式离心泵3卧式离心泵40
95 吨拆除后单轨梁吊上平板车运至室外进出口带软连接、 短节4钠离子交换机组43 吨拆除后单轨梁吊上平板车运至室外带基座平台5耐酸泵20
5 吨拆除后单轨梁吊上平板车运至室外带基座平台6耐酸鞥水箱10
5 吨拆除后单轨梁吊上平板车运至室外1
5m下载后可任意编辑7凝聚水箱15 吨拆除后单轨梁吊上平板车运至室外2m×3m×3m8树脂除氧器22

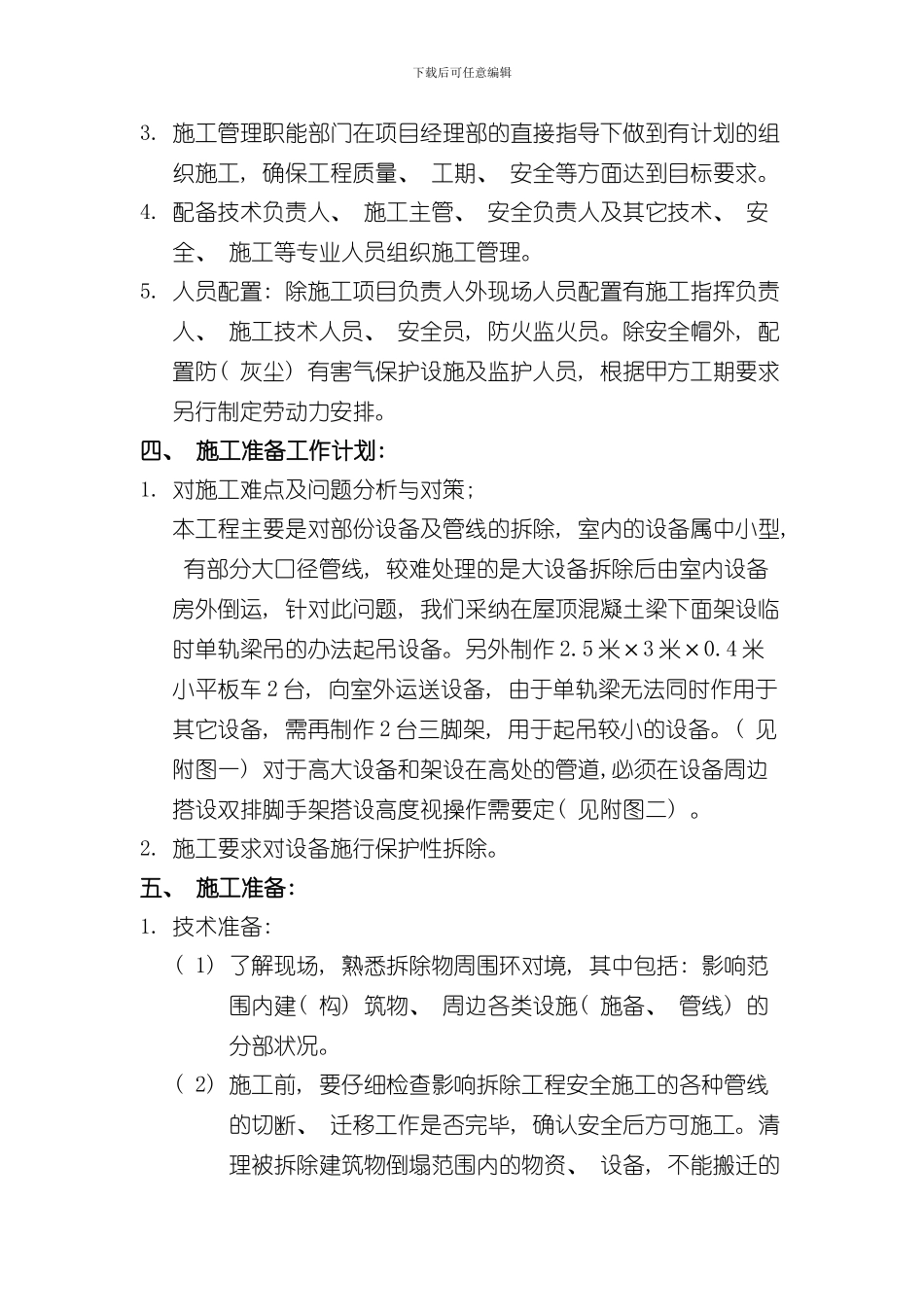

5 吨拆除后单轨梁吊上平板车运至室外内有树脂91#设备平台125 吨切割后单轨梁吊上平板车运至室外5
