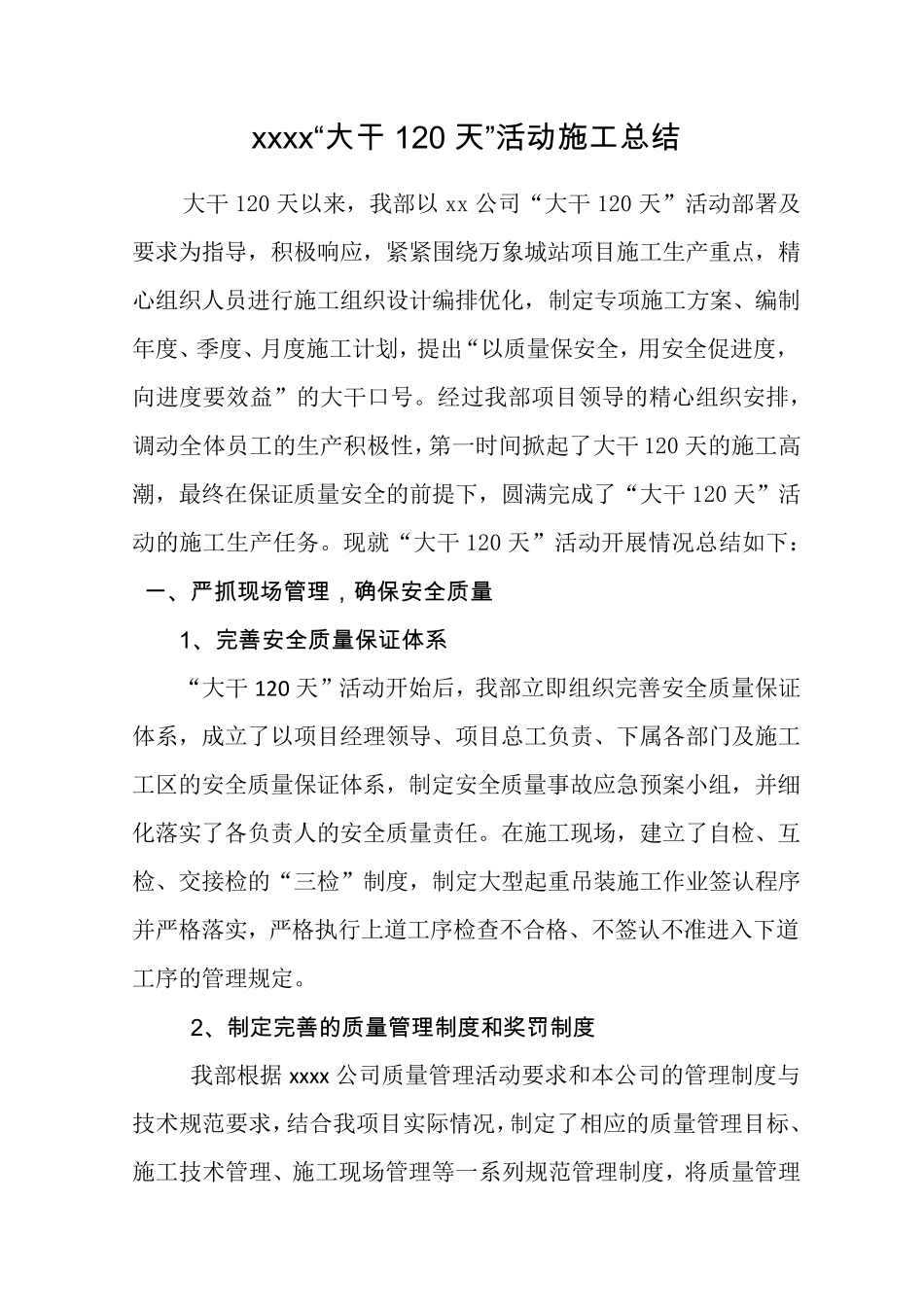

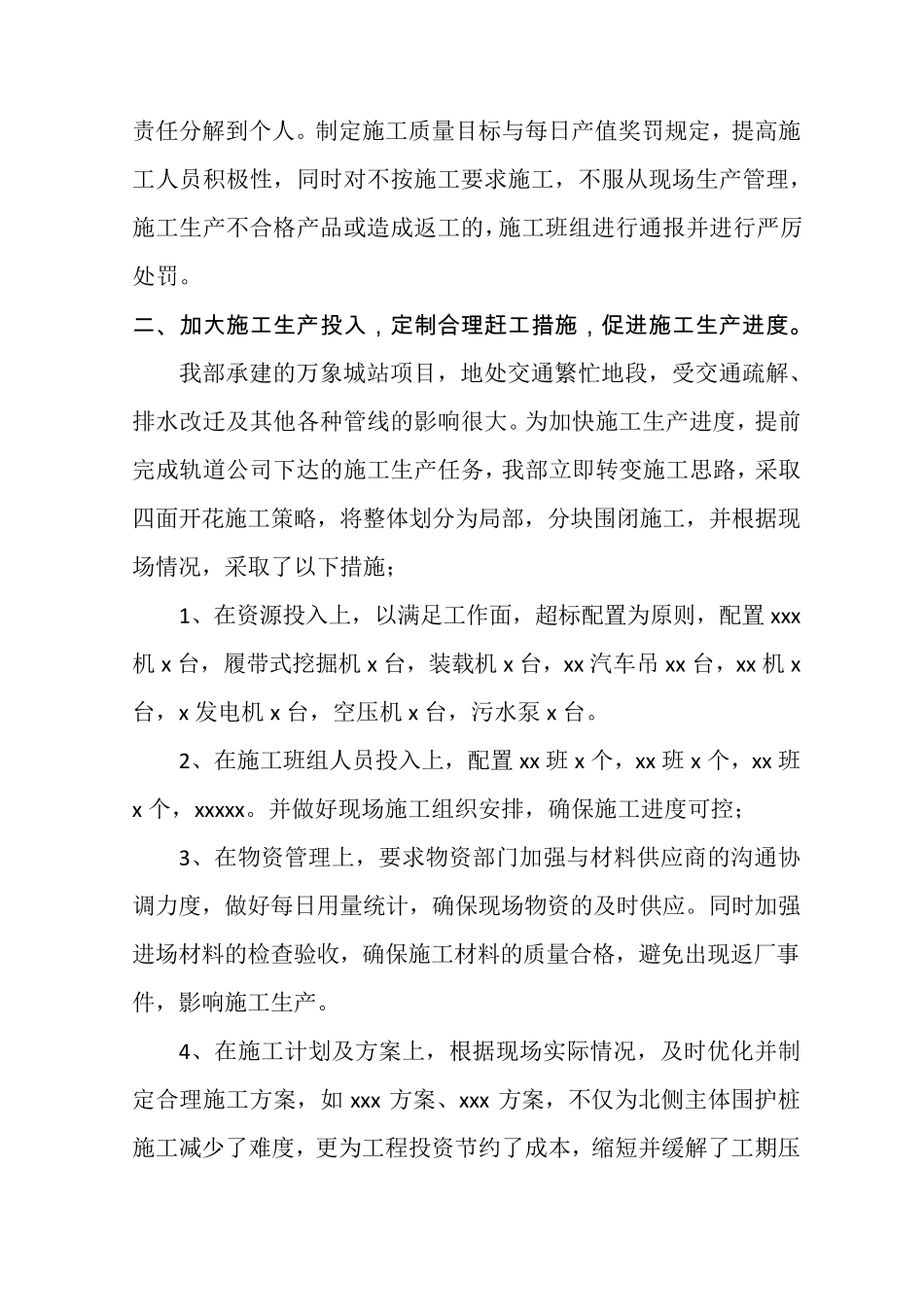

xxxxxxxxxxx xxxx 工程 大干120 天活动 总结 编 制: 审 核: 审 批: xxxxxx xxx xxxx“大 干 120 天 ”活 动 施 工 总 结 大干120 天以来,我部以xx 公司“大干120 天”活动部署及要求为指导,积极响应,紧紧围绕万象城站项目施工生产重点,精心组织人员进行施工组织设计编排优化,制定专项施工方案、编制年度、季度、月度施工计划,提出“以质量保安全,用安全促进度,向进度要效益”的大干口号。经过我部项目领导的精心组织安排,调动全体员工的生产积极性,第一时间掀起了大干120 天的施工高潮,最终在保证质量安全的前提下,圆满完成了“大干120 天”活动的施工生产任务。现就“大干120 天”活动开展情况总结如下: 一 、严抓现场管理,确保安全质量 1、完善安全质量保证体系 “大干120 天”活动开始后,我部立即组织完善安全质量保证体系,成立了以项目经理领导、项目总工负责、下属各部门及施工工区的安全质量保证体系,制定安全质量事故应急预案小组,并细化落实了各负责人的安全质量责任。在施工现场,建立了自检、互检、交接检的“三检”制度,制定大型起重吊装施工作业签认程序并严格落实,严格执行上 道 工序检查 不 合 格、不 签认不 准 进入 下道工序的管 理规 定。 2、制定完善的质量管理制度和奖罚制度 我部根 据 xxxx 公司质量管 理活动要求和 本 公司的管 理制度与技 术 规 范 要求,结合 我项目实际 情况,制定了相 应的质量管 理目标 、施工技 术 管 理、施工现场管 理等 一系列 规 范 管 理制度,将 质量管 理责任分解到个人。制定施工质量目标与每日产值奖罚规定,提高施工人员积极性,同时对不按施工要求施工,不服从现场生产管理,施工生产不合格产品或造成返工的,施工班组进行通报并进行严厉处罚。 二 、加大施工生产投入,定制合理赶工措施,促进施工生产进度。 我部承建的万象城站项目,地处交通繁忙地段,受交通疏解、排水改迁及其他各种管线的影响很大。为加快施工生产进度,提前完成轨道公司下达的施工生产任务,我部立即转变施工思路,采取四面开花施工策略,将整体划分为局部,分块围闭施工,并根据现场情况,采取了以下措施; 1、在资源投入上,以满足工作面,超标配置为原则,配置 xxx机 x 台,履带式挖掘机 x 台,装载机 x 台,xx 汽车吊 xx 台,xx 机 x台,x 发电机 x 台,空压机 x 台,污水泵 x 台。...
