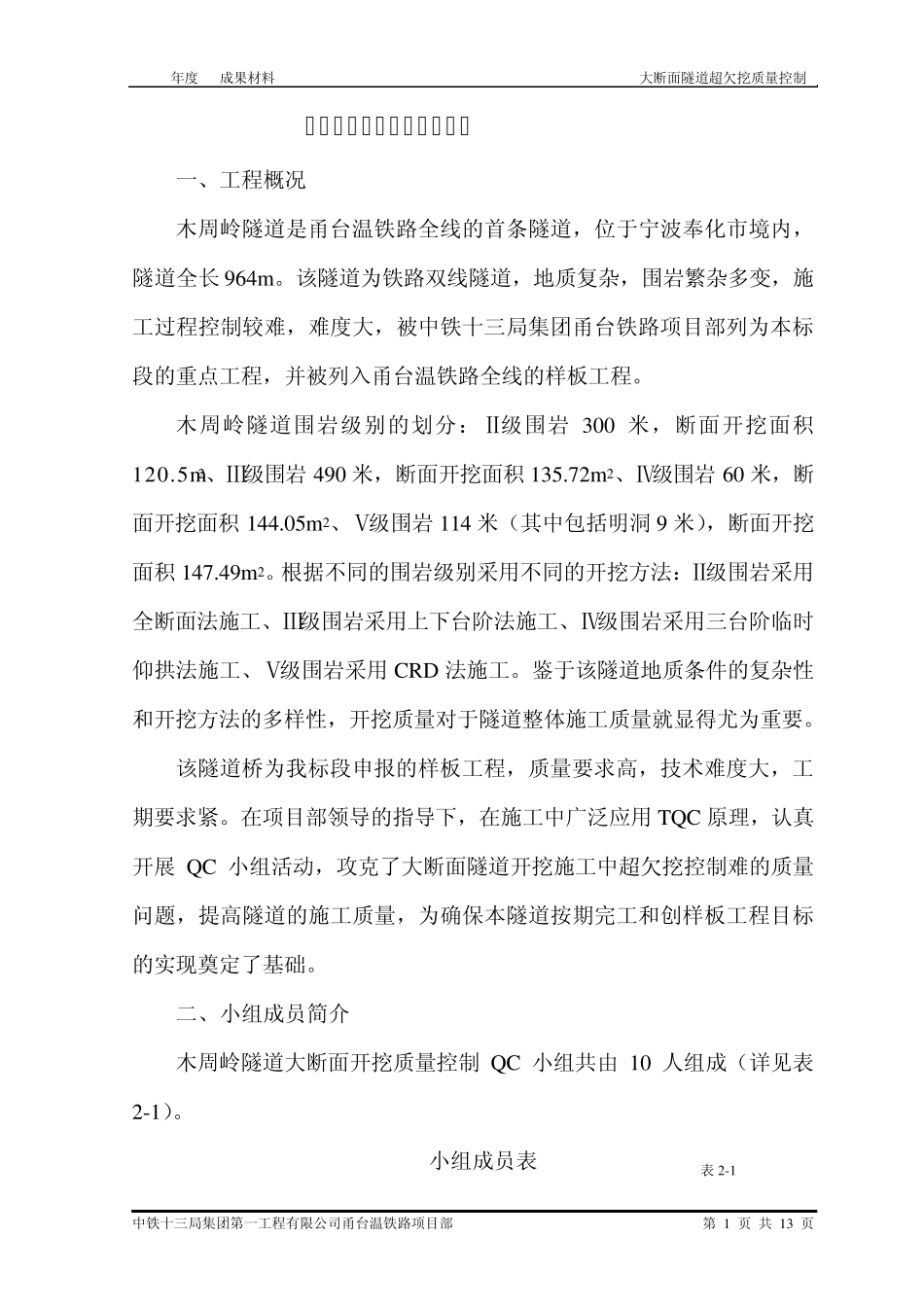

铁路客运专线 大断面隧道超欠挖质量控制 小组名称:甬台温铁路大断面隧道开挖QC小组 发 表 人:林红星 发表时间:二OO六年十月十五日 中铁十三局集团第一工程有限公司甬台温铁路项目部 中铁十三局集团有限公司 2006年度 QC小组成果发表会材料 2006年度QC成果材料 铁路客运专线大断面隧道超欠挖质量控制 目 录 一、工程概况…………………………………………… 1 二、小组简介…………………………………………… 1 三、选题理由及活动目标……………………………… 2 四、现状分析…………………………………………… 2 五、质量保证体系……………………………………… 3 六、活动过程…………………………………………… 4 1、第一个 PDCA循环(2006年3月~2006年7月)…… 4 2、第二个 PDCA循环(2006年6月~2006年9月)…… 8 七、活动成果…………………………………………… 12 八、巩固措施…………………………………………… 13 九、遗留问题与今后打算……………………………… 13 2006年度QC成果材料 大断面隧道超欠挖质量控制 中铁十三局集团第一工程有限公司甬台温铁路项目部 第 1 页 共 13 页 大断面隧道超欠挖质量控制 一、工程概况 木周岭隧道是甬台温铁路全线的首条隧道,位于宁波奉化市境内,隧道全长964m
该隧道为铁路双线隧道,地质复杂,围岩繁杂多变,施工过程控制较难,难度大,被中铁十三局集团甬台铁路项目部列为本标段的重点工程,并被列入甬台温铁路全线的样板工程
木周岭隧道围岩级别的划分:Ⅱ级围岩300 米,断面开挖面积120
5m2、Ⅲ级围岩490 米,断面开挖面积 135
72m 2、Ⅳ级围岩60 米,断面开挖面积 144
05m 2、Ⅴ级围岩114 米(其中包括明洞 9 米),断面开挖面积 147
