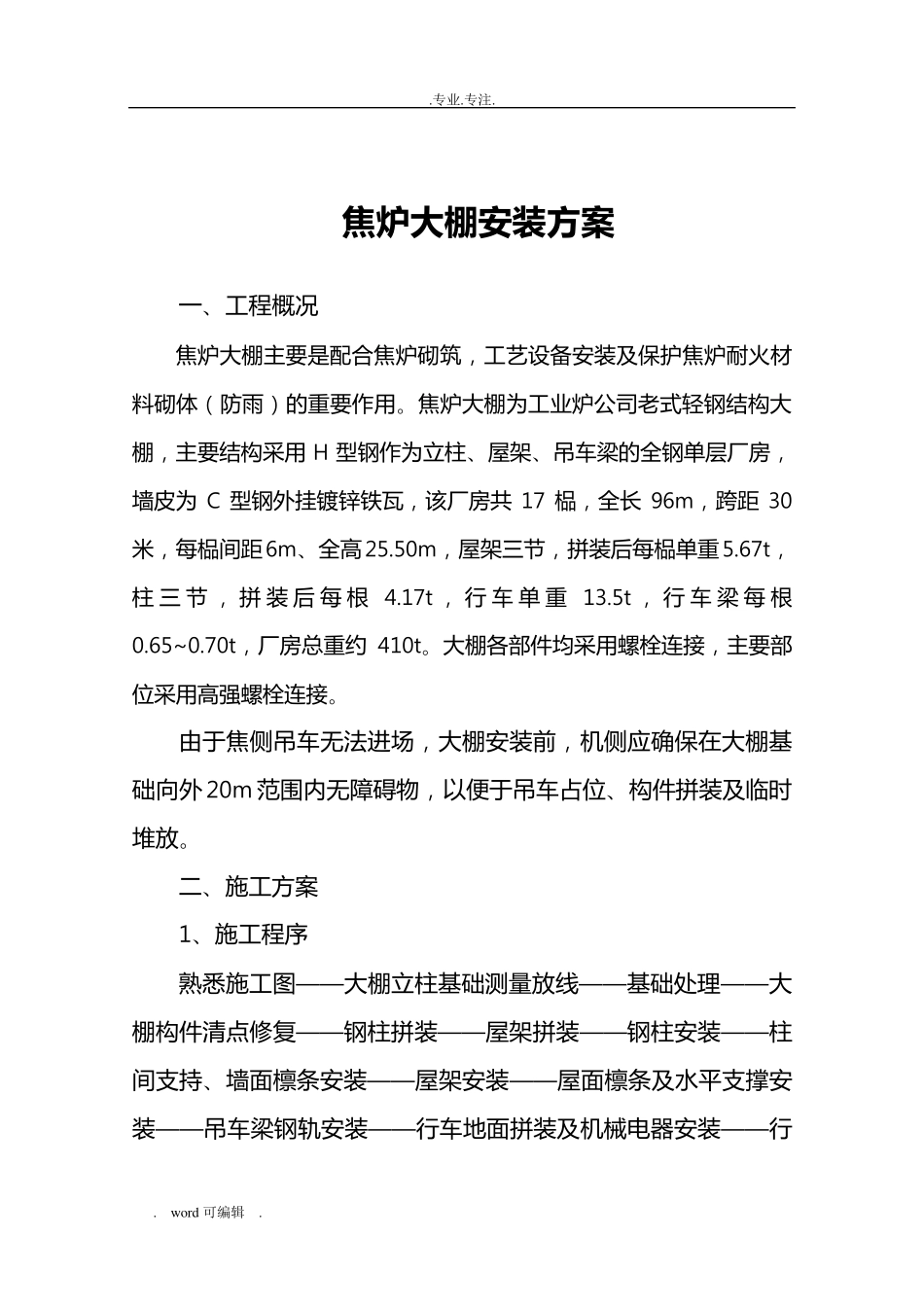

焦 炉 大棚安装方案 一、工程概况 焦炉大棚主要是配合焦炉砌筑, 工艺设备安装及保护焦炉耐火材料砌体( 防雨) 的重要作用
焦炉大棚为工业炉公司老式轻钢结构大棚, 主要结构采用 H 型钢作为立柱、屋架、吊车梁的全钢单层厂房,墙皮为 C 型钢外挂镀锌铁瓦, 该厂房共 17 榀, 全长 96m, 跨距 30米, 每榀间距6m、全高25
50m, 屋架三节, 拼装后每榀单重5
67t,柱 三 节 , 拼 装 后 每 根 4
17t , 行 车 单 重 13
5t , 行 车 梁 每 根0
70t, 厂房总重约 410t
大棚各部件均采用螺栓连接, 主要部位采用高强螺栓连接
由于焦侧吊车无法进场, 大棚安装前, 机侧应确保在大棚基础向外 20m 范围内无障碍物, 以便于吊车占位、构件拼装及临时堆放

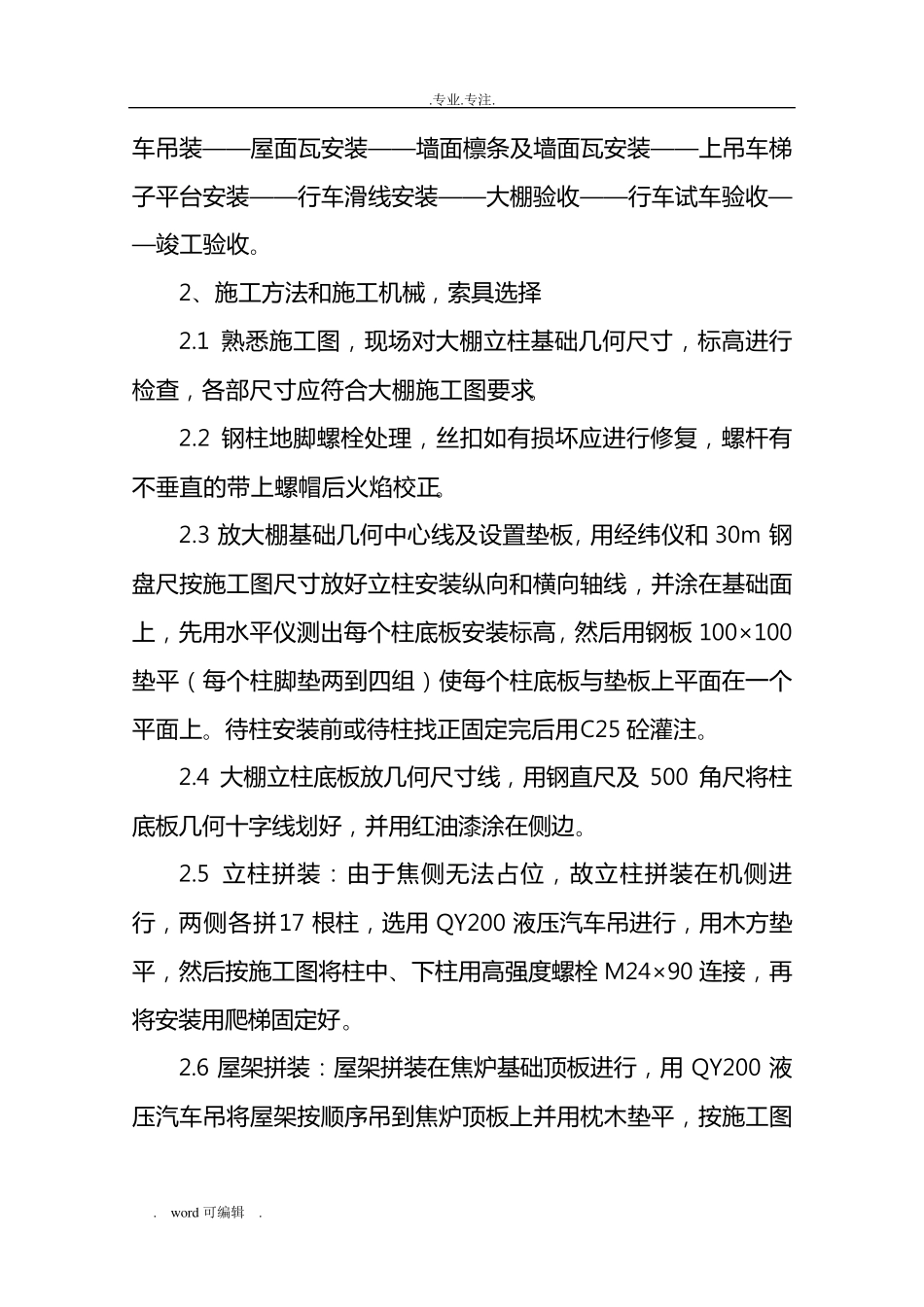

二、施工方案 1、施工程序 熟悉施工图— — 大棚立柱基础测量放线— — 基础处理— — 大棚构件清点修复— — 钢柱拼装— — 屋架拼装— — 钢柱安装— — 柱间支持、墙面檩条安装— — 屋架安装— — 屋面檩条及水平支撑安装— — 吊车梁钢轨安装— — 行车地面拼装及机械电器安装— — 行
w ord 可编辑
车 吊 装 ——屋 面 瓦 安 装 ——墙 面 檩 条 及 墙 面 瓦 安 装 ——上 吊 车 梯子 平 台 安 装 ——行 车 滑 线 安 装 ——大 棚 验 收 ——行 车 试 车 验 收 ——竣 工 验 收
