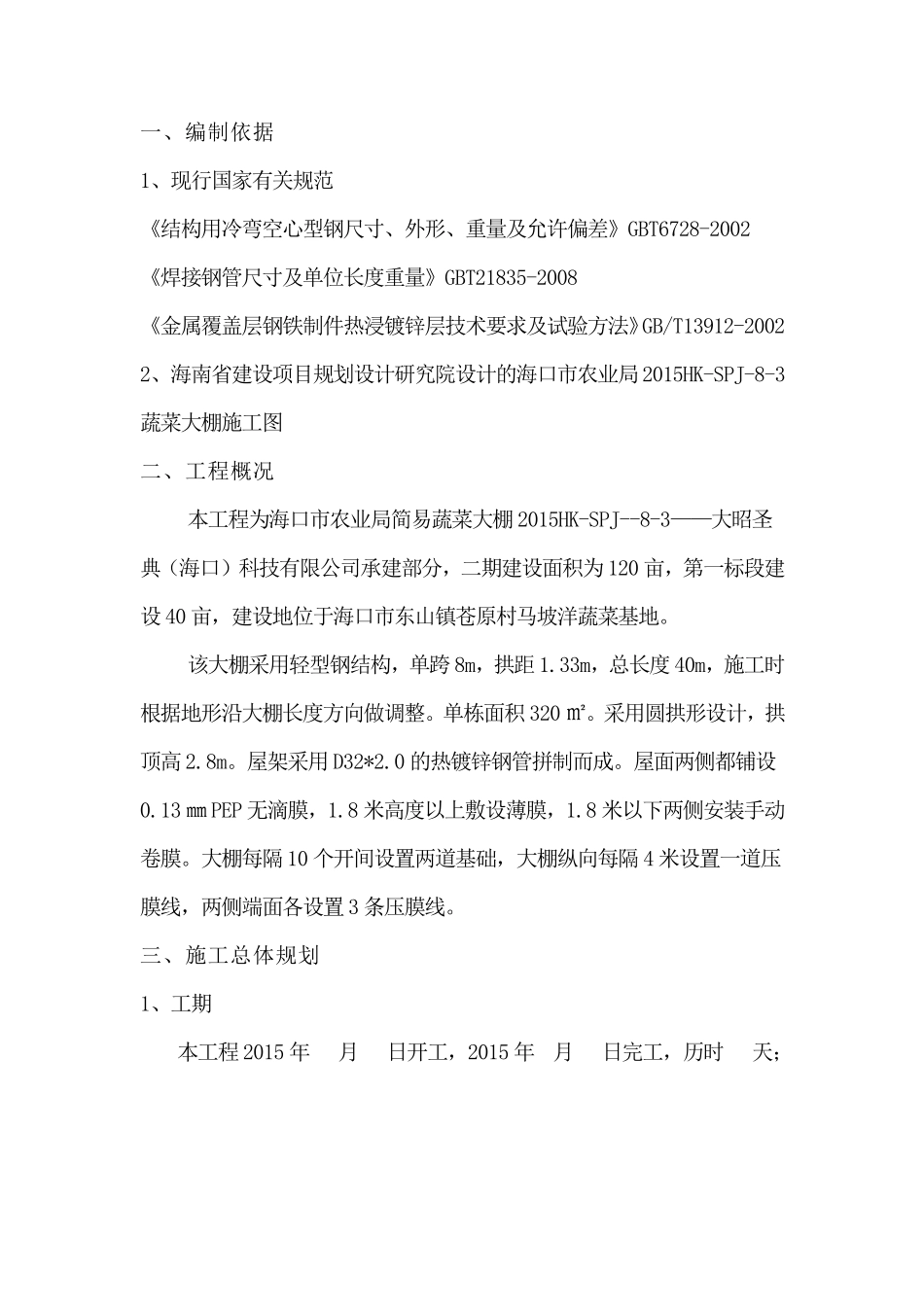

海口市农业局2015HK-SPJ-8-3 蔬菜大棚 (二期一标) 施 工 组 织 方 案 海南道才温室工程有限公司 一、编制依据 1、现行国家有关规范 《结构用冷弯空心型钢尺寸、外形、重量及允许偏差》GBT6728-2002 《焊接钢管尺寸及单位长度重量》GBT21835-2008 《金属覆盖层钢铁制件热浸镀锌层技术要求及试验方法》GB/T13912-2002 2、海南省建设项目规划设计研究院设计的海口市农业局2015HK-SPJ-8-3蔬菜大棚施工图 二、工程概况 本工程为海口市农业局简易蔬菜大棚2015HK-SPJ--8-3——大昭圣典(海口)科技有限公司承建部分,二期建设面积为120 亩,第一标段建设40 亩,建设地位于海口市东山镇苍原村马坡洋蔬菜基地
该大棚采用轻型钢结构,单跨8m,拱距1
33m,总长度40m,施工时根据地形沿大棚长度方向做调整
单栋面积 320 ㎡
采用圆拱形设计,拱顶高2
屋架采用D32*2
0 的热镀锌钢管拼制而成
屋面两侧都铺设0
13 ㎜PEP 无滴膜 ,1
8 米 高度以 上 敷 设薄 膜 ,1
8 米 以 下 两侧安 装 手 动卷 膜
大棚每 隔 10 个 开 间 设置 两道 基础 ,大棚纵 向每 隔 4 米 设置 一道 压膜 线 ,两侧端 面各 设置 3 条 压 膜 线

三 、施工总体 规划 1、工期 本工程2015 年 月 日 开 工,2015 年 月 日 完 工,历 时 天 ; 2、施工进度表 2015 年 月 1—2 天 3—10 天 11—15 天 15—20 天 21—30 天 31—42 天 1、施工准备 2、放线开沟渠 3、钢构制作 4、钢构安装 5、基础浇筑 6、基础养护 7、薄膜安装 3、工程质量 达到设计要求“合格”标准 4、施工工序流程 放线→土方开挖→基础制作→拱杆A 安装→拱杆B 安装→侧杆及
