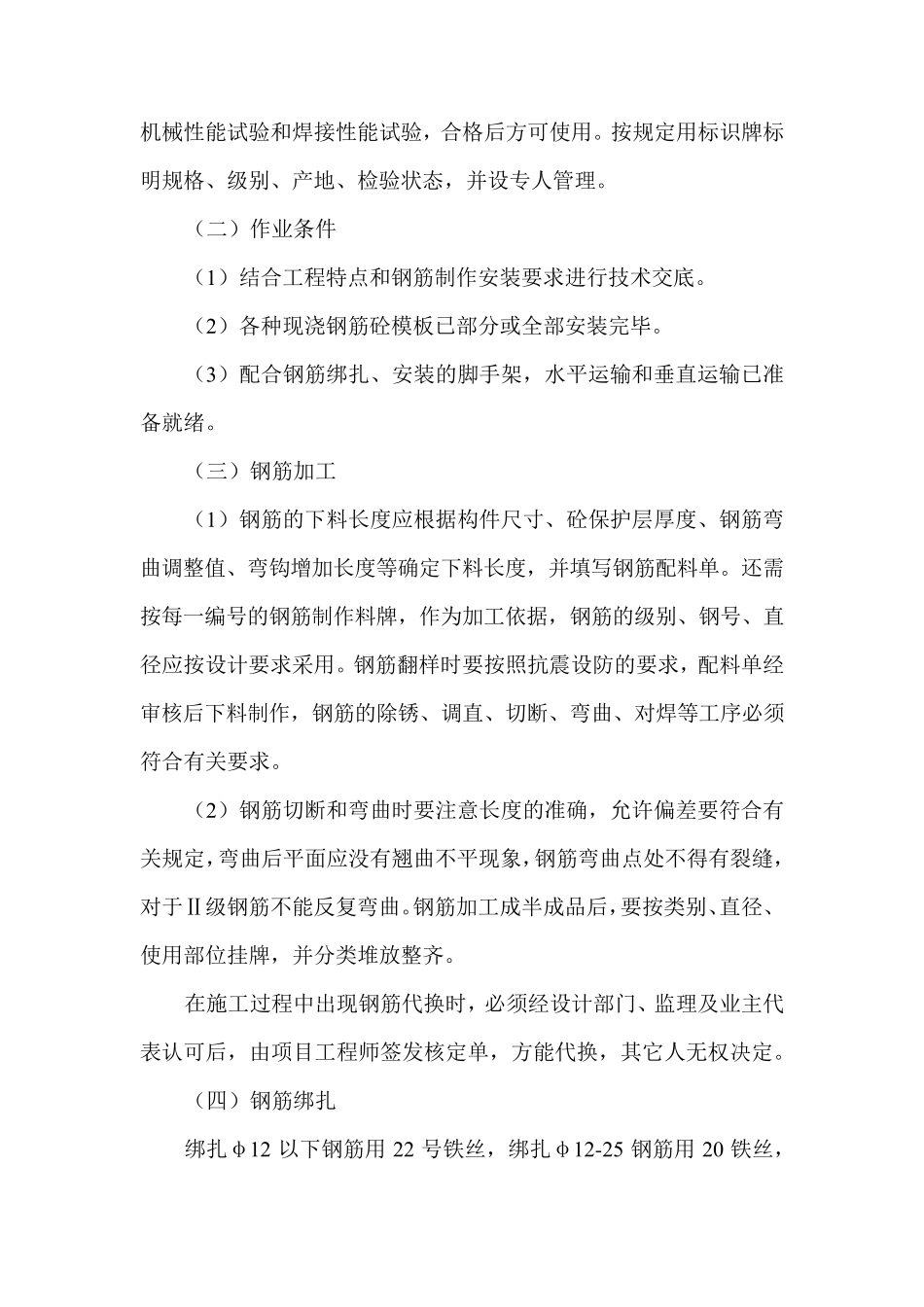

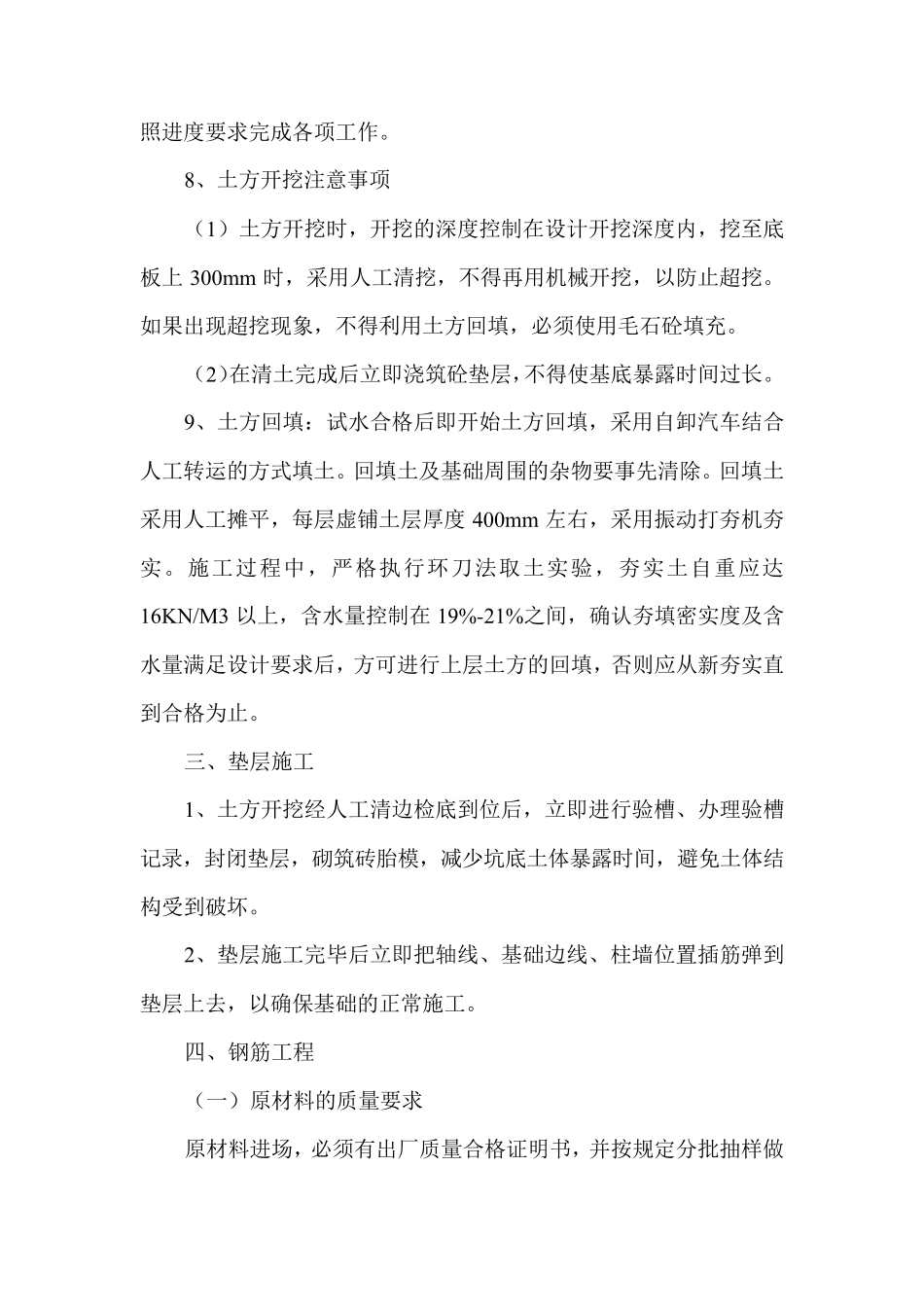

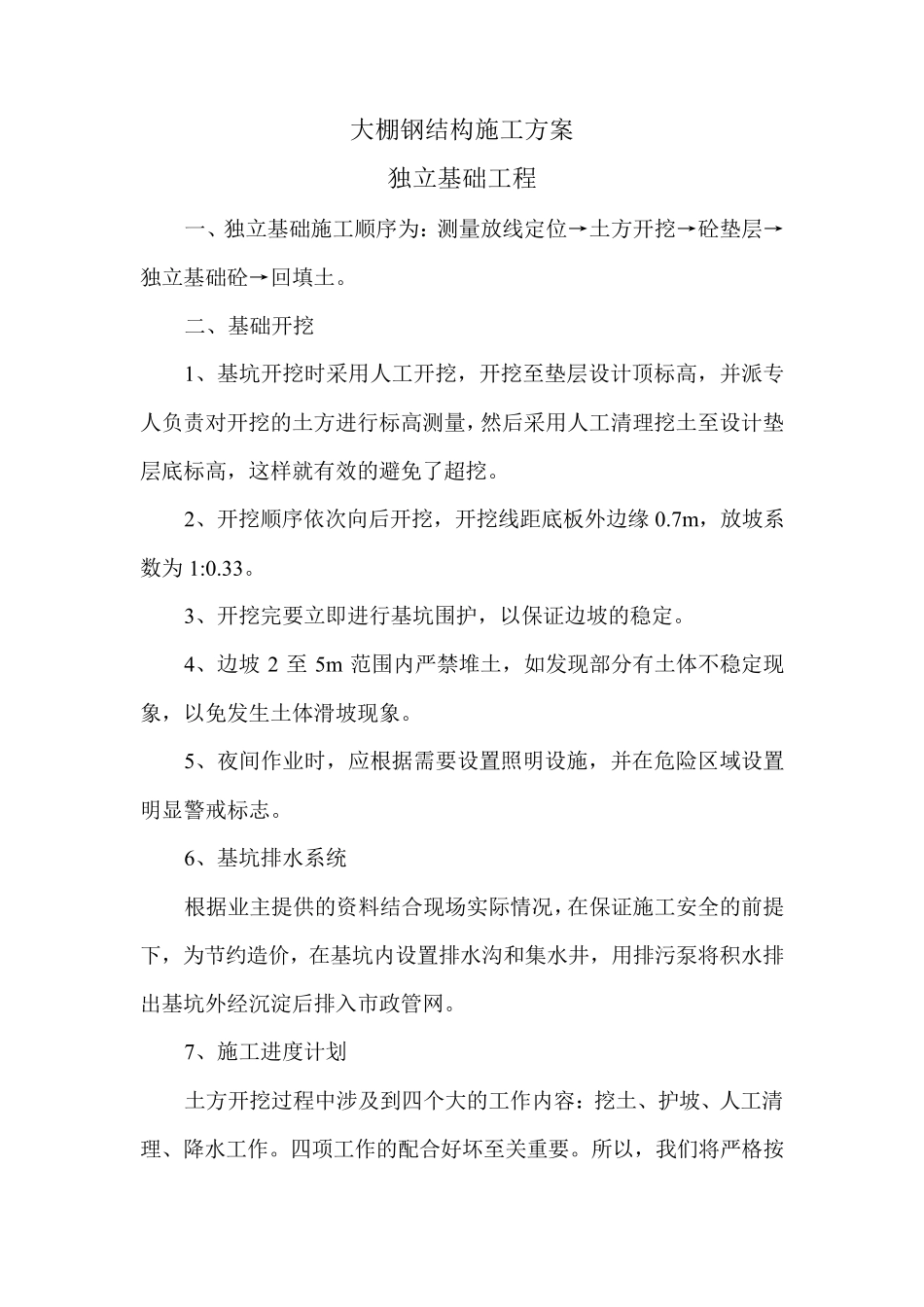

大棚钢结构施工方案 独立基础工程 一、独立基础施工顺序为:测量放线定位→土方开挖→砼垫层→独立基础砼→回填土。 二、基础开挖 1、基坑开挖时采用人工开挖,开挖至垫层设计顶标高,并派专人负责对开挖的土方进行标高测量,然后采用人工清理挖土至设计垫层底标高,这样就有效的避免了超挖。 2、开挖顺序依次向后开挖,开挖线距底板外边缘 0.7m ,放坡系数为1:0.33。 3、开挖完要立即进行基坑围护,以保证边坡的稳定。 4、边坡 2 至 5m范围内严禁堆土,如发现部分有土体不稳定现象,以免发生土体滑坡现象。 5、夜间作业时,应根据需要设置照明设施,并在危险区域设置明显警戒标志。 6、基坑排水系统 根据业主提供的资料结合现场实际情况,在保证施工安全的前提下,为节约造价,在基坑内设置排水沟和集水井,用排污泵将积水排出基坑外经沉淀后排入市政管网。 7、施工进度计划 土方开挖过程中涉及到四个大的工作内容:挖土、护坡、人工清理、降水工作。四项工作的配合好坏至关重要。所以,我们将严格按照进度要求完成各项工作。 8、土方开挖注意事项 (1)土方开挖时,开挖的深度控制在设计开挖深度内,挖至底板上 300mm 时,采用人工清挖,不得再用机械开挖,以防止超挖。如果出现超挖现象,不得利用土方回填,必须使用毛石砼填充。 (2)在清土完成后立即浇筑砼垫层,不得使基底暴露时间过长。 9、土方回填:试水合格后即开始土方回填,采用自卸汽车结合人工转运的方式填土。回填土及基础周围的杂物要事先清除。回填土采用人工摊平,每层虚铺土层厚度400mm 左右,采用振动打夯机夯实。施工过程中,严格执行环刀法取土实验,夯实土自重应达16KN/M3 以上,含水量控制在 19%-21%之间,确认夯填密实度及含水量满足设计要求后,方可进行上层土方的回填,否则应从新夯实直到合格为止。 三、垫层施工 1、土方开挖经人工清边检底到位后,立即进行验槽、办理验槽记录,封闭垫层,砌筑砖胎模,减少坑底土体暴露时间,避免土体结构受到破坏。 2、垫层施工完毕后立即把轴线、基础边线、柱墙位置插筋弹到垫层上去,以确保基础的正常施工。 四、钢筋工程 (一)原材料的质量要求 原材料进场,必须有出厂质量合格证明书,并按规定分批抽样做机械性能试验和焊接性能试验,合格后方可使用。按规定用标识牌标明规格、级别、产地、检验状态,并设专人管理。 (二)作业条件 (1)结合工程特点和钢筋制作安装要求进行技术交底。 (...
