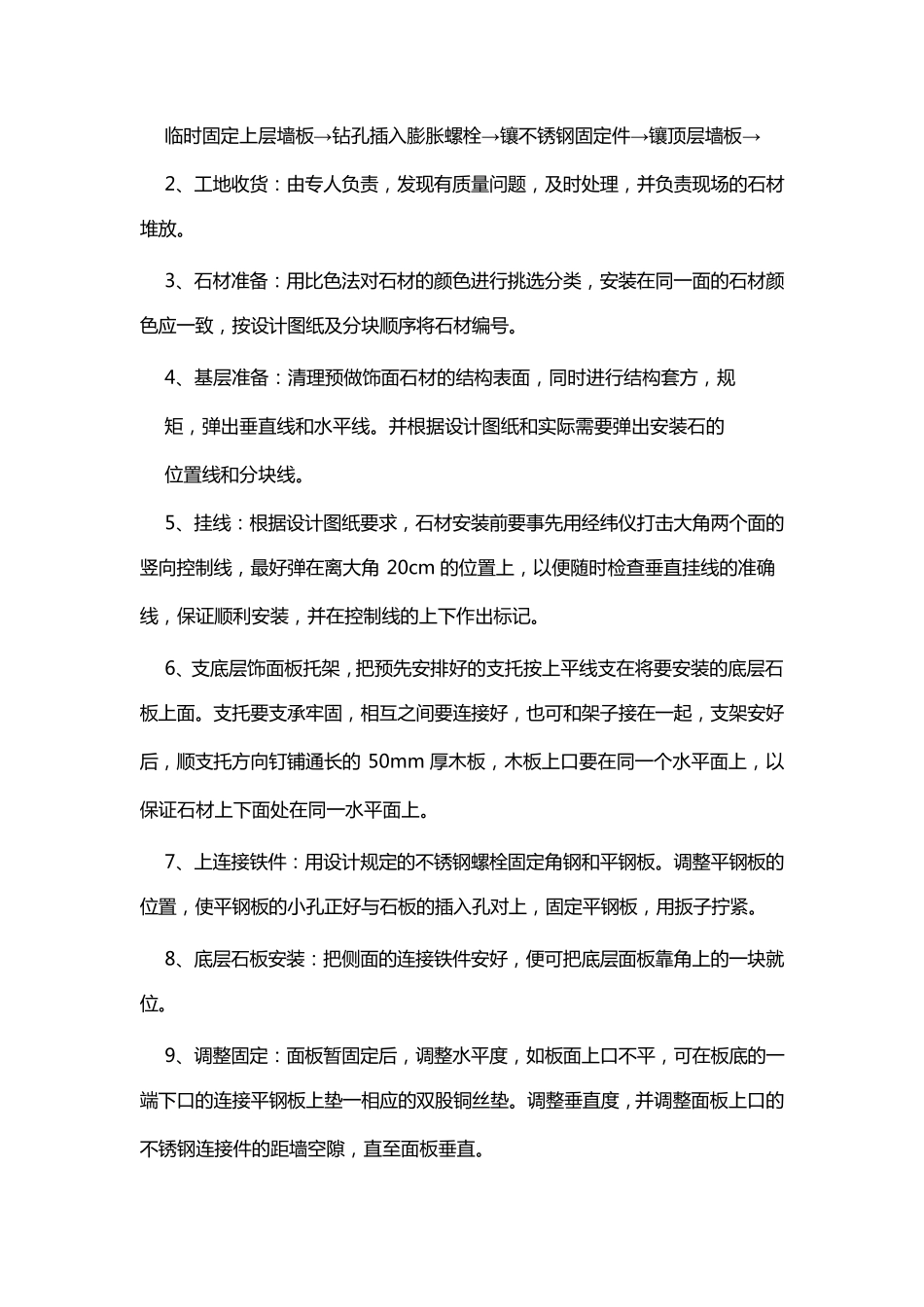

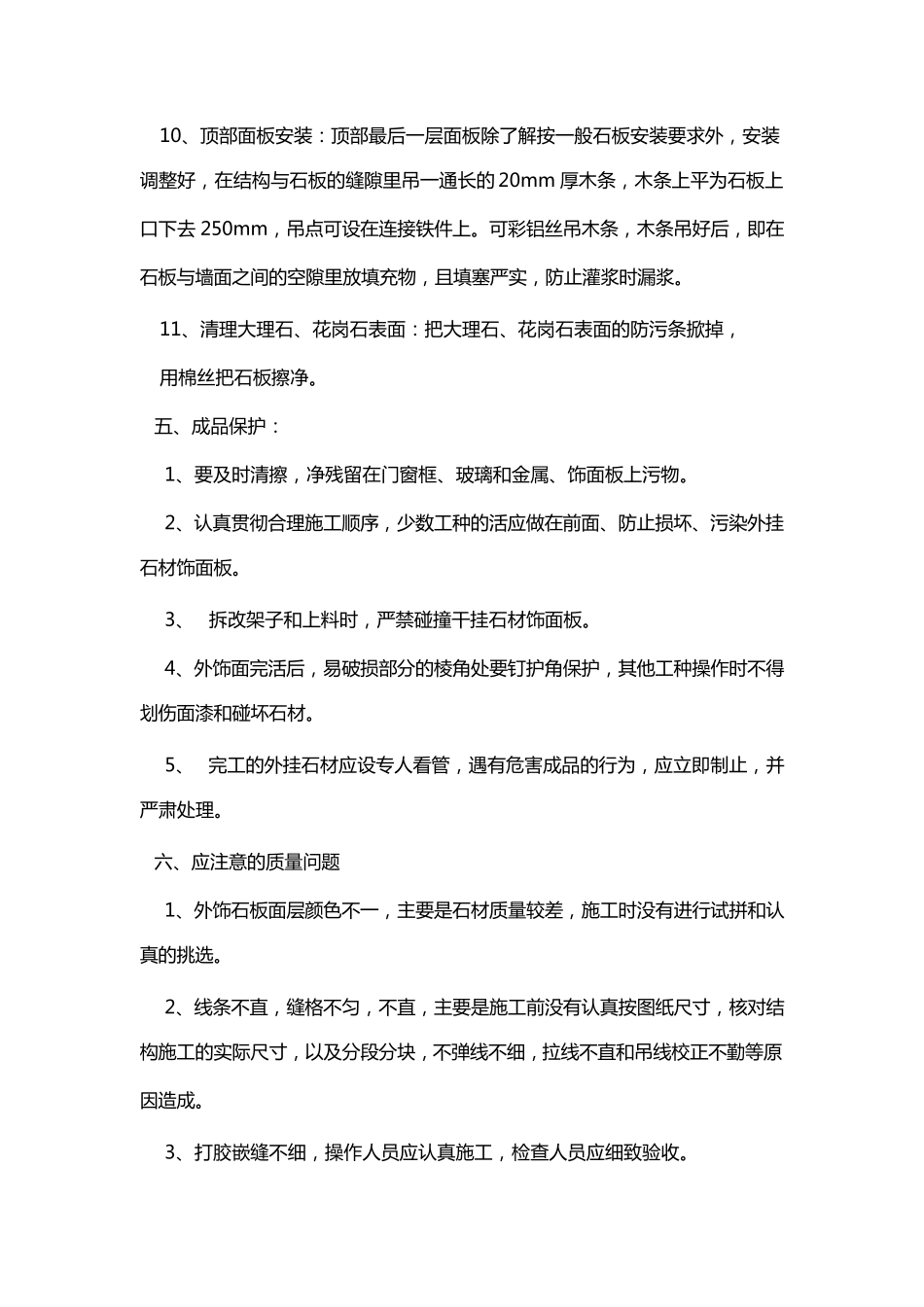

干挂大理石施工方案 一 、材料要求 1、石材根据设计要求,确定石材的品种颜色、花纹和尺寸规格,并严格控制,检查其强度,吸水率等性能。 2、膨胀螺栓,连接铁件,连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需的连接件的质量,必须符合要求。 二、主要机具 台钻、无齿切割锯、冲击钻、手枪钻、卷尺、靠尺等。 三、作业条件 1、检查石材的质量及各方性能是否符合设计要求。 2、搭架子,做隐检。 3、水电设备及其他予留件已安装完。 4、门窗工程已完毕。 5、对参施人员做技术交底。 四、操作工艺 1、工艺流 程 → 清 理 结 构 表 面 → 结 构 上 弹 出 垂 直 线 → 大 角 挂 两 竖 直 钢丝 → 石料打 孔 — — → 背 面 刷 胶 — — → 贴 柔 性加 强材料 挂 水平 位 置 线 → 支 底层 板托 架→ 放 置 底层 板定位 → 调 节 与临 时 固定→ 灌M20 水泥 → 设排 水管 → 结 构 钻孔 并插 固定螺栓→ 镶 不锈钢固定件→ 用 胶 粘 剂 灌 下 层 墙 板上 孔 → 插 入 连接钢针→ 将 胶 粘 剂 灌 入 上 层 墙 板的下 孔 内 临 时 固 定 上 层 墙 板 →钻 孔 插 入 膨 胀 螺 栓 →镶 不 锈 钢 固 定 件 →镶 顶 层 墙 板 → 2、工地收货:由专人负责,发现有质量问题,及时 处理,并负责现场的石材堆放。 3、石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,按设计图纸及分块顺序将石材编号。 4、基层 准备:清理预做饰面石材的结构表面,同时 进行结构套方,规 矩,弹出垂直线和水平线。并根据设计图纸和实际需要弹出安装石的 位置线和分块线。 5、挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向 控 制 线,最 好 弹在离 大角 20cm 的位置上 ,以 便 随 时 检 查 垂直挂线的准确线,保 证 顺利 安装,并在控 制 线的上 下 作 出标 记 。 6、支 底 层 饰面板 托 架 ,把 预先安排 好 的支 托 按上 平线支 在将要安装的底 层 石板 上 面。支 托 要支 承 牢 固 ,相 互 之 间 要连 接 好 ,也 可 和架 子 接 在一起 ,支 架 安好后 ,顺支 托 方向 钉 铺 通 长 的 50mm 厚 木 板 ,木 板 上 口 要在同一个水平面上 ,以...
