天棚抹灰施工方案及工艺方法 1、材料质量要求 (1)水泥:水泥采用 P
5 硅酸盐水泥或 32
5R 级普通硅酸盐水泥,进场时需校核生产许可证及水泥标号、出厂日期、水泥品种是否与证明相符,然后按取样规定送试验室检测,试验合格后方可使用
(2)白水泥:32
5 级白水泥,无受潮、无结块,且在有效期内,面层用的水泥应为同批产品,以保证色泽一致
(3)砂:中砂,平均粒经为.35~.5m m ,使用前应过5m m 孔径筛子
不得含有泥土、草根、杂质等其它有机、有害物体,使用前应按规定做试验鉴定,符合要求可以使用
(4)胶水:有出厂合格证,使用期限在有效期内
(5)腻子粉:无受潮、无结块,其细度应通过 4900 孔/c ㎡筛子,有出厂合格证,使用期限在有效期内
2、主要机具 砂浆搅拌机、平锹、筛子(孔径 5m m 、4900 孔/c ㎡),大桶、灰槽、灰勺、滚刷、2m 靠尺板、盒尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、5~7m m 厚方口靠尺、阴阳角抹子、钢丝刷、扫帚、小水桶、粉线袋,小白线、錾子、锤子、钳子、钉子、托线板、打磨机、砂纸、工具袋等

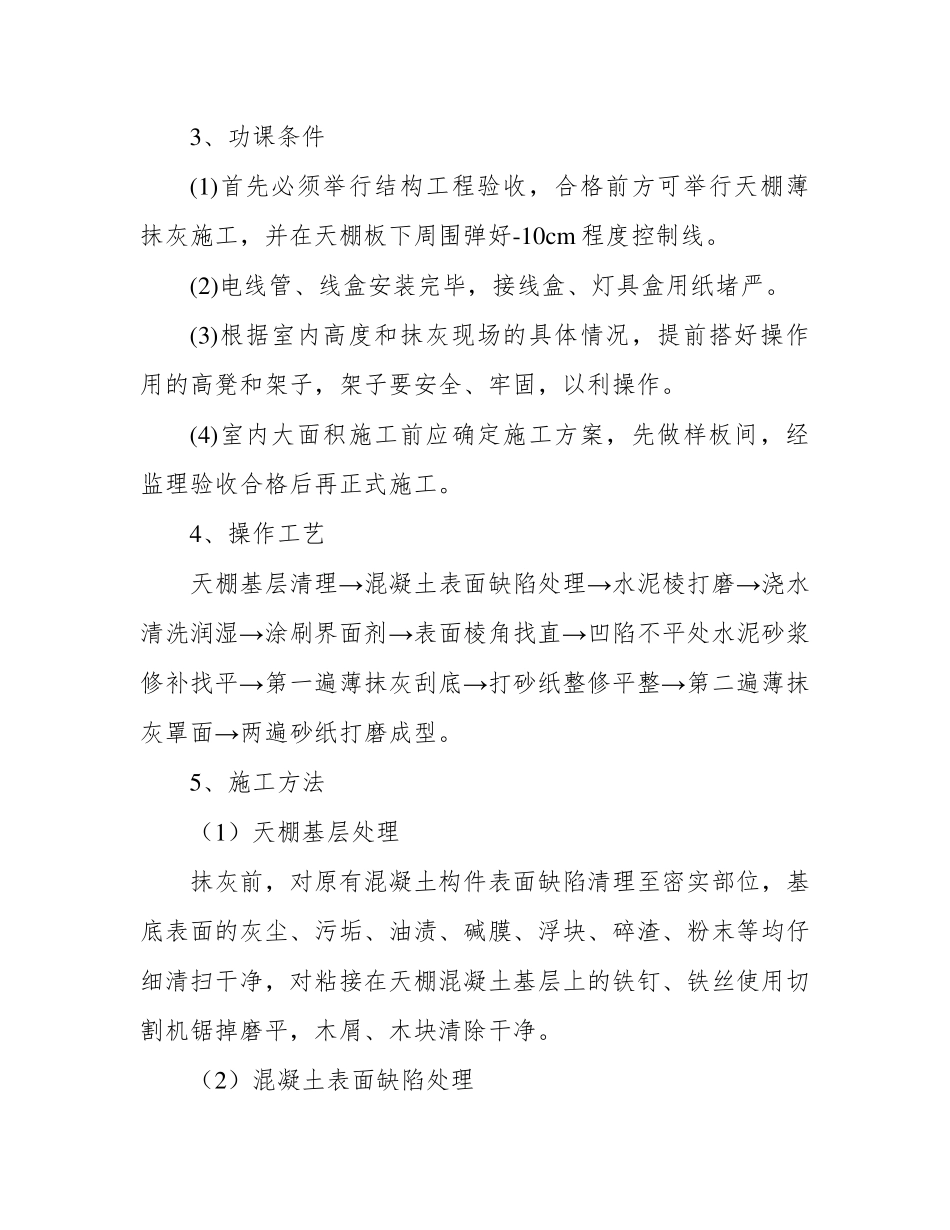

3、功课条件 (1)首先必须举行结构工程验收,合格前方可举行天棚薄抹灰施工,并在天棚板下周围弹好-10cm 程度控制线
(2)电线管、线盒安装完毕,接线盒、灯具盒用纸堵严
(3)根据室内高度和抹灰现场的具体情况,提前搭好操作用的高凳和架子,架子要安全、牢固,以利操作
(4)室内大面积施工前应确定施工方案,先做样板间,经监理验收合格后再正式施工
4、操作工艺 天棚基层清理→混凝土表面缺陷处理→水泥棱打磨→浇水清洗润湿→涂刷界面剂→表面棱角找直→凹陷不平处水泥砂浆修补找平→第一遍薄抹灰刮底→打砂纸整修平整→第二遍薄抹灰罩面→两遍砂纸打磨成型

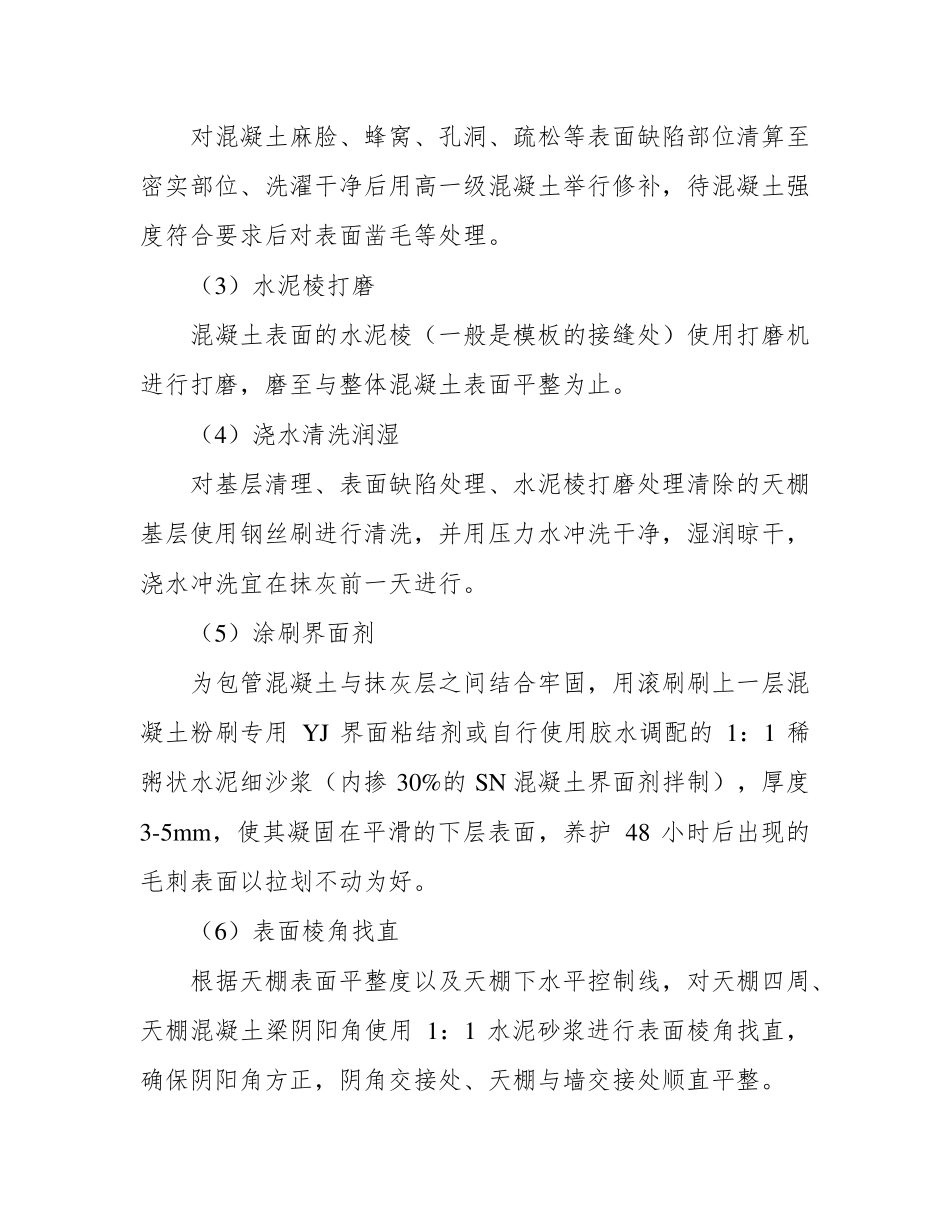

5、施工方法 (1)天棚基层处理 抹灰前,对原有混凝土构件表
