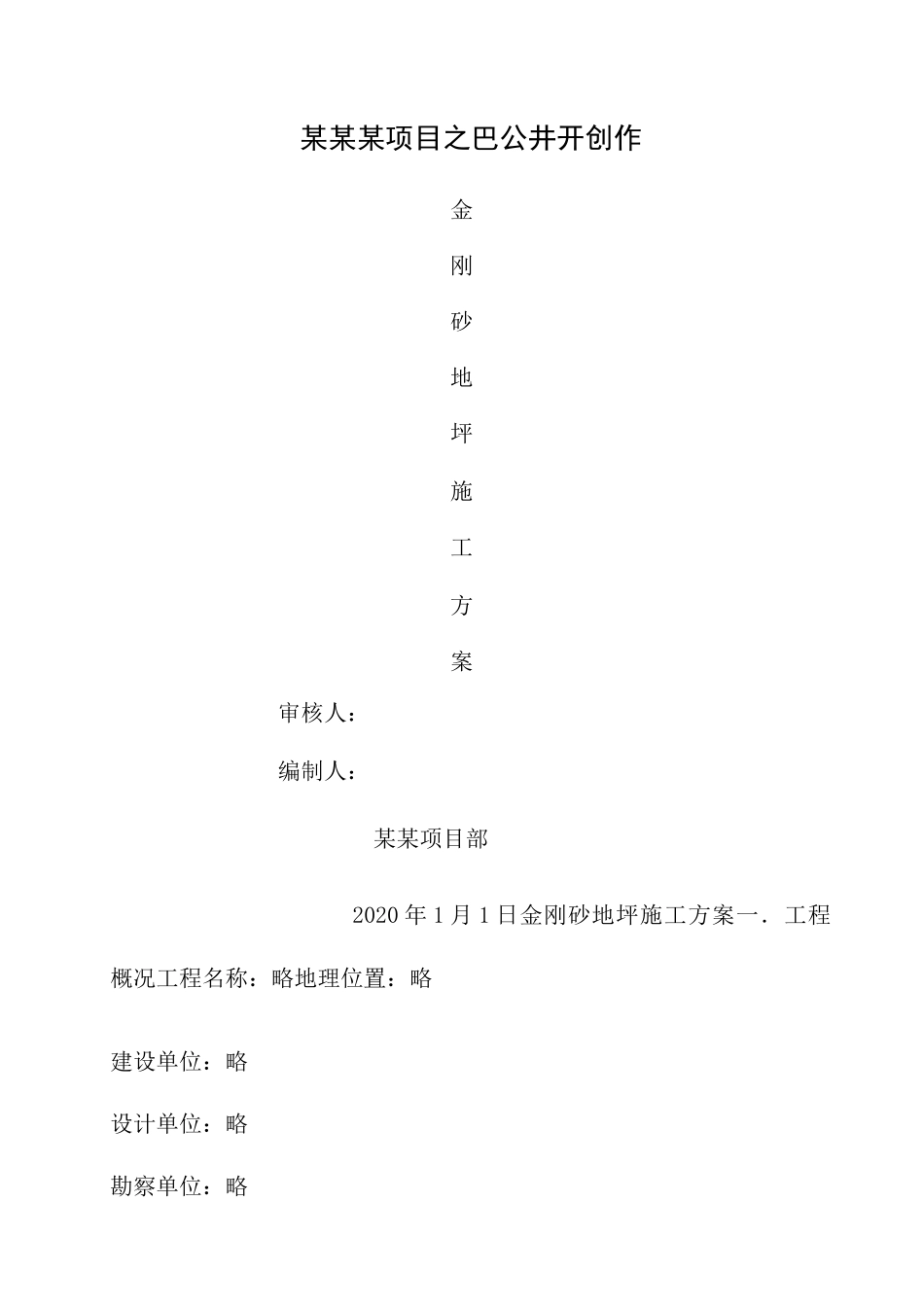

某某某项目之巴公井开创作金刚砂地坪施工方案审核人:编制人:某某项目部2020 年 1 月 1 日金刚砂地坪施工方案一.工程概况工程名称:略地理位置:略建设单位:略设计单位:略勘察单位:略监理单位:略施工单位:略质量监督部分:略二.地库地坪设计做法黑色耐磨混凝土地面,最薄处 30mm 厚细石混凝土,1%坡向排水沟或集水坑
三.工艺流程基层清理——找标高、做灰饼——支模(分区)——洒水湿润——刷界面剂——细石混凝土浇筑——摊铺、找平——振捣、碾压——分次撒布金刚砂——分次机械打磨——养护——切割分格缝——做排水沟3

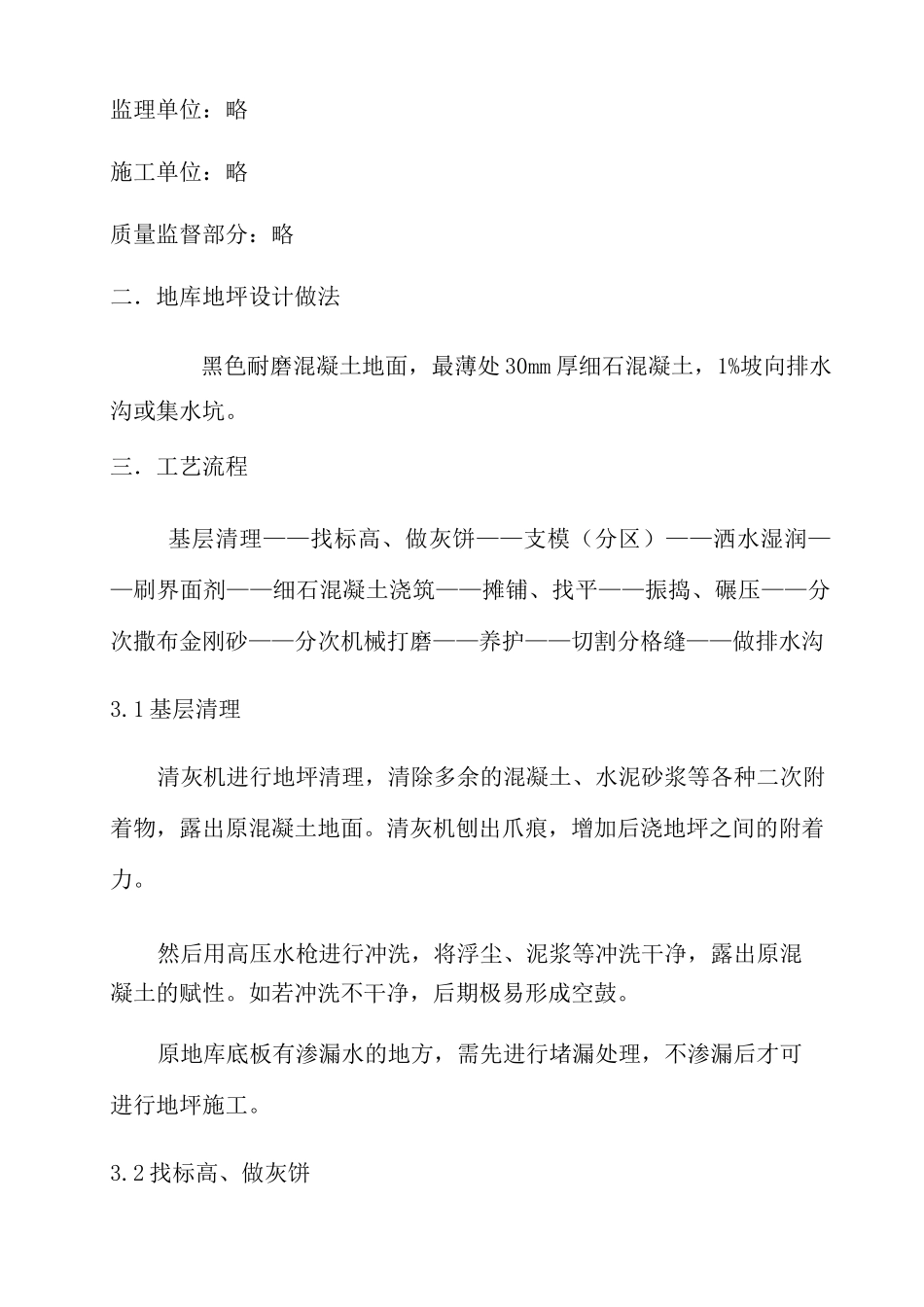

1 基层清理清灰机进行地坪清理,清除多余的混凝土、水泥砂浆等各种二次附着物,露出原混凝土地面
清灰机刨出爪痕,增加后浇地坪之间的附着力
然后用高压水枪进行冲洗,将浮尘、泥浆等冲洗干净,露出原混凝土的赋性
如若冲洗不干净,后期极易形成空鼓
原地库底板有渗漏水的地方,需先进行堵漏处理,不渗漏后才可进行地坪施工

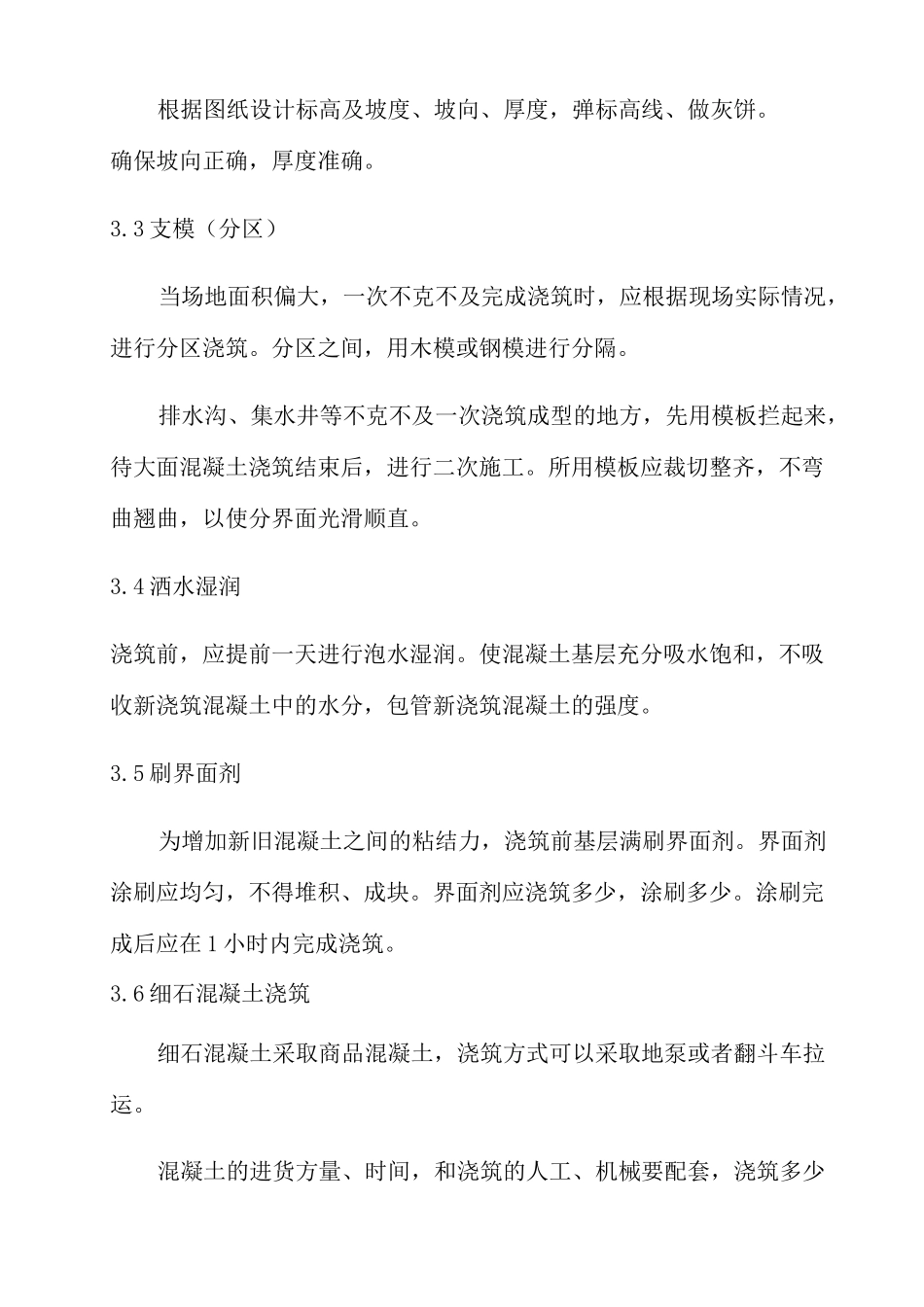

2 找标高、做灰饼根据图纸设计标高及坡度、坡向、厚度,弹标高线、做灰饼
确保坡向正确,厚度准确
3 支模(分区)当场地面积偏大,一次不克不及完成浇筑时,应根据现场实际情况,进行分区浇筑
分区之间,用木模或钢模进行分隔
排水沟、集水井等不克不及一次浇筑成型的地方,先用模板拦起来,待大面混凝土浇筑结束后,进行二次施工
所用模板应裁切整齐,不弯曲翘曲,以使分界面光滑顺直
4 洒水湿润浇筑前,应提前一天进行泡水湿润
使混凝土基层充分吸水饱和,不吸收新浇筑混凝土中的水分,包管新浇筑混凝土的强度
5 刷界面剂为增加新旧混凝土之间的粘结力,浇筑前基层满刷界面剂
界面剂涂刷应均匀,不得堆积、成块
界面剂应浇筑多少,涂刷多少
涂刷完成后应在 1 小时内完成浇筑
6 细石混凝土浇筑细石混凝土采取商品混凝土,浇筑方式可以采取地泵或者翻斗车拉运
混凝土的进货方量、时间
