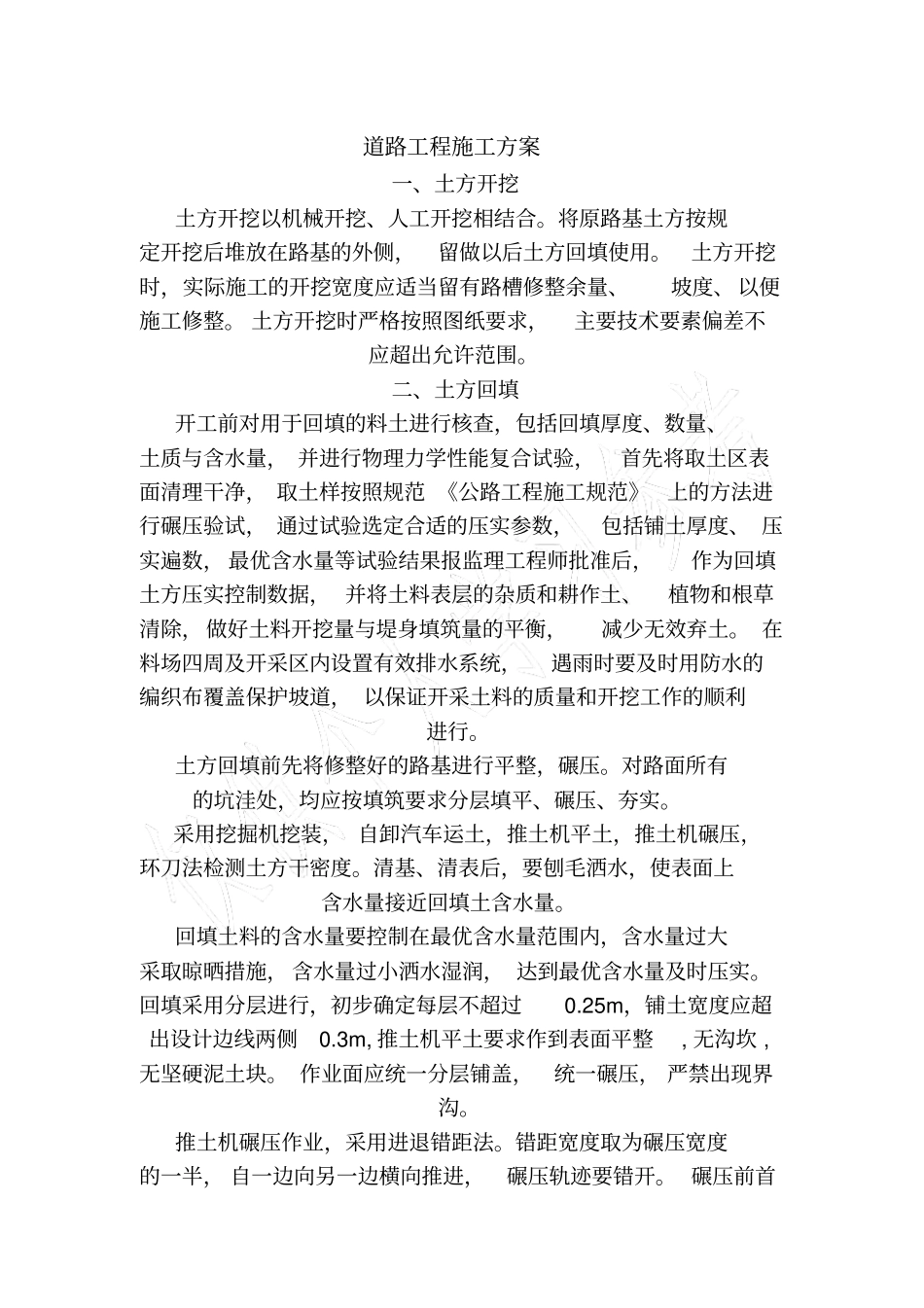

高标准基本农田建设项目标段田间路工程施工方案编制人:审核人:审批人:水利工程有限公司道路工程施工方案一、土方开挖土方开挖以机械开挖、人工开挖相结合
将原路基土方按规定开挖后堆放在路基的外侧,留做以后土方回填使用
土方开挖时,实际施工的开挖宽度应适当留有路槽修整余量、坡度、以便施工修整
土方开挖时严格按照图纸要求,主要技术要素偏差不应超出允许范围
二、土方回填开工前对用于回填的料土进行核查,包括回填厚度、数量、土质与含水量, 并进行物理力学性能复合试验,首先将取土区表面清理干净, 取土样按照规范 《公路工程施工规范》上的方法进行碾压验试, 通过试验选定合适的压实参数,包括铺土厚度、 压实遍数, 最优含水量等试验结果报监理工程师批准后,作为回填土方压实控制数据, 并将土料表层的杂质和耕作土、植物和根草清除,做好土料开挖量与堤身填筑量的平衡,减少无效弃土
在料场四周及开采区内设置有效排水系统,遇雨时要及时用防水的编织布覆盖保护坡道, 以保证开采土料的质量和开挖工作的顺利进行
土方回填前先将修整好的路基进行平整,碾压
对路面所有的坑洼处,均应按填筑要求分层填平、碾压、夯实
采用挖掘机挖装, 自卸汽车运土,推土机平土,推土机碾压,环刀法检测土方干密度
清基、清表后,要刨毛洒水,使表面上含水量接近回填土含水量
回填土料的含水量要控制在最优含水量范围内,含水量过大采取晾晒措施, 含水量过小洒水湿润, 达到最优含水量及时压实
回填采用分层进行,初步确定每层不超过0
25m,铺土宽度应超出设计边线两侧0
3m, 推土机平土要求作到表面平整, 无沟坎 ,无坚硬泥土块
作业面应统一分层铺盖,统一碾压, 严禁出现界沟
推土机碾压作业,采用进退错距法
错距宽度取为碾压宽度的一半, 自一边向另一边横向推进,碾压轨迹要错开
碾压前首先根据碾压实验结果确定的遍数

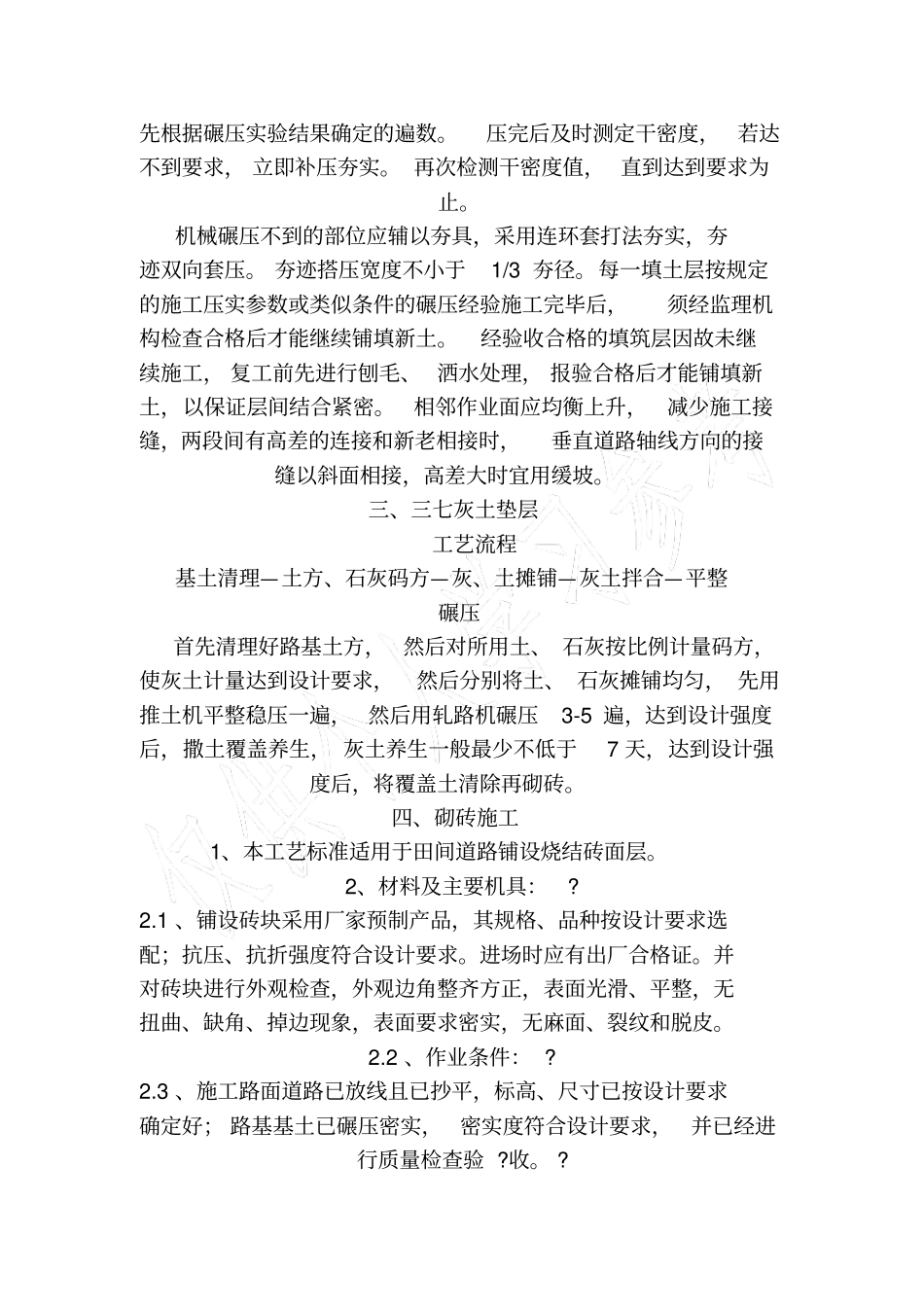

压完后及时测定干密度,若达不到要求
