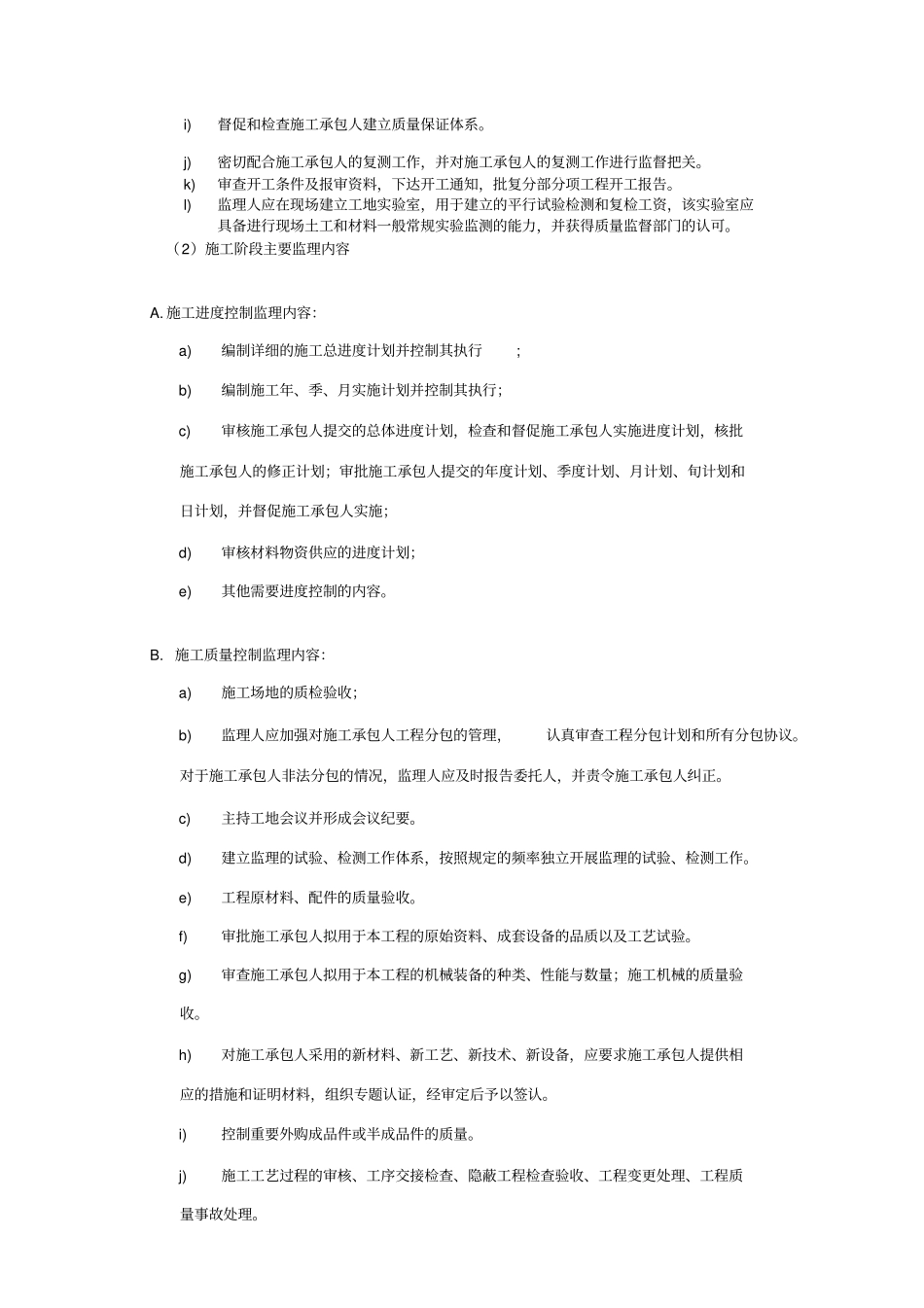

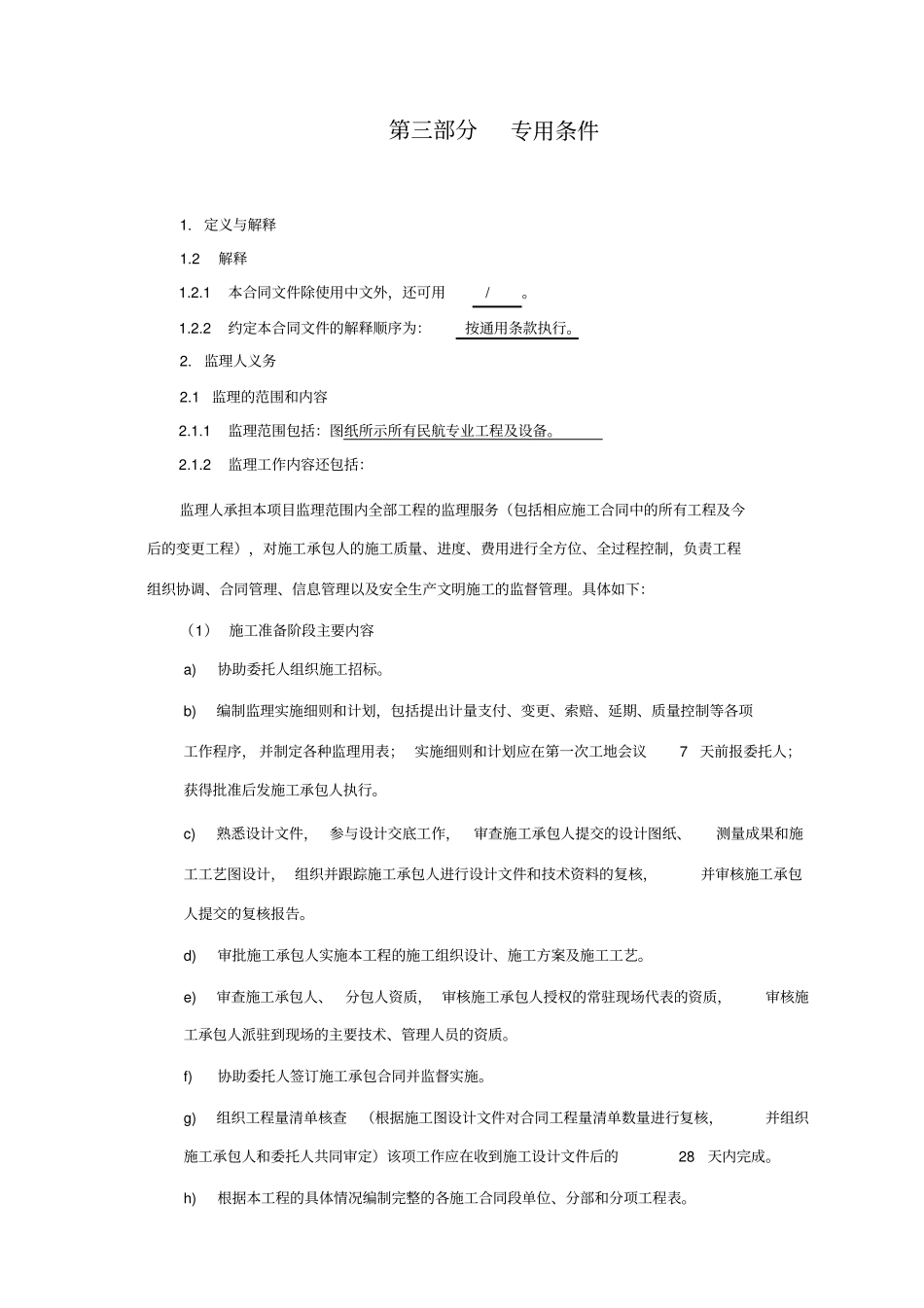

第三部分专用条件1. 定义与解释1.2解释1.2.1本合同文件除使用中文外,还可用 / 。1.2.2约定本合同文件的解释顺序为:按通用条款执行。2. 监理人义务2.1 监理的范围和内容2.1.1监理范围包括:图纸所示所有民航专业工程及设备。2.1.2监理工作内容还包括:监理人承担本项目监理范围内全部工程的监理服务(包括相应施工合同中的所有工程及今后的变更工程),对施工承包人的施工质量、进度、费用进行全方位、全过程控制,负责工程组织协调、合同管理、信息管理以及安全生产文明施工的监督管理。具体如下:(1) 施工准备阶段主要内容a)协助委托人组织施工招标。b)编制监理实施细则和计划,包括提出计量支付、变更、索赔、延期、质量控制等各项工作程序, 并制定各种监理用表; 实施细则和计划应在第一次工地会议 7 天前报委托人;获得批准后发施工承包人执行。c)熟悉设计文件, 参与设计交底工作,审查施工承包人提交的设计图纸、测量成果和施工工艺图设计, 组织并跟踪施工承包人进行设计文件和技术资料的复核,并审核施工承包人提交的复核报告。d)审批施工承包人实施本工程的施工组织设计、施工方案及施工工艺。e)审查施工承包人、分包人资质, 审核施工承包人授权的常驻现场代表的资质,审核施工承包人派驻到现场的主要技术、管理人员的资质。f)协助委托人签订施工承包合同并监督实施。g)组织工程量清单核查(根据施工图设计文件对合同工程量清单数量进行复核,并组织施工承包人和委托人共同审定)该项工作应在收到施工设计文件后的 28 天内完成。h)根据本工程的具体情况编制完整的各施工合同段单位、分部和分项工程表。i)督促和检查施工承包人建立质量保证体系。j)密切配合施工承包人的复测工作,并对施工承包人的复测工作进行监督把关。k)审查开工条件及报审资料,下达开工通知,批复分部分项工程开工报告。l)监理人应在现场建立工地实验室,用于建立的平行试验检测和复检工资,该实验室应具备进行现场土工和材料一般常规实验监测的能力,并获得质量监督部门的认可。(2)施工阶段主要监理内容A. 施工进度控制监理内容:a)编制详细的施工总进度计划并控制其执行; b)编制施工年、季、月实施计划并控制其执行;c)审核施工承包人提交的总体进度计划,检查和督促施工承包人实施进度计划,核批施工承包人的修正计划;审批施工承包人提交的年度计划、季度计划、月计划、旬计划和日计划,并督促施工承包人实施;d)审核材料物资供应的进度...
