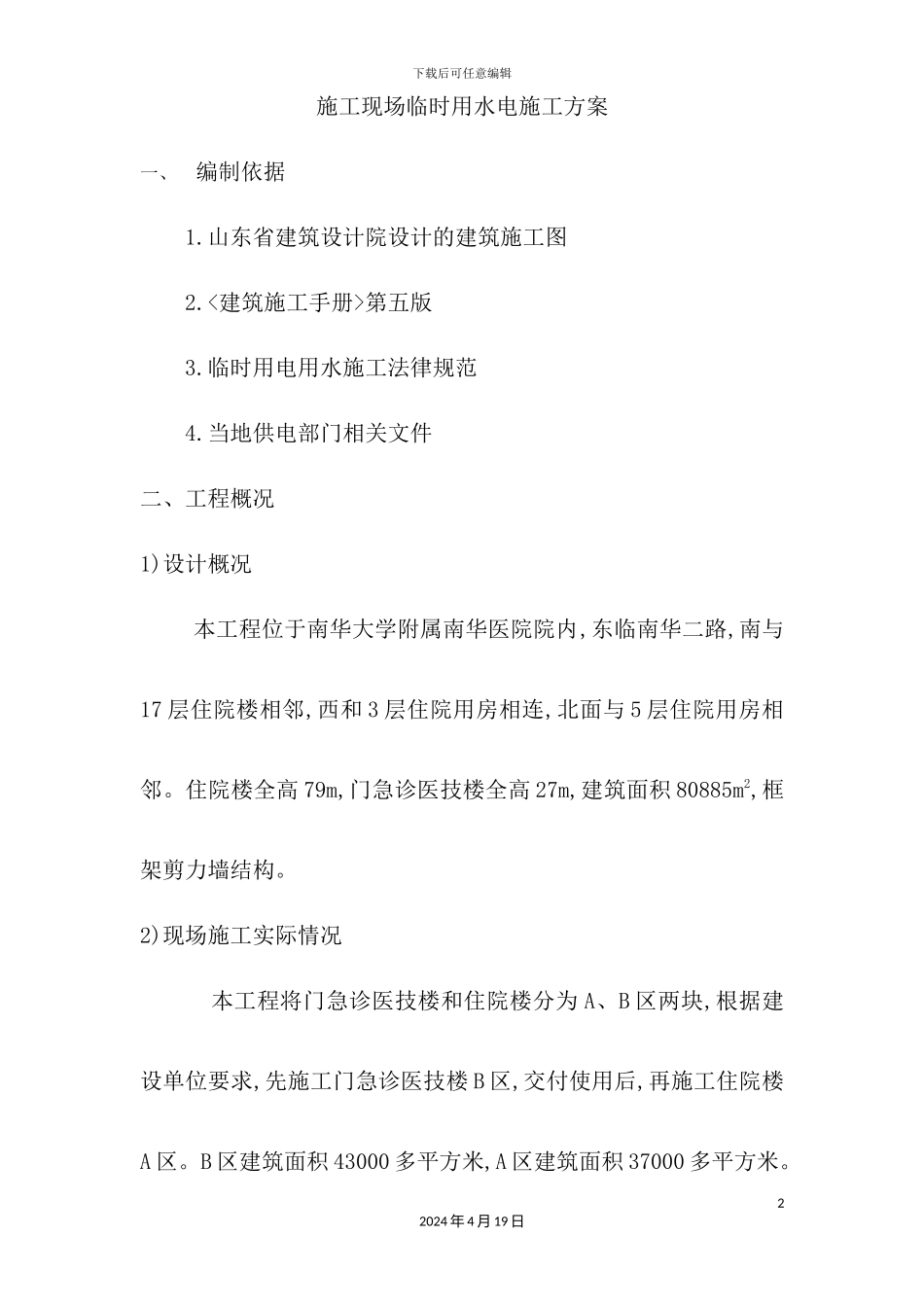

下载后可任意编辑施工现场临时用水电施工方案培训资料12024 年 4 月 19 日下载后可任意编辑施工现场临时用水电施工方案一、编制依据1.山东省建筑设计院设计的建筑施工图2.<建筑施工手册>第五版3.临时用电用水施工法律规范4.当地供电部门相关文件二、工程概况1)设计概况 本工程位于南华大学附属南华医院院内,东临南华二路,南与17 层住院楼相邻,西和 3 层住院用房相连,北面与 5 层住院用房相邻。住院楼全高 79m,门急诊医技楼全高 27m,建筑面积 80885m2,框架剪力墙结构。2)现场施工实际情况 本工程将门急诊医技楼和住院楼分为 A、B 区两块,根据建设单位要求,先施工门急诊医技楼 B 区,交付使用后,再施工住院楼A 区。B 区建筑面积 43000 多平方米,A 区建筑面积 37000 多平方米。22024 年 4 月 19 日下载后可任意编辑3)工程特征及分析 根据工程的施工情况,首先要布设好 B 区门急诊医技楼的施工用临时水电,待 B 区施工完后,再将 B 区的临时用水电转移到 A区住院楼工程施工。根据现场察看,建设单位提供的水源、电源,均在拟建物周边施工场地内,较方便。只要在现场做一配电室即可,水源在拟建物 19 轴北面,只需安装一个用水总表即可。水源、电源按施工要求和需要分别接到使用部位。生活用电不在施工现场考虑,费用另计。三、施工设备计划机械名称数量用量机械名称数量用量塔吊2 台48kw扦入式振动器2 台1.1 kw打桩机2 台55 kw平板振动器1 台1.1 kw门吊3 台30 kw钢筋切断机2 台5.5 kw木工圆锯4 台3 kw钢筋弯曲机2 台3 kw灰浆搅拌机3 台3 kw电焊机4 台38.6 kw木工电刨4 台0.7 kw压刨床2 台3 kw四、临时用水用电量确定及布设<一>施工临时用水计算一、工程用水量计算:32024 年 4 月 19 日下载后可任意编辑施工场地施工工程用水量可按下式计算:q1 = K1·ΣQ1·N1·K2/(T1·b·8·3600)其中 q1──施工工程用水量 (L/s);K1──未预见的施工用水系数,取 1.05; Q1──年(季)度工程量 (以实物计量单位表示),取值如下表; N1──施工用水定额,取值如下表; T1──年(季)度有效工作日(d),取 365 天; b ──每天工作班数(班),取 1; K2──用水不均匀系数,取 1.5。工程施工用水定额列表如下:-------------------------------------------------------------序号用水名称用水定额 N1 工程量 Q1 单位1 混凝土自然养护 200 3000 M3 42024 年 4 月 19 日下载后可任意编辑2 模...
