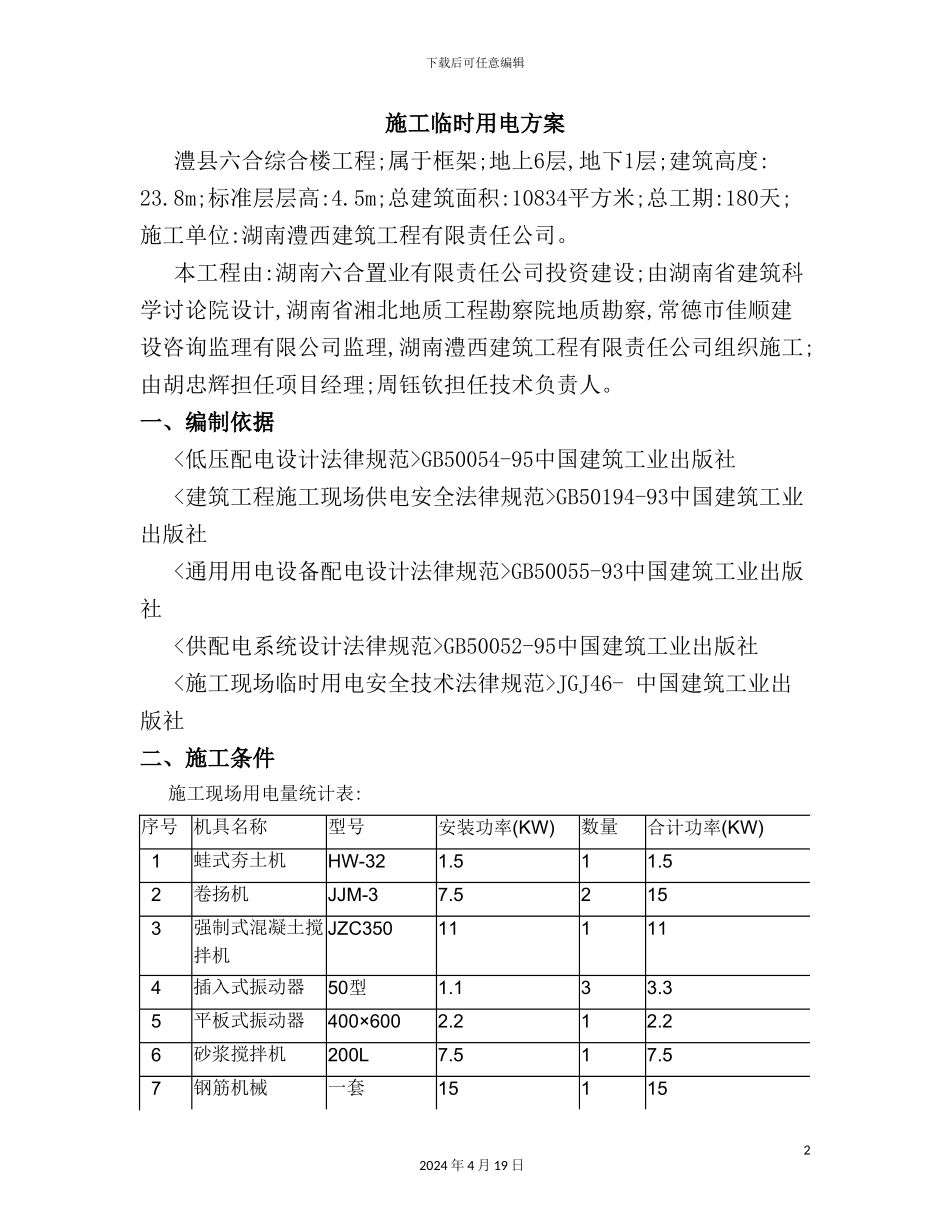

下载后可任意编辑施工用电方案培训资料12024 年 4 月 19 日下载后可任意编辑施工临时用电方案 澧县六合综合楼工程;属于框架;地上6层,地下1层;建筑高度:23
8m;标准层层高:4
5m;总建筑面积:10834平方米;总工期:180天;施工单位:湖南澧西建筑工程有限责任公司
本工程由:湖南六合置业有限责任公司投资建设;由湖南省建筑科学讨论院设计,湖南省湘北地质工程勘察院地质勘察,常德市佳顺建设咨询监理有限公司监理,湖南澧西建筑工程有限责任公司组织施工;由胡忠辉担任项目经理;周钰钦担任技术负责人
一、编制依据 GB50054-95中国建筑工业出版社 GB50194-93中国建筑工业出版社 GB50055-93中国建筑工业出版社 GB50052-95中国建筑工业出版社 JGJ46- 中国建筑工业出版社二、施工条件 施工现场用电量统计表:序号机具名称型号安装功率(KW)数量合计功率(KW) 1蛙式夯土机HW-321
5 2卷扬机JJM-37

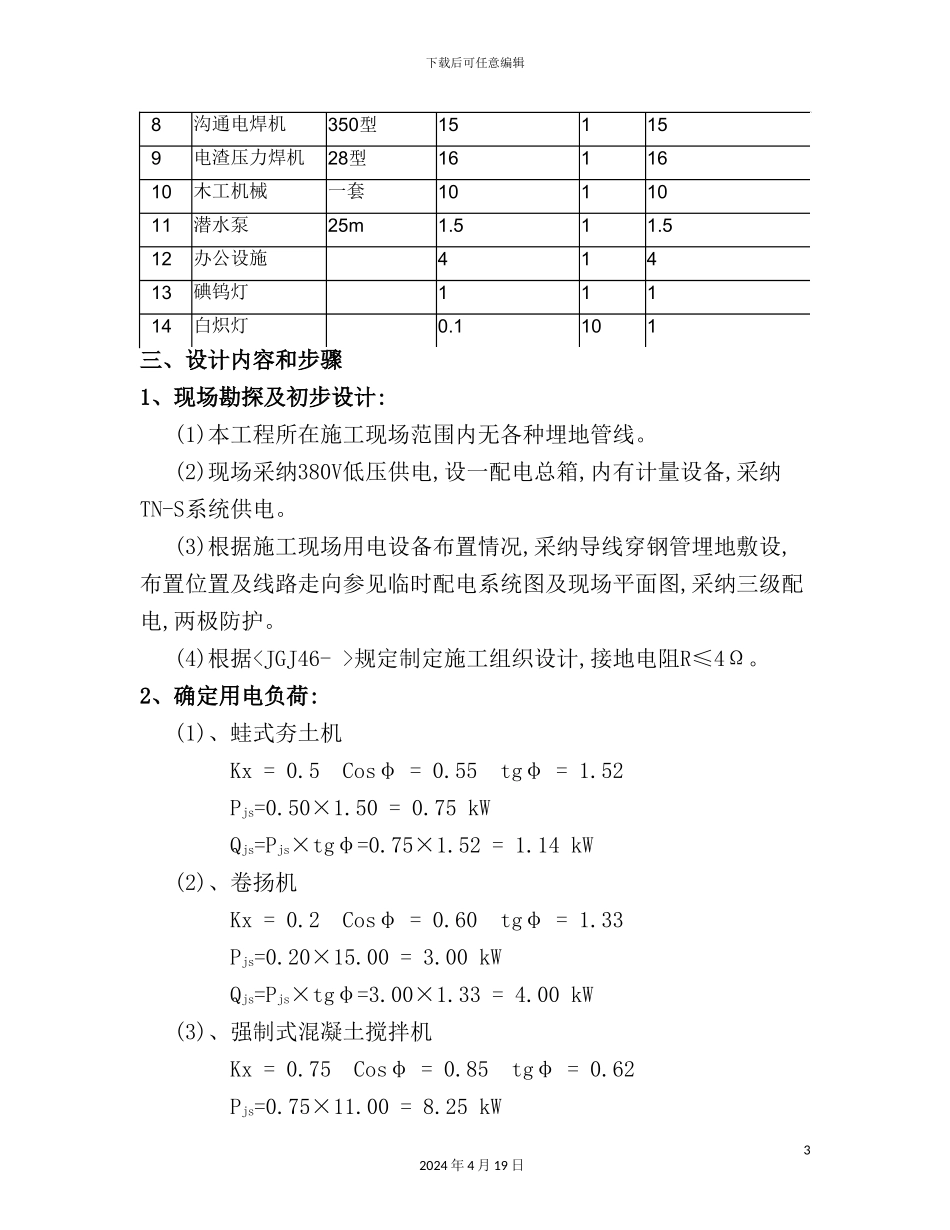

5215 3强制式混凝土搅拌机JZC35011111 4插入式振动器50型1
3 5平板式振动器400×6002
2 6砂浆搅拌机200L7
5 7钢筋机械一套1511522024 年 4 月 19 日下载后可任意编辑 8沟通电焊机350型15115 9电渣压力焊机28型16116 10木工机械一套10110 11潜水泵25m1
5 12办公设施 414 13碘钨灯 111 14白炽灯 0
1101三、设计内容和步骤1、现场勘探及初步设计: (1)本工程所在施工现场范围内无各种埋地管线
(2)现场采纳380V低压供电,设一配电总箱,内有计量设备,采纳TN-S系统供电
(3)根据施工现场用电设备布置情况,采纳导线穿钢管埋地敷设,布置位置及线路走向参见临时配电系统图及现场平面图,采纳三级配电,
