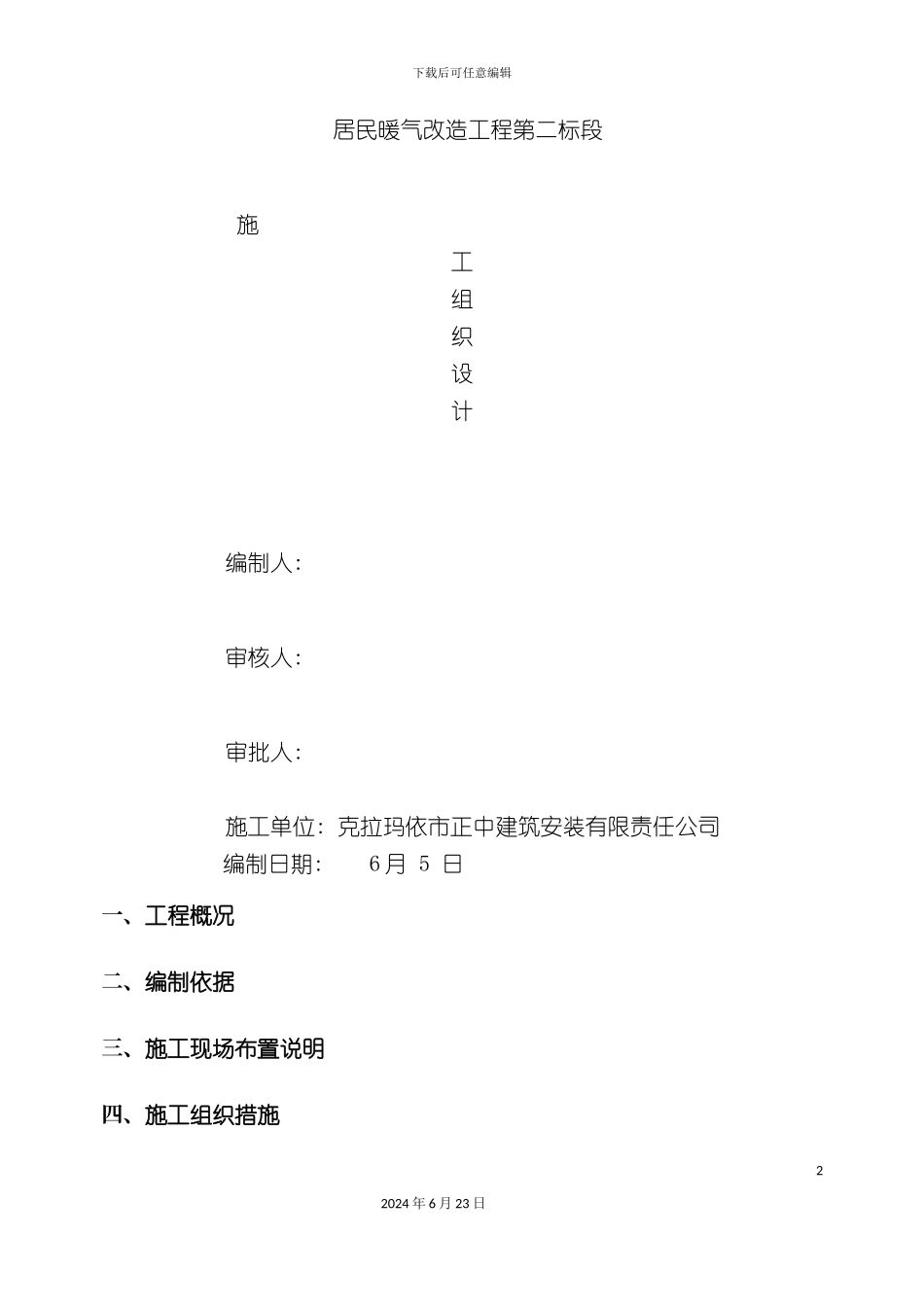

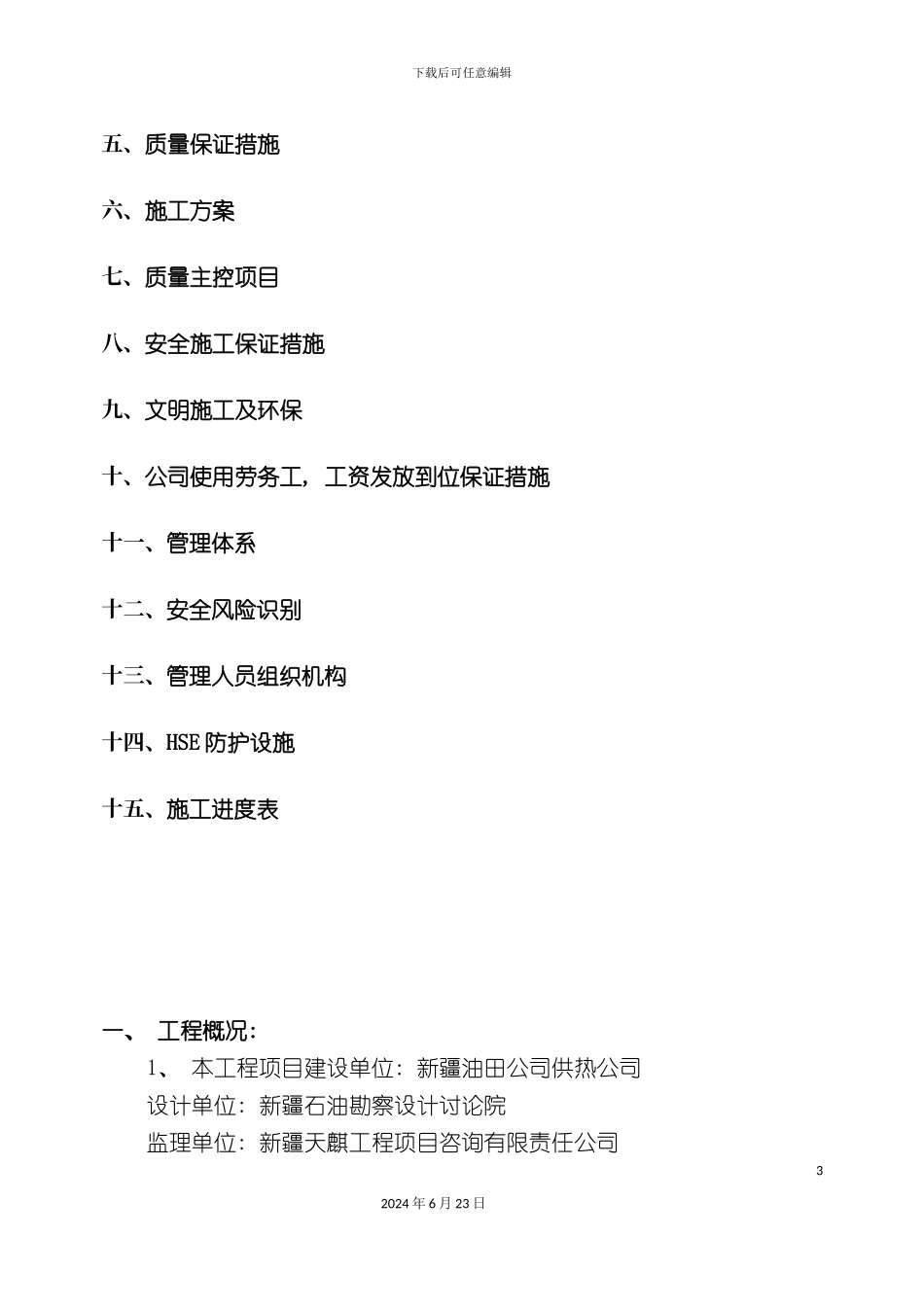

下载后可任意编辑暖改投标施工方案12024 年 6 月 23 日下载后可任意编辑 居民暖气改造工程第二标段施工组织设计编制人: 审核人: 审批人: 施工单位: 克拉玛依市正中建筑安装有限责任公司 编制日期: 6 月 5 日一、工程概况二、编制依据三、施工现场布置说明四、施工组织措施22024 年 6 月 23 日下载后可任意编辑五、质量保证措施六、施工方案七、质量主控项目八、安全施工保证措施九、文明施工及环保十、公司使用劳务工, 工资发放到位保证措施十一、管理体系十二、安全风险识别十三、管理人员组织机构十四、HSE 防护设施十五、施工进度表一、 工程概况: 1、 本工程项目建设单位: 新疆油田公司供热公司设计单位: 新疆石油勘察设计讨论院监理单位: 新疆天麒工程项目咨询有限责任公司32024 年 6 月 23 日下载后可任意编辑施工单位: 克拉玛依市正中安装有限责任公司2、 各单体工程质量等级为合格, 本工程合同总工期 75 天, 开工日期 7 月 15 日, 竣工日期 10 月 1 日, 在工期承诺施工天数内完成
3、 本项目工程地址:克拉玛依市区
4、 本工程设计内容( 1) 本工程项目为分户计量设计, 每户采纳水平单管串联系统, 采暖设备采纳 GZY-4/60-1
0 型钢制散热器, 管线与散热器连接详见国标96K402-2
( 2) 各单体和各单元供回水系统顶端安装 5021 型自动放气阀, 入口处安装闸阀, 管径大于 DN40 安装法兰阀, 小于 DN40 安装丝扣阀, 室内的管线( 户内) 采纳丝扣连接, 户内安装 TZ15W-16T 型优质内螺纹铜闸阀
( 3) 明装管线及散热器除锈后刷防锈漆一遍, 再刷银粉漆二遍, 管线安装完毕后试水压 0
8Mpa, 10min 压降不大于 0
02Mpa 为合格
参照标准为《建筑给水排水及采暖工程施工质量验收法律规范》
