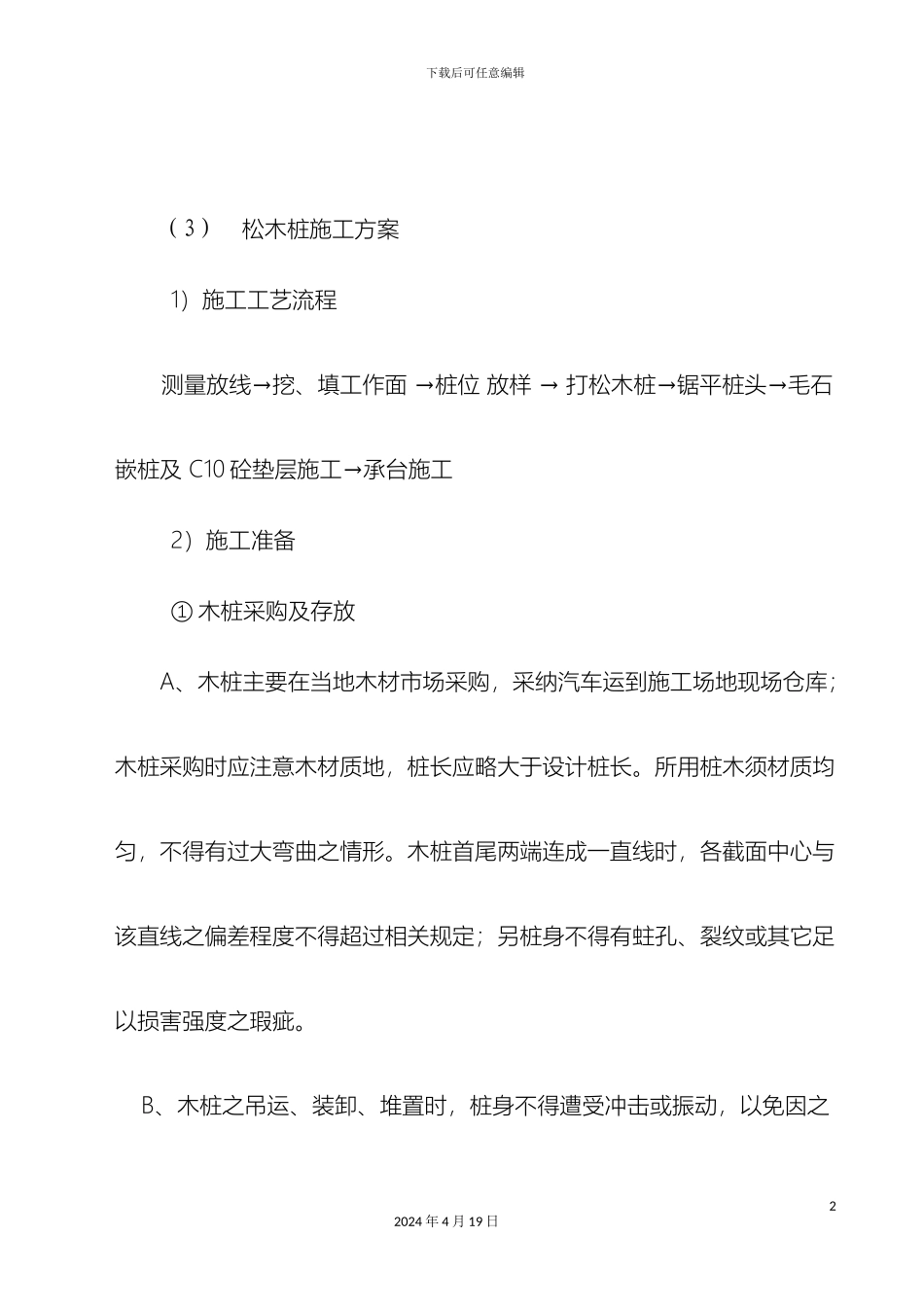

下载后可任意编辑松木桩施工方案12024 年 4 月 19 日下载后可任意编辑(3)松木桩施工方案1)施工工艺流程 测量放线→挖、填工作面 →桩位 放样 → 打松木桩→锯平桩头→毛石嵌桩及 C10 砼垫层施工→承台施工2)施工准备① 木桩采购及存放A、木桩主要在当地木材市场采购,采纳汽车运到施工场地现场仓库;木桩采购时应注意木材质地,桩长应略大于设计桩长
所用桩木须材质均匀,不得有过大弯曲之情形
木桩首尾两端连成一直线时,各截面中心与该直线之偏差程度不得超过相关规定;另桩身不得有蛀孔、裂纹或其它足以损害强度之瑕疵

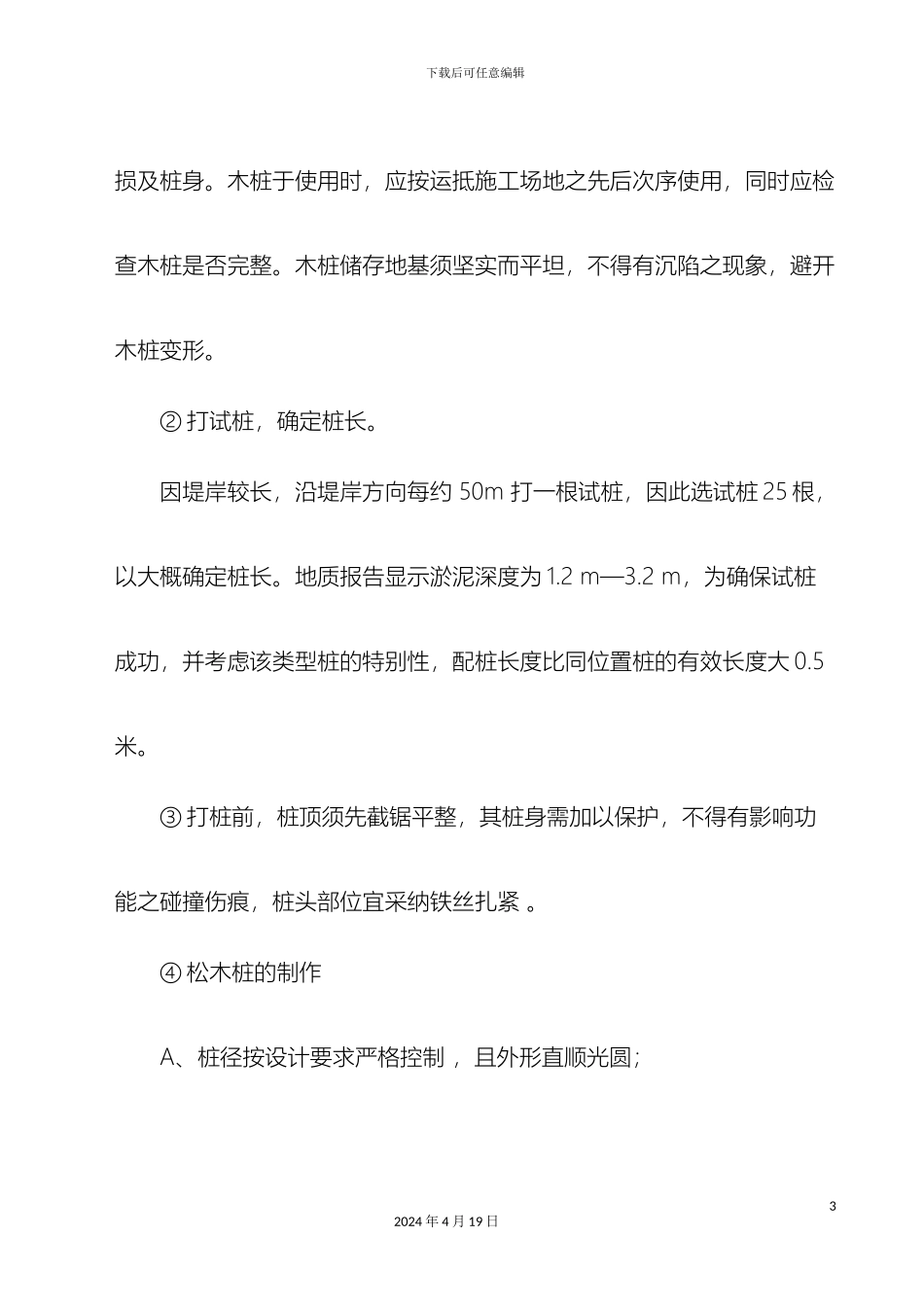

B、木桩之吊运、装卸、堆置时,桩身不得遭受冲击或振动,以免因之22024 年 4 月 19 日下载后可任意编辑损及桩身
木桩于使用时,应按运抵施工场地之先后次序使用,同时应检查木桩是否完整
木桩储存地基须坚实而平坦,不得有沉陷之现象,避开木桩变形
② 打试桩,确定桩长
因堤岸较长,沿堤岸方向每约 50m 打一根试桩,因此选试桩 25 根,以大概确定桩长
地质报告显示淤泥深度为 1
2 m,为确保试桩成功,并考虑该类型桩的特别性,配桩长度比同位置桩的有效长度大 0
③ 打桩前,桩顶须先截锯平整,其桩身需加以保护,不得有影响功能之碰撞伤痕,桩头部位宜采纳铁丝扎紧
④ 松木桩的制作 A、桩径按设计要求严格控制 ,且外形直顺光圆;32024 年 4 月 19 日下载后可任意编辑 B、小端削成 30cm 长的尖头,利于打人持力层; C、待准备好总桩数 80 %以上的桩时,调入挖掘机进行打桩施工,避开挖掘机待桩窝工; D、将备好的桩按不同尺寸及其使用区域分别就位,为打桩做好准备; F、严禁使用沙杆等其它木材代替松木
⑤、测量放样 松木桩施工前,由测量人员依据设计图纸进行放样,确定每个木桩打设桩位,采纳测量用木桩予以标记
3)挖掘机打桩流程 ①、挖掘机就位
