下载后可任意编辑中东城市广场综合体一层框架柱主筋偏位整改措施一、 发现问题 地下室顶梁板砼浇筑后, 发现一层柱预留钢筋有偏位现象, 偏位尺寸主要在 20mm 以内, 个别柱筋偏位较大, 超出 20mm
法律规范允许偏差: 轴线 8mm, 钢筋保护层 5mm, 共计 13mm, 即凡是偏差超出 13mm 的柱主筋均不符合法律规范要求, 均需进行整改
二、 原因分析 柱轴线放线有偏差; 柱模板搭设支撑不牢; 柱钢筋骨架绑扎不牢, 在节点处梁柱钢筋交叉, 梁钢筋就位时把柱钢筋挤歪了; 浇注砼时振动不当, 把纵筋骨架振松; 人为踩踏、 来回泵管的拖拉, 现场看筋不到位等
三、 安全隐患 柱主筋偏位在工程中常会遇到, 但不可忽视: 从施工角度考虑, 会影响柱子定位和柱模板支设; 从结构角度考虑, 会影响局部柱主筋保护层厚度, 钢筋易被锈蚀, 粘结锚固不够, 钢筋不能充分受力
四、 预防措施 1、 严格按钢筋绑扎工艺标准进行施工, 钢筋应绑扎牢固
柱箍筋下料制作的控制, 制作柱箍筋时,一定要保证箍筋里皮尺寸
搭接部位绑 3 个扣, 绑扣不能用同一方向的顺扣, 垫块采纳梅花点式分布
3、 在楼面模板上画上柱截面边框尺寸线, 柱主筋用两个箍筋分别在楼面标高处和楼面上 500 mm 处固定, 根据已放好的柱截面边框线, 将楼面处的那个箍筋( 定位箍) 与梁筋焊接固定
4、 浇筑混凝土前, 详细检查柱筋位置是否符合设计要求,固定措施是否牢固可靠
5、 浇筑混凝土时防止振动不当, 把纵筋骨架振松, 防下载后可任意编辑止来回泵管的拖拉

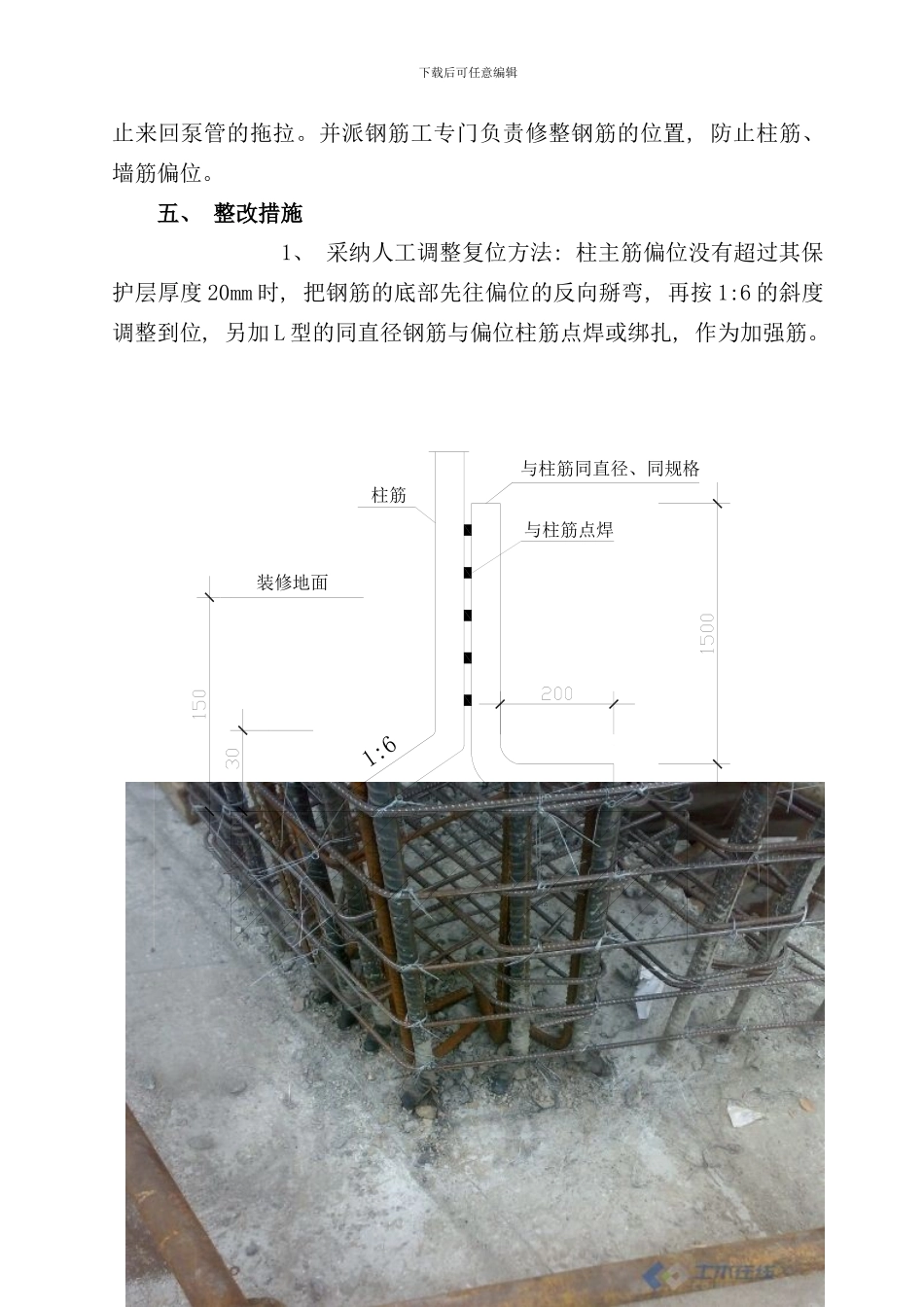

并派钢筋工专门负责修整钢筋的位置, 防止柱筋、 墙筋偏位
