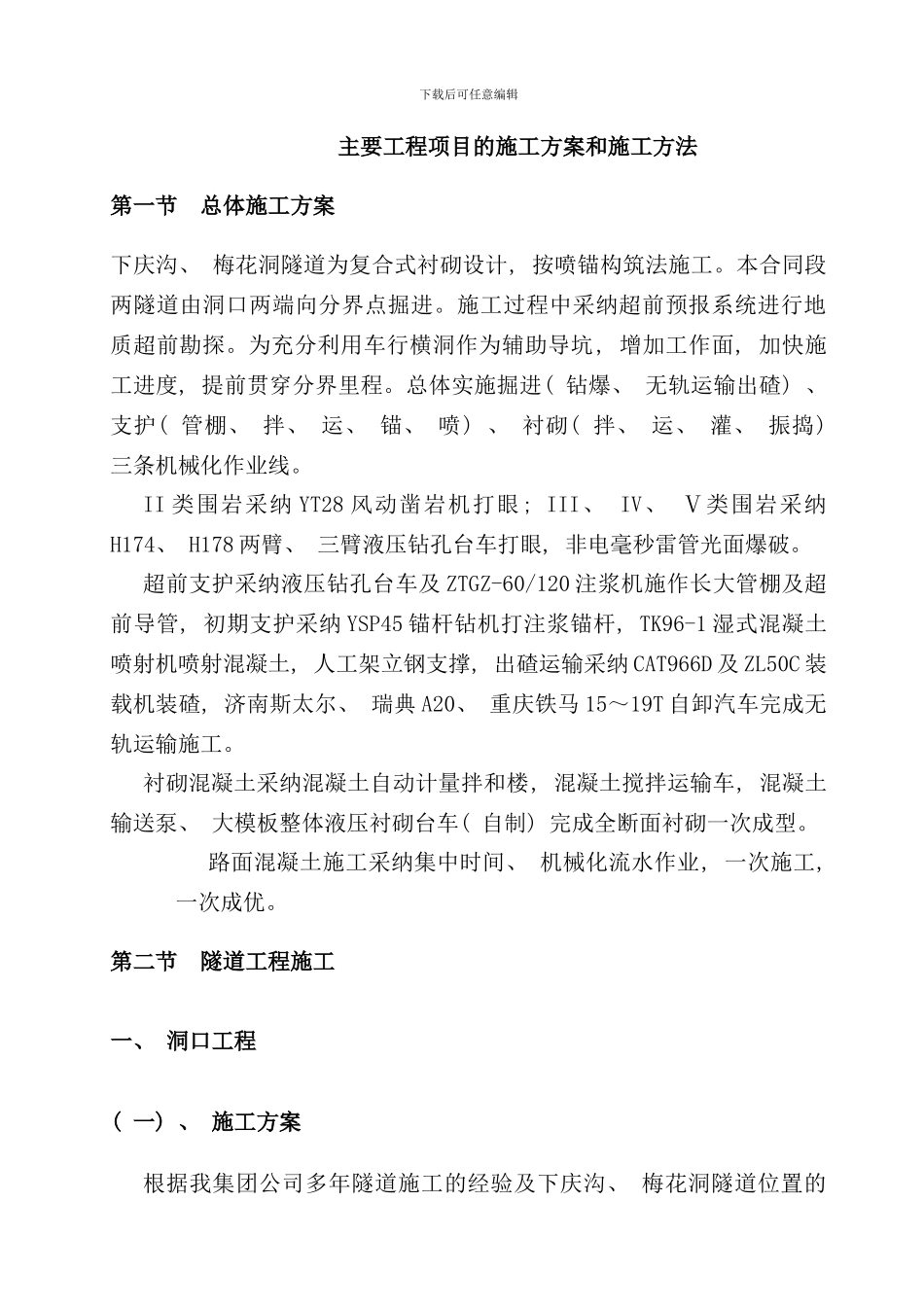

下载后可任意编辑主要工程项目的施工方案和施工方法第一节 总体施工方案下庆沟、 梅花洞隧道为复合式衬砌设计, 按喷锚构筑法施工
本合同段两隧道由洞口两端向分界点掘进
施工过程中采纳超前预报系统进行地质超前勘探
为充分利用车行横洞作为辅助导坑, 增加工作面, 加快施工进度, 提前贯穿分界里程
总体实施掘进( 钻爆、 无轨运输出碴) 、 支护( 管棚、 拌、 运、 锚、 喷) 、 衬砌( 拌、 运、 灌、 振捣) 三条机械化作业线
II 类围岩采纳 YT28 风动凿岩机打眼; III、 IV、 Ⅴ类围岩采纳H174、 H178 两臂、 三臂液压钻孔台车打眼, 非电毫秒雷管光面爆破
超前支护采纳液压钻孔台车及 ZTGZ-60/120 注浆机施作长大管棚及超前导管, 初期支护采纳 YSP45 锚杆钻机打注浆锚杆, TK96-1 湿式混凝土喷射机喷射混凝土, 人工架立钢支撑, 出碴运输采纳 CAT966D 及 ZL50C 装载机装碴, 济南斯太尔、 瑞典 A20、 重庆铁马 15~19T 自卸汽车完成无轨运输施工
衬砌混凝土采纳混凝土自动计量拌和楼, 混凝土搅拌运输车, 混凝土输送泵、 大模板整体液压衬砌台车( 自制) 完成全断面衬砌一次成型
路面混凝土施工采纳集中时间、 机械化流水作业, 一次施工, 一次成优

第二节 隧道工程施工一、 洞口工程( 一) 、 施工方案根据我集团公司多年隧道施工的经验及下庆沟、 梅花洞隧道位置的下载后可任意编辑具体情况, 经过经济性、 安全性、 可行性综合分析比较后, 决定进洞前先完成地表排水系统, 实行分层开挖, 分层支护, 自上而下, 边挖边护的洞口加固处理方法: 洞口仰坡、 明洞边坡采纳锚、 网喷混凝土加固技术, 明洞挖方在满足机械开挖的条件下, 使用挖掘机开挖, 装载机配合自卸车装运弃碴至指定弃碴位置, 人工辅助修坡
不能直接用机械开挖的次坚石采
