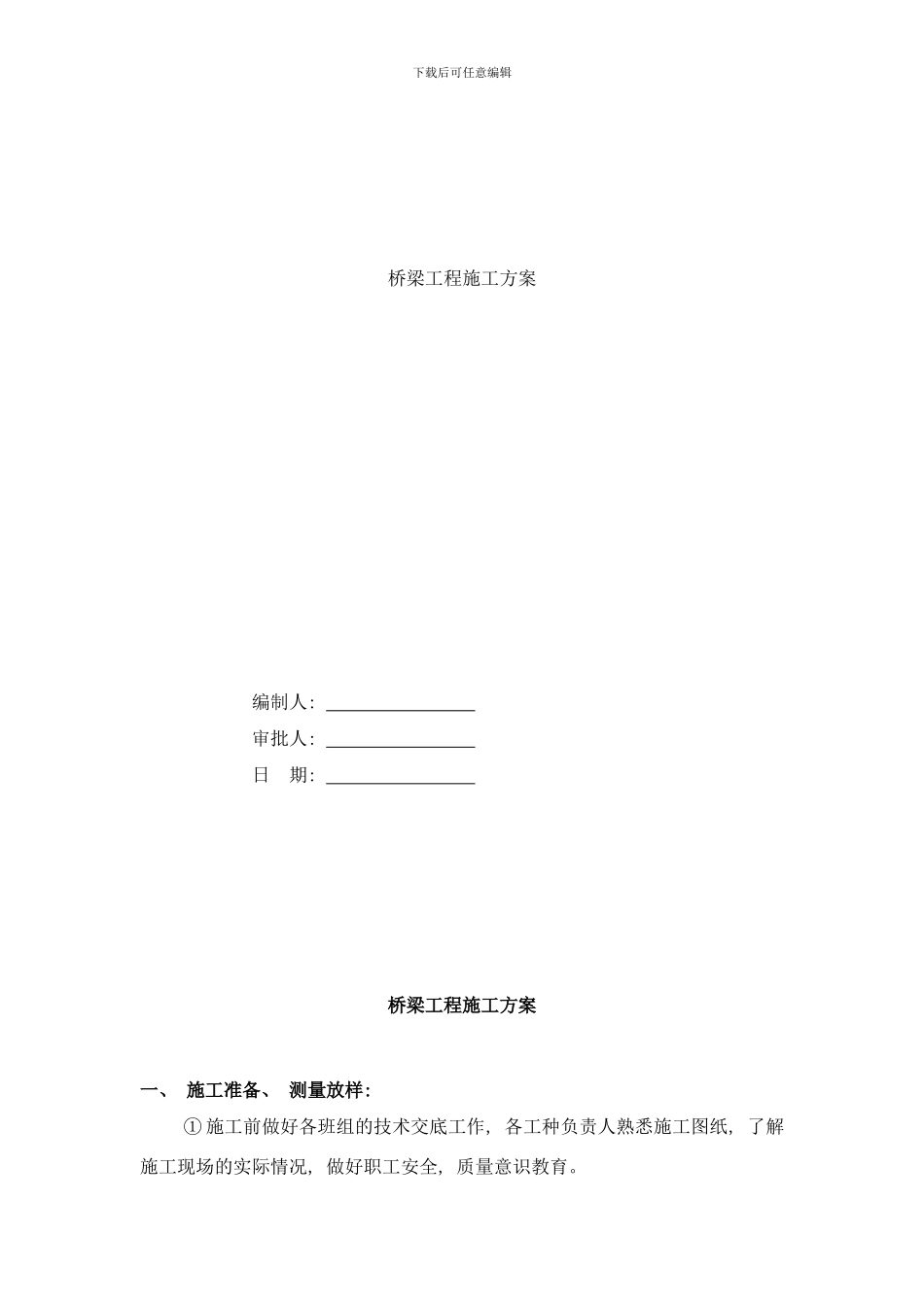

下载后可任意编辑桥梁工程施工方案编制人: 审批人: 日 期: 桥梁工程施工方案一、 施工准备、 测量放样: ① 施工前做好各班组的技术交底工作, 各工种负责人熟悉施工图纸, 了解施工现场的实际情况, 做好职工安全, 质量意识教育

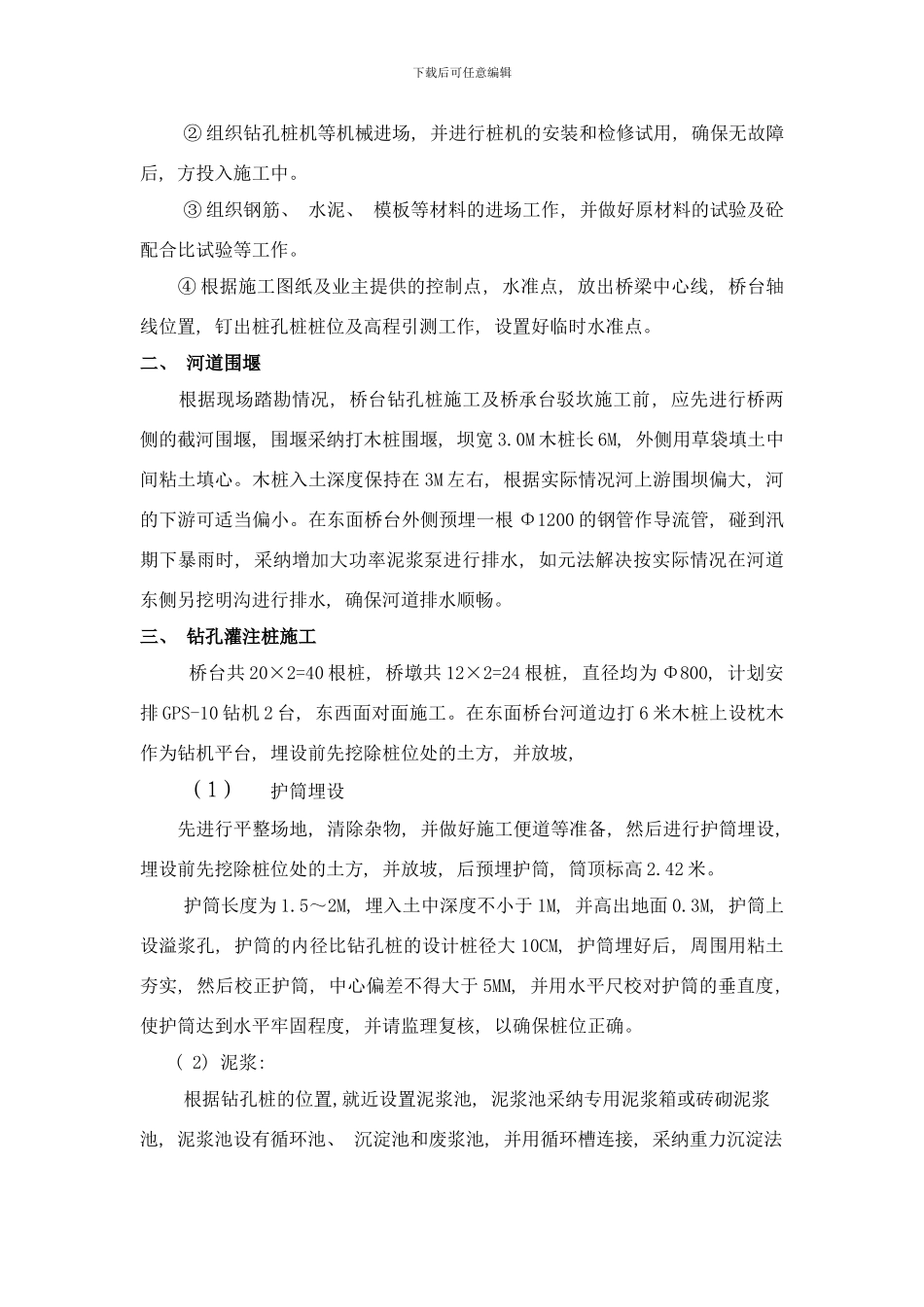

下载后可任意编辑② 组织钻孔桩机等机械进场, 并进行桩机的安装和检修试用, 确保无故障后, 方投入施工中
③ 组织钢筋、 水泥、 模板等材料的进场工作, 并做好原材料的试验及砼配合比试验等工作
④ 根据施工图纸及业主提供的控制点, 水准点, 放出桥梁中心线, 桥台轴线位置, 钉出桩孔桩桩位及高程引测工作, 设置好临时水准点
二、 河道围堰 根据现场踏勘情况, 桥台钻孔桩施工及桥承台驳坎施工前, 应先进行桥两侧的截河围堰, 围堰采纳打木桩围堰, 坝宽 3
0M 木桩长 6M, 外侧用草袋填土中间粘土填心
木桩入土深度保持在 3M 左右, 根据实际情况河上游围坝偏大, 河的下游可适当偏小
在东面桥台外侧预埋一根 Φ1200 的钢管作导流管, 碰到汛期下暴雨时, 采纳增加大功率泥浆泵进行排水, 如元法解决按实际情况在河道东侧另挖明沟进行排水, 确保河道排水顺畅
三、 钻孔灌注桩施工 桥台共 20×2=40 根桩, 桥墩共 12×2=24 根桩, 直径均为 Φ800, 计划安排 GPS-10 钻机 2 台, 东西面对面施工
在东面桥台河道边打 6 米木桩上设枕木作为钻机平台, 埋设前先挖除桩位处的土方, 并放坡, (1)护筒埋设 先进行平整场地, 清除杂物, 并做好施工便道等准备, 然后进行护筒埋设, 埋设前先挖除桩位处的土方, 并放坡, 后预埋护筒, 筒顶标高 2
护筒长度为 1
5~2M, 埋入土中深度不小于 1M, 并高出地面 0

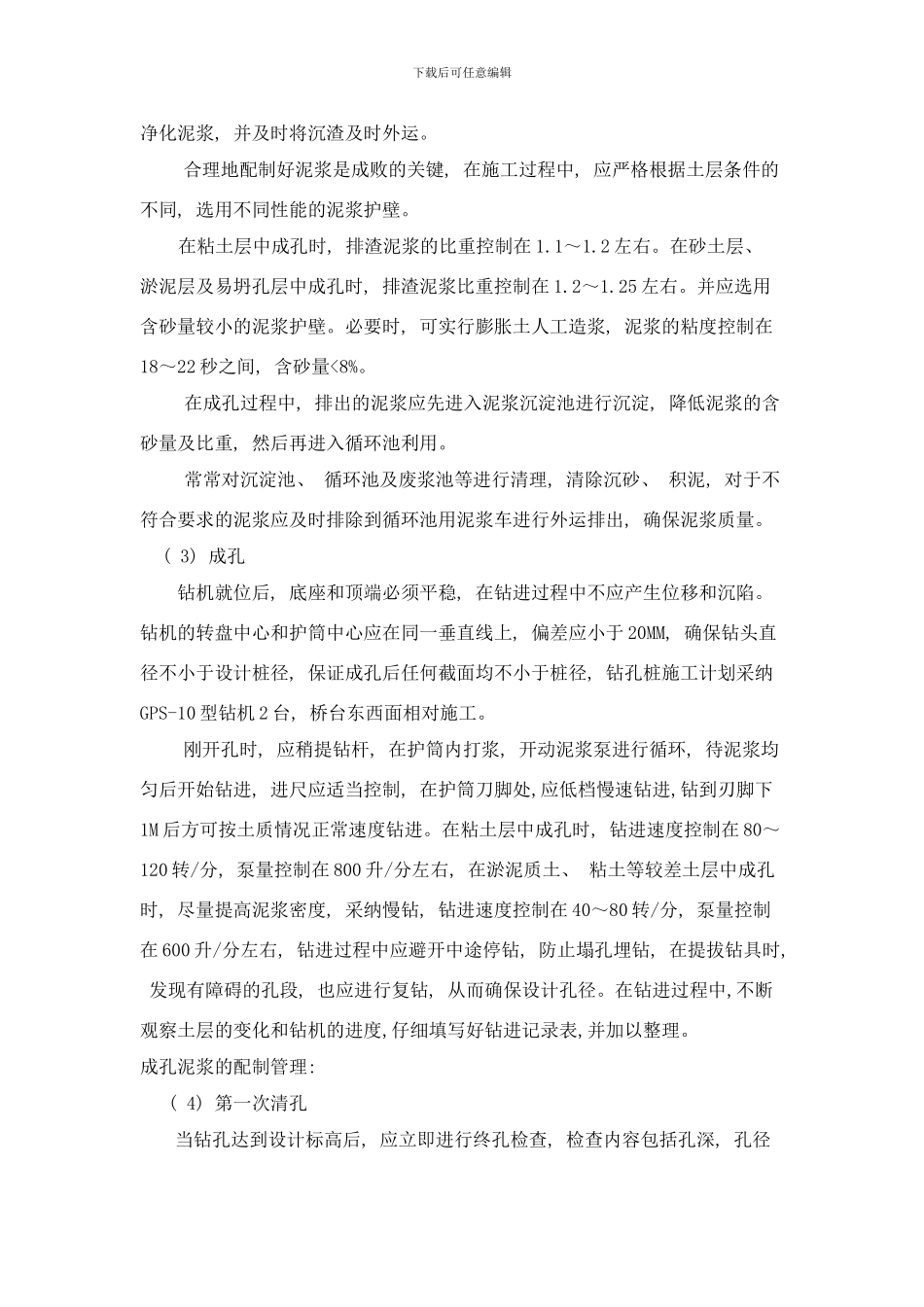

3M, 护筒上设溢浆孔, 护筒的内径比钻孔桩的设计桩径大 10CM, 护筒埋好后, 周围用粘土夯实, 然后校
