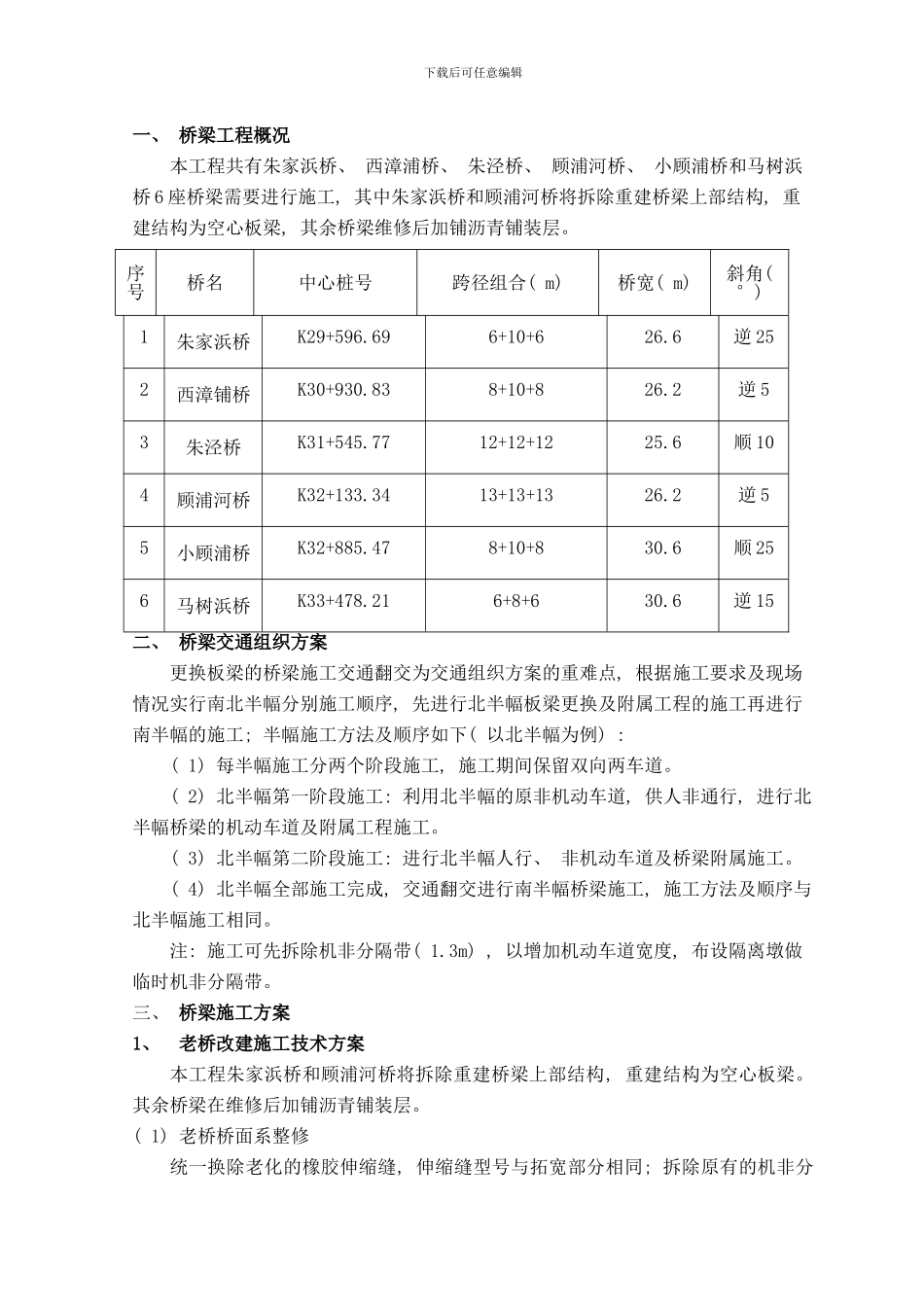

下载后可任意编辑一、 桥梁工程概况本工程共有朱家浜桥、 西漳浦桥、 朱泾桥、 顾浦河桥、 小顾浦桥和马树浜桥 6 座桥梁需要进行施工, 其中朱家浜桥和顾浦河桥将拆除重建桥梁上部结构, 重建结构为空心板梁, 其余桥梁维修后加铺沥青铺装层
序号桥名中心桩号跨径组合( m) 桥宽( m) 斜角( °) 1朱家浜桥K29+596
696+10+626
6逆 252西漳铺桥K30+930
838+10+826
2逆 53朱泾桥K31+545
7712+12+1225
6顺 104顾浦河桥K32+133
3413+13+1326
2逆 55小顾浦桥K32+885
478+10+830
6顺 256马树浜桥K33+478
216+8+630
6逆 15二、 桥梁交通组织方案更换板梁的桥梁施工交通翻交为交通组织方案的重难点, 根据施工要求及现场情况实行南北半幅分别施工顺序, 先进行北半幅板梁更换及附属工程的施工再进行南半幅的施工; 半幅施工方法及顺序如下( 以北半幅为例) : ( 1) 每半幅施工分两个阶段施工, 施工期间保留双向两车道
( 2) 北半幅第一阶段施工: 利用北半幅的原非机动车道, 供人非通行, 进行北半幅桥梁的机动车道及附属工程施工
( 3) 北半幅第二阶段施工: 进行北半幅人行、 非机动车道及桥梁附属施工
( 4) 北半幅全部施工完成, 交通翻交进行南半幅桥梁施工, 施工方法及顺序与北半幅施工相同
注: 施工可先拆除机非分隔带( 1
3m) , 以增加机动车道宽度, 布设隔离墩做临时机非分隔带
三、 桥梁施工方案1、 老桥改建施工技术方案本工程朱家浜桥和顾浦河桥将拆除重建桥梁上部结构, 重建结构为空心板梁
其余桥梁在维修后加铺沥青铺装层

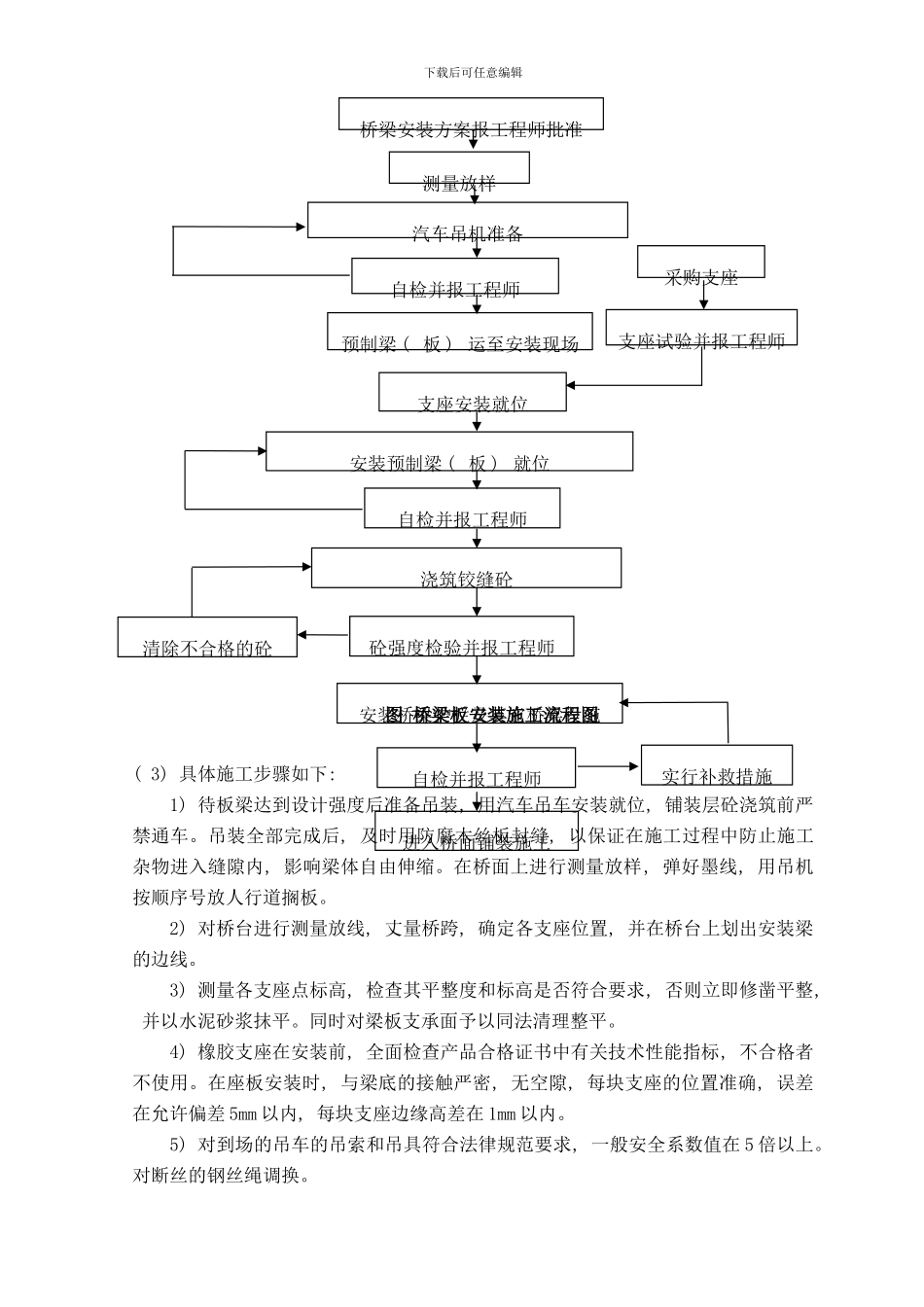

( 1) 老桥桥面系整修统一换除老化的橡胶伸缩缝, 伸缩缝型号与拓宽部分相同; 拆除原有的机非分下载后可任意编辑隔带; 老桥桥面凿毛后,
