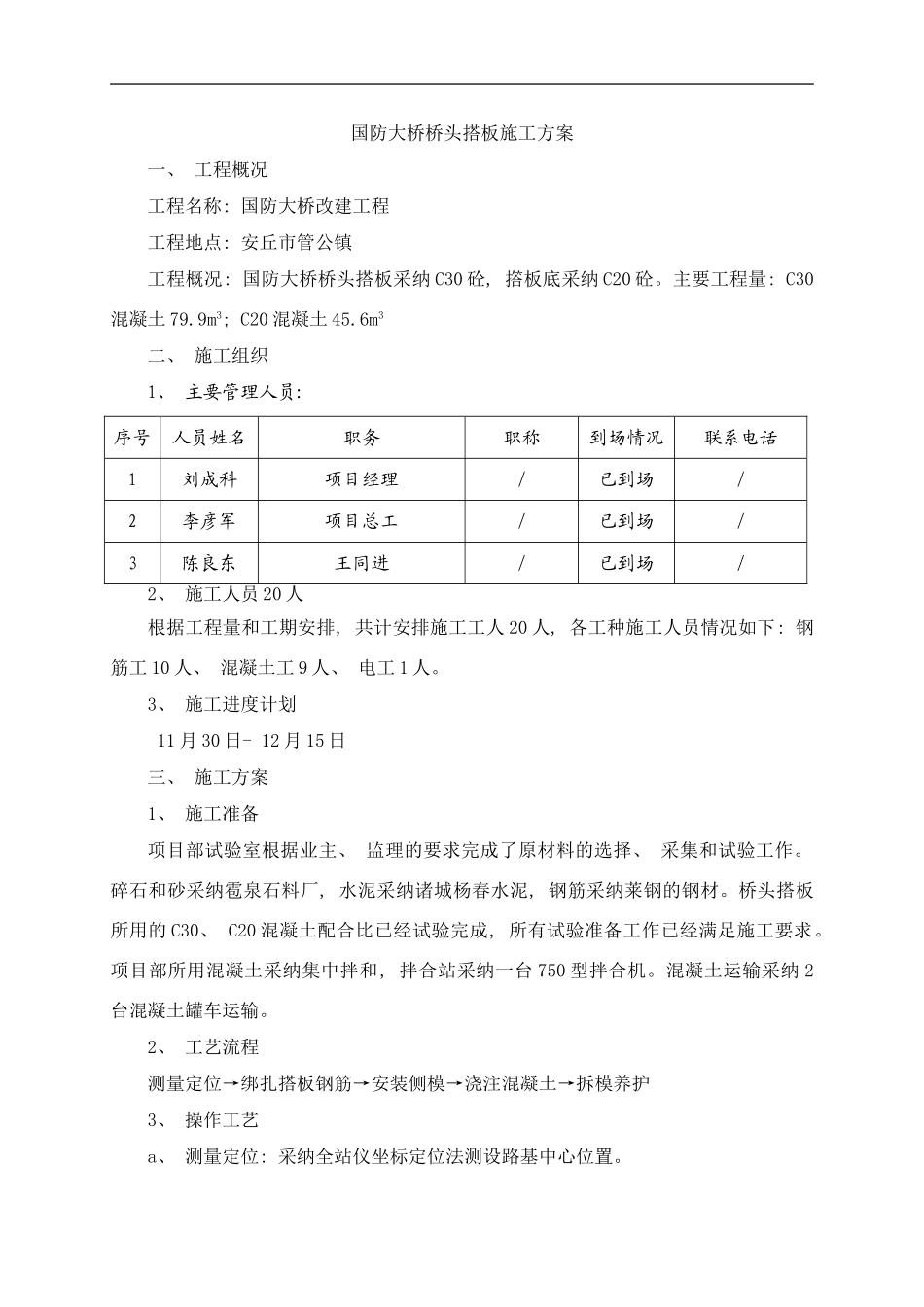

国防大桥桥头搭板施工方案一、 工程概况工程名称: 国防大桥改建工程工程地点: 安丘市管公镇工程概况: 国防大桥桥头搭板采纳 C30 砼, 撘板底采纳 C20 砼
主要工程量: C30混凝土 79
9m3; C20 混凝土 45
6m3二、 施工组织1、 主要管理人员: 序号人员姓名职务职称到场情况联系电话1刘成科项目经理/已到场/2李彦军项目总工/已到场/3陈良东王同进/已到场/2、 施工人员 20 人根据工程量和工期安排, 共计安排施工工人 20 人, 各工种施工人员情况如下: 钢筋工 10 人、 混凝土工 9 人、 电工 1 人
3、 施工进度计划 11 月 30 日- 12 月 15 日三、 施工方案1、 施工准备项目部试验室根据业主、 监理的要求完成了原材料的选择、 采集和试验工作
碎石和砂采纳雹泉石料厂, 水泥采纳诸城杨春水泥, 钢筋采纳莱钢的钢材
桥头搭板所用的 C30、 C20 混凝土配合比已经试验完成, 所有试验准备工作已经满足施工要求
项目部所用混凝土采纳集中拌和, 拌合站采纳一台 750 型拌合机
混凝土运输采纳 2台混凝土罐车运输
2、 工艺流程测量定位→绑扎搭板钢筋→安装侧模→浇注混凝土→拆模养护3、 操作工艺a、 测量定位: 采纳全站仪坐标定位法测设路基中心位置

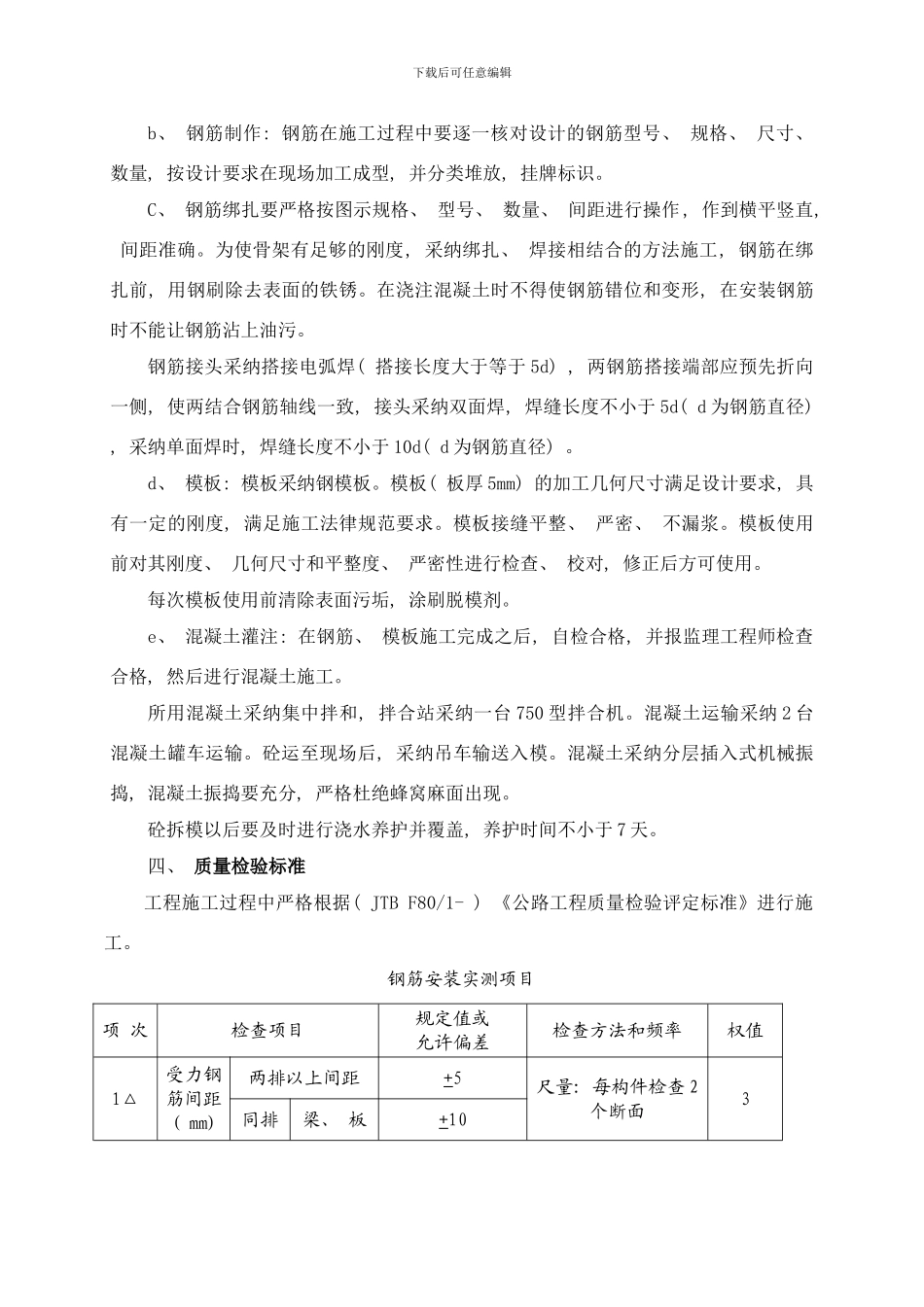

下载后可任意编辑b、 钢筋制作: 钢筋在施工过程中要逐一核对设计的钢筋型号、 规格、 尺寸、 数量, 按设计要求在现场加工成型, 并分类堆放, 挂牌标识
C、 钢筋绑扎要严格按图示规格、 型号、 数量、 间距进行操作, 作到横平竖直, 间距准确
为使骨架有足够的刚度, 采纳绑扎、 焊接相结合的方法施工, 钢筋在绑扎前, 用钢刷除去表面的铁锈
在浇注混凝土时不得使钢筋错位和变形, 在安装钢筋时不能让钢筋沾上油污
钢筋接头采纳搭接电弧焊( 搭接长度大于等于 5d) , 两钢筋搭接端部应预先折向
