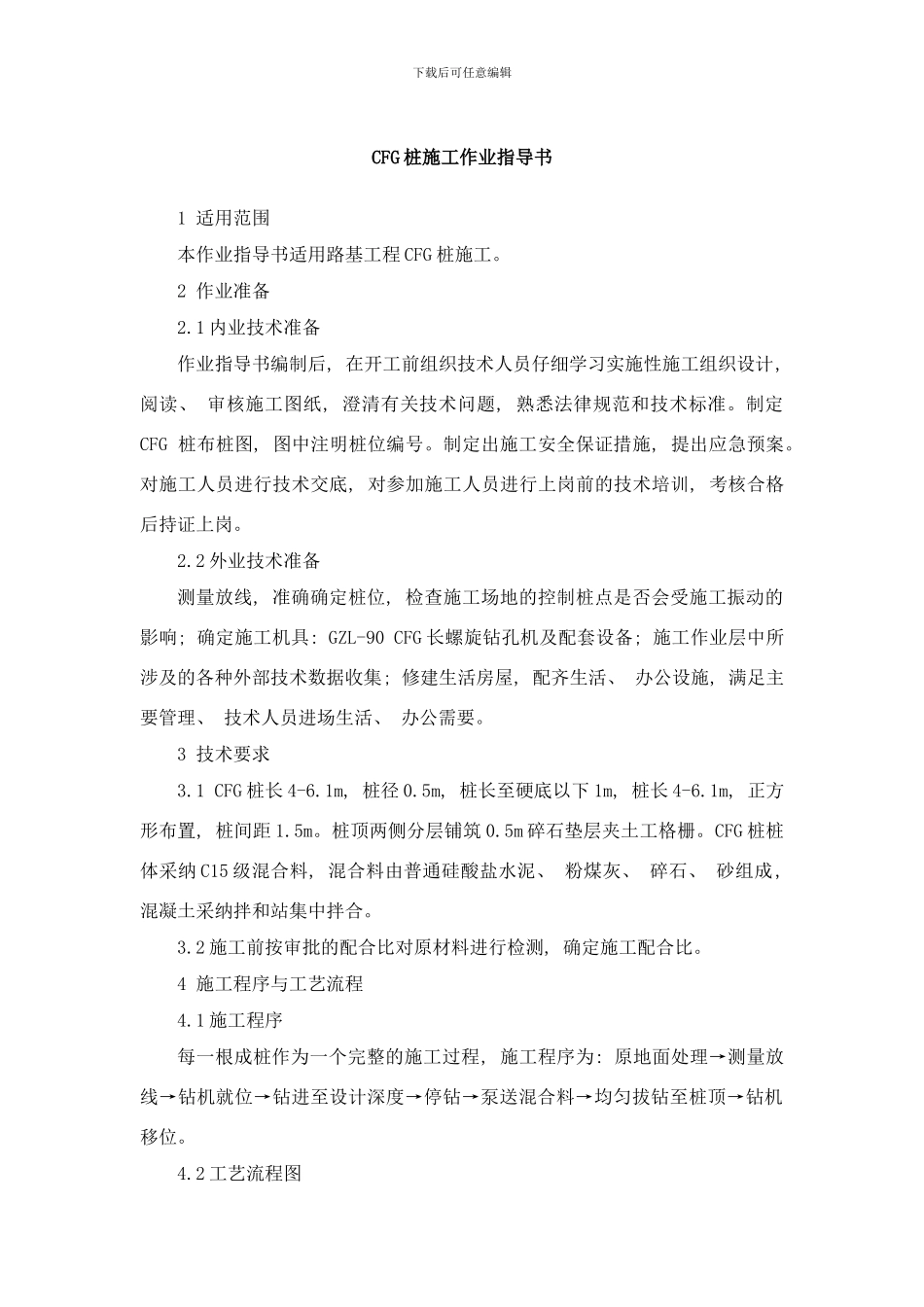

下载后可任意编辑CFG 桩施工作业指导书1 适用范围本作业指导书适用路基工程 CFG 桩施工
2 作业准备2
1 内业技术准备作业指导书编制后, 在开工前组织技术人员仔细学习实施性施工组织设计, 阅读、 审核施工图纸, 澄清有关技术问题, 熟悉法律规范和技术标准
制定CFG 桩布桩图, 图中注明桩位编号
制定出施工安全保证措施, 提出应急预案
对施工人员进行技术交底, 对参加施工人员进行上岗前的技术培训, 考核合格后持证上岗
2 外业技术准备测量放线, 准确确定桩位, 检查施工场地的控制桩点是否会受施工振动的影响; 确定施工机具: GZL-90 CFG 长螺旋钻孔机及配套设备; 施工作业层中所涉及的各种外部技术数据收集; 修建生活房屋, 配齐生活、 办公设施, 满足主要管理、 技术人员进场生活、 办公需要
3 技术要求3
1 CFG 桩长 4-6
1m, 桩径 0
5m, 桩长至硬底以下 1m, 桩长 4-6
1m, 正方形布置, 桩间距 1
桩顶两侧分层铺筑 0
5m 碎石垫层夹土工格栅
CFG 桩桩体采纳 C15 级混合料, 混合料由普通硅酸盐水泥、 粉煤灰、 碎石、 砂组成, 混凝土采纳拌和站集中拌合
2 施工前按审批的配合比对原材料进行检测, 确定施工配合比
4 施工程序与工艺流程4
1 施工程序每一根成桩作为一个完整的施工过程, 施工程序为: 原地面处理→测量放线→钻机就位→钻进至设计深度→停钻→泵送混合料→均匀拔钻至桩顶→钻机移位

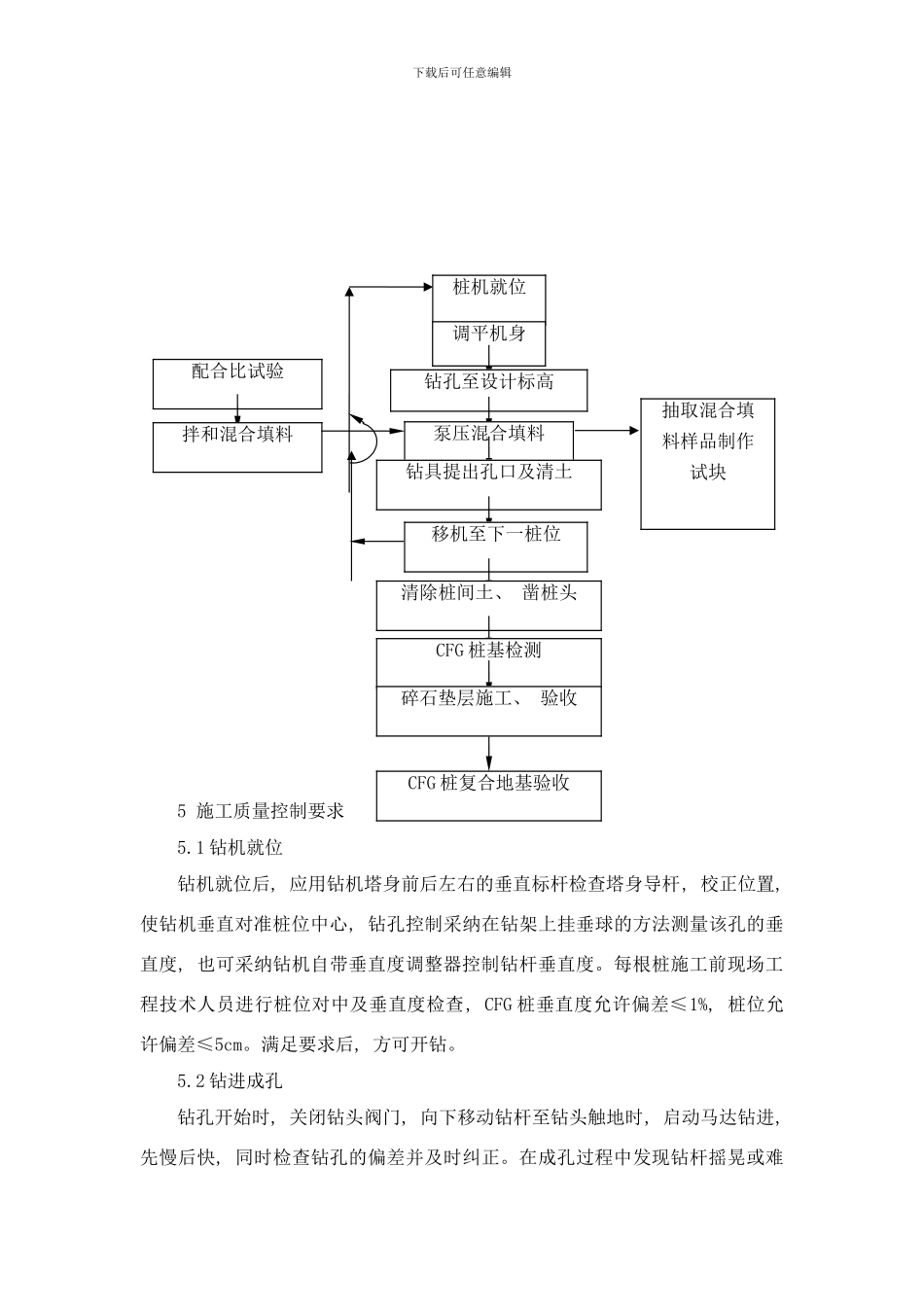

2 工艺流程图下载后可任意编辑5 施工质量控制要求5
1 钻机就位钻机就位后, 应用钻机塔身前后左右的垂直标杆检查塔身导杆, 校正位置, 使钻机垂直对准桩位中心, 钻孔控制采纳在钻架上挂垂球的方法测量该孔的垂直度, 也可采纳钻机自带垂直度调整器控制钻杆垂直度

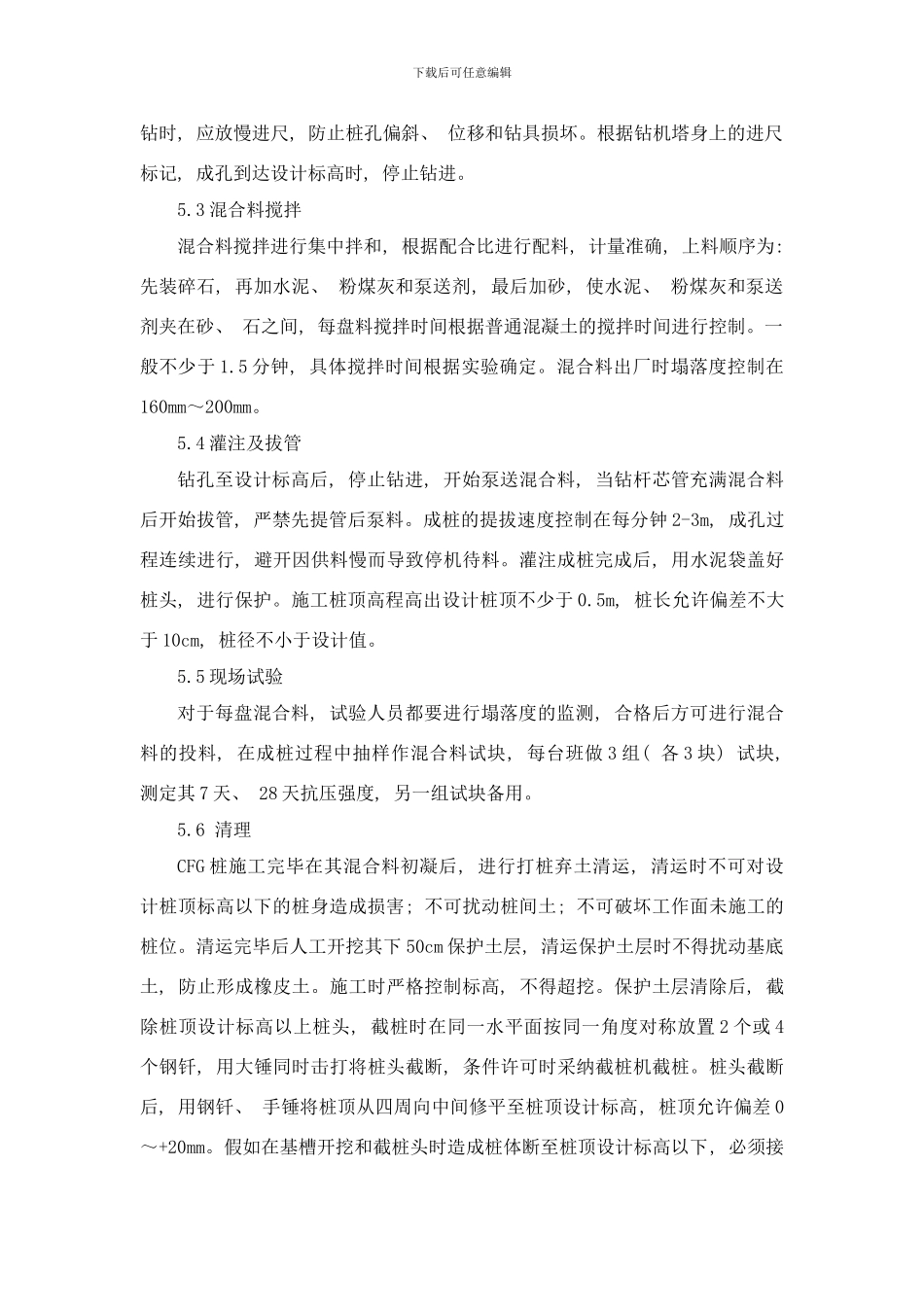

每根桩施工前现场工程技术人员进行桩位对中及垂直度检查, C
