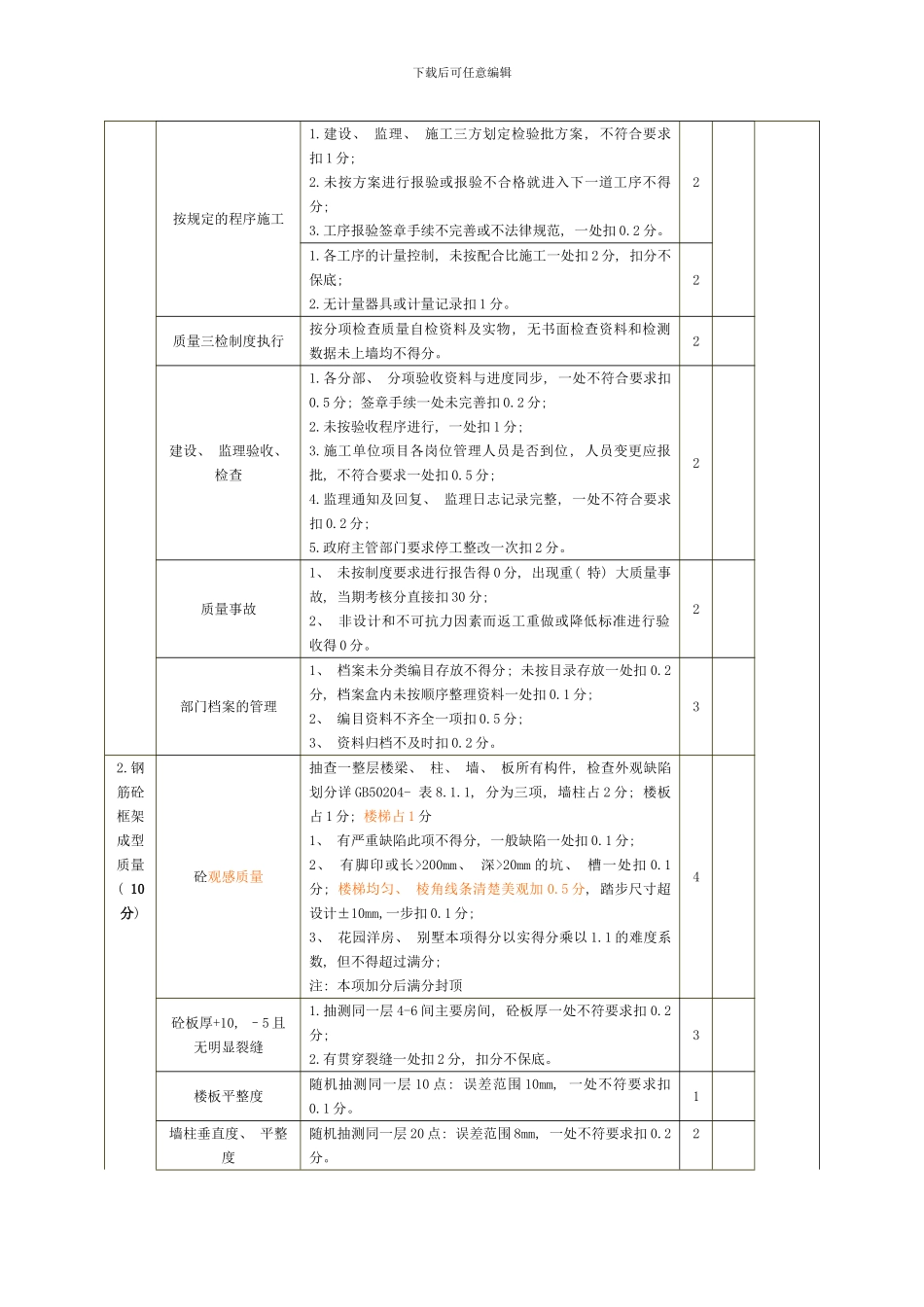

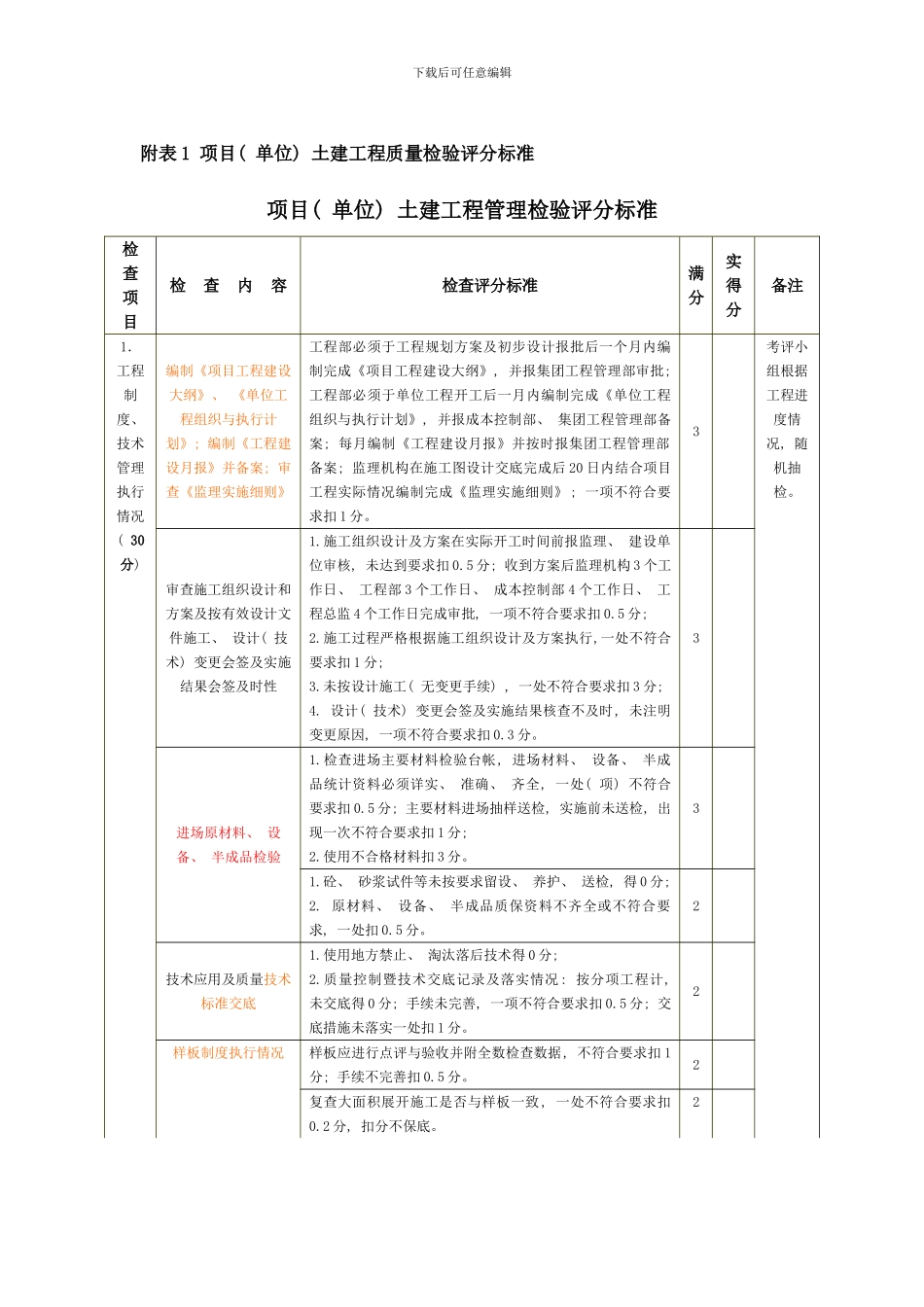

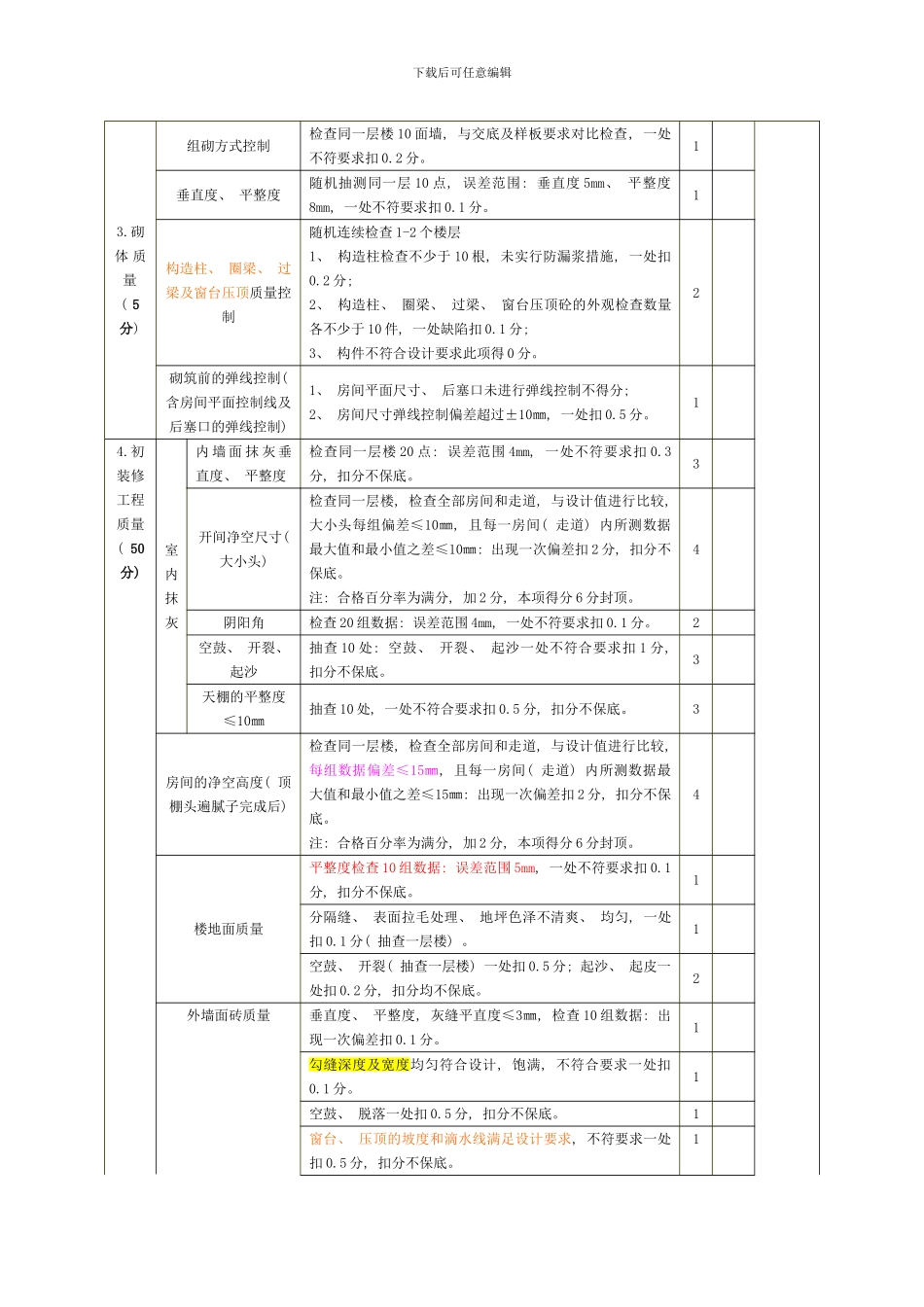

下载后可任意编辑附表 1 项目( 单位) 土建工程质量检验评分标准项目( 单位) 土建工程管理检验评分标准检查项目检 查 内 容检查评分标准满分实得分备注1.工程制度、 技术管理执行情况( 30分) 编制《项目工程建设大纲》、 《单位工程组织与执行计划》; 编制《工程建设月报》并备案; 审查《监理实施细则》工程部必须于工程规划方案及初步设计报批后一个月内编制完成《项目工程建设大纲》, 并报集团工程管理部审批; 工程部必须于单位工程开工后一月内编制完成《单位工程组织与执行计划》, 并报成本控制部、 集团工程管理部备案; 每月编制《工程建设月报》并按时报集团工程管理部备案; 监理机构在施工图设计交底完成后 20 日内结合项目工程实际情况编制完成《监理实施细则》; 一项不符合要求扣 1 分。3考评小组根据工程进度情况, 随机抽检。审查施工组织设计和方案及按有效设计文件施工、 设计( 技术) 变更会签及实施结果会签及时性1.施工组织设计及方案在实际开工时间前报监理、 建设单位审核, 未达到要求扣 0.5 分; 收到方案后监理机构 3 个工作日、 工程部 3 个工作日、 成本控制部 4 个工作日、 工程总监 4 个工作日完成审批, 一项不符合要求扣 0.5 分; 2.施工过程严格根据施工组织设计及方案执行,一处不符合要求扣 1 分; 3.未按设计施工( 无变更手续) , 一处不符合要求扣 3 分; 4. 设计( 技术) 变更会签及实施结果核查不及时, 未注明变更原因, 一项不符合要求扣 0.3 分。3进场原材料、 设备、 半成品检验1.检查进场主要材料检验台帐, 进场材料、 设备、 半成品统计资料必须详实、 准确、 齐全, 一处( 项) 不符合要求扣 0.5 分; 主要材料进场抽样送检, 实施前未送检, 出现一次不符合要求扣 1 分; 2.使用不合格材料扣 3 分。31.砼、 砂浆试件等未按要求留设、 养护、 送检, 得 0 分; 2. 原材料、 设备、 半成品质保资料不齐全或不符合要求, 一处扣 0.5 分。2技术应用及质量技术标准交底1.使用地方禁止、 淘汰落后技术得 0 分; 2.质量控制暨技术交底记录及落实情况: 按分项工程计, 未交底得 0 分; 手续未完善, 一项不符合要求扣 0.5 分; 交底措施未落实一处扣 1 分。2样板制度执行情况样板应进行点评与验收并附全数检查数据, 不符合要求扣 1分; 手续不完善扣 0.5 分。2复查大面积展开施工是否与样板一致, 一处不符合要求...
