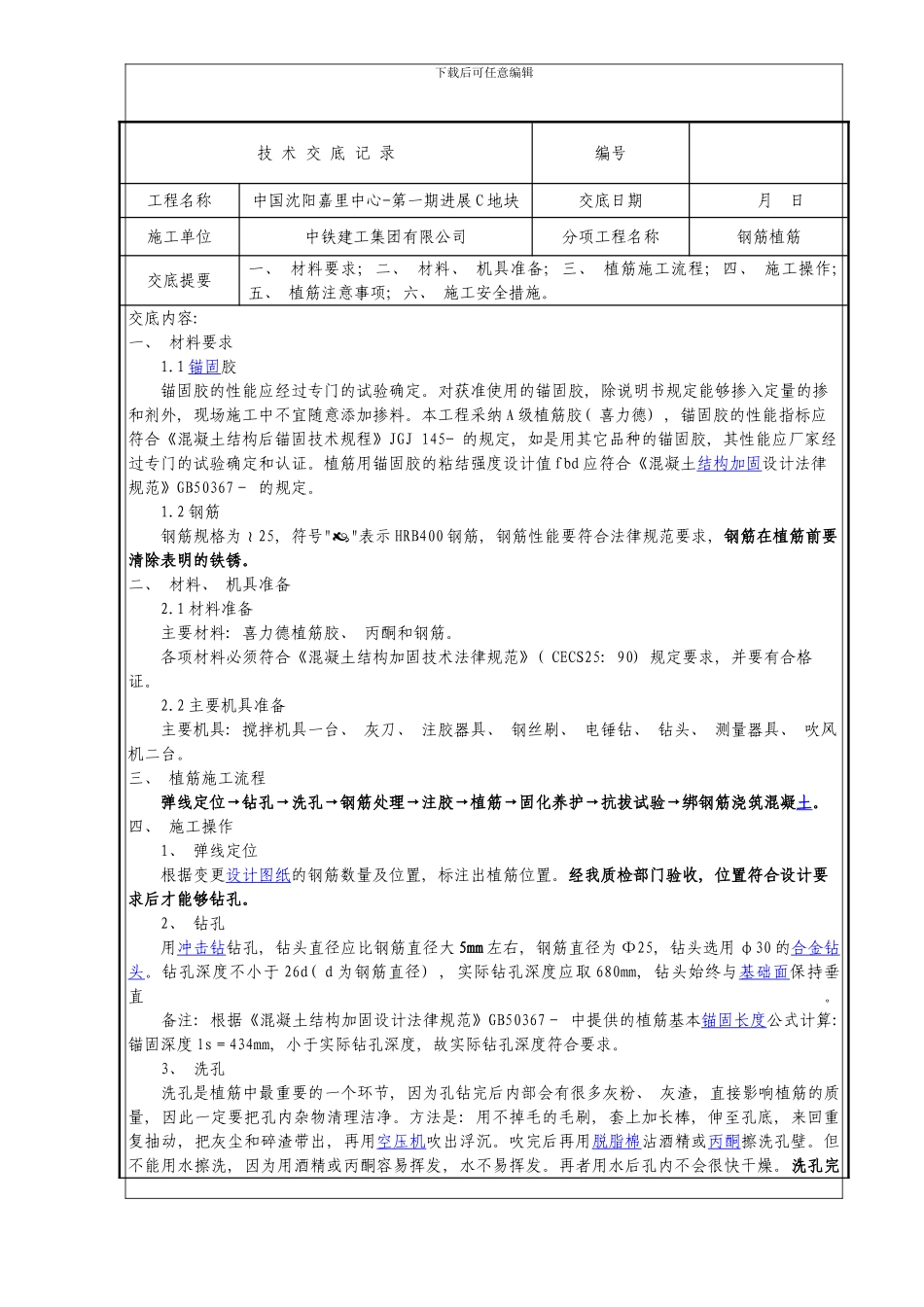

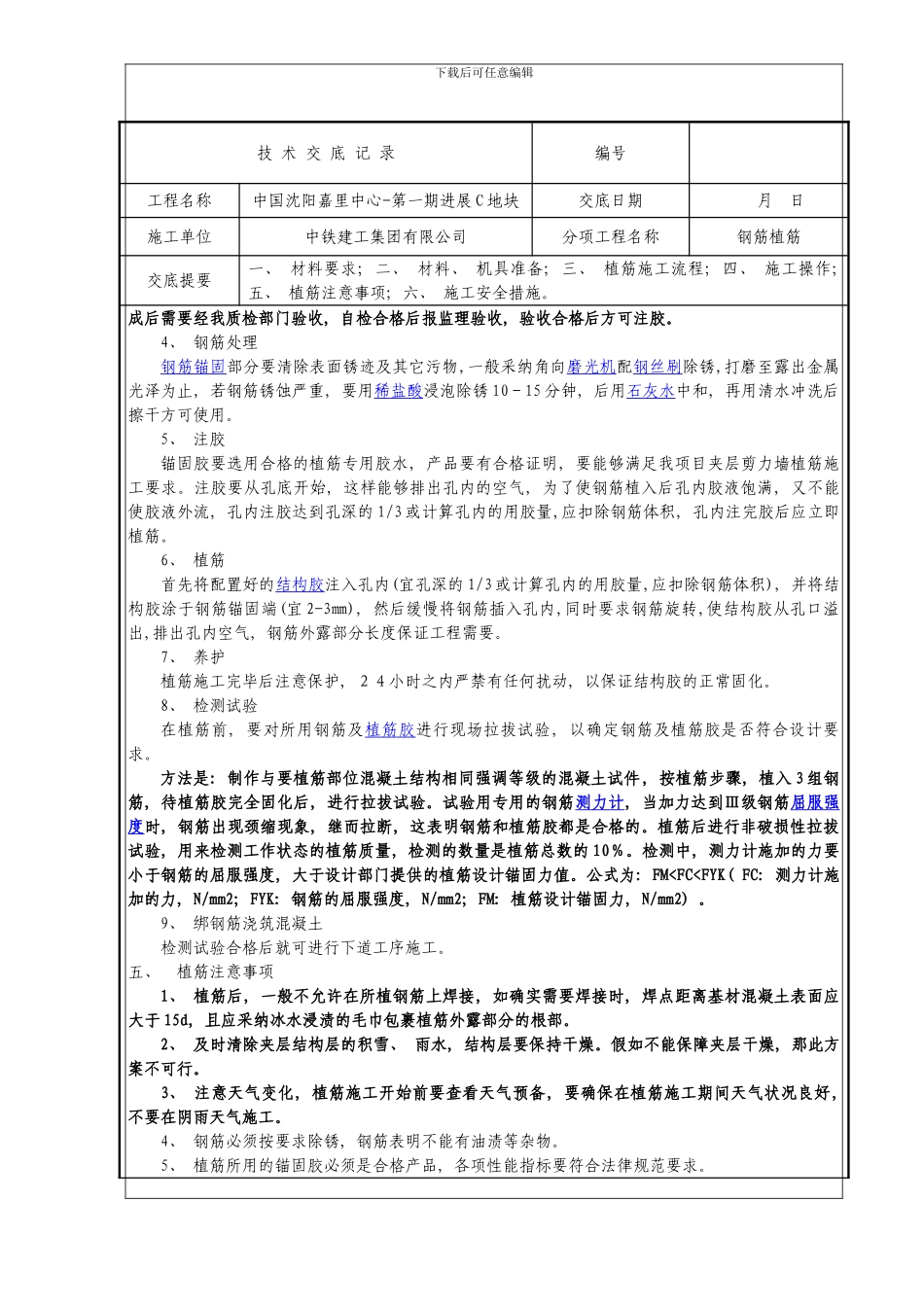

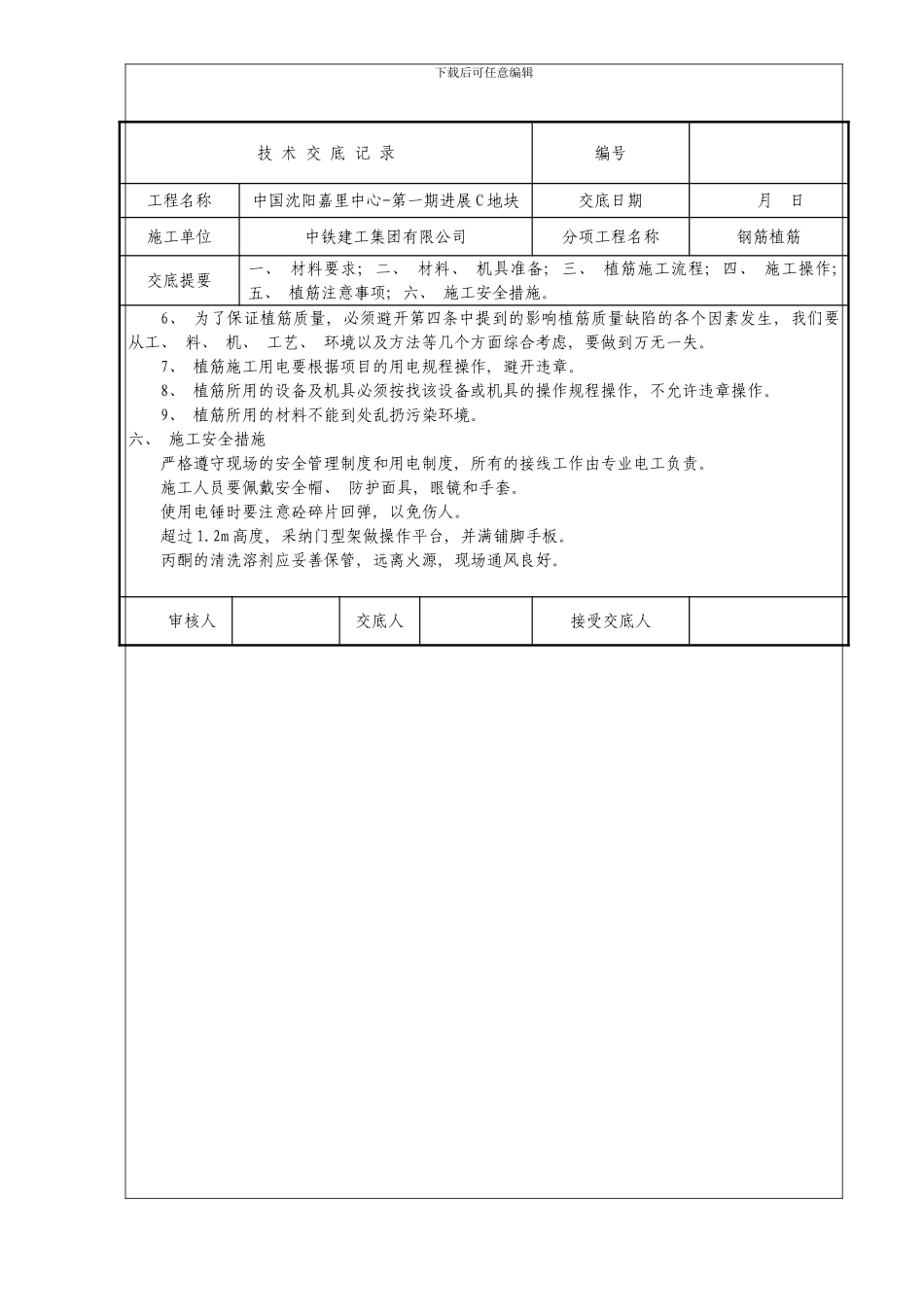

下载后可任意编辑技 术 交 底 记 录编号工程名称中国沈阳嘉里中心-第一期进展 C 地块交底日期 月 日施工单位中铁建工集团有限公司分项工程名称钢筋植筋交底提要一、 材料要求; 二、 材料、 机具准备; 三、 植筋施工流程; 四、 施工操作; 五、 植筋注意事项; 六、 施工安全措施
交底内容: 一、 材料要求1
1 锚固胶锚固胶的性能应经过专门的试验确定
对获准使用的锚固胶, 除说明书规定能够掺入定量的掺和剂外, 现场施工中不宜随意添加掺料
本工程采纳 A 级植筋胶( 喜力德) , 锚固胶的性能指标应符合《混凝土结构后锚固技术规程》JGJ 145- 的规定, 如是用其它品种的锚固胶, 其性能应厂家经过专门的试验确定和认证
植筋用锚固胶的粘结强度设计值 fbd 应符合《混凝土结构加固设计法律规范》GB50367- 的规定
2 钢筋 钢筋规格为25, 符号""表示 HRB400 钢筋, 钢筋性能要符合法律规范要求, 钢筋在植筋前要清除表明的铁锈
二、 材料、 机具准备2
1 材料准备主要材料: 喜力德植筋胶、 丙酮和钢筋
各项材料必须符合《混凝土结构加固技术法律规范》( CECS25: 90) 规定要求, 并要有合格证
2 主要机具准备主要机具: 搅拌机具一台、 灰刀、 注胶器具、 钢丝刷、 电锤钻、 钻头、 测量器具、 吹风机二台
三、 植筋施工流程 弹线定位→钻孔→洗孔→钢筋处理→注胶→植筋→固化养护→抗拔试验→绑钢筋浇筑混凝土
四、 施工操作1、 弹线定位根据变更设计图纸的钢筋数量及位置, 标注出植筋位置
经我质检部门验收, 位置符合设计要求后才能够钻孔
2、 钻孔用冲击钻钻孔, 钻头直径应比钢筋直径大 5mm 左右, 钢筋直径为 Φ25, 钻头选用 φ30 的合金钻头
钻孔深度不小于 26d( d 为钢筋直径) , 实际钻孔深度应取 680mm, 钻头始
