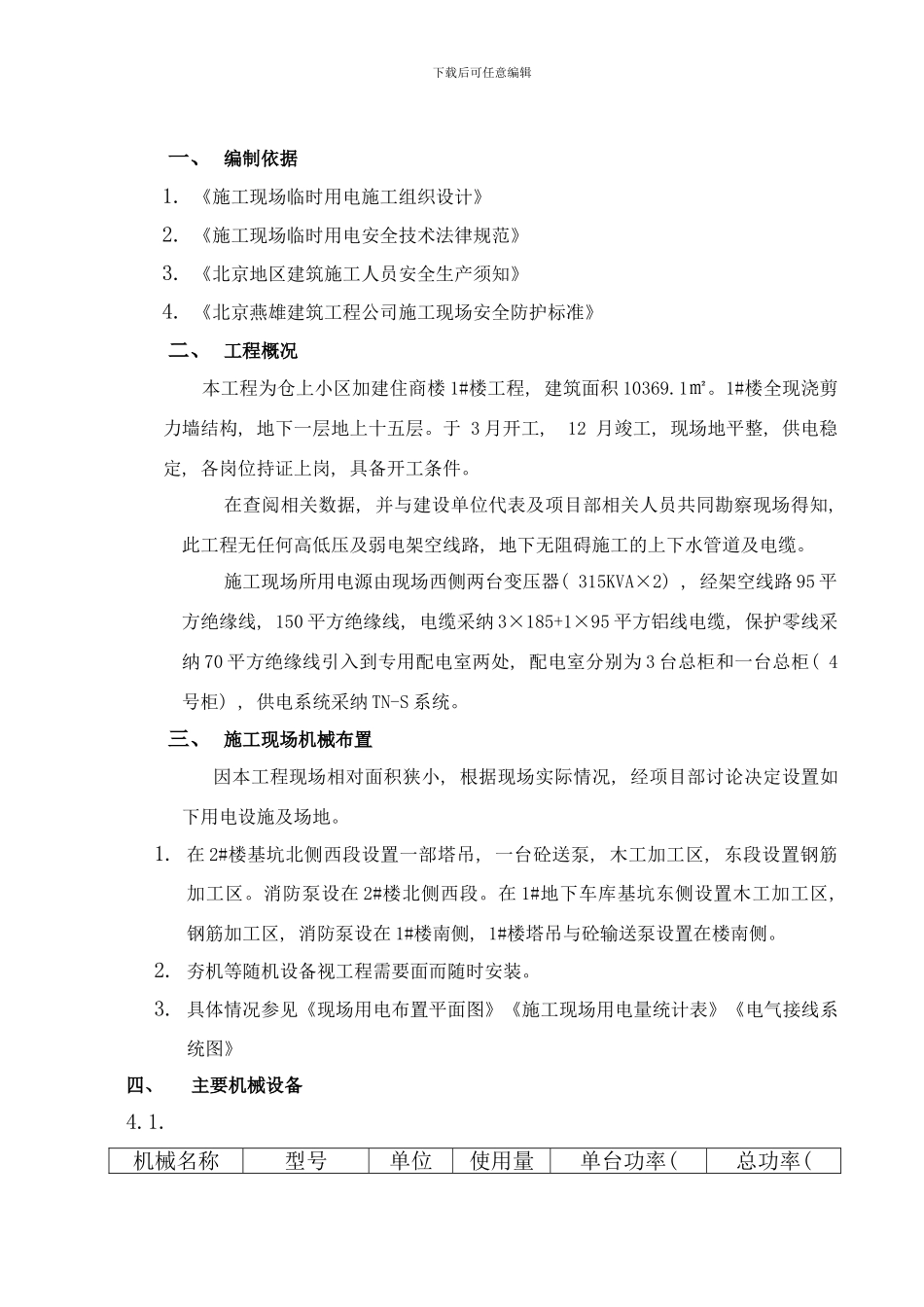

下载后可任意编辑一、 编制依据1
《施工现场临时用电施工组织设计》2
《施工现场临时用电安全技术法律规范》3
《北京地区建筑施工人员安全生产须知》4
《北京燕雄建筑工程公司施工现场安全防护标准》二、 工程概况 本工程为仓上小区加建住商楼 1#楼工程, 建筑面积 10369
1#楼全现浇剪力墙结构, 地下一层地上十五层
于 3 月开工, 12 月竣工, 现场地平整, 供电稳定, 各岗位持证上岗, 具备开工条件
在查阅相关数据, 并与建设单位代表及项目部相关人员共同勘察现场得知, 此工程无任何高低压及弱电架空线路, 地下无阻碍施工的上下水管道及电缆
施工现场所用电源由现场西侧两台变压器( 315KVA×2) , 经架空线路 95 平方绝缘线, 150 平方绝缘线, 电缆采纳 3×185+1×95 平方铝线电缆, 保护零线采纳 70 平方绝缘线引入到专用配电室两处, 配电室分别为 3 台总柜和一台总柜( 4号柜) , 供电系统采纳 TN-S 系统
三、 施工现场机械布置因本工程现场相对面积狭小, 根据现场实际情况, 经项目部讨论决定设置如下用电设施及场地
在 2#楼基坑北侧西段设置一部塔吊, 一台砼送泵, 木工加工区, 东段设置钢筋加工区
消防泵设在 2#楼北侧西段
在 1#地下车库基坑东侧设置木工加工区, 钢筋加工区, 消防泵设在 1#楼南侧, 1#楼塔吊与砼输送泵设置在楼南侧
夯机等随机设备视工程需要面而随时安装
具体情况参见《现场用电布置平面图》《施工现场用电量统计表》《电气接线系统图》四、 主要机械设备4

机械名称型号单位使用量单台功率( 总功率( 下载后可任意编辑KW) KW) 塔式起重机QTZ63-5013台360180砼输送泵HBT60台375225直筋机台29

519钢筋切断机台4312钢筋弯曲机台4312套丝机台4416电锯台
