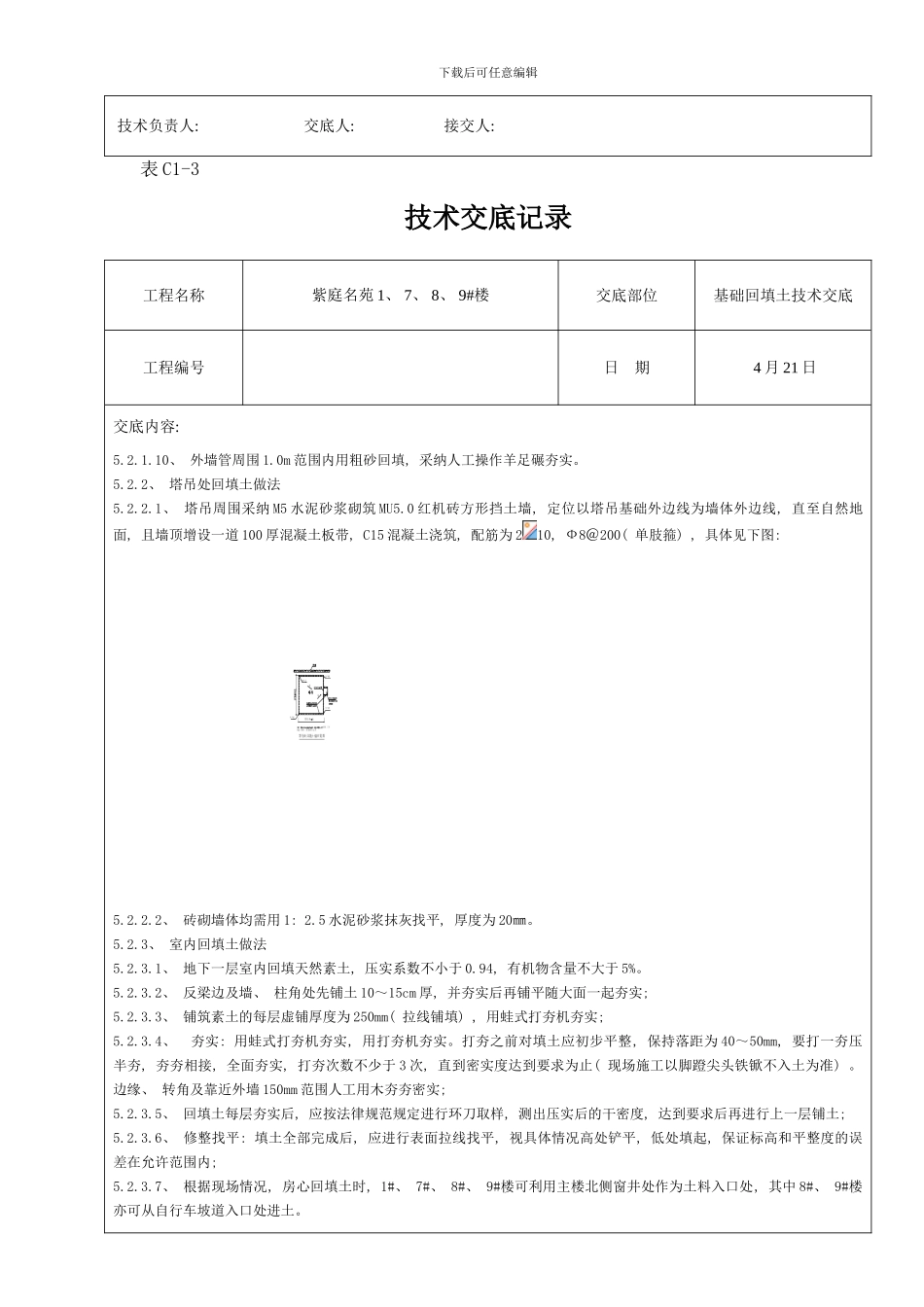

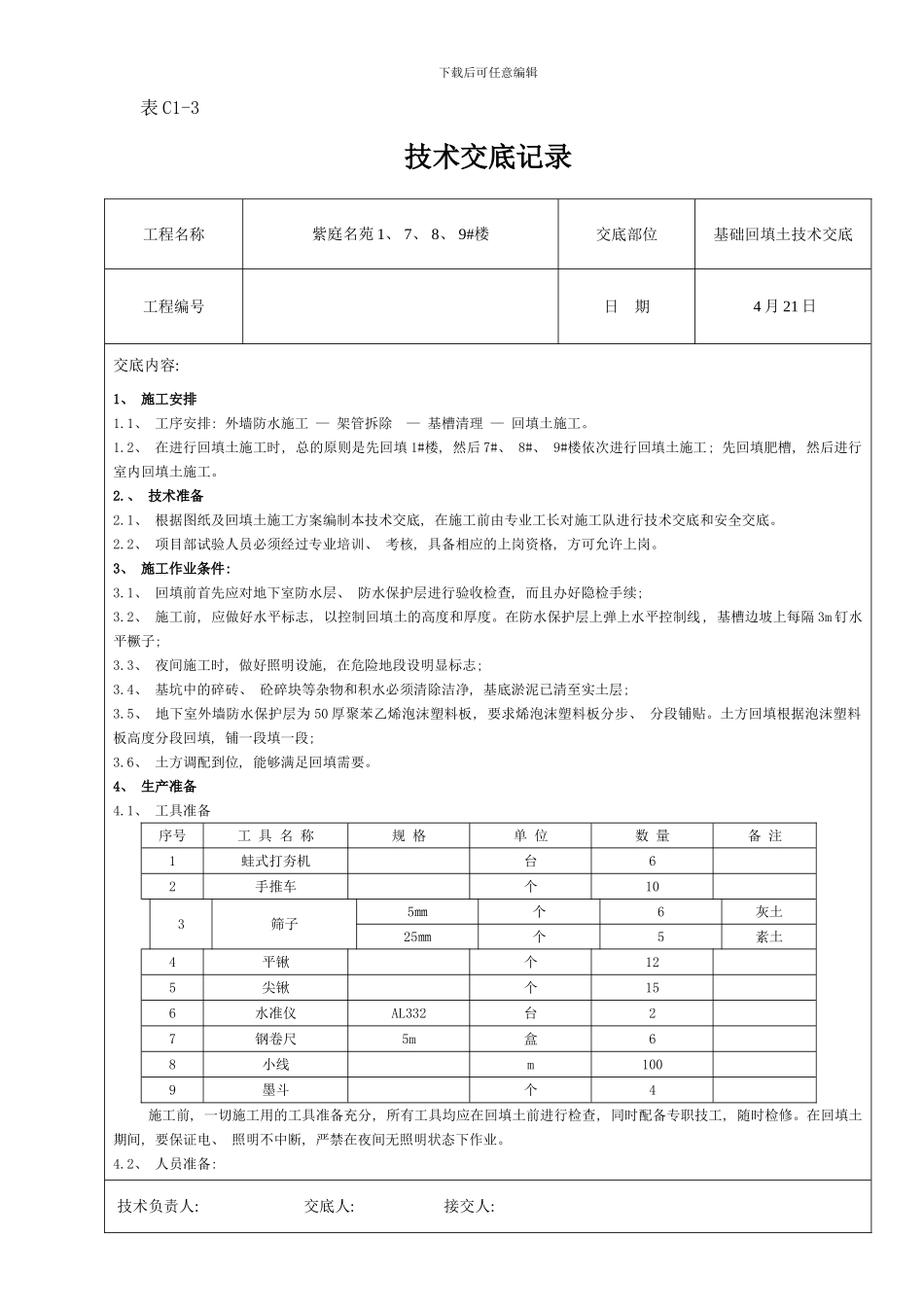

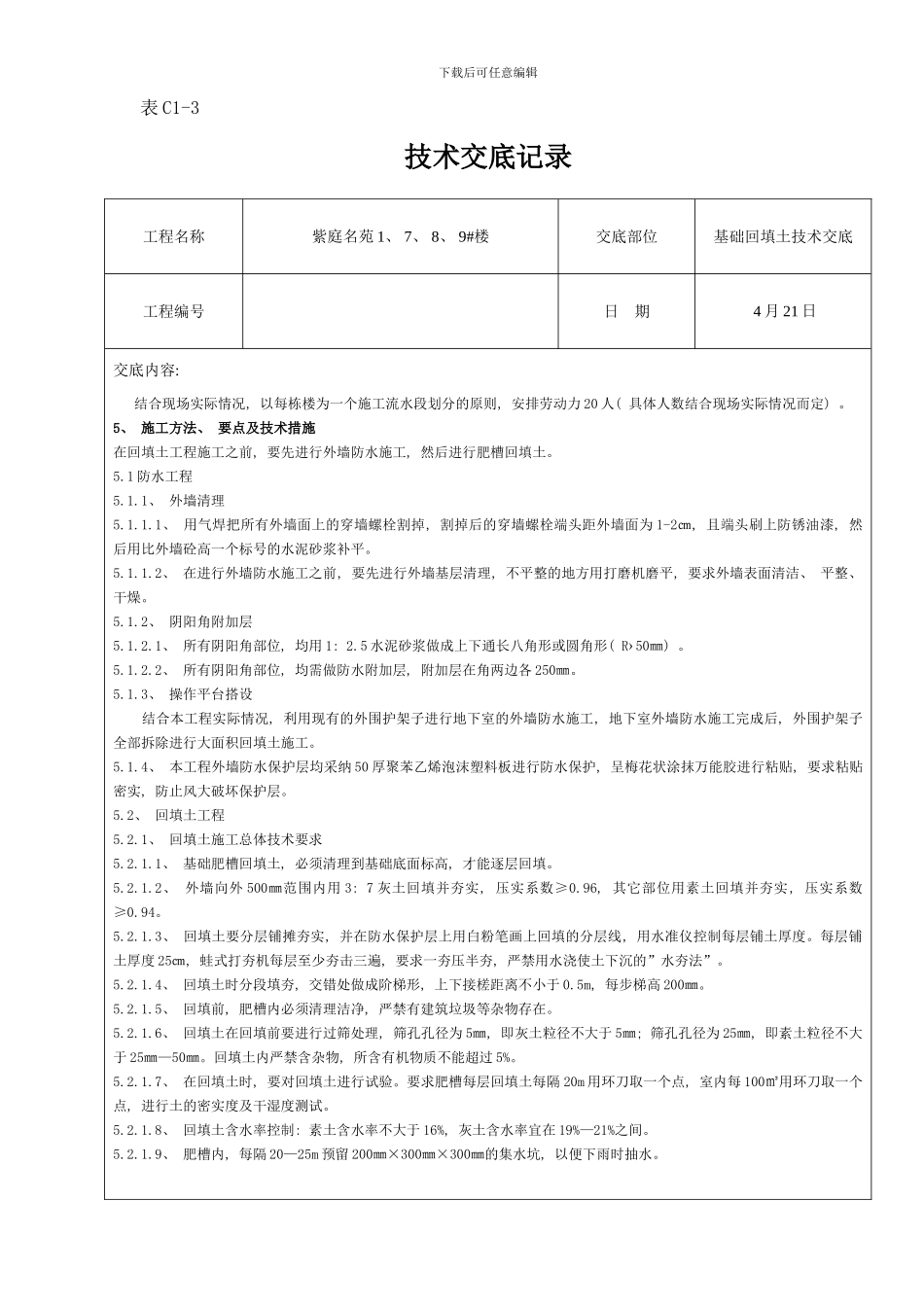

下载后可任意编辑表 C1-3技术交底记录工程名称紫庭名苑 1、 7、 8、 9#楼交底部位基础回填土技术交底工程编号日 期 4 月 21 日交底内容: 1、 施工安排1.1、 工序安排: 外墙防水施工 — 架管拆除 — 基槽清理 — 回填土施工。1.2、 在进行回填土施工时, 总的原则是先回填 1#楼, 然后 7#、 8#、 9#楼依次进行回填土施工; 先回填肥槽, 然后进行室内回填土施工。2.、 技术准备2.1、 根据图纸及回填土施工方案编制本技术交底, 在施工前由专业工长对施工队进行技术交底和安全交底。 2.2、 项目部试验人员必须经过专业培训、 考核, 具备相应的上岗资格, 方可允许上岗。3、 施工作业条件: 3.1、 回填前首先应对地下室防水层、 防水保护层进行验收检查, 而且办好隐检手续; 3.2、 施工前, 应做好水平标志, 以控制回填土的高度和厚度。在防水保护层上弹上水平控制线, 基槽边坡上每隔 3m 钉水平橛子; 3.3、 夜间施工时, 做好照明设施, 在危险地段设明显标志; 3.4、 基坑中的碎砖、 砼碎块等杂物和积水必须清除洁净, 基底淤泥已清至实土层; 3.5、 地下室外墙防水保护层为 50 厚聚苯乙烯泡沫塑料板, 要求烯泡沫塑料板分步、 分段铺贴。土方回填根据泡沫塑料板高度分段回填, 铺一段填一段; 3.6、 土方调配到位, 能够满足回填需要。4、 生产准备4.1、 工具准备序号工 具 名 称规 格单 位数 量备 注1蛙式打夯机台62手推车个103筛子5㎜个6灰土25㎜个5素土4平锹个125尖锹个156水准仪AL332台27钢卷尺5m盒68小线m1009墨斗个4施工前, 一切施工用的工具准备充分, 所有工具均应在回填土前进行检查, 同时配备专职技工, 随时检修。在回填土期间, 要保证电、 照明不中断, 严禁在夜间无照明状态下作业。4.2、 人员准备: 技术负责人: 交底人: 接交人: 下载后可任意编辑表 C1-3技术交底记录工程名称紫庭名苑 1、 7、 8、 9#楼交底部位基础回填土技术交底工程编号日 期 4 月 21 日交底内容: 结合现场实际情况, 以每栋楼为一个施工流水段划分的原则, 安排劳动力 20 人( 具体人数结合现场实际情况而定) 。5、 施工方法、 要点及技术措施在回填土工程施工之前, 要先进行外墙防水施工, 然后进行肥槽回填土。5.1 防水工程5.1.1、 外墙清理5.1.1.1、 用气焊把所有外墙面上的穿墙螺栓割掉, 割掉后的穿墙螺栓端头距外墙面为 1-2㎝, 且端头刷上防锈油漆, 然后用比外...
