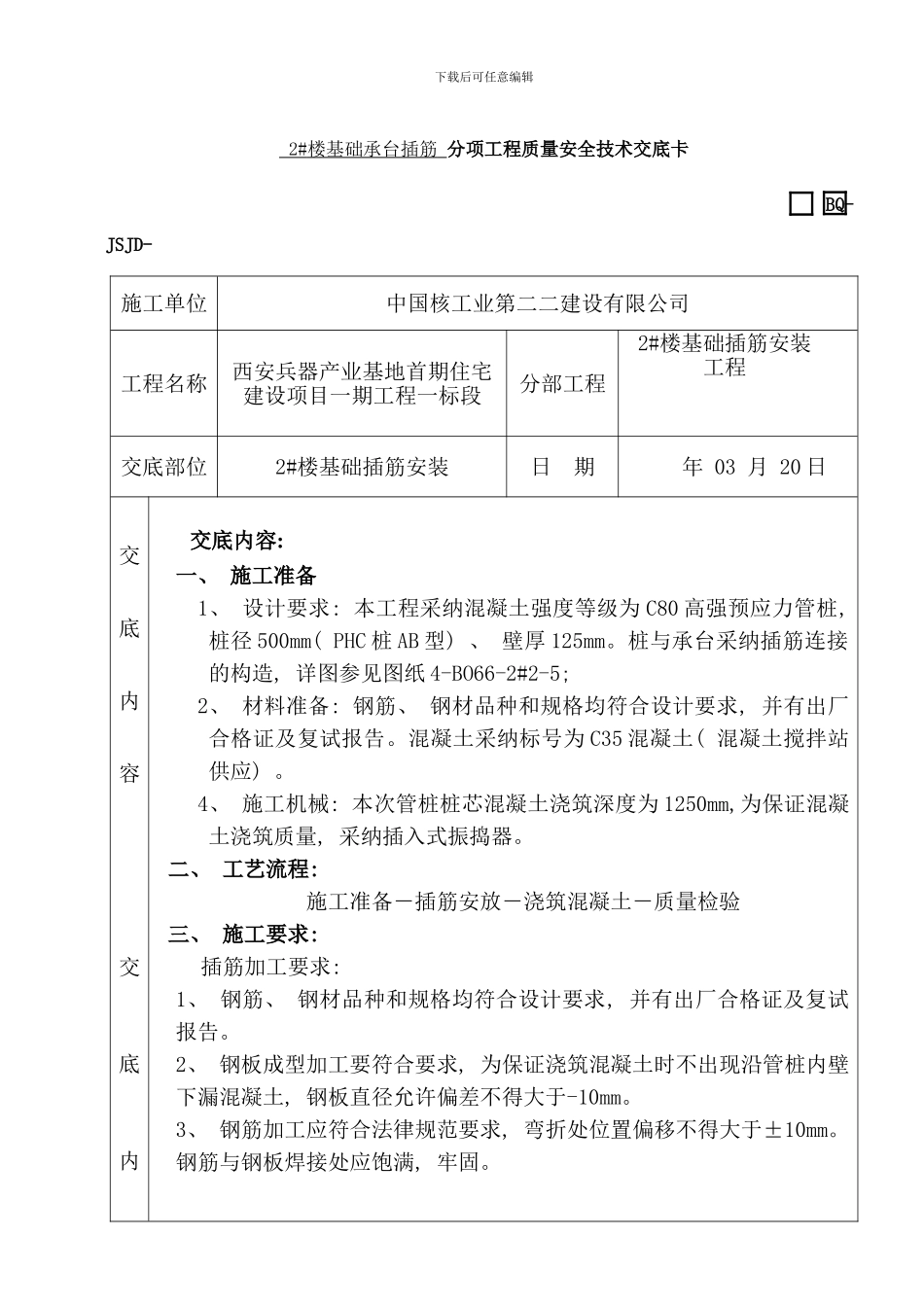

下载后可任意编辑 2# 楼基础承台插筋 分项工程质量安全技术交底卡BQ-JSJD- 施工单位中国核工业第二二建设有限公司工程名称西安兵器产业基地首期住宅建设项目一期工程一标段分部工程2#楼基础插筋安装工程交底部位2#楼基础插筋安装日 期 年 03 月 20 日交底内容交底内交底内容: 一、 施工准备1、 设计要求: 本工程采纳混凝土强度等级为 C80 高强预应力管桩, 桩径 500mm( PHC 桩 AB 型) 、 壁厚 125mm
桩与承台采纳插筋连接的构造, 详图参见图纸 4-BO66-2#2-5; 2、 材料准备: 钢筋、 钢材品种和规格均符合设计要求, 并有出厂合格证及复试报告
混凝土采纳标号为 C35 混凝土( 混凝土搅拌站供应)
4、 施工机械: 本次管桩桩芯混凝土浇筑深度为 1250mm,为保证混凝土浇筑质量, 采纳插入式振捣器
二、 工艺流程: 施工准备-插筋安放-浇筑混凝土-质量检验三、 施工要求: 插筋加工要求: 1、 钢筋、 钢材品种和规格均符合设计要求, 并有出厂合格证及复试报告
2、 钢板成型加工要符合要求, 为保证浇筑混凝土时不出现沿管桩内壁下漏混凝土, 钢板直径允许偏差不得大于-10mm
3、 钢筋加工应符合法律规范要求, 弯折处位置偏移不得大于±10mm
钢筋与钢板焊接处应饱满, 牢固

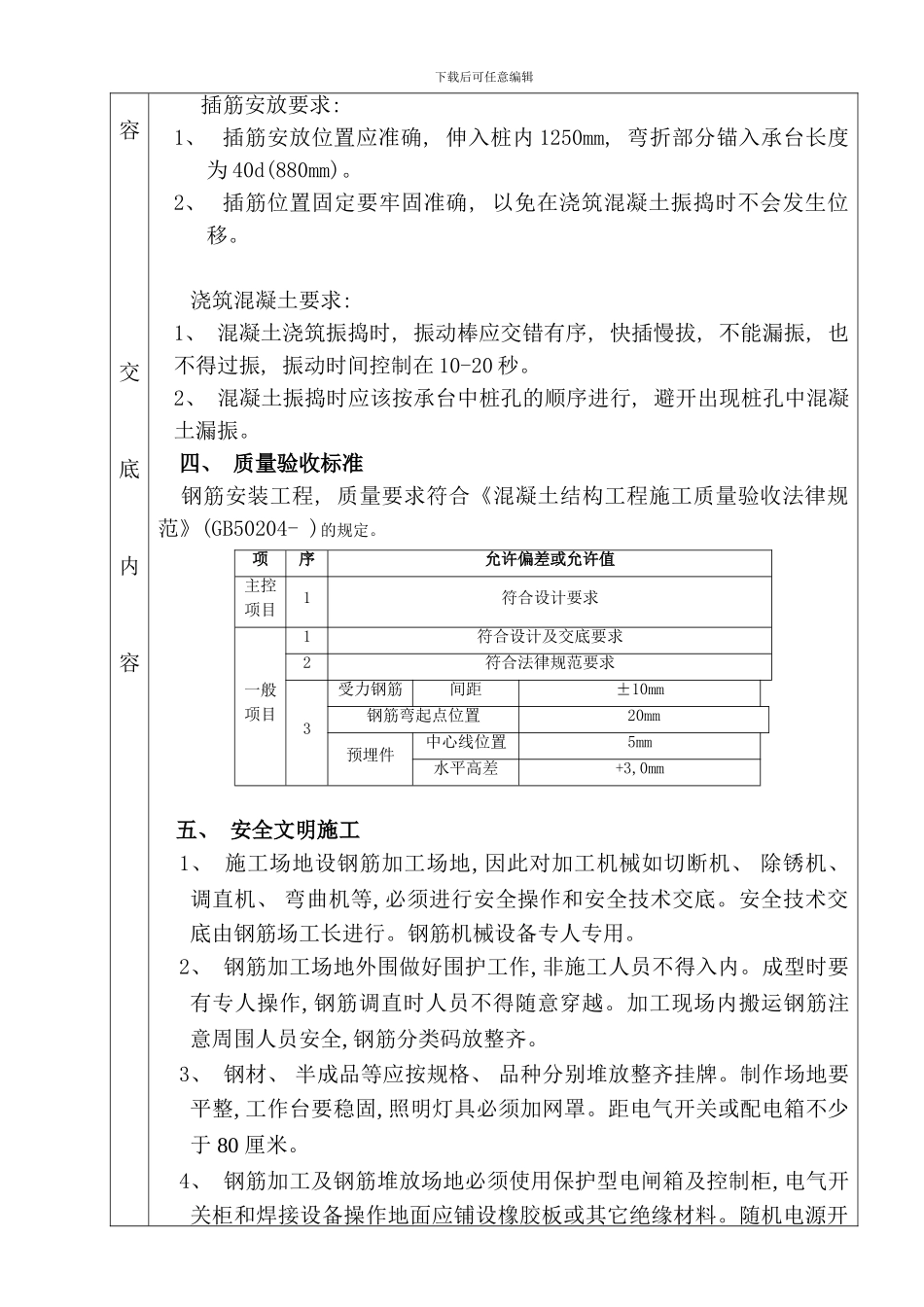

下载后可任意编辑容交底内容插筋安放要求: 1、 插筋安放位置应准确, 伸入桩内 1250mm, 弯折部分锚入承台长度为 40d(880mm)
2、 插筋位置固定要牢固准确, 以免在浇筑混凝土振捣时不会发生位移
浇筑混凝土要求: 1、 混凝土浇筑振捣时, 振动棒应交错有序, 快插慢拔, 不能漏振, 也不得过振, 振动时间控制在 10-20 秒
2、 混凝土振捣时应该按承台中桩孔的顺序进行, 避开出现桩孔中混凝土漏振

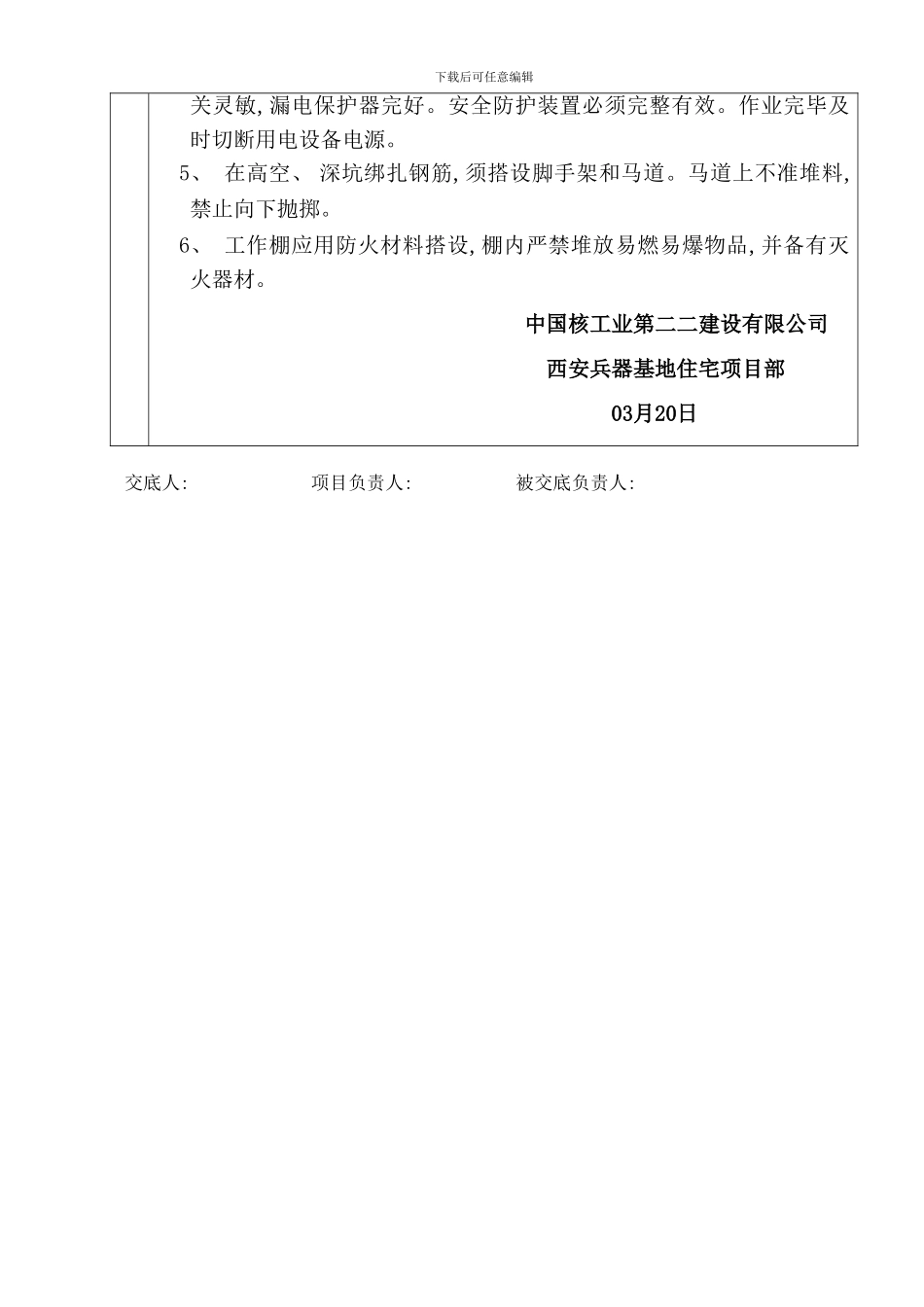

四、 质量验收标准 钢筋安装工程, 质量要
