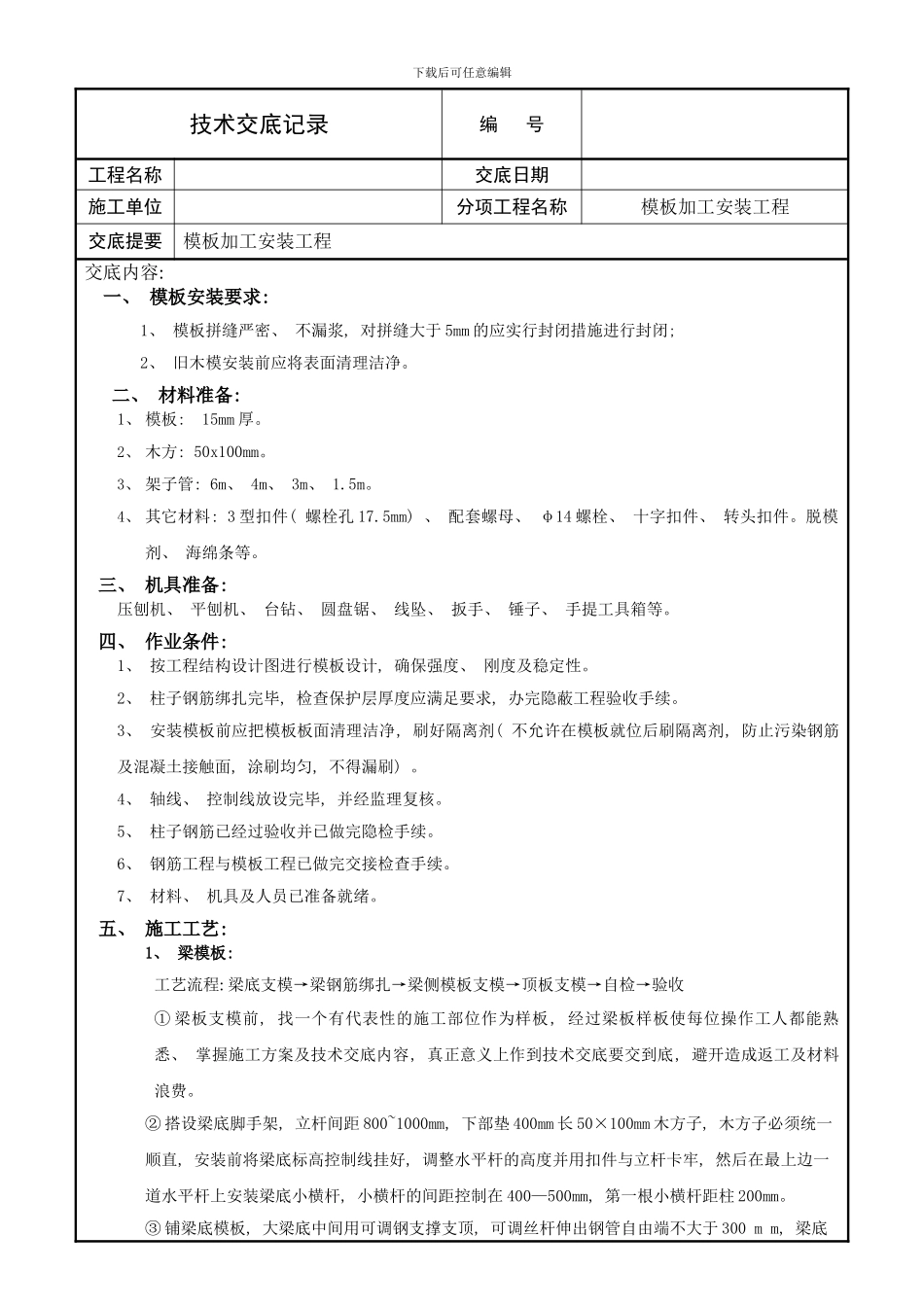

下载后可任意编辑技术交底记录编 号工程名称交底日期施工单位分项工程名称模板加工安装工程交底提要模板加工安装工程交底内容: 一、 模板安装要求: 1、 模板拼缝严密、 不漏浆, 对拼缝大于 5mm 的应实行封闭措施进行封闭; 2、 旧木模安装前应将表面清理洁净
二、 材料准备: 1、 模板: 15mm 厚
2、 木方: 50x100mm
3、 架子管: 6m、 4m、 3m、 1
4、 其它材料: 3 型扣件( 螺栓孔 17
5mm) 、 配套螺母、 φ14 螺栓、 十字扣件、 转头扣件
脱模剂、 海绵条等
三、 机具准备: 压刨机、 平刨机、 台钻、 圆盘锯、 线坠、 扳手、 锤子、 手提工具箱等
四、 作业条件: 1、 按工程结构设计图进行模板设计, 确保强度、 刚度及稳定性
2、 柱子钢筋绑扎完毕, 检查保护层厚度应满足要求, 办完隐蔽工程验收手续
3、 安装模板前应把模板板面清理洁净, 刷好隔离剂( 不允许在模板就位后刷隔离剂, 防止污染钢筋及混凝土接触面, 涂刷均匀, 不得漏刷)
4、 轴线、 控制线放设完毕, 并经监理复核
5、 柱子钢筋已经过验收并已做完隐检手续
6、 钢筋工程与模板工程已做完交接检查手续
7、 材料、 机具及人员已准备就绪
五、 施工工艺: 1、 梁模板:工艺流程: 梁底支模→梁钢筋绑扎→梁侧模板支模→顶板支模→自检→验收① 梁板支模前, 找一个有代表性的施工部位作为样板, 经过梁板样板使每位操作工人都能熟悉、 掌握施工方案及技术交底内容, 真正意义上作到技术交底要交到底, 避开造成返工及材料浪费
② 搭设梁底脚手架, 立杆间距 800~1000mm, 下部垫 400mm 长 50×100mm 木方子, 木方子必须统一顺直, 安装前将梁底标高控制线挂好, 调整水平杆的高度并用扣件与立杆卡牢, 然后在最上边一道水平杆上安装梁底小横杆, 小
