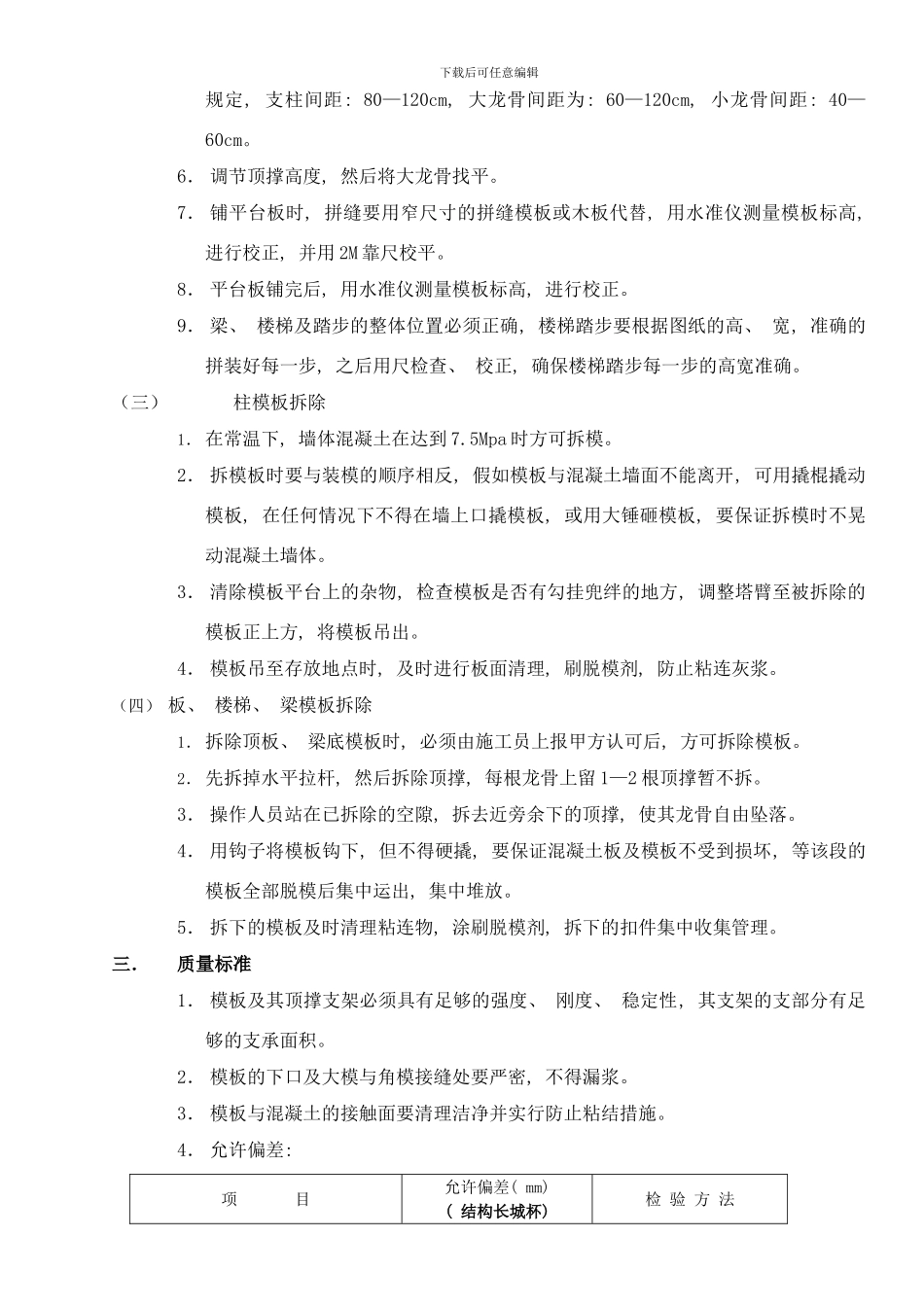

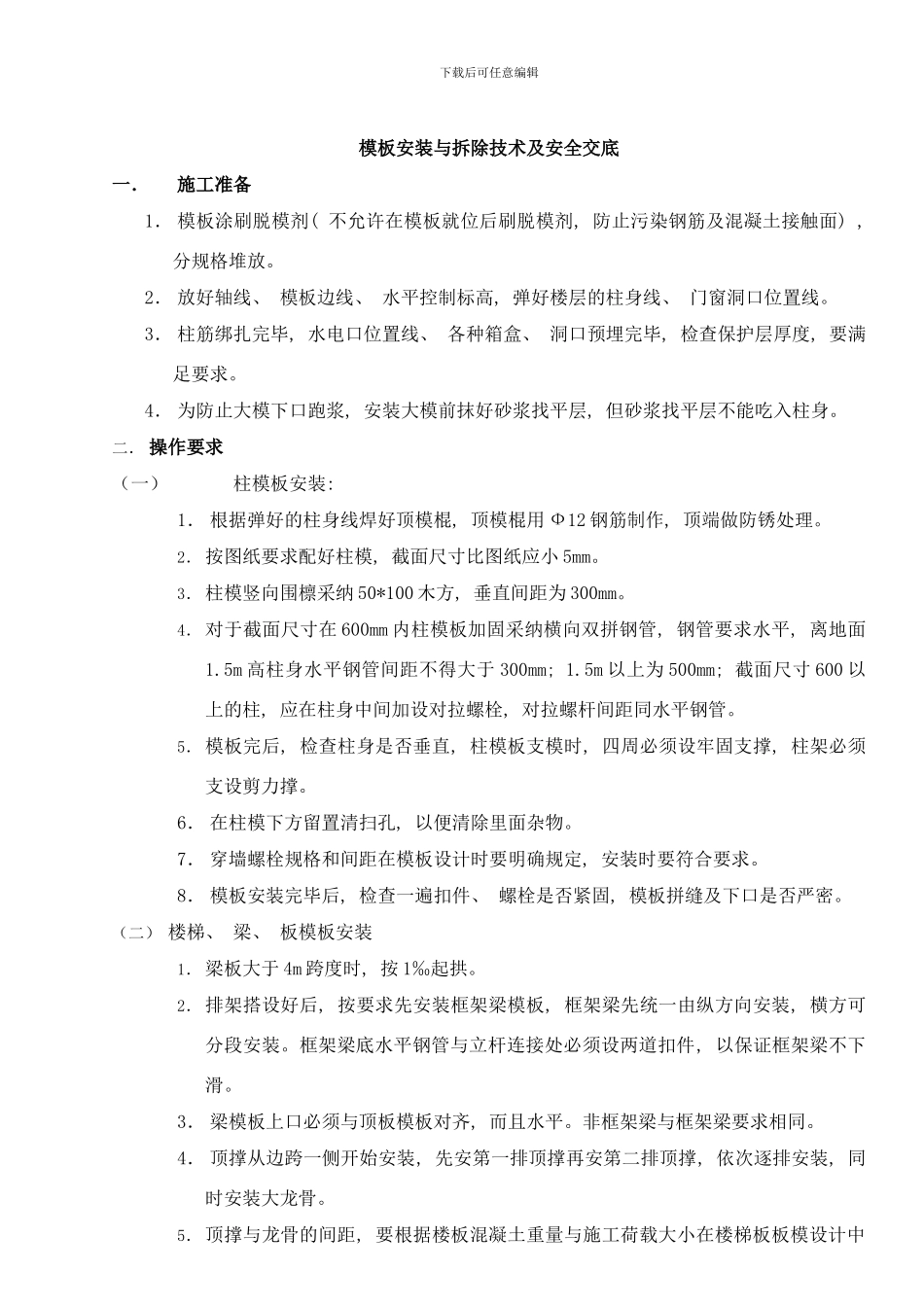

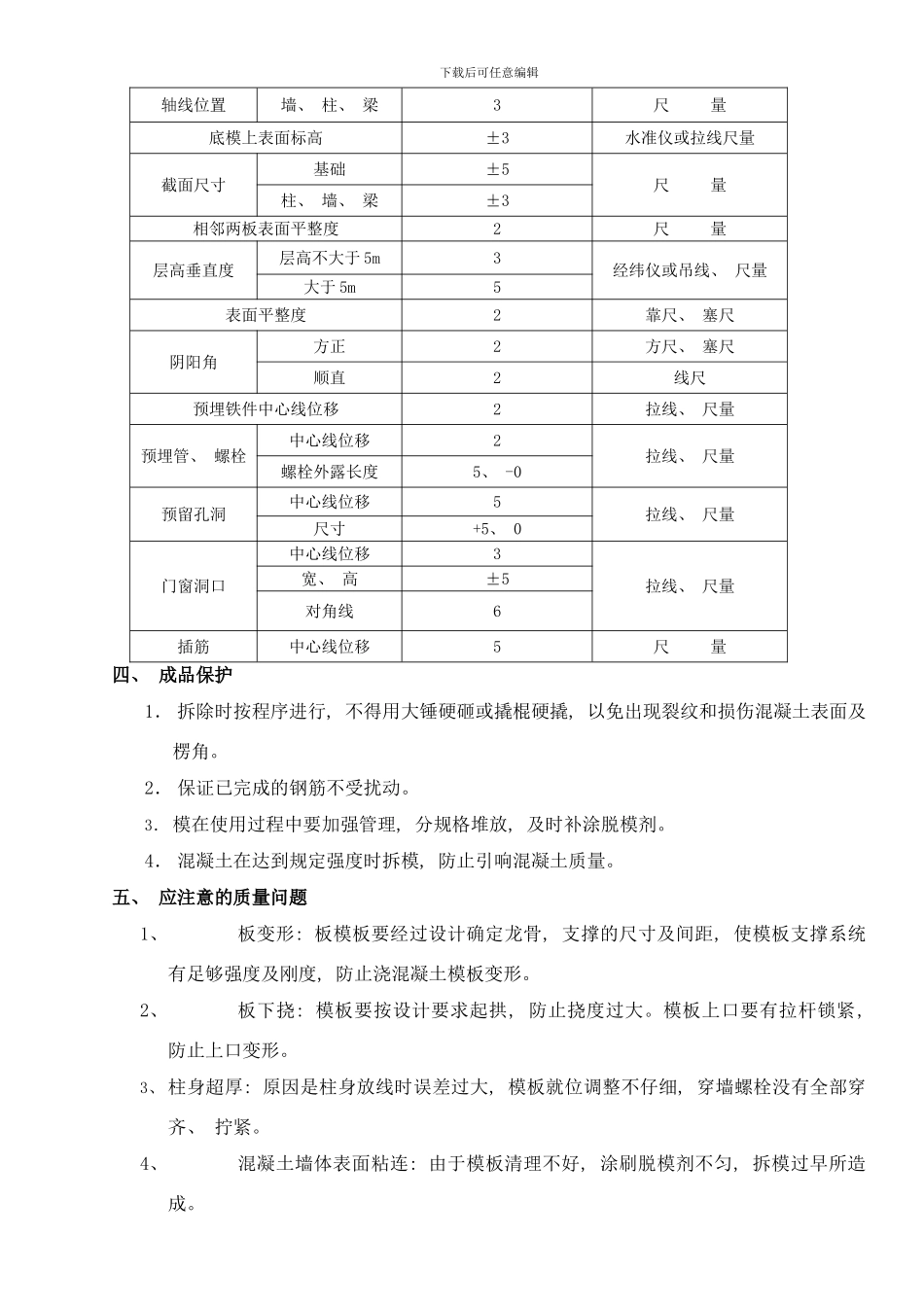

下载后可任意编辑模板安装与拆除技术及安全交底一.施工准备1. 模板涂刷脱模剂( 不允许在模板就位后刷脱模剂, 防止污染钢筋及混凝土接触面) , 分规格堆放
2. 放好轴线、 模板边线、 水平控制标高, 弹好楼层的柱身线、 门窗洞口位置线
3. 柱筋绑扎完毕, 水电口位置线、 各种箱盒、 洞口预埋完毕, 检查保护层厚度, 要满足要求
4. 为防止大模下口跑浆, 安装大模前抹好砂浆找平层, 但砂浆找平层不能吃入柱身
二. 操作要求(一)柱模板安装: 1. 根据弹好的柱身线焊好顶模棍, 顶模棍用 Ф12 钢筋制作, 顶端做防锈处理
2. 按图纸要求配好柱模, 截面尺寸比图纸应小 5mm
3. 柱模竖向围檩采纳 50*100 木方, 垂直间距为 300mm
4. 对于截面尺寸在 600mm 内柱模板加固采纳横向双拼钢管, 钢管要求水平, 离地面1
5m 高柱身水平钢管间距不得大于 300mm; 1
5m 以上为 500mm; 截面尺寸 600 以上的柱, 应在柱身中间加设对拉螺栓, 对拉螺杆间距同水平钢管
5. 模板完后, 检查柱身是否垂直, 柱模板支模时, 四周必须设牢固支撑, 柱架必须支设剪力撑
6. 在柱模下方留置清扫孔, 以便清除里面杂物
7. 穿墙螺栓规格和间距在模板设计时要明确规定, 安装时要符合要求
8. 模板安装完毕后, 检查一遍扣件、 螺栓是否紧固, 模板拼缝及下口是否严密
(二) 楼梯、 梁、 板模板安装1. 梁板大于 4m 跨度时, 按 1‰起拱
2. 排架搭设好后, 按要求先安装框架梁模板, 框架梁先统一由纵方向安装, 横方可分段安装
框架梁底水平钢管与立杆连接处必须设两道扣件, 以保证框架梁不下滑
3. 梁模板上口必须与顶板模板对齐, 而且水平
非框架梁与框架梁要求相同
4. 顶撑从边跨一侧开始安装, 先安第一排顶撑再安第二排顶撑, 依次逐排安装, 同时安
