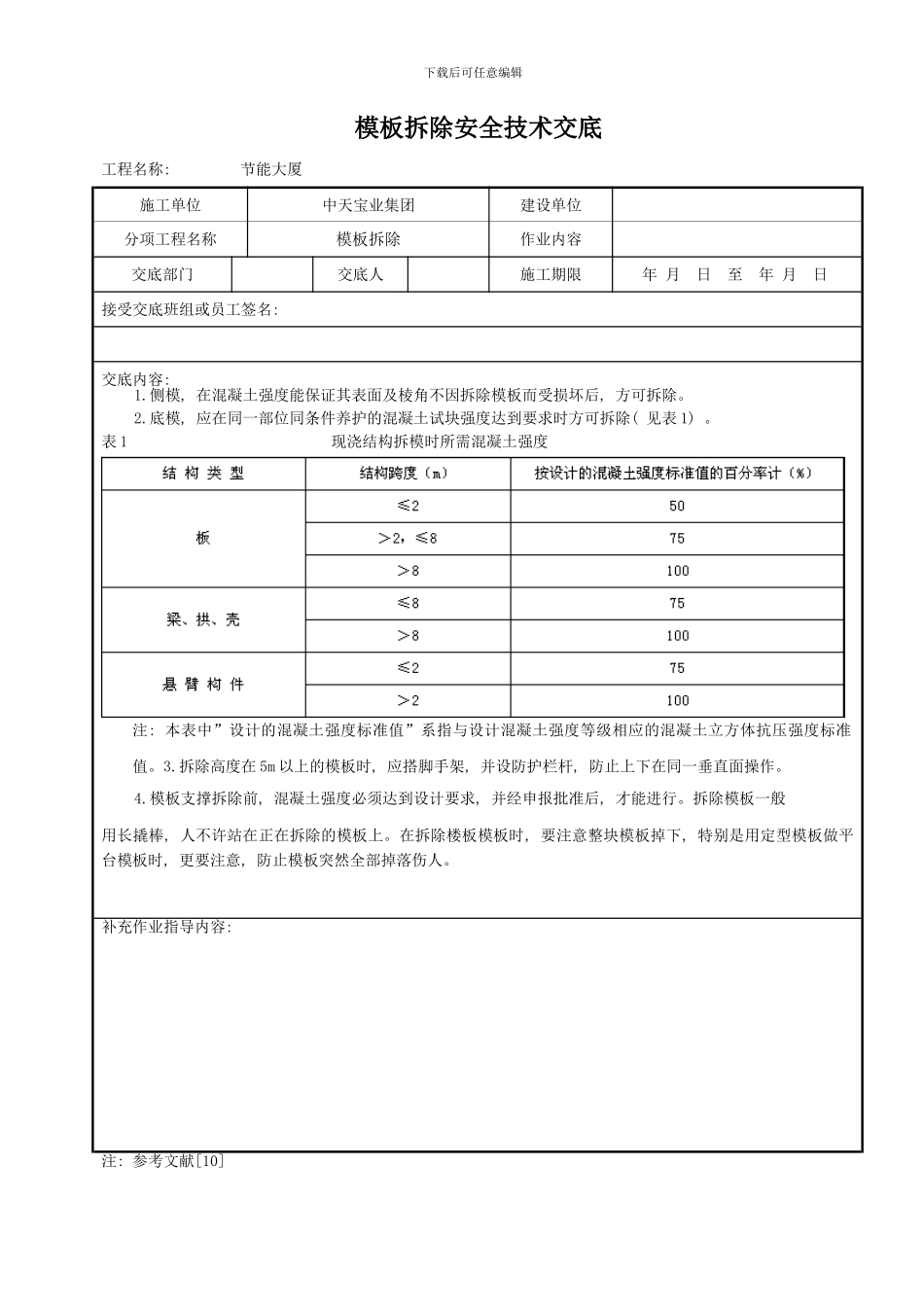

下载后可任意编辑模板拆除安全技术交底工程名称: 节能大厦施工单位中天宝业集团建设单位分项工程名称模板拆除作业内容交底部门交底人施工期限年 月 日 至 年 月 日接受交底班组或员工签名: 交底内容: 1
侧模, 在混凝土强度能保证其表面及棱角不因拆除模板而受损坏后, 方可拆除
底模, 应在同一部位同条件养护的混凝土试块强度达到要求时方可拆除( 见表 1)
表 1 现浇结构拆模时所需混凝土强度注: 本表中”设计的混凝土强度标准值”系指与设计混凝土强度等级相应的混凝土立方体抗压强度标准值
拆除高度在 5m 以上的模板时, 应搭脚手架, 并设防护栏杆, 防止上下在同一垂直面操作
模板支撑拆除前, 混凝土强度必须达到设计要求, 并经申报批准后, 才能进行
拆除模板一般用长撬棒, 人不许站在正在拆除的模板上
在拆除楼板模板时, 要注意整块模板掉下, 特别是用定型模板做平台模板时, 更要注意, 防止模板突然全部掉落伤人

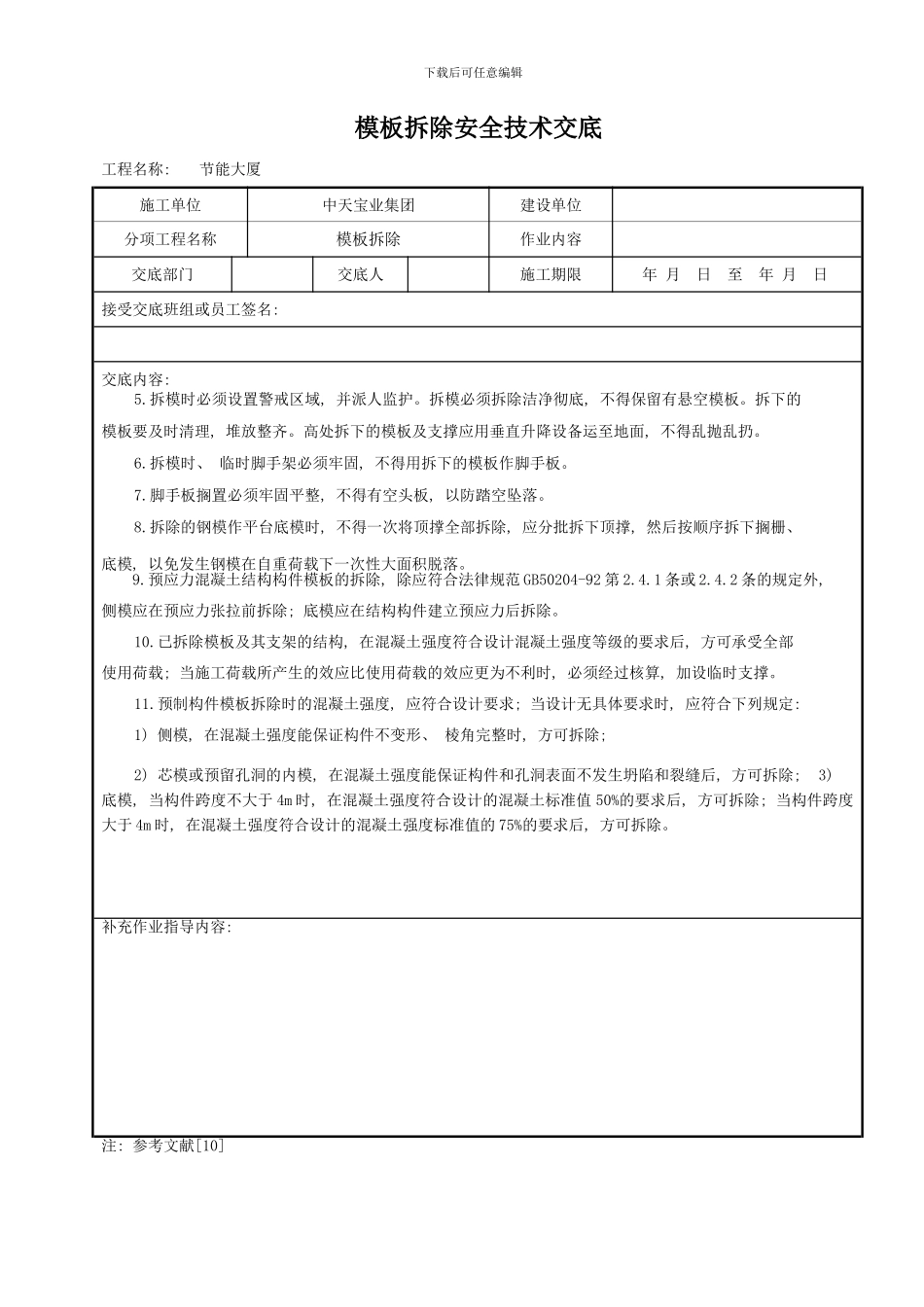

补充作业指导内容: 注: 参考文献[10]下载后可任意编辑模板拆除安全技术交底工程名称: 节能大厦施工单位中天宝业集团建设单位分项工程名称模板拆除作业内容交底部门交底人施工期限年 月 日 至 年 月 日接受交底班组或员工签名: 交底内容: 5
拆模时必须设置警戒区域, 并派人监护
拆模必须拆除洁净彻底, 不得保留有悬空模板
拆下的模板要及时清理, 堆放整齐
高处拆下的模板及支撑应用垂直升降设备运至地面, 不得乱抛乱扔
拆模时、 临时脚手架必须牢固, 不得用拆下的模板作脚手板
脚手板搁置必须牢固平整, 不得有空头板, 以防踏空坠落
拆除的钢模作平台底模时, 不得一次将顶撑全部拆除, 应分批拆下顶撑, 然后按顺序拆下搁栅、 底模, 以免发生钢模在自重荷载下一次性大面积脱落
预应力混凝土结构构件模板的拆除, 除应符合法律规范 GB50204-92
