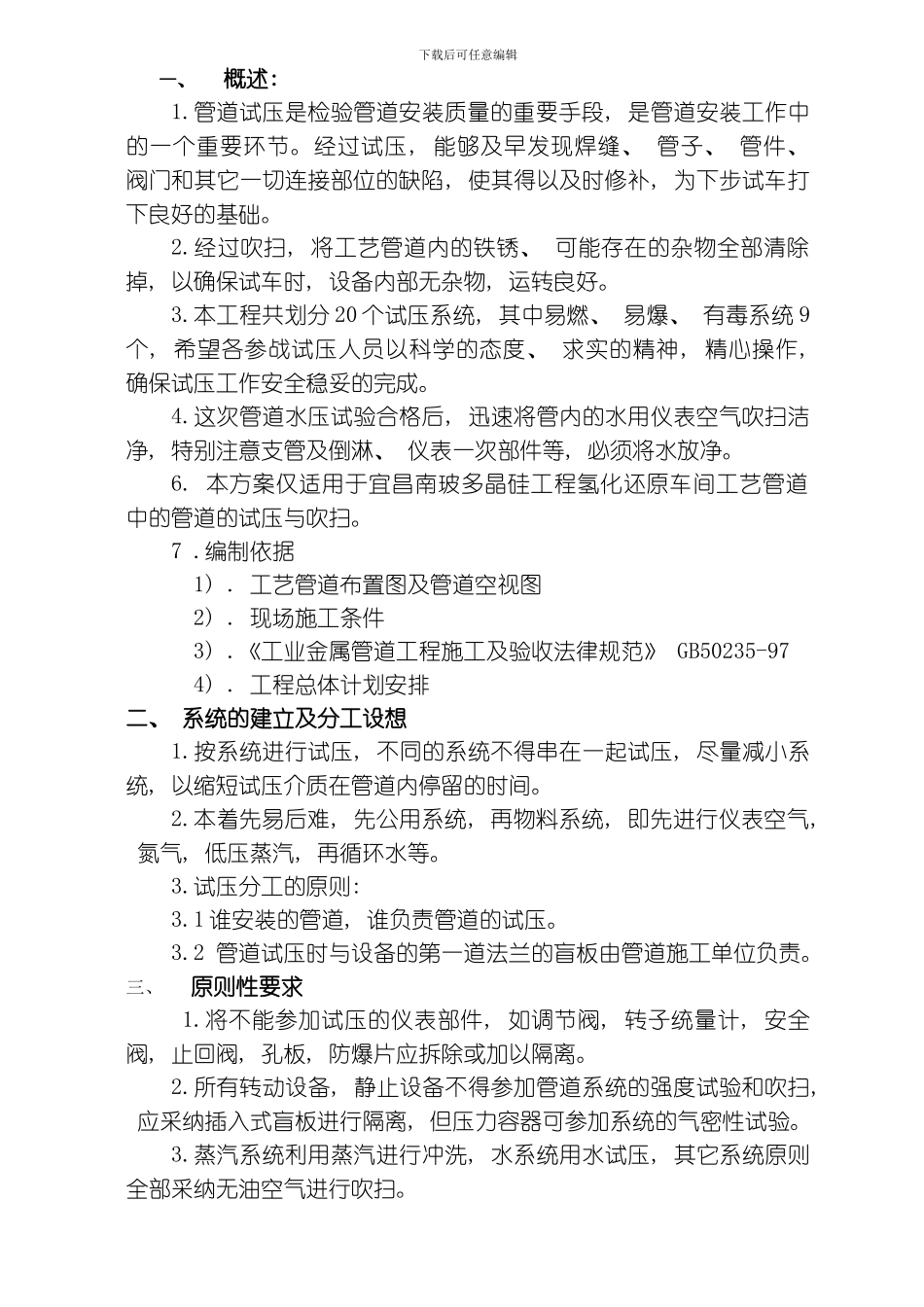

下载后可任意编辑一、概述: 1
管道试压是检验管道安装质量的重要手段, 是管道安装工作中的一个重要环节
经过试压, 能够及早发现焊缝、 管子、 管件、 阀门和其它一切连接部位的缺陷, 使其得以及时修补, 为下步试车打下良好的基础
经过吹扫, 将工艺管道内的铁锈、 可能存在的杂物全部清除掉, 以确保试车时, 设备内部无杂物, 运转良好
本工程共划分 20 个试压系统, 其中易燃、 易爆、 有毒系统 9个, 希望各参战试压人员以科学的态度、 求实的精神, 精心操作, 确保试压工作安全稳妥的完成
这次管道水压试验合格后, 迅速将管内的水用仪表空气吹扫洁净, 特别注意支管及倒淋、 仪表一次部件等, 必须将水放净
本方案仅适用于宜昌南玻多晶硅工程氢化还原车间工艺管道中的管道的试压与吹扫
编制依据1)
工艺管道布置图及管道空视图2)
现场施工条件3)
《工业金属管道工程施工及验收法律规范》 GB50235-974)
工程总体计划安排二、 系统的建立及分工设想1
按系统进行试压, 不同的系统不得串在一起试压, 尽量减小系统, 以缩短试压介质在管道内停留的时间
本着先易后难, 先公用系统, 再物料系统, 即先进行仪表空气, 氮气, 低压蒸汽, 再循环水等
试压分工的原则: 3
1 谁安装的管道, 谁负责管道的试压
2 管道试压时与设备的第一道法兰的盲板由管道施工单位负责
三、原则性要求1
将不能参加试压的仪表部件, 如调节阀, 转子统量计, 安全阀, 止回阀, 孔板, 防爆片应拆除或加以隔离
所有转动设备, 静止设备不得参加管道系统的强度试验和吹扫, 应采纳插入式盲板进行隔离, 但压力容器可参加系统的气密性试验
蒸汽系统利用蒸汽进行冲洗, 水系统用水试压, 其它系统原则全部采纳无油空气进行吹扫
下载后可任意编辑4
所有转动设备入口
