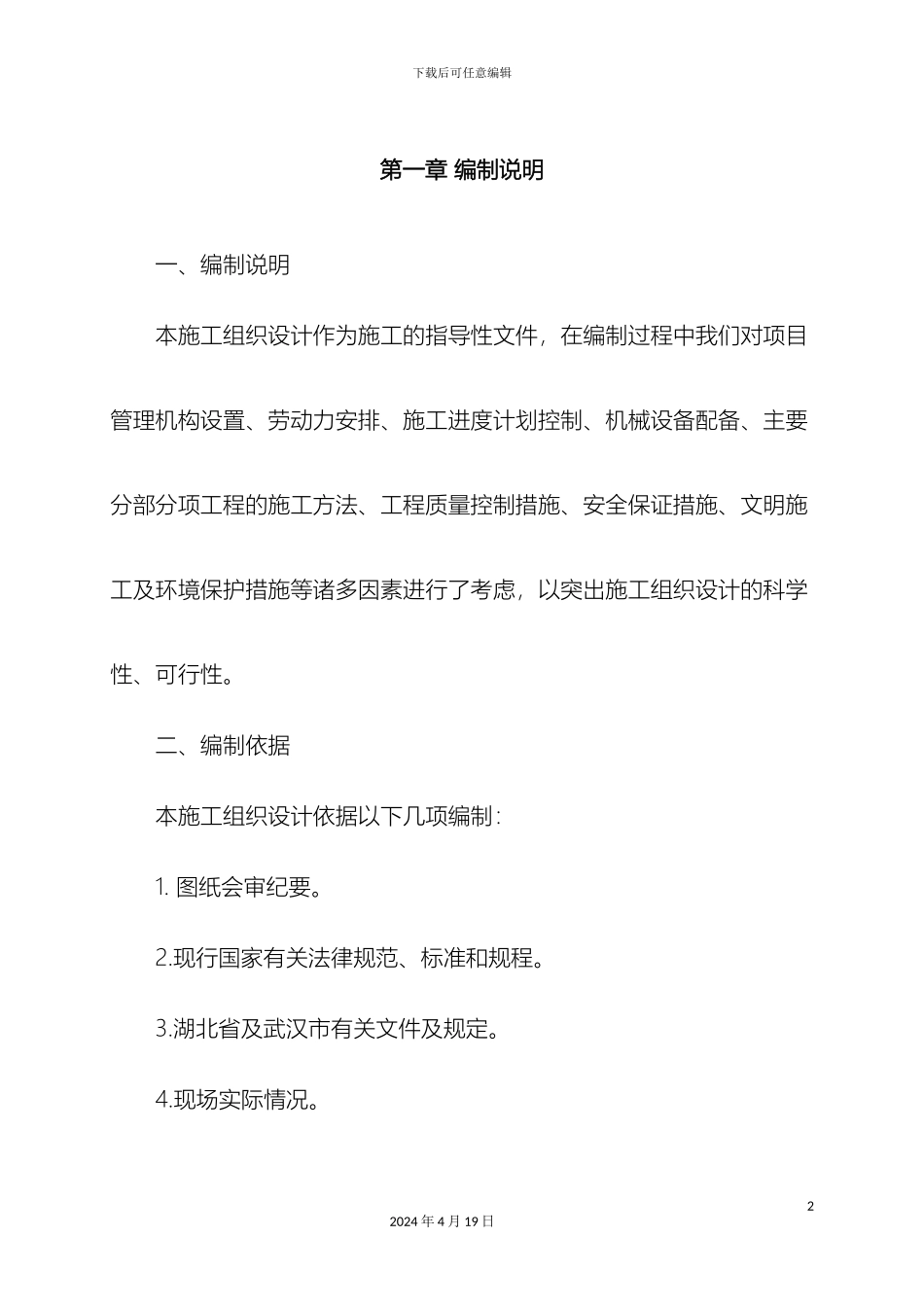

下载后可任意编辑水电工程施工方案12024 年 4 月 19 日下载后可任意编辑第一章 编制说明一、编制说明本施工组织设计作为施工的指导性文件,在编制过程中我们对项目管理机构设置、劳动力安排、施工进度计划控制、机械设备配备、主要分部分项工程的施工方法、工程质量控制措施、安全保证措施、文明施工及环境保护措施等诸多因素进行了考虑,以突出施工组织设计的科学性、可行性
二、编制依据本施工组织设计依据以下几项编制:1
图纸会审纪要
现行国家有关法律规范、标准和规程
湖北省及武汉市有关文件及规定
现场实际情况

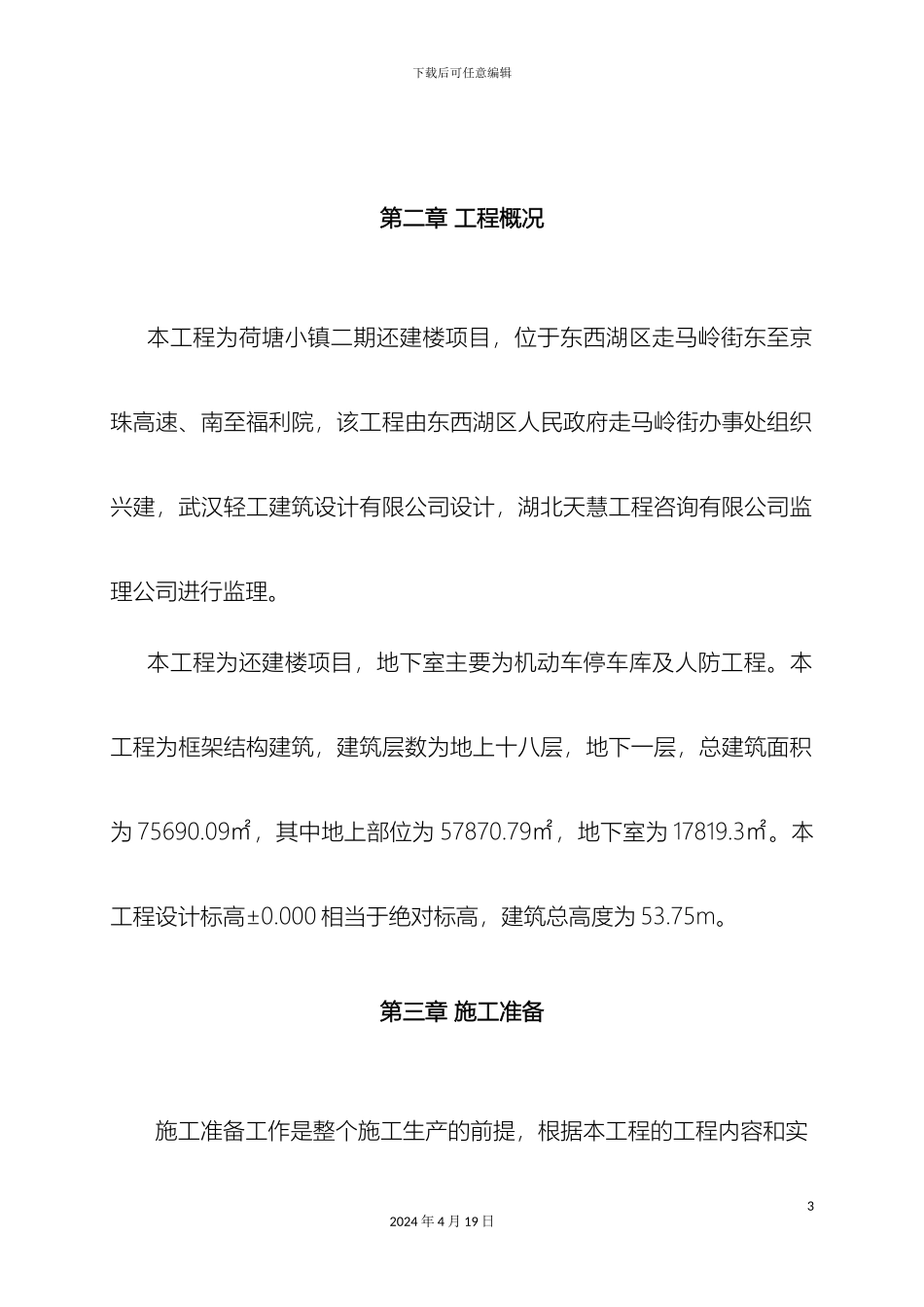

22024 年 4 月 19 日下载后可任意编辑第二章 工程概况本工程为荷塘小镇二期还建楼项目,位于东西湖区走马岭街东至京珠高速、南至福利院,该工程由东西湖区人民政府走马岭街办事处组织兴建,武汉轻工建筑设计有限公司设计,湖北天慧工程咨询有限公司监理公司进行监理
本工程为还建楼项目,地下室主要为机动车停车库及人防工程
本工程为框架结构建筑,建筑层数为地上十八层,地下一层,总建筑面积为 75690
09㎡,其中地上部位为 57870
79㎡,地下室为 17819
本工程设计标高±0
000 相当于绝对标高,建筑总高度为 53
第三章 施工准备施工准备工作是整个施工生产的前提,根据本工程的工程内容和实32024 年 4 月 19 日下载后可任意编辑际情况公司以及项目部共同制定施工的准备计划
为工程顺利进展打下良好的基础
一、劳动力组织本工程工程量大,工期短,所需要的劳动力数量多
工种包括管工、钳工、起重工、电焊工、气焊工、电工、保温防腐工等
根据施工进度计划制定劳动力需求计划,组织人员进场,安排生活,登记并进行进场教育
二、技术准备工程准备阶段包括收集工程资料,详细讨论工程项目、工程数量、工艺流程、工艺特点、质量标准、进度要求、图纸文件、设备订货、材料供应、
