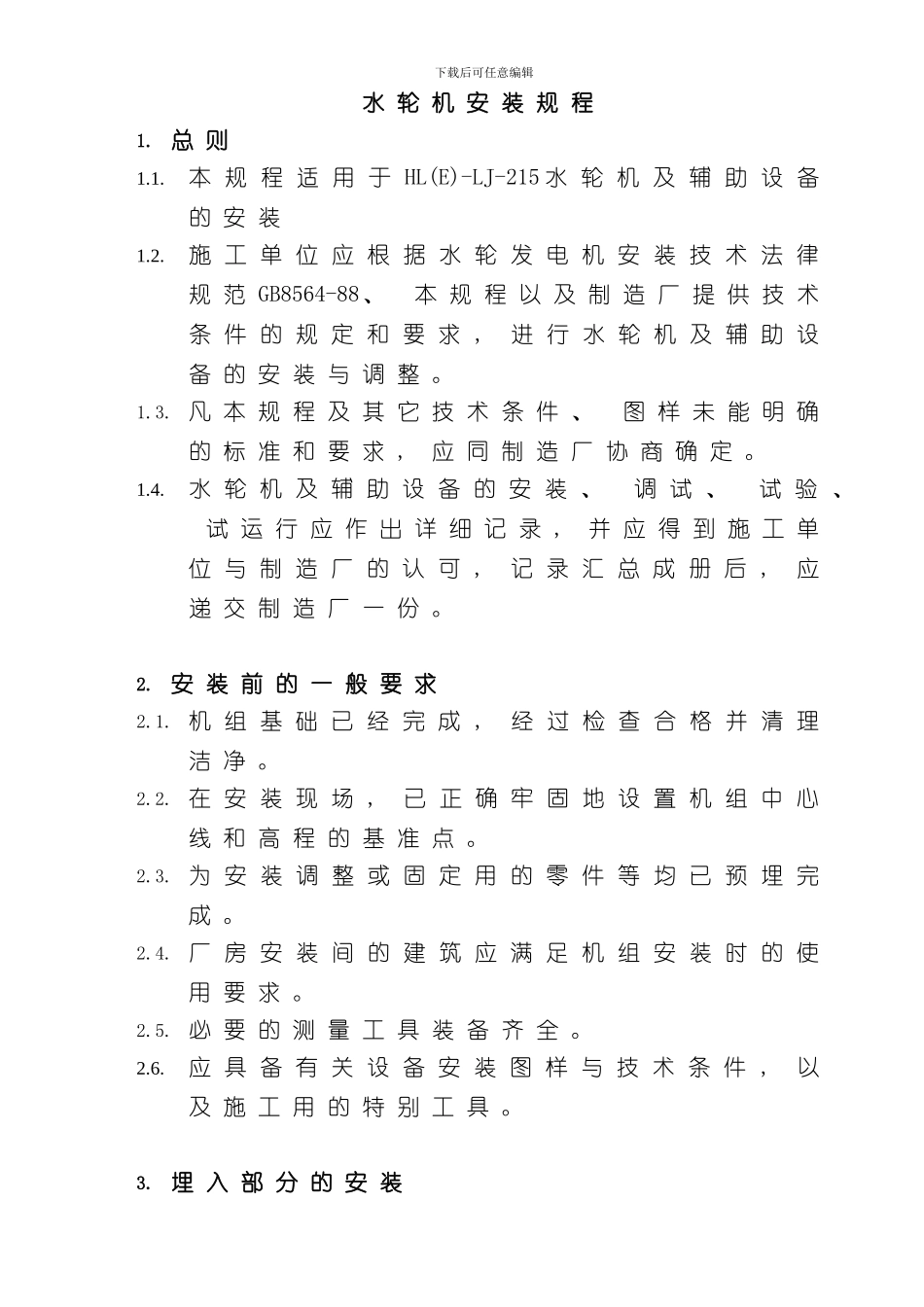

下载后可任意编辑水 轮 机 安 装 规 程1
本 规 程 适 用 于 HL(E)-LJ-215 水 轮 机 及 辅 助 设 备的 安 装1
施 工 单 位 应 根 据 水 轮 发 电 机 安 装 技 术 法 律规 范 GB8564-88、 本 规 程 以 及 制 造 厂 提 供 技 术条 件 的 规 定 和 要 求 , 进 行 水 轮 机 及 辅 助 设备 的 安 装 与 调 整
凡 本 规 程 及 其 它 技 术 条 件 、 图 样 未 能 明 确的 标 准 和 要 求 , 应 同 制 造 厂 协 商 确 定
水 轮 机 及 辅 助 设 备 的 安 装 、 调 试 、 试 验 、 试 运 行 应 作 出 详 细 记 录 , 并 应 得 到 施 工 单位 与 制 造 厂 的 认 可 , 记 录 汇 总 成 册 后 , 应递 交 制 造 厂 一 份
安 装 前 的 一 般 要 求2
机 组 基 础 已 经 完 成 , 经 过 检 查 合 格 并 清 理洁 净
在 安 装 现 场 , 已 正 确 牢 固 地 设 置 机 组 中 心线 和 高 程 的 基 准 点
为 安 装 调 整 或 固 定 用 的 零 件 等 均 已 预 埋 完成
厂 房 安 装 间 的 建 筑 应 满 足 机 组 安 装 时 的 使用 要 求
必 要 的 测 量 工 具 装 备 齐 全
应 具 备 有 关 设 备 安 装 图 样 与 技 术 条 件 , 以及 施 工 用 的 特 别 工 具
埋 入 部 分 的 安 装下载后可任意编辑3

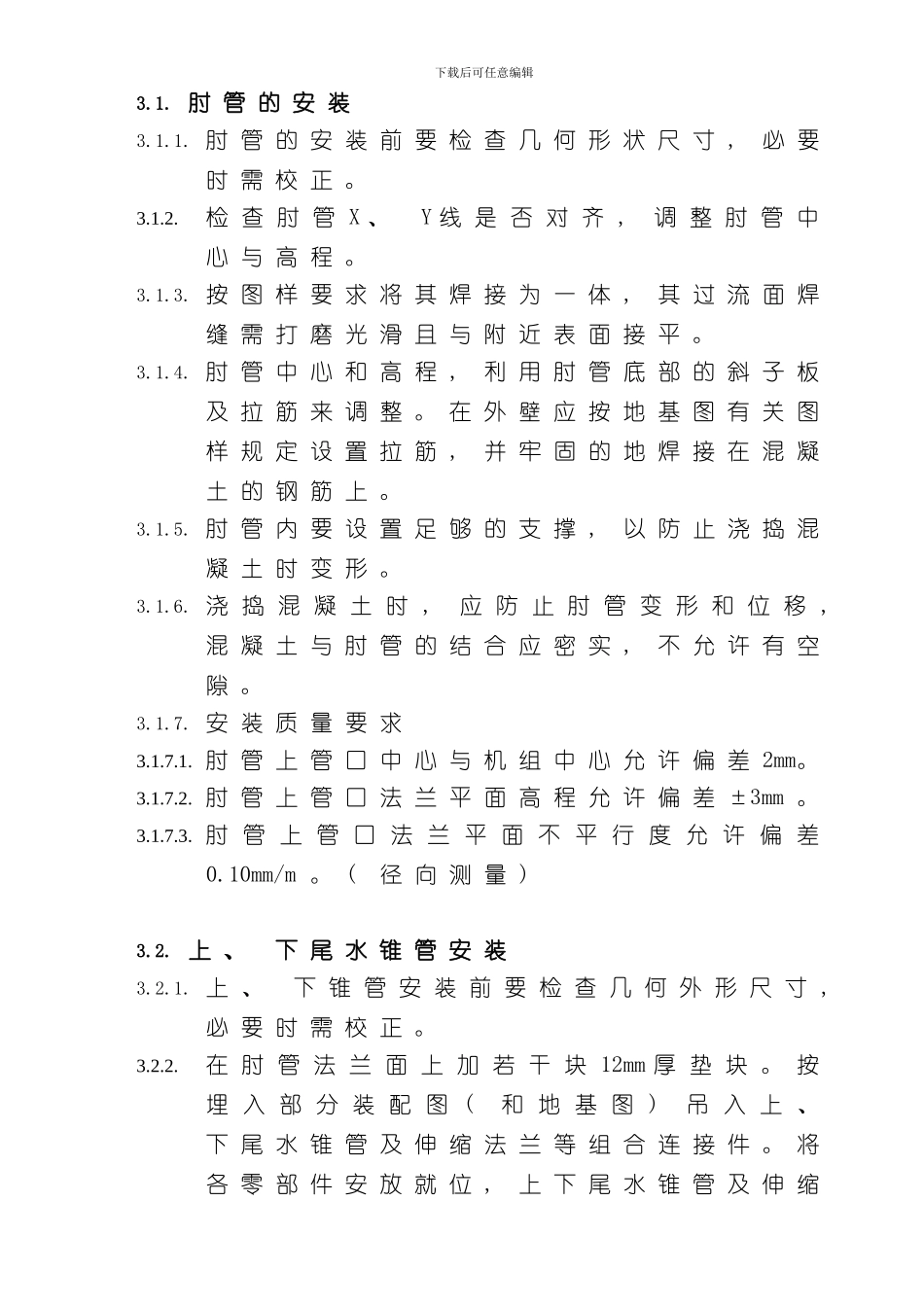

肘 管 的 安 装3
肘 管 的 安 装 前 要 检 查 几 何 形 状 尺 寸 , 必 要时 需 校 正
检 查 肘 管
