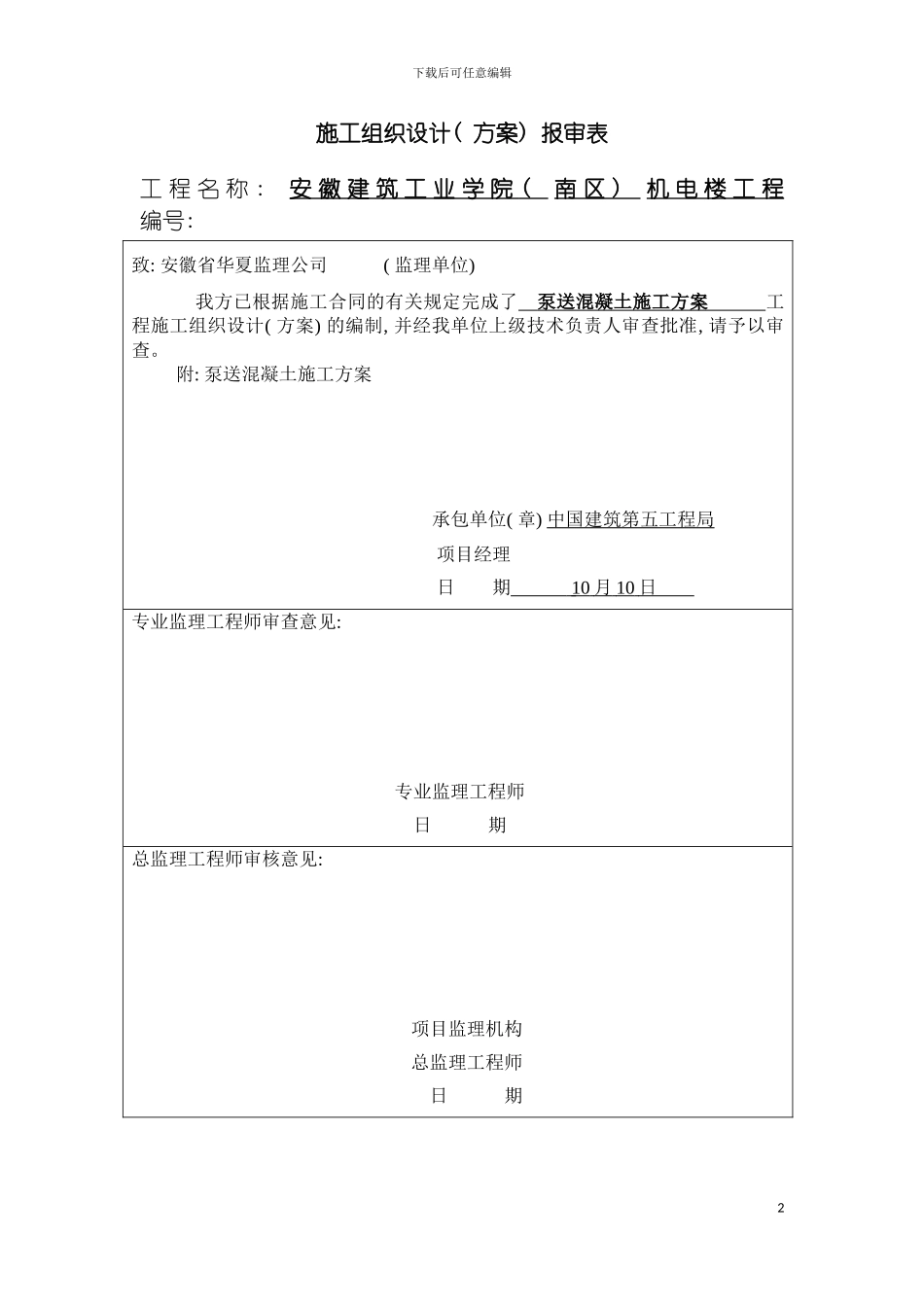

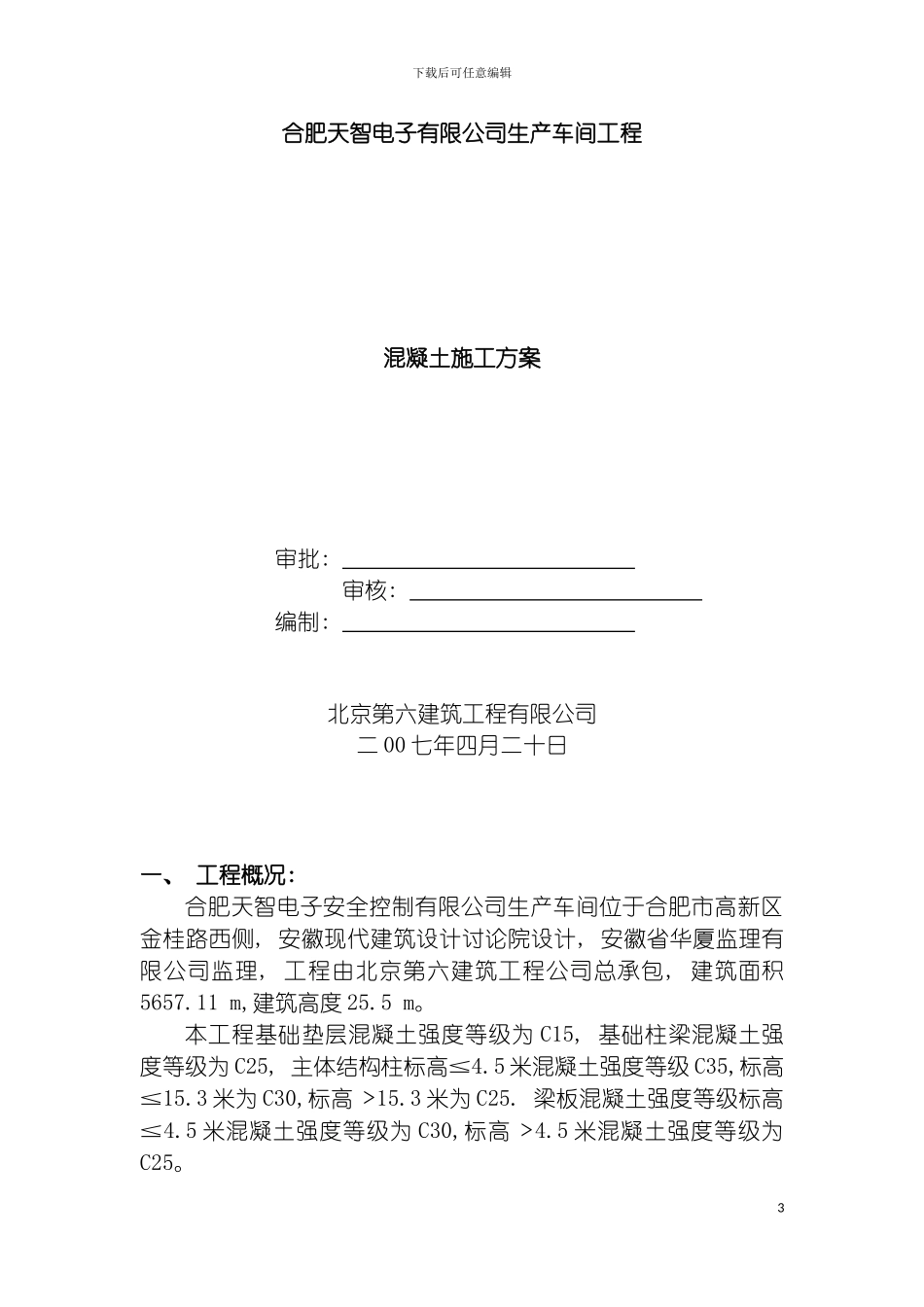

下载后可任意编辑泵送混凝土施工方案1下载后可任意编辑施工组织设计( 方案) 报审表工 程 名 称 : 安 徽 建 筑 工 业 学 院 ( 南 区 ) 机 电 楼 工 程 编号: 致: 安徽省华夏监理公司 ( 监理单位) 我方已根据施工合同的有关规定完成了 泵送混凝土施工方案 工程施工组织设计( 方案) 的编制, 并经我单位上级技术负责人审查批准, 请予以审查。附: 泵送混凝土施工方案 承包单位( 章) 中国建筑第五工程局项目经理 日 期 10 月 10 日 专业监理工程师审查意见: 专业监理工程师 日 期 总监理工程师审核意见: 项目监理机构 总监理工程师 日 期 2下载后可任意编辑合肥天智电子有限公司生产车间工程混凝土施工方案审批: 审核: 编制: 北京第六建筑工程有限公司二 00 七年四月二十日 一、 工程概况:合肥天智电子安全控制有限公司生产车间位于合肥市高新区金桂路西侧, 安徽现代建筑设计讨论院设计, 安徽省华厦监理有限公司监理, 工程由北京第六建筑工程公司总承包, 建筑面积5657.11 m,建筑高度 25.5 m。本工程基础垫层混凝土强度等级为 C15, 基础柱梁混凝土强度等级为 C25, 主体结构柱标高≦4.5 米混凝土强度等级 C35,标高≦15.3 米为 C30,标高﹥15.3 米为 C25. 梁板混凝土强度等级标高≦4.5 米混凝土强度等级为 C30,标高﹥4.5 米混凝土强度等级为C25。3下载后可任意编辑二、 商品混凝土的供应、 试快留置1、混凝土浇筑前两天和商品混凝土厂家联系, 对于混凝土的水泥标号、 品种、 骨料的级配、 外加剂的品牌、 坍落度等进行技术要求, 确定浇筑时间和混凝土供应的保证。本工程使用混凝土为江淮混凝土厂。2、混凝土浇筑时如遇到下雨天, 对浇筑完的混凝土应及时覆盖, 并组织人员降水排水, 假如雨持续不间断地下, 及时和商品混凝土厂家联系, 调整水灰比和坍落度。3、试快留置: 本工程混凝土的试快留置按法律规范执行, 即每100 置一组抗压强度的标养。同条件试快组数为 100 留一组, 板拆模时留一组。三、 操作工艺(1) 作业准备浇筑前应将模板内的垃圾、 泥土等杂物及钢筋上的油污清除洁净, 并检查钢筋的水泥砂浆垫块时否垫好。使用的木模板应浇水使模板湿润。柱子模板的清扫口应在清除杂物及积水后再封闭, 柱根部松散混凝土应剔掉清除。(2) 混凝土运输运送凝土在运输过程中, 不得产生过大的振动, 以防止离析。当混凝土运输距离过长时, 混凝土运至...
