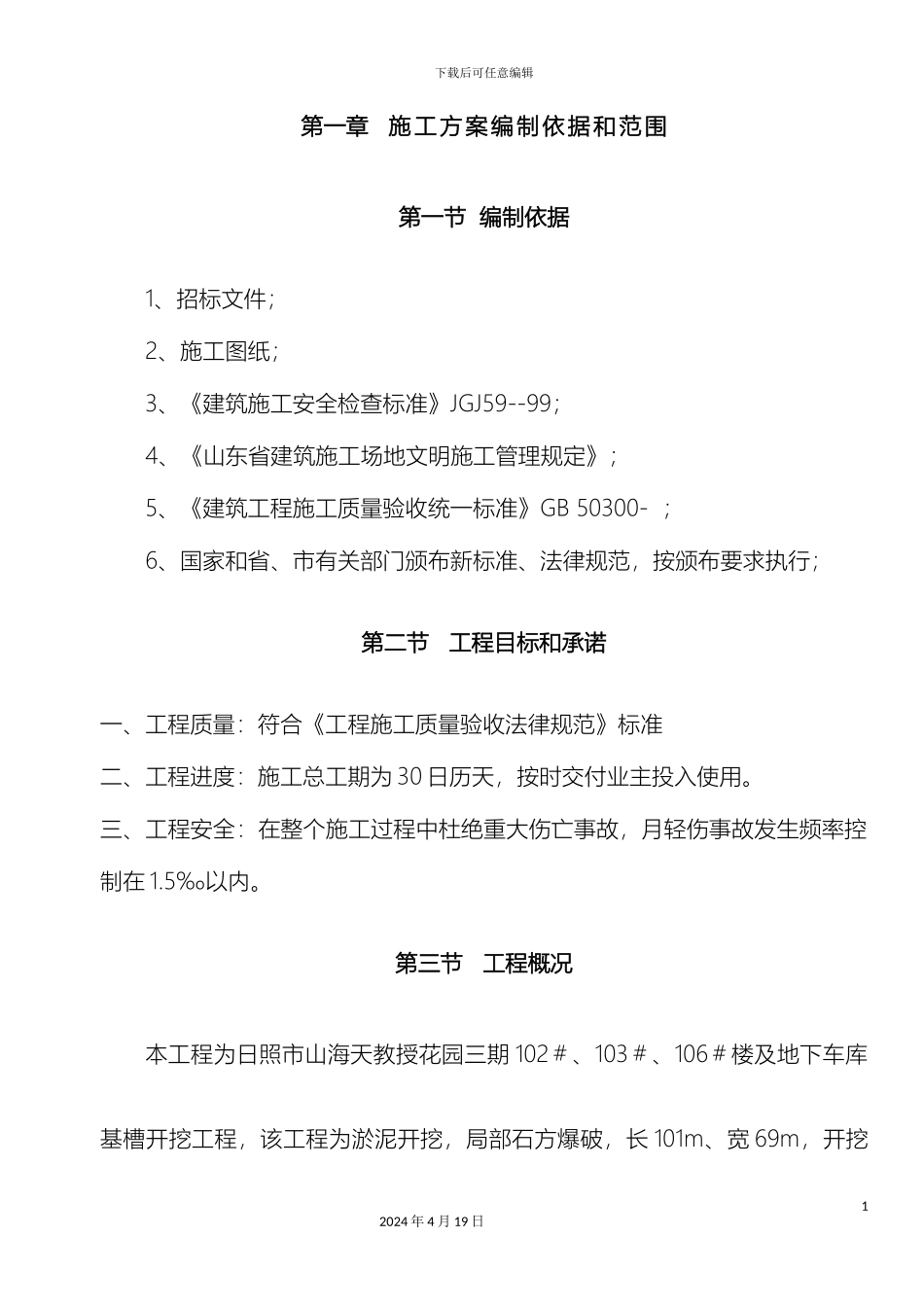

下载后可任意编辑淤泥开挖技术标12024 年 4 月 19 日教授花园三期基槽淤泥开挖专项施工方案下载后可任意编辑第一章 施工方案编制依据和范围第一节 编制依据1、招标文件;2、施工图纸;3、《建筑施工安全检查标准》JGJ59--99;4、《山东省建筑施工场地文明施工管理规定》;5、《建筑工程施工质量验收统一标准》GB 50300- ;6、国家和省、市有关部门颁布新标准、法律规范,按颁布要求执行;第二节 工程目标和承诺一、工程质量:符合《工程施工质量验收法律规范》标准 二、工程进度:施工总工期为 30 日历天,按时交付业主投入使用
三、工程安全:在整个施工过程中杜绝重大伤亡事故,月轻伤事故发生频率控制在 1
第三节 工程概况本工程为日照市山海天教授花园三期 102#、103#、106#楼及地下车库基槽开挖工程,该工程为淤泥开挖,局部石方爆破,长 101m、宽 69m,开挖12024 年 4 月 19 日下载后可任意编辑深度 8m~101m
第四节 施工部署一、施工现场管理机构根据工程的特点、技术要求和工艺要求,我们坚持“质量第一,科学管理,精益求精,用户满意”的服务宗旨,在公司的统一领导下,组建一支善经营、懂管理、重质量、抢进度、保安全的项目管理班子
并实现人、财、物由公司统一调度,以先进的管理水平、一流的工程质量、一流的施工进度,保证该工程优质、安全、高效、如期完成
公司各职能部对项目部各职能岗位负责监督、服务、指导,充分调动施工人员积极性,为项目部配备足够的管理人员
二、项目经理部的职责和管理机构网络在施工准备阶段、施工、验收、交付使用阶段和结算阶段的各阶段过程中项目部的职责为三控制(质量控制、安全控制、进度控制),两管理(合同管理、信息管理)和协调(协调内外关系)
管理体制应用公司现在推行的质量管理和质量保证标准,以加强管理,确保各方面工作的最终产品达到“质
