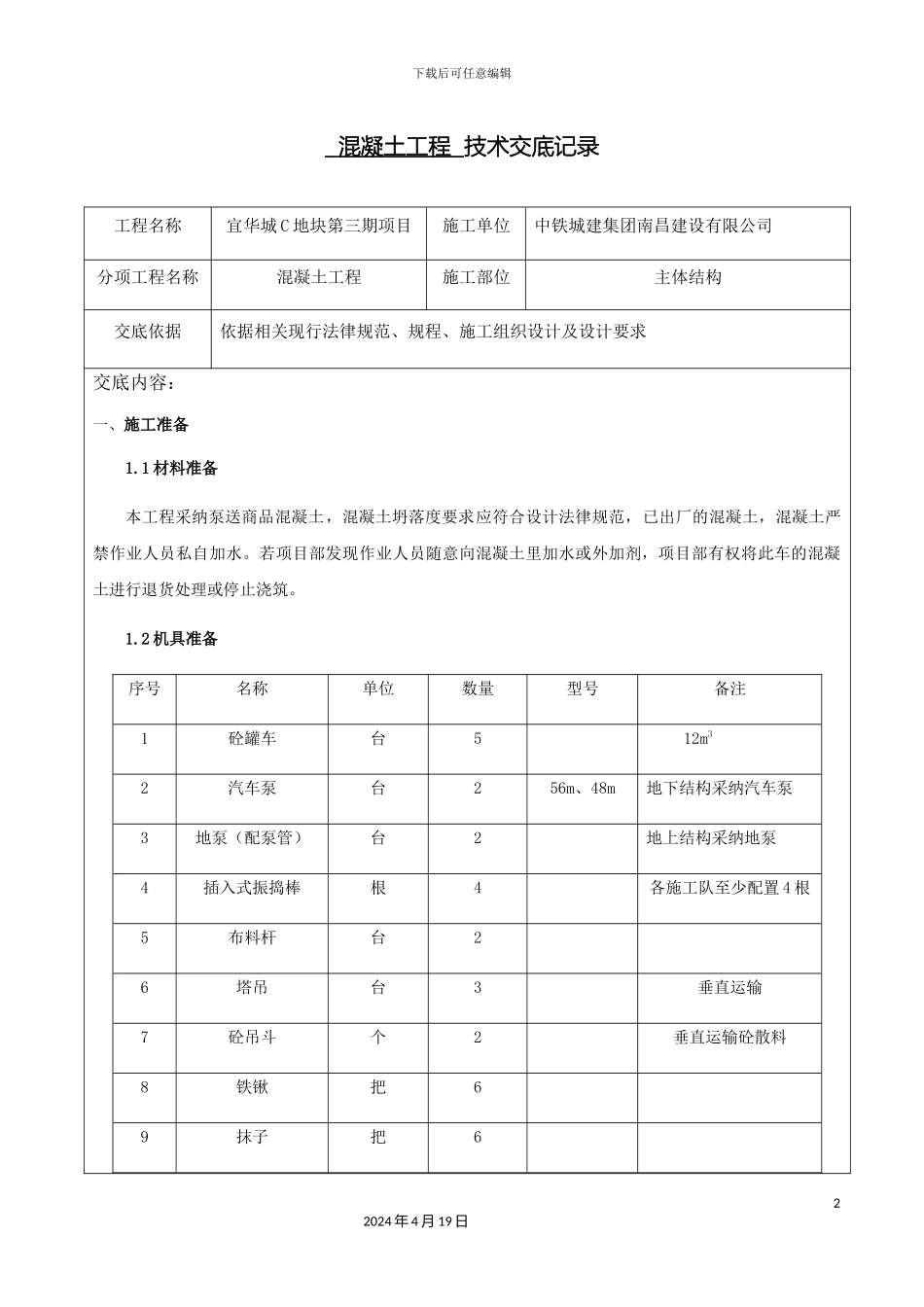

下载后可任意编辑混凝土工程技术交底记录12024 年 4 月 19 日下载后可任意编辑 混凝土工程 技术交底记录工程名称宜华城 C 地块第三期项目施工单位中铁城建集团南昌建设有限公司 分项工程名称混凝土工程施工部位主体结构交底依据依据相关现行法律规范、规程、施工组织设计及设计要求交底内容:一、施工准备1
1 材料准备本工程采纳泵送商品混凝土,混凝土坍落度要求应符合设计法律规范,已出厂的混凝土,混凝土严禁作业人员私自加水
若项目部发现作业人员随意向混凝土里加水或外加剂,项目部有权将此车的混凝土进行退货处理或停止浇筑
2 机具准备序号名称单位数量型号备注1砼罐车台512m32汽车泵台256m、48m地下结构采纳汽车泵3地泵(配泵管)台2地上结构采纳地泵4插入式振捣棒根4各施工队至少配置 4 根5布料杆台26塔吊台3垂直运输7砼吊斗个2垂直运输砼散料8铁锹把69抹子把622024 年 4 月 19 日下载后可任意编辑10抹光机台211塑料薄膜㎡若干根据各栋楼楼层面积定12胶皮水管m砼洒水养护1
3 人员安排序号工种人数备注1管理人员2总体部署安排2混凝土工20带班合理安排作业3泵车操作工24钢筋工15木工21
4 技术准备 (1)编制混凝土浇筑施工方案,并对班组作业人员进行技术交底和安全交底
(2)对参加混凝土施工的管理人员及操作人员进行培训,明确施工方法及施工程序
5 作业条件 (1)墙柱、梁板钢筋隐检合格,预留洞、预埋管、线、加强筋复核无误,墙柱插筋位置正确,固定牢靠
(2)准备好作业面振动棒机连接电源箱及夜间施工电源
(3)掌握天气预报,备足遮盖防雨布
二、质量及控制措施 2
1 现浇结构外观及尺寸允许偏差32024 年 4 月 19 日下载后可任意编辑质量要求符合《混凝土结构工程施工质量验收法律规范》(GB50204- )的规定项目序号检查项目允许偏差或允许
