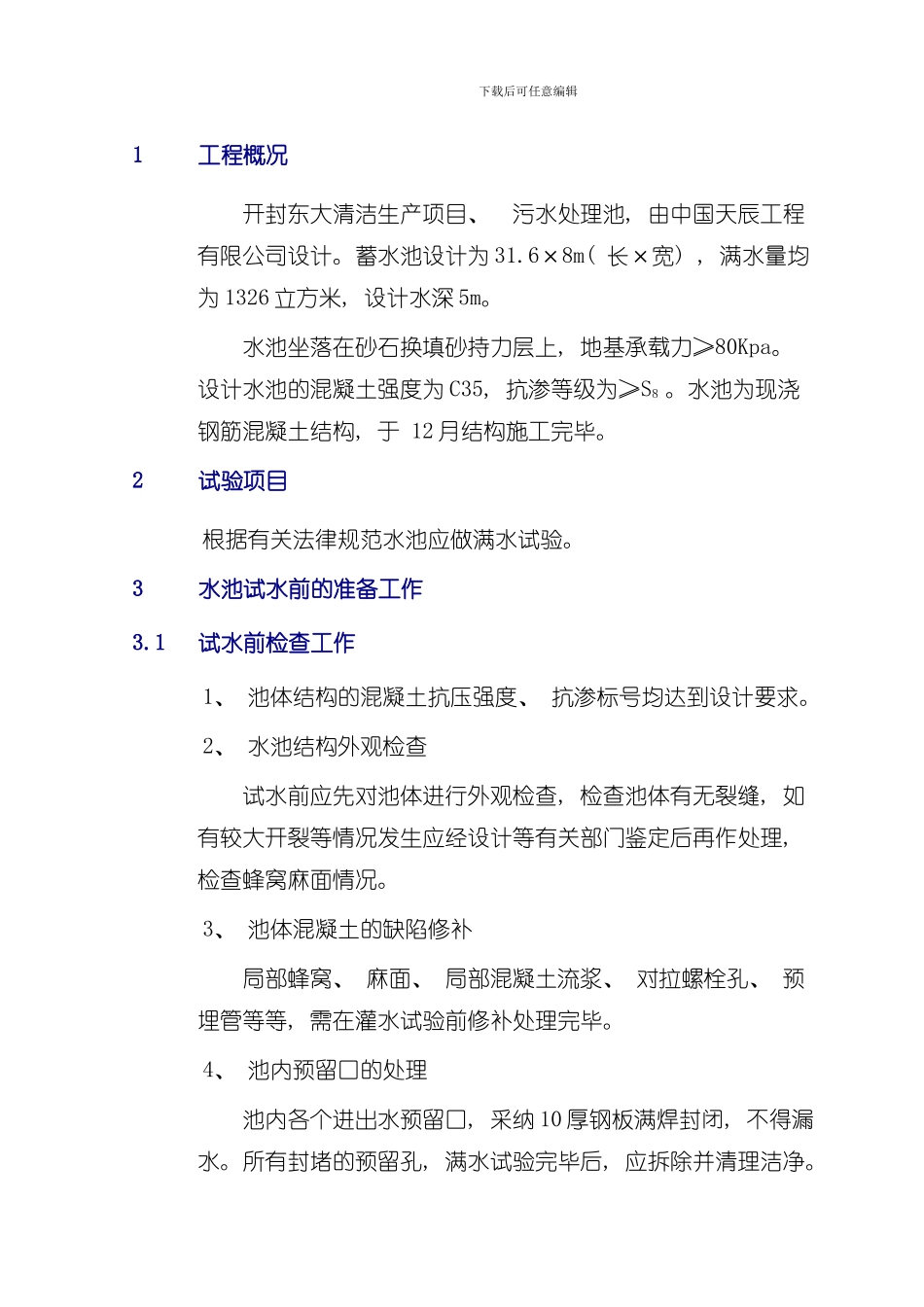

下载后可任意编辑1工程概况开封东大清洁生产项目、 污水处理池, 由中国天辰工程有限公司设计
蓄水池设计为 31
6×8m( 长×宽) , 满水量均为 1326 立方米, 设计水深 5m
水池坐落在砂石换填砂持力层上, 地基承载力≥80Kpa
设计水池的混凝土强度为 C35, 抗渗等级为≥S8
水池为现浇钢筋混凝土结构, 于 12 月结构施工完毕
2试验项目根据有关法律规范水池应做满水试验
3水池试水前的准备工作3
1试水前检查工作1、 池体结构的混凝土抗压强度、 抗渗标号均达到设计要求
2、 水池结构外观检查试水前应先对池体进行外观检查, 检查池体有无裂缝, 如有较大开裂等情况发生应经设计等有关部门鉴定后再作处理, 检查蜂窝麻面情况
3、 池体混凝土的缺陷修补局部蜂窝、 麻面、 局部混凝土流浆、 对拉螺栓孔、 预埋管等等, 需在灌水试验前修补处理完毕
4、 池内预留口的处理池内各个进出水预留口, 采纳 10 厚钢板满焊封闭, 不得漏水
所有封堵的预留孔, 满水试验完毕后, 应拆除并清理洁净

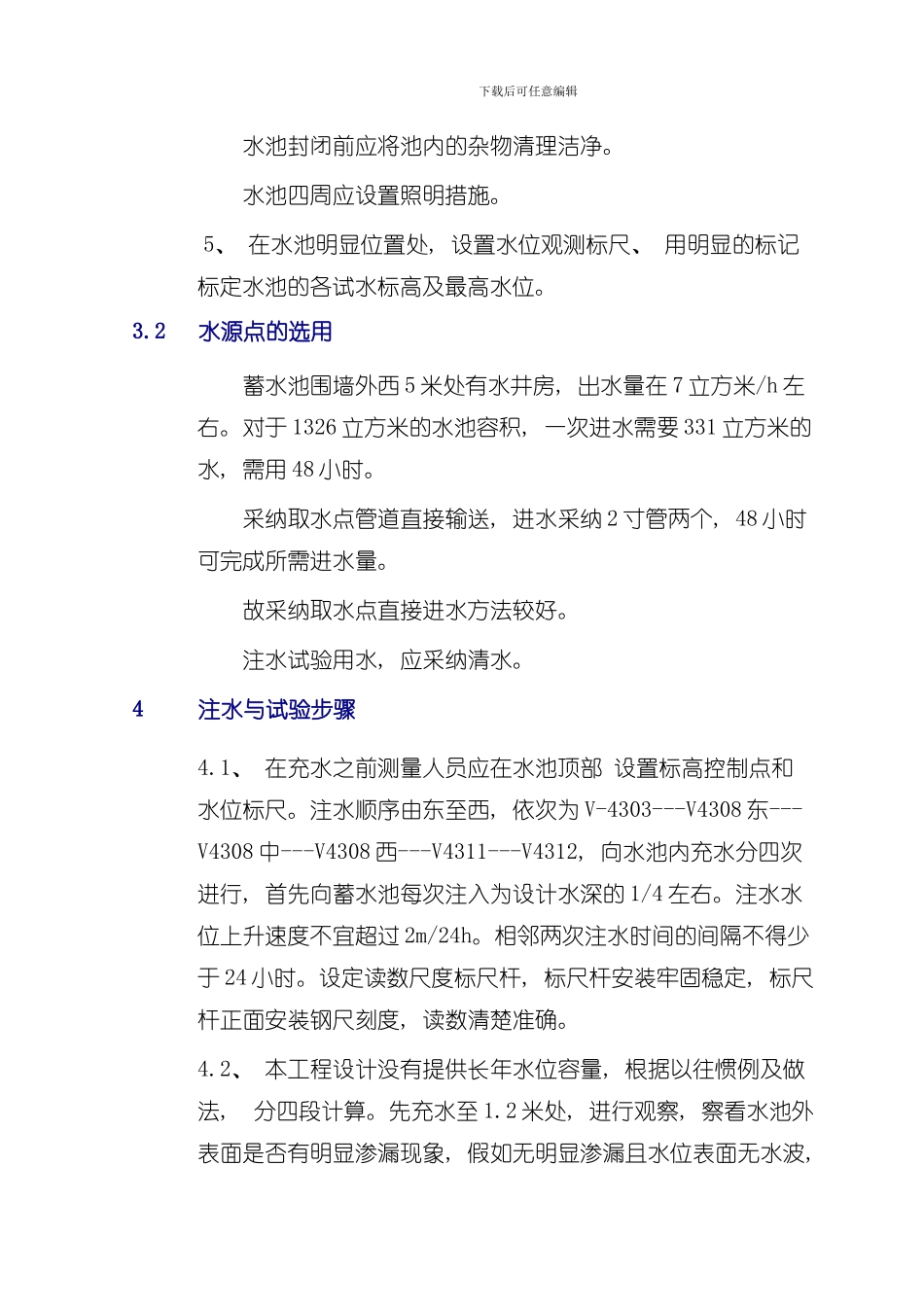

下载后可任意编辑水池封闭前应将池内的杂物清理洁净
水池四周应设置照明措施
5、 在水池明显位置处, 设置水位观测标尺、 用明显的标记标定水池的各试水标高及最高水位
2水源点的选用蓄水池围墙外西 5 米处有水井房, 出水量在 7 立方米/h 左右
对于 1326 立方米的水池容积, 一次进水需要 331 立方米的水, 需用 48 小时
采纳取水点管道直接输送, 进水采纳 2 寸管两个, 48 小时可完成所需进水量
故采纳取水点直接进水方法较好
注水试验用水, 应采纳清水
4注水与试验步骤4
1、 在充水之前测量人员应在水池顶部 设置标高控制点和水位标尺

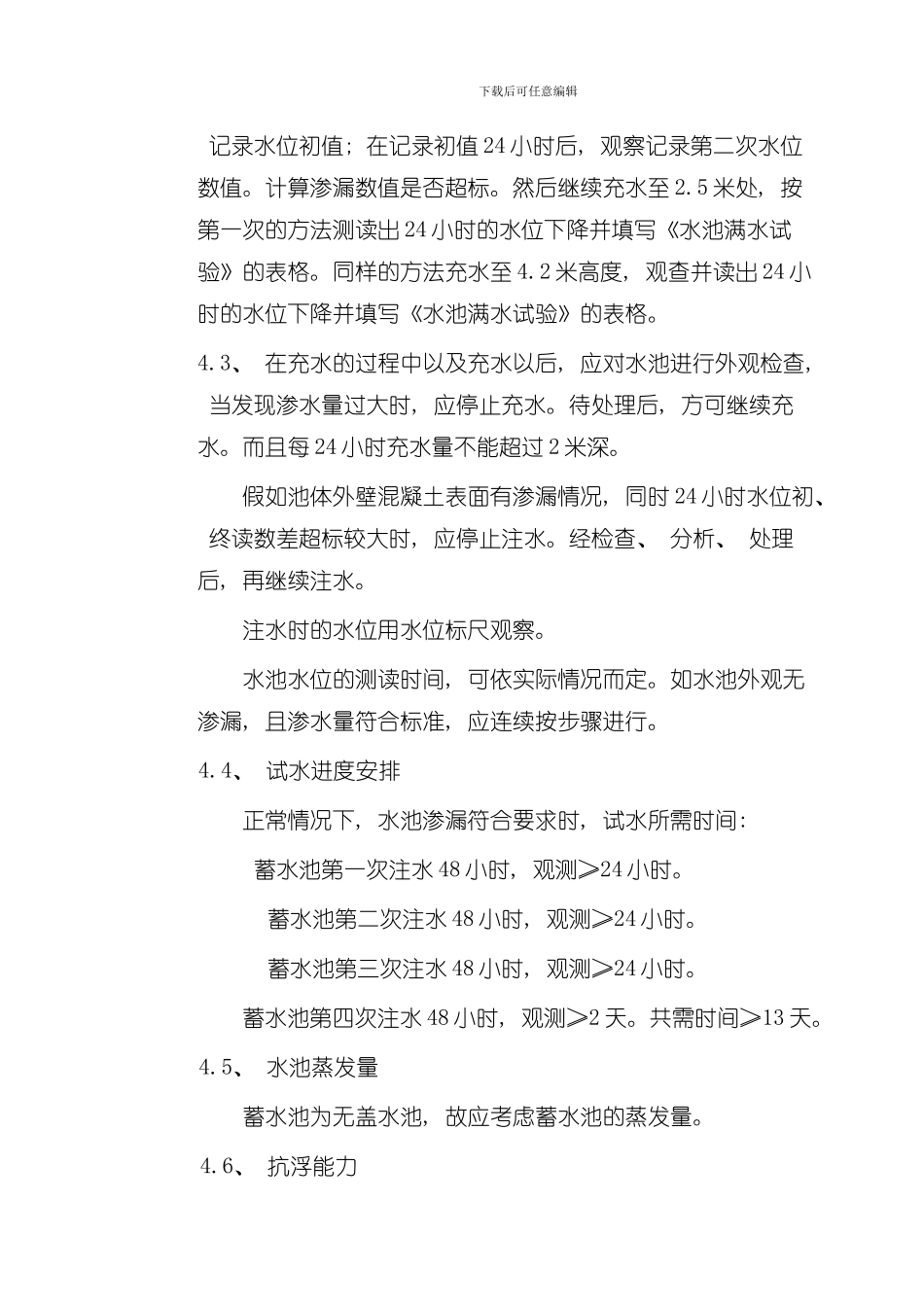

注水顺序由东至西, 依次为 V-4303---V4308 东---V4308 中---V4308 西---V4311---V4312
