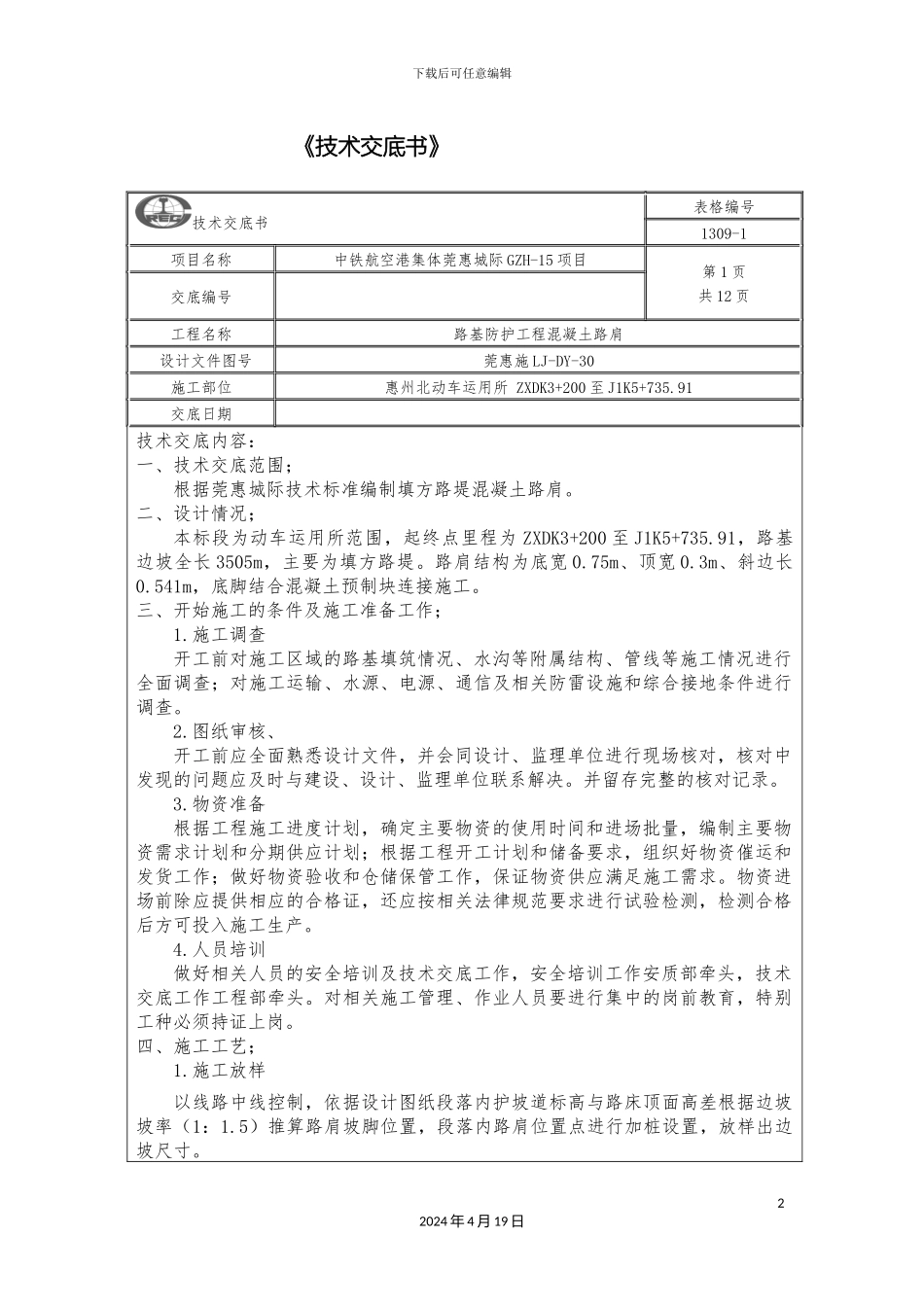

下载后可任意编辑混凝土路肩技术交底书12024 年 4 月 19 日下载后可任意编辑 《技术交底书》 技术交底书表格编号1309-1项目名称中铁航空港集体莞惠城际 GZH-15 项目第 1 页共 12 页交底编号工程名称路基防护工程混凝土路肩设计文件图号莞惠施 LJ-DY-30施工部位惠州北动车运用所 ZXDK3+200 至 J1K5+735

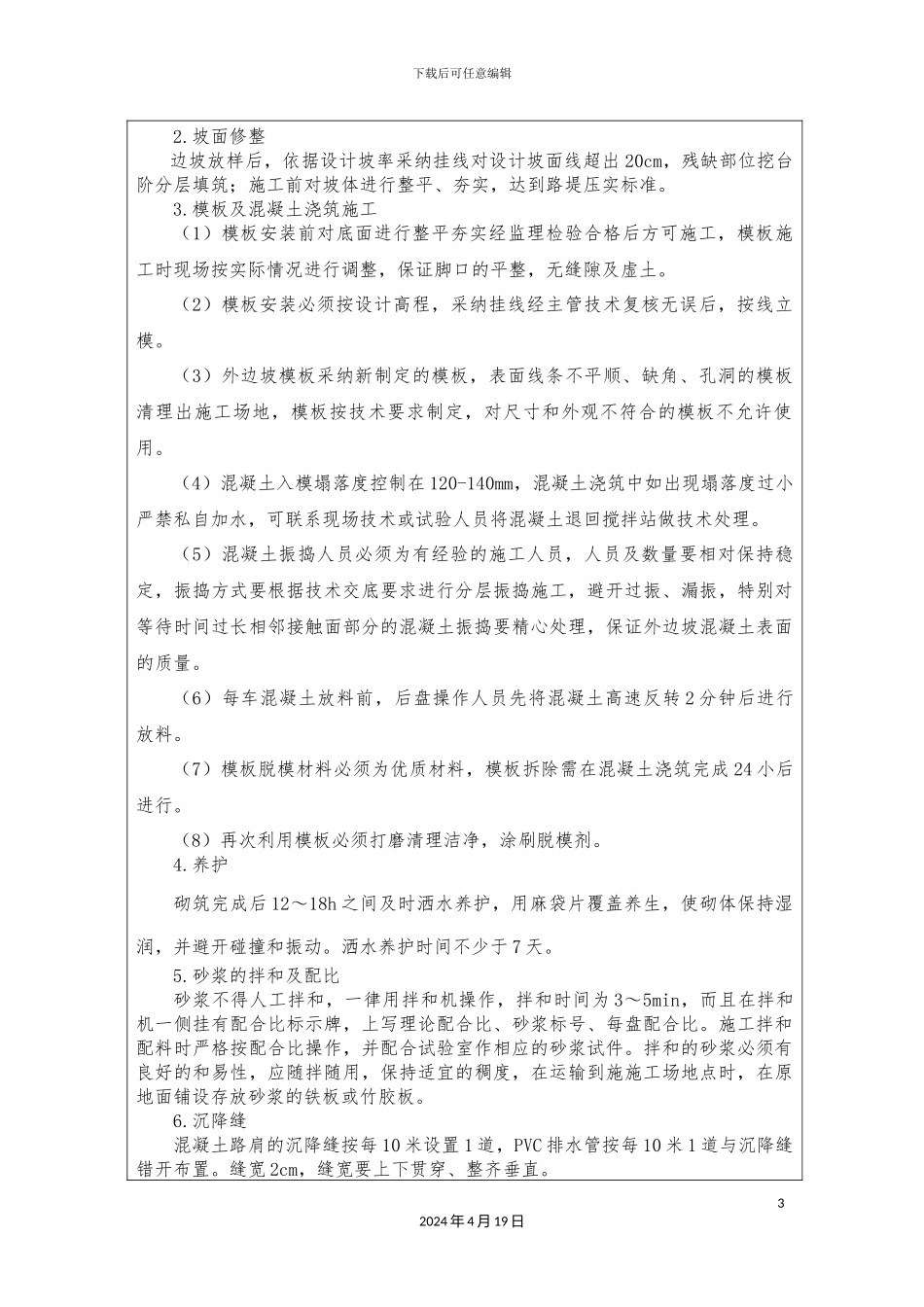

91交底日期技术交底内容:一、技术交底范围;根据莞惠城际技术标准编制填方路堤混凝土路肩
二、设计情况;本标段为动车运用所范围,起终点里程为 ZXDK3+200 至 J1K5+735
91,路基边坡全长 3505m,主要为填方路堤
路肩结构为底宽 0
75m、顶宽 0
3m、斜边长0
541m,底脚结合混凝土预制块连接施工
三、开始施工的条件及施工准备工作;1
施工调查开工前对施工区域的路基填筑情况、水沟等附属结构、管线等施工情况进行全面调查;对施工运输、水源、电源、通信及相关防雷设施和综合接地条件进行调查
图纸审核、开工前应全面熟悉设计文件,并会同设计、监理单位进行现场核对,核对中发现的问题应及时与建设、设计、监理单位联系解决
并留存完整的核对记录
物资准备根据工程施工进度计划,确定主要物资的使用时间和进场批量,编制主要物资需求计划和分期供应计划;根据工程开工计划和储备要求,组织好物资催运和发货工作;做好物资验收和仓储保管工作,保证物资供应满足施工需求
物资进场前除应提供相应的合格证,还应按相关法律规范要求进行试验检测,检测合格后方可投入施工生产
人员培训做好相关人员的安全培训及技术交底工作,安全培训工作安质部牵头,技术交底工作工程部牵头
对相关施工管理、作业人员要进行集中的岗前教育,特别工种必须持证上岗
四、施工工艺;1
施工放样以线路中线控制,依据设计图纸段落内护坡道标高与路床顶面高差根据边坡坡率(1:1
5)推算路肩
