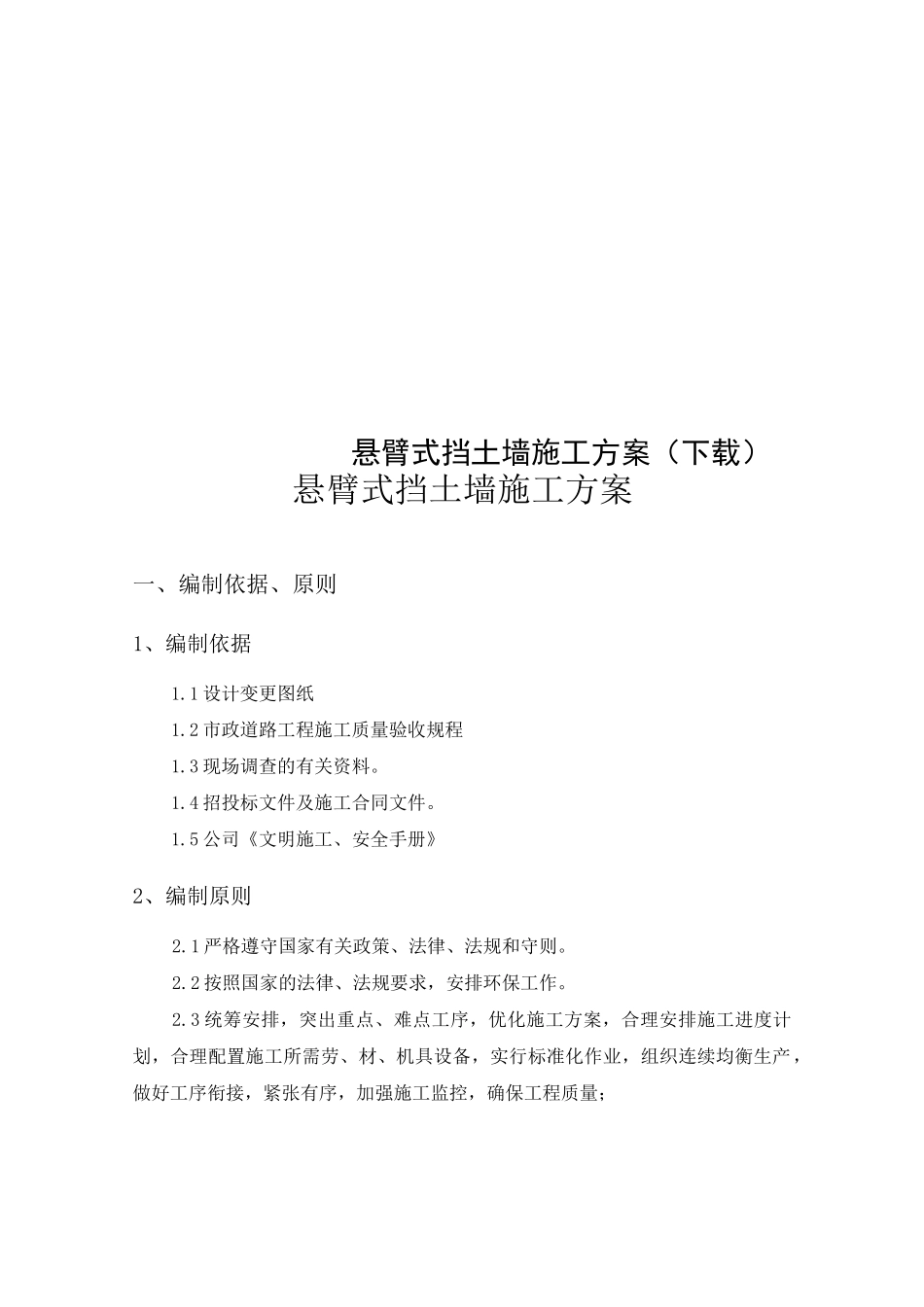

悬臂式挡土墙施工方案(下载)悬臂式挡土墙施工方案一、编制依据、原则1、编制依据1
1 设计变更图纸1
2 市政道路工程施工质量验收规程1
3 现场调查的有关资料
4 招投标文件及施工合同文件
5 公司《文明施工、安全手册》2、编制原则2
1 严格遵守国家有关政策、法律、法规和守则
2 按照国家的法律、法规要求,安排环保工作

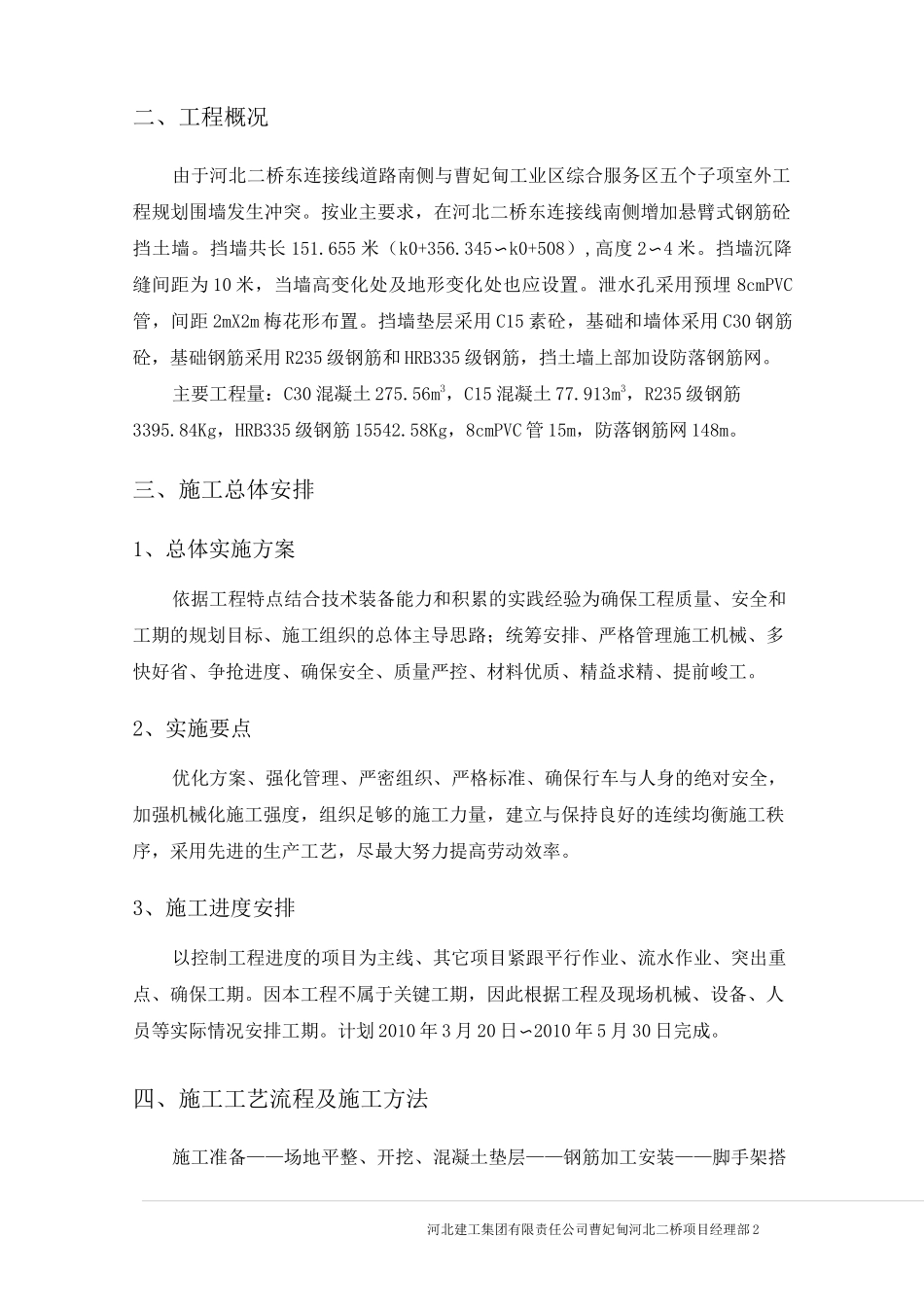

3 统筹安排,突出重点、难点工序,优化施工方案,合理安排施工进度计划,合理配置施工所需劳、材、机具设备,实行标准化作业,组织连续均衡生产,做好工序衔接,紧张有序,加强施工监控,确保工程质量;河北建工集团有限责任公司曹妃甸河北二桥项目经理部 2二、工程概况由于河北二桥东连接线道路南侧与曹妃甸工业区综合服务区五个子项室外工程规划围墙发生冲突
按业主要求,在河北二桥东连接线南侧增加悬臂式钢筋砼挡土墙
挡墙共长 151
655 米(k0+356
345〜k0+508),高度 2〜4 米
挡墙沉降缝间距为 10 米,当墙高变化处及地形变化处也应设置
泄水孔采用预埋 8cmPVC管,间距 2mX2m 梅花形布置
挡墙垫层采用 C15 素砼,基础和墙体采用 C30 钢筋砼,基础钢筋采用 R235 级钢筋和 HRB335 级钢筋,挡土墙上部加设防落钢筋网
主要工程量:C30 混凝土 275
56m3,C15 混凝土 77
913m3,R235 级钢筋3395
84Kg,HRB335 级钢筋 15542
58Kg,8cmPVC 管 15m,防落钢筋网 148m
三、施工总体安排1、总体实施方案依据工程特点结合技术装备能力和积累的实践经验为确保工程质量、安全和工期的规划目标、施工组织的总体主导思路;统筹安排、严格管理施工机械、多快好省、争抢进度、确保安全、质量严控、材料优质、精益求精、提前峻工

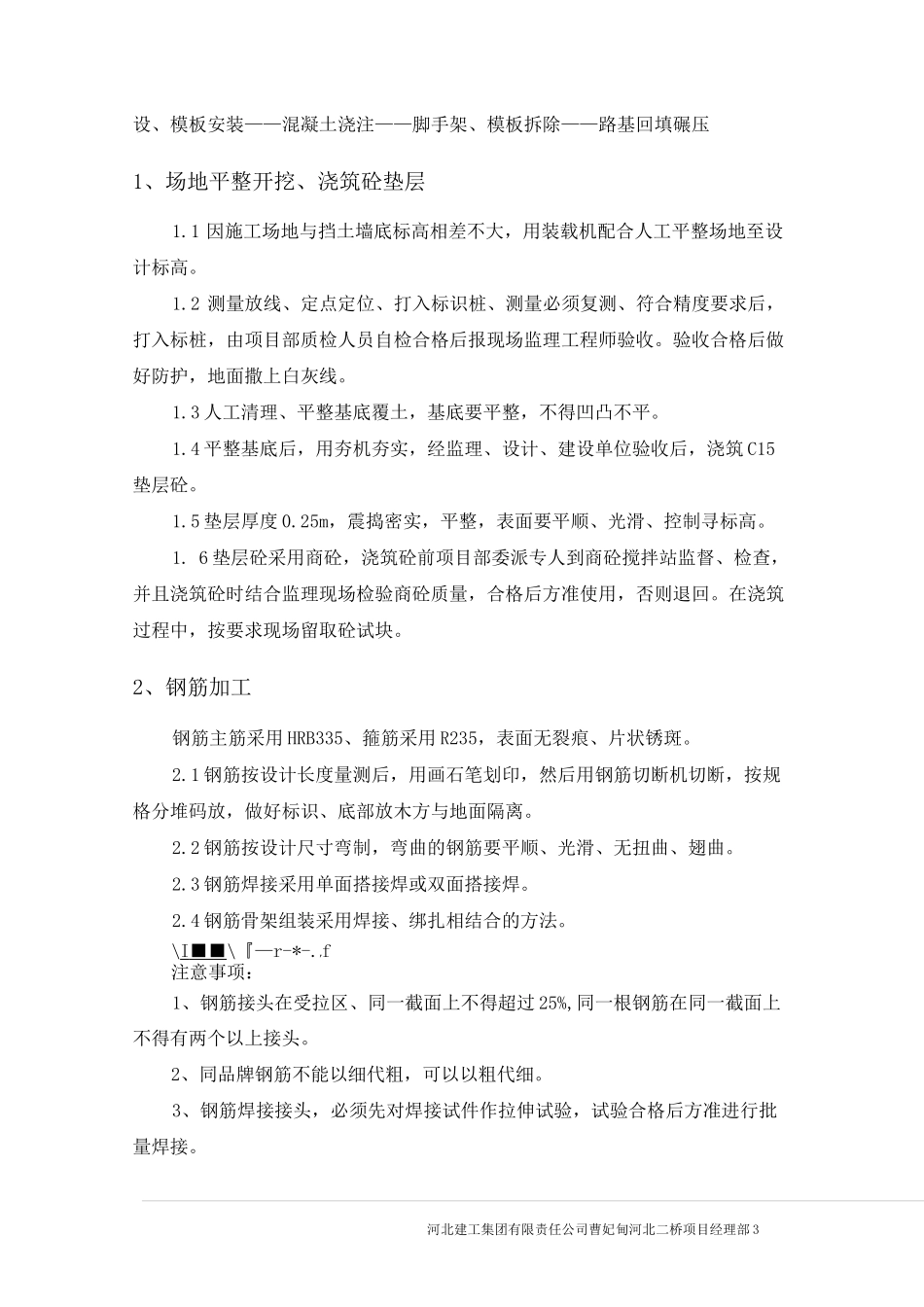

2、实施要点优化方案、强化管理、严密组织、严格标准、确保行车与人
