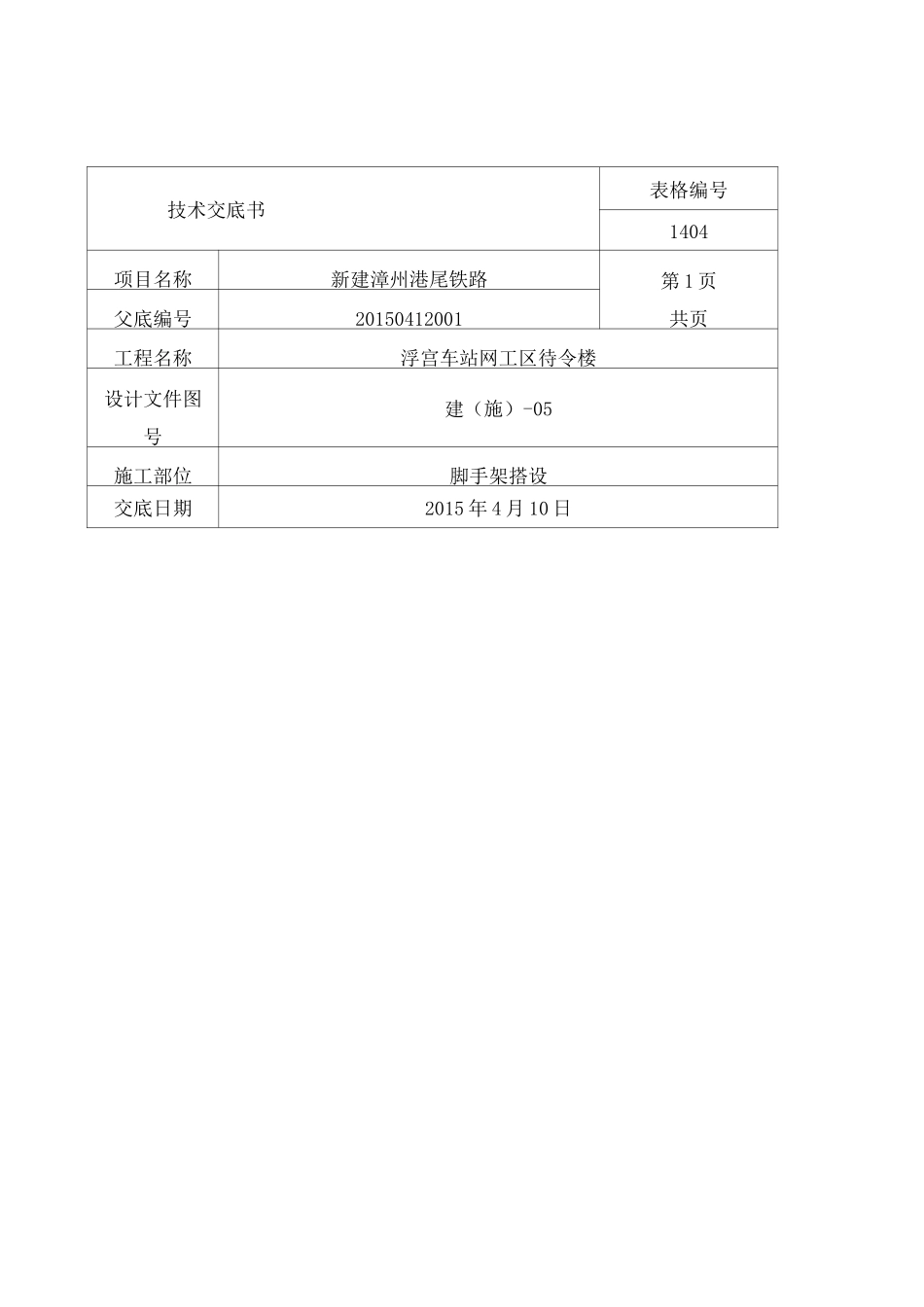

技术交底书表格编号1404项目名称新建漳州港尾铁路第 1 页共页父底编号20150412001工程名称浮宫车站网工区待令楼设计文件图号建(施)-05施工部位脚手架搭设交底日期2015 年 4 月 10 日一、技术交底范围:浮宫车站网工区待令楼房建施工二、设计情况;浮宫车站网工区待令楼建筑面积 472

3 平方,为二层砖混结构建筑高度为 6
9m,耐火等级为二级,层面防水等级为二级建筑结构使用年限为 50 年
6m 宽 7
三、施工准备工作;外架搭设由房建工区长负责组织实施,具体有房建施工队队长及其他人员配合
外架所需材料、劳动力计划均由房建施工队技术负责人负责编制,材料员、劳职员负责组织进场
技术交底工作由工程部长负责
2、设计总体思路(1)施工中不允许超过设计荷载;(2)小横杆、大横杆和立杆是传递垂直荷载的主要构件
而剪力撑、斜撑和连墙件主要保证脚手架整体刚度和稳定性的
并且加强抵抗垂直和水平作用的能力
而连墙件则承受全部的风荷载
扣件则是架子组成整体的联结件和传力件;(3)搭设要求:落地式钢管脚手架;3、劳动力准备搭设阶段共需架子工 12 名
所有架子工均需持证上岗
搭设阶段安排 2 名测量放线工配合
4、材料准备本工程外架、卸料平台所用的钢管、扣件、型钢基础垫板均由租赁公司提供
竹串脚手板和其它材料由项目部自行采购
主要材料计划如下表:材料视工程进度分阶段组织进场
5、机具准备搭、拆架子所需机具主要有架子扳手、吊线,由架子工自备
项目部应配备如下检查工具:名称数量用途扭力扳手1 把检查扣件拧紧力度游标卡尺1 把检查焊接钢管外径和壁厚、外表面锈蚀深度塞尺1 把检查钢管两端面切斜偏差钢卷尺1 把检查钢管弯曲程度和搭设中的距离或长度水平尺1 把检查水平杆咼差角尺1 把检查剪刀撑与地面的倾角注:《建筑施工扣件式钢管脚手架》(JGJ130-2001,2002 年
